2 Teilprojekt 1

B 9 n OU Nierstein (B 9)

2.1 Übersicht

Quellbild nicht vorhanden
Abb. 1: Lage der Maßnahme

2.2 Grunddaten

ProjektnummerB9n-G10-RP-T1-RP
BundeslandRheinland-Pfalz
StraßeB 9 n
Verbindungsfunktionsstufe 0/1Nein
Anzahl der Teilprojekte0
Länge2,1 km
Bautyp(en), Bauziel(e)2-streifiger Neubau
Planungsstände1)Raumordnungsverfahren ergangen am 25.07.2013
Künftige mittlere Verkehrsbelastung
im Bezugsfall 20300 Kfz/24h
im Planfall 203012.000 Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

DringlichkeitseinstufungVordringlicher Bedarf (VB)

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
64,2--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

64,2
davon
Länder0,0
Kommunen0,0
Deutsche Bahn0,0
Sonstige0,0
Summe Dritter0,0
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
0,0--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
64,2--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
62,2--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.


BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)6,0
Umweltbetroffenheit (Modul B)mittel
Raumordnerische Bedeutung (Modul C)nicht bewertungsrelevant
Städtebauliche Bedeutung (Modul D)unbedeutend

Begründung der Dringlichkeitseinstufung

Das Projekt ist aufgrund des hohen Nutzen-Kosten-Verhältnisses vordringlich. Es erfolgt eine Einstufung in den Vordringlichen Bedarf (VB).

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

Die B 9 ist nach LEP IV (2008) und ROP 2004 im funktionalen Straßennetz als überregionale Verbindung eingestuft. Sie verbindet die westlich am Rhein gelegenen kooperierenden Mittelzentren Nierstein und Oppenheim mit der Landeshauptstadt Mainz im Norden und dem Mittelzentrum Worms im Süden. Mit dem Bau der B 9 neu soll auch der überlastete Knotenpunkt B 9 / B 420 im Ortskern entschärft werden. Die B 9 ist stark mit Durchgangsverkehr belastet ( ca. 75 % der Gesamtverkehrsmengen). Die Querschnittsbelastung beträgt in Richtung Mainz ca. 21.000 Kfz/24h (GV 11%) und in Richtung Oppenheim ca. 19.000 Kfz/24h (GV 7%). Durch den Bau der B 9neu wird die Verkehrsbelastung für den Ort Nierstein deutlich reduziert, die Verkehrssicherheit erhöht und die heutigen Rückstaus durch Pendlerverkehr drastisch reduziert.

2.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.

LPL_1_1_B9n-G10-RP-T1-RP_Lageplan_01.pdf (12.5MB)
Quelle: © Landesvermessungsamt Rheinland-Pfalz

Betroffene Kreise

Länderübergreifendes Projektnein
Betroffene BundesländerRheinland-Pfalz
Betroffene Kreise/kreisfreie StädteMainz-Bingen, Landkreis
Betroffene Wahlkreise (des Bundes)Worms (207)

2.4 Der Anmeldung zugrundegelegte Alternativenprüfung

In die Alternativenprüfung wurden insgesamt 5 Varianten mit einbezogen. Neben dem Ring als Variante durch die Weinberge, war eine offene Troglösung entlang des Rheinufers, eine Bahnparallele Trasse entlang der vorhandenen DB Linie, eine lange Tunnellösung mit Anbindung der B 420 und die vorliegende modifizierte Tunnellösung mit dem B 420-Zubringer überprüft worden. Nach einer Reduktion auf 3 Varianten durch das Bundesverkehrsministerium mit Schreiben vom 07.02.2008, wurden diese genauer untersucht. Die Variante Tunnel unter Rheinvorgelände stellt somit das Ergebnis einer langen Prüfung dar und wird in Abstimmung mit dem Bundesverkehrsministerium als Raumordnungslinie vorgschlagen.

2.5 Verkehrsbelastungen im Bezugs- und Planfall

Die Quelle für die nachfolgenden Karten ist das Geodatenzentrum des Bundesamtes für Kartographie und Geodäsie (BKG).

Quellbild nicht vorhanden
Abb. 2: Kfz-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 3: Lkw-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 4: Kfz-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 5: Lkw-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 6: Querschnittsbezogene Kfz-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 7: Querschnittsbezogene Lkw-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

2.6 Zentrale verkehrliche / physikalische Wirkungen

Kenngröße  Wirkungen
Verkehrsbelastungen auf dem Projekt
mittlere Kfz-Belastungen
im Bezugsfall0Kfz/Tag
im Planfall12.000Kfz/Tag
mittlerer Lkw-Anteil
im Bezugsfall0%
im Planfall11%
Verkehrswirkungen im Planfall
Veränderung der Betriebsleistung im Personenverkehr (PV)-0,20Mio. Pkw-km/a
(88 % Fahrzweck Privat, 12 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-km/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im PV-0,89Mio. Pkw-h/a
(88 % Fahrzweck Privat, 12 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-h/a
Veränderung der Reisezeit im PV-1,23Mio. Personen-h/a
(90 % Fahrzweck Privat, 10 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Personen-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Personen-h/a
Veränderung der Betriebsleistung Güterverkehr (GV)0,01Mio. Lkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im GV-0,11Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten < 50 km-0,10Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten ≥ 50 km-0,01Mio. Lkw-h/a
Veränderung der Kraftstoffverbräuche (PV+GV)
Benzin-0,11Mio. l/a
Diesel-0,14Mio. l/a
Gas-0,04Mio. l/a
Elektro-0,00Mio. kWh/a
Veränderung der Abgasemissionen (PV+GV)PkwLkwKfz
Stickoxid-Emissionen (NOx)-0,33-0,49-0,82t/a
Kohlenmonoxid-Emissionen (CO)1,91-0,401,51t/a
Kohlendioxid-Emissionen (CO2)-572,39-157,51-729,90t/a
Kohlenwasserstoff-Emissionen (HC)-0,01-0,01-0,02t/a
Feinstaub-Emissionen (PM)-0,01-0,00-0,01t/a
Schwefeldioxid-Emissionen (SO2)-0,00-0,00-0,00t/a
Veränderung der Zuverlässigkeit
Summendifferenz der Standardabweichungen
der Reisezeitverluste über alle Routen
0,00Tsd. h/a
Veränderung der Trennwirkungen-2,44Tsd. Personen-h/a

2.7 Nutzen-Kosten-Analyse (Modul A)

Jährliche
Nutzen
[Mio.
€/Jahr]
Barwert
der Nutzen
[Mio. €]
Veränderung der Betriebskosten im Personen- und GüterverkehrNB6,043143,485
Fahrzeugvorhaltekosten0,79418,853
Betriebsführungskosten (Personal)5,010118,959
Betriebsführungskosten (Betrieb)0,2395,673
Veränderung der Instandhaltungs- und Betriebskosten der VerkehrswegeNW-0,219-5,205
Veränderung der VerkehrssicherheitNS0,3217,622
Veränderung der Reisezeit im PersonenverkehrNRZ6,807161,643
davon Reisezeitnutzen aus Einzelreisezeitgewinnen < 1 min0,0000,000
Veränderung der Transportzeit der Ladung im GüterverkehrNTZ0,2084,946
Veränderung der impliziten NutzenNI0,0000,000
Veränderung der Lebenszyklusemissionen von Treibhausgasen der InfrastrukturNL-0,012-0,293
Veränderung der GeräuschbelastungNG-0,028-0,658
InnerortsNGi0,0791,871
AusserortsNGa-0,107-2,529
Veränderung der AbgasbelastungenNA0,1242,944
Stickoxid-Emissionen (NOx)NA10,0130,298
Kohlenmonoxid-Emissionen (CO)NA20,000-0,002
Kohlendioxid-Emissionen (CO2)NA30,1062,513
Kohlenwasserstoff-Emissionen (HC)NA40,0000,001
Feinstaub-Emissionen (PM)NA50,0060,133
Schwefeldioxid-Emissionen (SO2)NA60,0000,001
Veränderung der innerörtlichen TrennwirkungenNT0,0160,371
Veränderung der ZuverlässigkeitNZ0,0000,000
Gesamtnutzen13,260314,856

Kosten

Bewertungsrelevante KostenKosten
[Mio. €]
Barwert
der Kosten
[Mio. €]
Planungskosten9,39-
Aus- und Neubaukosten52,84-
Summe bewertungsrelevanter Investitionskosten62,2352,841

Nutzen-Kosten-Verhältnis

Barwert des Nutzens314,9 Mio. €
Barwert der bewertungsrelevanten Investitionskosten52,8 Mio. €
Nutzen-Kosten-Verhältnis (NKV)6,0

Grundlagen der Barwertermittlung
Dauer der noch ausstehenden Planungen138 Monate
Dauer der Bauphase48 Monate
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer)43 Jahre

2.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Ergebnisübersicht

Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert]1,993

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"mittel
Die Verlegung der B9 in Nierstein verläuft an den Ufern des Rheins in enger Bündelung mit einer Zuglinie und unter der Bebauung im Rheinvorgelände in Tunnellage. Beeinträchtigungen entstehen v.a. durch die Querung eines ÜSG am westlichen Rheinufer, das jedoch im Bereich der offenen Trassenführung in enger Bündelung mit der Bahnlinie durchfahren wird. Im Wirkraum der Trasse liegt ein FFH-Gebiet am östlichen Rheinufer, für das erhebliche Beeinträchtigungen nicht ausgeschlossen werden können. Das gesamte Vorhaben liegt innerhalb eines LSG. Ein Kernraum (BfN) der Trockenlebensräume liegt im Bereich der Wirkzone für indirekte Beeinträchtigungen. Weitere Bereiche mit besonderen Umweltqualitäten sind nicht betroffen.

Beschreibung und Bewertung der voraussichtlichen erheblichen Umweltauswirkungen

Umweltbeitrag Teil 1
(monetarisierte Umweltkriterien, übernommen aus der Nutzen-Kosten-Analyse)

Beschreibung Bewertung
Nr. Kriterium Differenz Planfall-Bezugsfall Nutzen [Mio. €/a]Barwert
[Mio. €]
1.13) Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner (innerörtlicher Anteil)- - 0,0791,871
Neubelastung oder stärker betroffen 0Einw. - -
Entlastung 0 Einw. - -
1.2 Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand)0,0 Tsd. qm-0,107-2,529
1.3 Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) -644,914 t/a 0,094 2,220
1.4 Luftschadstoff-Emissionen
Stickoxid-Emissionen (NOX) -0,815 t/a 0,013 0,298
Kohlenmonoxid-Emissionen (CO) 1,508 t/a 0,000 -0,002
Kohlenwasserstoff-Emissionen (HC) -0,023 t/a 0,000 0,001
Feinstaub-Emissionen -0,007 t/a 0,006 0,133
Schwefeldioxid-Emissionen (SO2) -0,004 t/a 0,000 0,001
Nutzensumme Umwelt1,993

3) Die konkrete Ermittlung der Lärmbetroffenheit und des notwendigen Lärmschutzes im Bereich des Projektes erfolgt in nachgelagerten Planungs- und Genehmigungsverfahren.

Umweltbeitrag Teil 2
(nicht-monetarisierte Kriterien)

Nr. Kriterium Beschreibung Bewertung
absolut Betroffenheit
pro Strecken km
je Kriterium
2.1 Inanspruchnahme / Beeinträchtigung Naturschutzvorrangflächen mit herausragender Bedeutung 0,1 ha 0,06 ha/km mittel
2.2 Erhebliche Beeinträchtigung von Natura 2000-Gebieten mittel
Erhebliche Beeinträchtigung nicht ausgeschlossen 1 Anzahl Gebiete-- -
Erhebliche Beeinträchtigung wahrscheinlich 0 Anzahl Gebiete - - -
2.3 Inanspruchnahme von unzerschnittenen Kernräumen (UFR 250) 0,1 ha 0,03 ha/km mittel
2.4 Zerschneidung von unzerschnittenen Großräumen und Lebensraumachsen/-korridoren (BfN-Lebensraumnetzwerke) gering
1a) Neubau: Zerschneidung von unzerschnittenen Großräumen (UFR 1.000/1.500: Feucht-, Trocken- und Waldlebensräume) 0,0 km 0,00 km/km -
1b) Neubau: Zerschneidung von unzerschnittenen Großsäuger-Lebensräumen (UFR 1.500) 0,0 km 0,00 km/km -
1c) Neubau: Zerschneidung von Lebensraumachsen/-korridoren 0 Anzahl - - -
2) Ausbau: Wiedervernetzung von Lebensraumnetzwerken - Anzahl - - -
2.5 Flächeninanspruchnahme 2,6 ha - - -
2.6 Durchfahrung von Überschwemmungsgebieten 0,7 km 0,36 km/km hoch
2.7 Durchfahrung von Wasserschutzgebieten 0,0 km 0,00 km/km gering
2.8 Zerschneidung Unzerschnittener verkehrsarmer Räume (UZVR) 0,0 ha - - gering
2.9 Inanspruchnahme / Beeinträchtigung von Vorrangflächen des (Kultur-)Landschaftsschutzes 4,6 ha 2,29 ha/km mittel

Zusätzliche bewertungsrelevante Sachverhalte

1Trassenführung verursacht nur indirekte Betroffenheiten-
2 Querungshilfen eingeplant -
3 Bündelungsmöglichkeit mit bestehenden Vorbelastungen X
4 Sonstiges: -
  -
Die zusätzlichen Sachverhalte führen
zur Heraufstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht kritischer eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-
zu keiner Veränderung des ErgebnissesX
zur Herabstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht weniger kritisch eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-

Karten

Nachfolgend ist in den Abbildung 8 und 9 die räumliche Lage des Projektes in Bezug auf die nicht monetarisierten Umweltkriterien dargestellt.

Quellbild nicht vorhanden
Abb. 8: Geschützte Gebiete
Quellbild nicht vorhanden

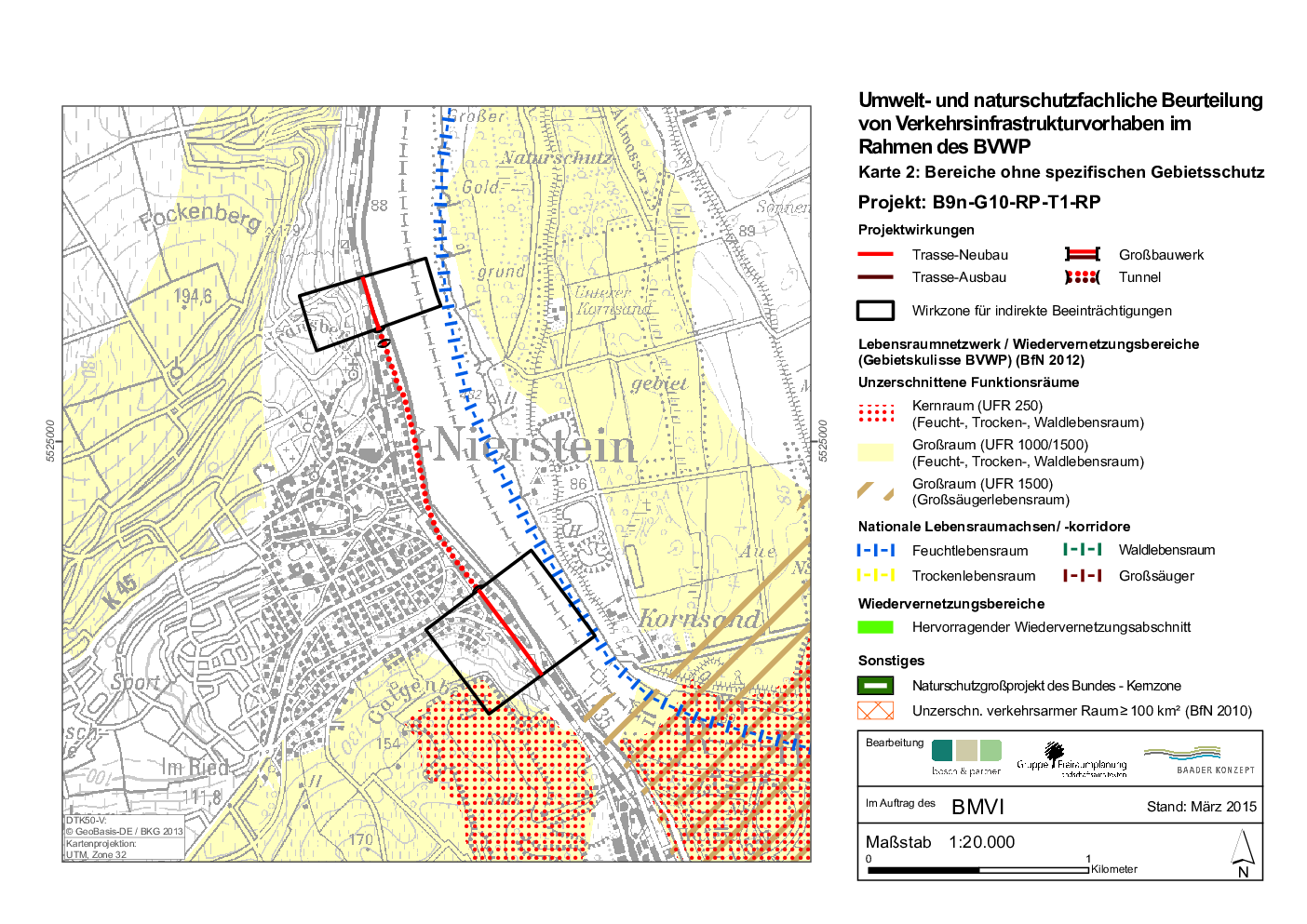

Abb. 9: Bereiche ohne spezifischen Gebietsschutz

2.9 Raumordnerische Beurteilung (Modul C)

Nicht bewertungsrelevant.

2.10 Städtebauliche Beurteilung (Modul D)

Gesamtergebnis

Das Projekt besitzt keine städtebauliche Bedeutung.

Begründung

Bei einer erwogenen Realisierung der Maßnahme werden im Vergleich zur Situation im Bezugsfall auf allen betroffenen Streckenabschnitten nur geringe Unterschiede in den Verkehrsintensitäten, auftreten. Wirksamkeiten oder Beeinträchtigungen können daher nicht ausgewiesen werden. Städtebauliche Potentiale lassen sich deshalb voraussichtlich nicht oder nur auf niedrigem Niveau aktivieren.

Maßnahmewirkungen

Entlastungswirkungen

Entlastungen auf Streckenabschnitten mit der Hauptwirkung im Straßenraum und der Möglichkeit einer anderen Raumnutzung (Straßenraumeffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen, die Aufwertungen in der Straßenrandnutzung wie Fassadensanierung, Umgestaltungen, Umnutzungen etc. ermöglichen (Sanierungseffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Verringerung der Verkehrsintensitäten in Verbindung mit den Netzanschlussmöglichkeiten Qualitätsgewinne z.B. durch Umorganisation ihrer Erschließung oder Verbesserung der Erreichbarkeit erhalten (Flächen- und Erschließungseffekte)
 Verbesserungen stellen sich ein für -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -

2.11 Ergänzende Betrachtungen

Nicht bewertungsrelevant.
