Projektinformationssystem (PRINS) zum Bundesverkehrswegeplan 2030
ProjektinfoAbb. 1: Lage der Maßnahme |
Projektnummer | B87n-G20-TH-T1-TH |
Bundesland | Thüringen |
Straße | B 87 n |
Verbindungsfunktionsstufe 0/1 | Nein |
Anzahl der Teilprojekte | 0 |
Länge | 5,2 km |
Bautyp(en), Bauziel(e) | 3-streifiger Neubau |
Planungsstände1) | Raumordnungsverfahren ergangen am 27.11.2006 |
Künftige mittlere Verkehrsbelastung | |
im Bezugsfall 2030 | 0 Kfz/24h |
im Planfall 2030 | - Kfz/24h |
1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.
Dringlichkeitseinstufung | siehe Hauptprojekt |
Kostenbestandteile | [Mio. €] | Kosten Dritter | [Mio. €] |
---|---|---|---|
Gesamtprojektkosten (Bruttokosten ohne Planungskosten, Preisstand 2014) | 36,1 | - | - |
Ausbau-/Neubaukosten (Bruttokosten ohne Planungskosten, Preisstand 2014) | 36,1 | davon | |
Länder | 0,0 | ||
Kommunen | 0,0 | ||
Deutsche Bahn | 0,0 | ||
Sonstige | 0,0 | ||
Summe Dritter | 0,0 | ||
Erhaltungs- bzw. Ersatzkosten (Bruttokosten ohne Planungskosten, Preisstand 2014) | 0,0 | - | - |
Haushaltsrelevante Projektkosten BVWP (Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014) | 36,1 | - | - |
Bewertungsrelevante Ausbau-/Neubaukosten (Nettokosten, inkl. Planungskosten, Preisstand 20122)) | 34,8 | - | - |
2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.
Bewertungsergebnisse | Projektbewertung |
---|---|
Nutzen-Kosten-Verhältnis (NKV) (Modul A) | siehe Hauptprojekt |
Umweltbetroffenheit (Modul B) | mittel |
Raumordnerische Bedeutung (Modul C) | siehe Hauptprojekt |
Städtebauliche Bedeutung (Modul D) | mittel |
Dringlichkeitsbegründung und Nutzen-Kosten-Verhältnis siehe Hauptprojekt.
Die OU Melkers-Walldorf schafft mit ihrer Verknüpfung zur B 19 nördl. v. Walldorf einen wichtigen Lückenschluss zwischen der neuen Bundesstraßenverbindung d. B 87n und der B 19, wodurch die benachbarten u. historisch verbundenen Räume der thüringischen u. hessischen Rhön bzw. der Städte Meiningen u. Hünfeld verbunden werden. Durch die Verkehrsbündelung i. Z. der OU Melkers-Walldorf werden die OD Melkers-Walldorf u. Meiningen (L 1124) deutlich entlastet. Damit wird die Verkehrsqualität für den überregionalen Verkehr der B 87n in Richtung Meiningen sowie zur A 71 AS Meiningen-Nord (B 19 Süd) und in Richtung Schmalkalden (B 19 Nord) deutlich erhöht. Die Verkehrswirksamkeit der Neubaustrecke ist mit Verkehrsstärken im Jahr 2025 von 10.400 Kfz/24 h (8 % SV-Anteil) gegeben. Die derzeit durch Melkers u. Walldorf führenden Landesstraßen L 1124 u. L 2624 sind wegen der zahlreichen Engstellen, der unübersichtlichen, kurvigen Linienführung u. der teilweise fehlenden Gehwege in keinster Weise für den geplanten Bundesstraßenverkehr der B 87n geeignet. Schon heute beeinträchtigt insbesondere der Schwerlastverkehr die Verkehrssicherheit erheblich bzw. kommt es durch die fehlenden Seitenräume zur Gefährdung schwächerer Verkehrsteilnehmer. Die derzeitigen Verkehrsstärken i. Z. der L 1124 liegen bei 4.500 Kfz/24 h (SV-Anteil 8,3 %).
Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.
Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.
LPL_1_1_B87n-G20-TH-T1-TH_Lageplan.pdf (2.0MB)Länderübergreifendes Projekt | nein |
Betroffene Bundesländer | Thüringen |
Betroffene Kreise/kreisfreie Städte | Schmalkalden-Meiningen, Landkreis |
Betroffene Wahlkreise (des Bundes) | Suhl - Schmalkalden-Meiningen - Hildburghausen (197) |
Siehe Hauptprojekt.
Siehe Hauptprojekt.
Siehe Hauptprojekt.
Gesamtwirtschaftliche Bewertungsdaten liegen nur für das Hauptprojekt vor. Für dieses Teilprojekt ist deshalb der Umweltbeitrag Teil 1 nicht bewertungsrelevant.
Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt" | mittel |
Neubauprojekt als Ortsumgehung Melkers - Walldorf in einem agrarisch geprägten Raum (Grünland, Acker). Zur Querung der Werra (FFH-Gebiet) ist eine Großbrücke vorgesehen. Die vorliegende FFH-VP schließt unter Berücksichtigung der geplanten Vermeidungs- und Minderungsmaßnahmen erhebliche Beeinträchtigungen aus. Hohe Umweltbetroffenheiten ergeben sich in Bezug auf Großsäugerlebensräume (BfN). Es werden Großräume (BfN), inbesondere Waldlebensräume und z.T. auch Feuchtlebensräume und ein Kernraum (BfN) (Waldlebensraum) beansprucht. Die Trassierung verläuft im LSG. |
Nachfolgend ist in den Abbildung 2 und 3 die räumliche Lage des Projektes in Bezug auf die nicht monetarisierten Umweltkriterien dargestellt.

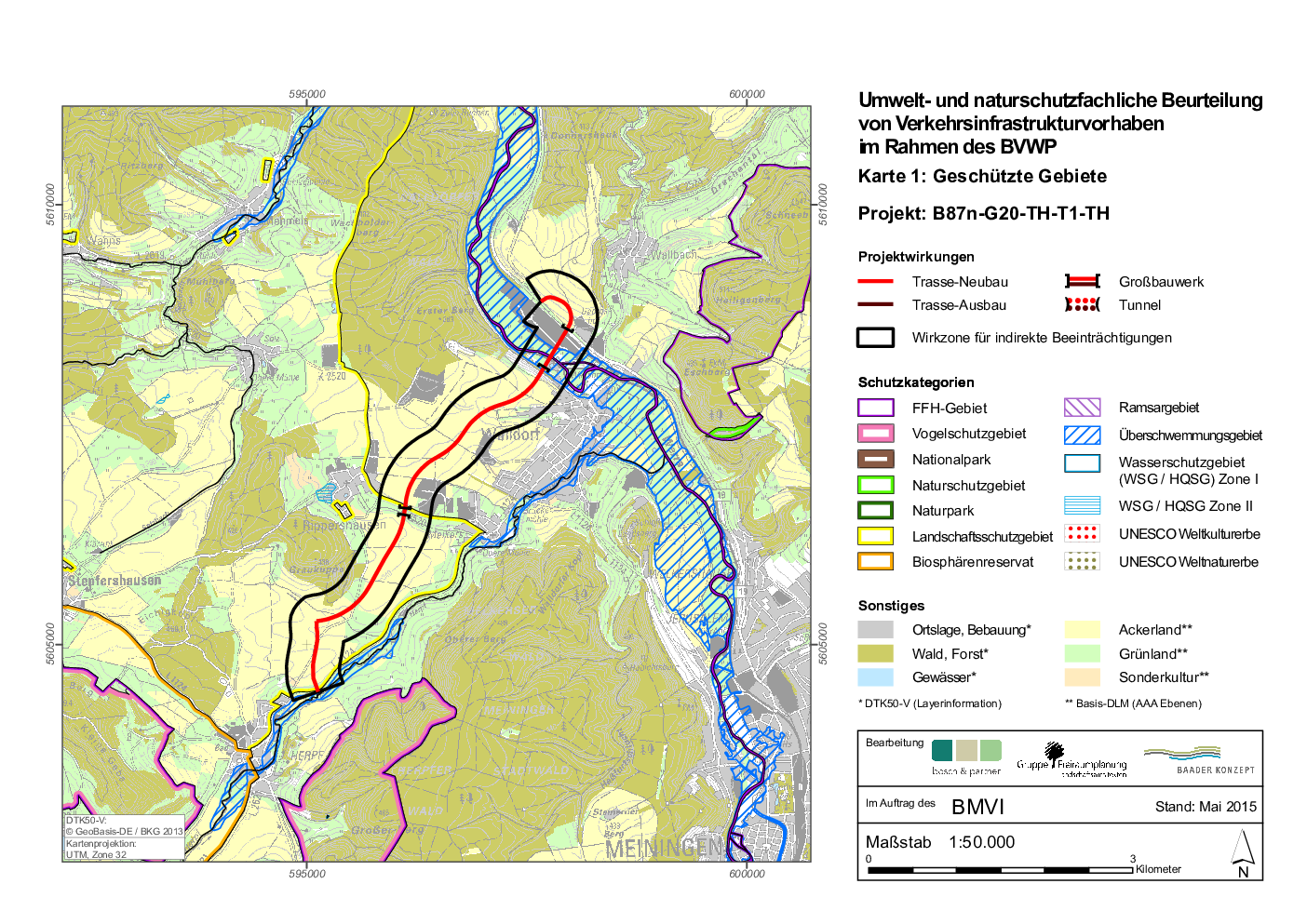

Abb. 2: Geschützte Gebiete |
Abb. 3: Bereiche ohne spezifischen Gebietsschutz |
Das Projekt besitzt eine mittlere städtebauliche Bedeutung.
Es sind Wirkungen auf mittlerem Niveau ohne nennenswerte Zusatzbelastungen zu erwarten. In der Gesamtschau führt dies zur obengenannten Bewertung.
Beiträge der einzelnen Effekte zum Gesamtergebnis und zusammenfassende Beurteilung:
Straßenraumeffekte | Sanierungseffekte | Flächen- und Erschließungseffekte | |
---|---|---|---|
Wirksamkeitsgrad | 0,0% | 100,0% | 0,0% |
Beeinträchtigungsgrad | 0,0% | 0,0% | 0,0% |
Wirkungsumfang | 0 m | 800 m | 0 Einw. |
Bewertung der pos. Wirkungen | ++++ | ||
Bewertung der neg. Wirkungen | |||
Zusammenfassende städtebauliche Bedeutung | mittel |
Entlastungen auf Streckenabschnitten mit der Hauptwirkung im Straßenraum und der Möglichkeit einer anderen Raumnutzung (Straßenraumeffekte) | ||
Innerörtliche Entlastungen stellen sich ein auf | - | |
Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen. | ||
- | ||
Entlastungen, die Aufwertungen in der Straßenrandnutzung wie Fassadensanierung, Umgestaltungen, Umnutzungen etc. ermöglichen (Sanierungseffekte) | ||
Innerörtliche Entlastungen stellen sich ein auf | 800 m (100% Längenanteil) | |
Entlastungen, die dabei zu signifikanten Erhöhungen der Sanierungspotentiale beitragen, stellen sich ein auf | 800 m (100% Längenanteil) | |
Ortslagen, in denen sich signifikante Erhöhungen der Sanierungspotentiale einstellen: Kaltennordheim | ||
Entlastungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Verringerung der Verkehrsintensitäten in Verbindung mit den Netzanschlussmöglichkeiten Qualitätsgewinne z.B. durch Umorganisation ihrer Erschließung oder Verbesserung der Erreichbarkeit erhalten (Flächen- und Erschließungseffekte) | ||
Verbesserungen stellen sich ein für | - | |
Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen. | ||
- |
Beeinträchtigungen mit der Hauptwirkung im Straßenraum und der Reduktion von Umgestaltungspotentialen (Straßenraumeffekte) | ||
Zusätzliche Belastungen stellen sich innerorts ein auf | - | |
Die Belastungen führen in keinem Fall zu signifikanten nachteiligen Wirkungen. | ||
- | ||
Beeinträchtigungen, die zu qualitativen Abwertungen der Straßenrandnutzung führen können (Sanierungseffekte) | ||
Zusätzliche Belastungen stellen sich innerorts ein auf | - | |
Die Belastungen führen in keinem Fall zu signifikanten nachteiligen Wirkungen. | ||
- | ||
Beeinträchtigungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Erhöhung von Verkehrsintensitäten im Hinblick auf die Netzanschlüsse Qualitätseinbußen erfahren, z.B. wegen Verschlechterung ihrer Erschließung (Flächen- und Erschließungseffekte) | ||
Beeinträchtigende Wirkungen stellen sich ein für | - | |
Die Belastungen führen in keinem Fall zu signifikanten nachteiligen Wirkungen. | ||
- |
