3 Teilprojekt 2

B 388 OU Erding - (Anbindung FH)

3.1 Übersicht

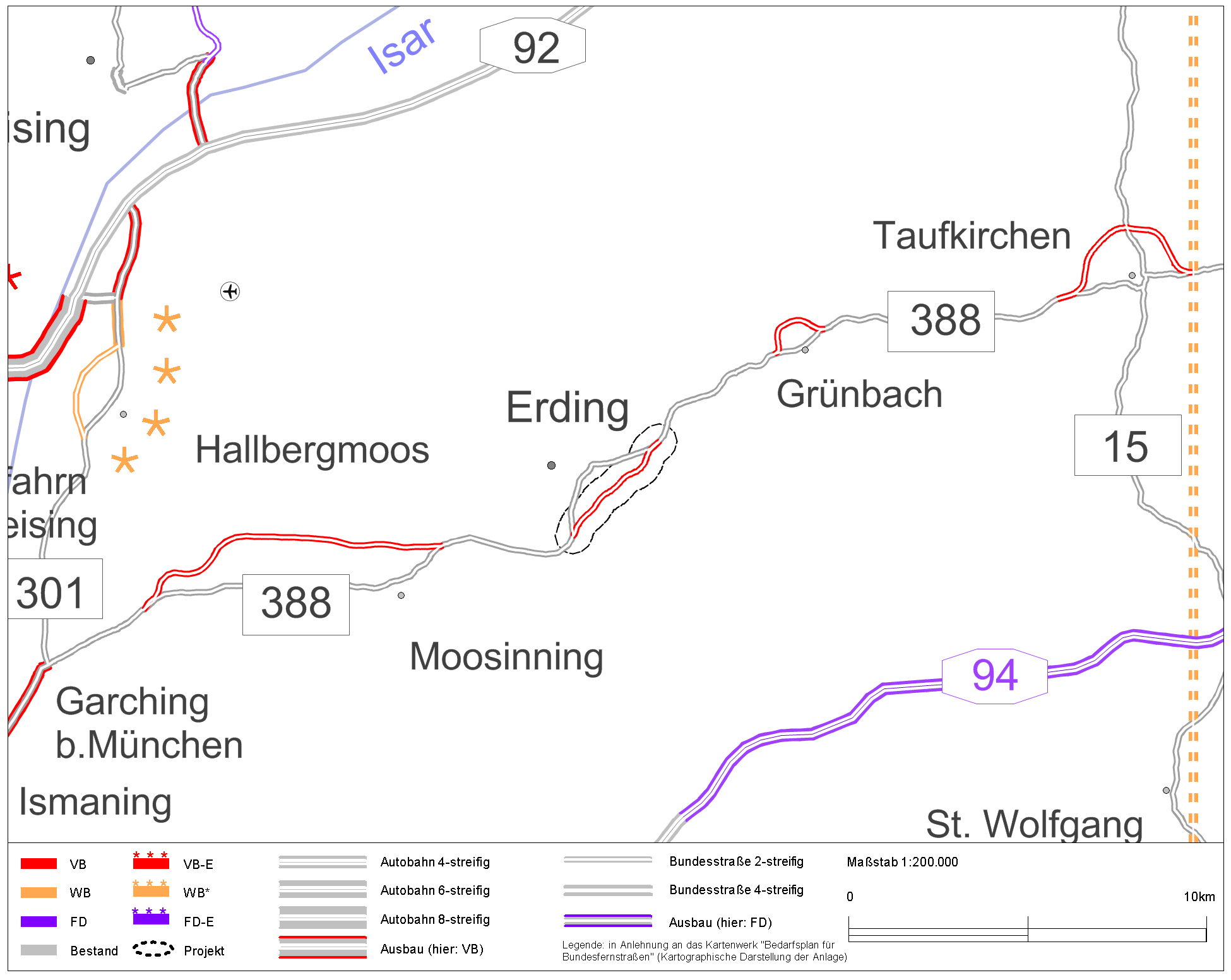

Quellbild nicht vorhanden
Abb. 1: Lage der Maßnahme

3.2 Grunddaten

ProjektnummerB388-G020-BY-T02-BY
BundeslandBayern
StraßeB 388
Verbindungsfunktionsstufe 0/1Nein
Anzahl der Teilprojekte0
Länge4,3 km
Bautyp(en), Bauziel(e)2-streifiger Neubau /
3-streifiger Neubau
Planungsstände1)Umweltverträglichkeits- / Variantenunt. abgeschlossen seit 24.05.2011
Künftige mittlere Verkehrsbelastung
im Bezugsfall 20300 Kfz/24h
im Planfall 2030- Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

Dringlichkeitseinstufungsiehe Hauptprojekt

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
19,9--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

19,9
davon
Länder0,0
Kommunen0,0
Deutsche Bahn1,4
Sonstige0,0
Summe Dritter1,4
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
0,0--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
18,5--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
19,2--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.


BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)siehe Hauptprojekt
Umweltbetroffenheit (Modul B)gering
Raumordnerische Bedeutung (Modul C)nicht bewertungsrelevant
Städtebauliche Bedeutung (Modul D)unbedeutend

Begründung der Dringlichkeitseinstufung

Dringlichkeitsbegründung und Nutzen-Kosten-Verhältnis siehe Hauptprojekt.

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

Die B 388 ist ein wichtiger überregionaler Straßenzug in Ost-West Relation. Mit dem Projekt Ismaning – Taufkirchen soll die B 388 entsprechend ihrer Verkehrsbedeutung möglichst ohne Ortsdurchfahrten und mit höhenfreien Knotenpunkten leistungsfähig und verkehrssicher ausgebaut werden. Zudem wird der Durchgangsverkehr aus den Hauptsiedlungsgebieten und Siedlungsschwerpunkten ferngehalten. Nach Eröffnung des Flughafens München im Jahre 1992 ergaben sich seither grundlegende Veränderungen der vorhandenen Verkehrsstrukturen. Zudem haben sich die Passagierzahlen nach Eröffnung und mehrmaligen Erweiterungen des Flughafens seit 1992 von 12 Mio. auf 38 Mio. Passagieren im Jahr 2012 entwickelt. Der Betrieb des neuen Flughafens hat zudem eine Siedlungstätigkeit in Gang gesetzt, die zu neuen Verkehrsströmen in der Region München und den benachbarten Bereichen führt. Von dieser Entwicklung wird der Raum Erding und die Flughafenregion besonders beeinflusst. Es ist deshalb erforderlich, den veränderten Verkehrsbeziehungen ein angepasstes leistungsfähiges und sicheres Straßennetz zur Verfügung zu stellen. Der DTV der B 388 beträgt im Bereich von Erding 17.612 Kfz/24h (SVZ 2010) bei 5,7% SV.

3.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.

LPL_1_1_B388-G020-BY-T02-BY_2013-09-13_Lageplan.pdf (1.8MB)
Quelle: Bayerische Straßenbauverwaltung

Betroffene Kreise

Länderübergreifendes Projektnein
Betroffene BundesländerBayern
Betroffene Kreise/kreisfreie StädteErding, Landkreis
Betroffene Wahlkreise (des Bundes)Erding - Ebersberg (214)

3.4 Der Anmeldung zugrundegelegte Alternativenprüfung

Nach der RIN ist für die Verbindungsfunktionsstufe II ein ortsdurchfahrtenfreier bzw. zumindest aber ein anbaufreier Verlauf anzustreben. In der durchgeführten Verkehrsuntersuchung aus 2011 werden in der Prognose 2025 Verkehrsbelastungen von teilweise über 22.000 Kfz/24h erreicht. Da die Trasse schon heute teilweise angebaut ist und auch nur plangleiche Knotenpunkte vorliegen, scheidet ein anbaufreier Ausbau mit höhenfreien Knotenpunkten aus Platzgründen aus. Im Rahmen der Voruntersuchung aus 2010 mit Ergänzungen aus 2011 wurden verschiedene Führungen einer möglichen Ortsumfahrung geprüft.

3.5 Verkehrsbelastungen im Bezugs- und Planfall

Siehe Hauptprojekt.

3.6 Zentrale verkehrliche / physikalische Wirkungen

Siehe Hauptprojekt.

3.7 Nutzen-Kosten-Analyse (Modul A)

Siehe Hauptprojekt.

3.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Gesamtwirtschaftliche Bewertungsdaten liegen nur für das Hauptprojekt vor. Für dieses Teilprojekt ist deshalb der Umweltbeitrag Teil 1 nicht bewertungsrelevant.

Ergebnisübersicht

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"gering
Das Neubauprojekt quert Ackergebiete südöstlich von Erding. Ein Großraum (Feuchtlebensräume BfN) wird durchfahren. Gesetzliche Schutzgebiete sind nicht betroffen.

Karten

Nachfolgend ist in den Abbildung 2 und 3 die räumliche Lage des Projektes in Bezug auf die nicht monetarisierten Umweltkriterien dargestellt.

Quellbild nicht vorhanden
Abb. 2: Geschützte Gebiete
Quellbild nicht vorhanden
Abb. 3: Bereiche ohne spezifischen Gebietsschutz

3.9 Raumordnerische Beurteilung (Modul C)

Nicht bewertungsrelevant.

3.10 Städtebauliche Beurteilung (Modul D)

Gesamtergebnis

Das Projekt besitzt keine städtebauliche Bedeutung.

Begründung

Bei einer erwogenen Realisierung der Maßnahme werden im Vergleich zur Situation im Bezugsfall auf allen betroffenen Streckenabschnitten nur geringe Unterschiede in den Verkehrsintensitäten, auftreten. Wirksamkeiten oder Beeinträchtigungen können daher nicht ausgewiesen werden. Städtebauliche Potentiale lassen sich deshalb voraussichtlich nicht oder nur auf niedrigem Niveau aktivieren.

Maßnahmewirkungen

Entlastungswirkungen

Entlastungen auf Streckenabschnitten mit der Hauptwirkung im Straßenraum und der Möglichkeit einer anderen Raumnutzung (Straßenraumeffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen, die Aufwertungen in der Straßenrandnutzung wie Fassadensanierung, Umgestaltungen, Umnutzungen etc. ermöglichen (Sanierungseffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Verringerung der Verkehrsintensitäten in Verbindung mit den Netzanschlussmöglichkeiten Qualitätsgewinne z.B. durch Umorganisation ihrer Erschließung oder Verbesserung der Erreichbarkeit erhalten (Flächen- und Erschließungseffekte)
 Verbesserungen stellen sich ein für -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -

3.11 Ergänzende Betrachtungen

Nicht bewertungsrelevant.
