8 Teilprojekt 7

A 5 AK Nordwestkreuz Frankfurt - AK Bad Homburg

8.1 Übersicht

Quellbild nicht vorhanden
Abb. 1: Lage der Maßnahme

8.2 Grunddaten

ProjektnummerA5-G20-HE-T7-HE
BundeslandHessen
StraßeA 5
Verbindungsfunktionsstufe 0/1Ja
Anzahl der Teilprojekte0
Länge6,3 km
Bautyp(en), Bauziel(e)Erweiterung auf 8 Fahrstreifen
Planungsstände1)Linie bestimmt / Trassenführung festgelegt am 19.11.2012
Künftige mittlere Verkehrsbelastung
im Bezugsfall 2030142.000 Kfz/24h
im Planfall 2030143.000 Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

DringlichkeitseinstufungVordringlicher Bedarf - Engpassbeseitigung (VB-E)

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
143,8--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

78,0
davon
Länder0,0
Kommunen0,0
Deutsche Bahn0,0
Sonstige0,0
Summe Dritter0,0
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
65,8--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
78,0--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
75,1--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.


BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)>10
Umweltbetroffenheit (Modul B)gering
Raumordnerische Bedeutung (Modul C)nicht bewertungsrelevant
Städtebauliche Bedeutung (Modul D)nicht bewertungsrelevant

Begründung der Dringlichkeitseinstufung

Das Projekt ist wirtschaftlich. Es beseitigt/mindert stark einen Engpass im Netz. Zudem liegt keine hohe Umweltbetroffenheit vor. Daher erfolgt die Einstufung in den Vordringlichen Bedarf mit Engpassbeseitigung (VB-E).

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

Der 7,7 Kilometer lange Ausbauabschnitt der A 5 liegt in der Metropolregion FrankfurtRheinMain und erstreckt sich vom AK Bad Homburger Kreuz im Norden bis zum AK Nordwestkreuz Frankfurt im Süden. Am Bad Homburger Kreuz besteht eine Verknüpfung zur A 661 und am Nordwestkreuz Frankfurt zur A 66. Im Zuge der A 5 stellen sich gegenwärtig Verkehrsstärken von 122.000 Kfz/24 h und 12.000 SV/24 h ein. Bis zum Prognosejahr 2025 wird das Verkehrsaufkommen auf 170.000 Kfz/24 h und 30.000 SV/24 h (17,7 %) ansteigen. Die derzeitigen und insbesondere die prognostizierten Verkehrsstärken sind mit dem vorhandenen sechsstreifigen Querschnitt nicht zu bewältigen. Die Verkehrssicherheit ist stark eingeschränkt und die Störanfälligkeit hoch. Mit einer Erweiterung von 6 auf 8 Fahrstreifen werden sich die Verkehrsqualität und die Verkehrssicherheit im Ausbauabschnitt der A 5 zwischen dem Bad Homburger Kreuz und dem Nordwestkreuz Frankfurt deutlich verbessern.

8.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.

LPL_1_1_A5-G20-HE-T7-HE_Lageplan.pdf (1.4MB)
Quelle: © Landesvermessungsamt Hessen

Betroffene Kreise

Länderübergreifendes Projektnein
Betroffene BundesländerHessen
Betroffene Kreise/kreisfreie StädteHochtaunuskreis; Frankfurt am Main, Stadt; Main-Taunus-Kreis
Betroffene Wahlkreise (des Bundes)Hochtaunus (176); Frankfurt am Main II (183); Frankfurt am Main I (182); Main-Taunus (181)

8.4 Der Anmeldung zugrundegelegte Alternativenprüfung

Die Kapazität des sechsstreifigen Querschnitts ist schon heute überschritten. Perspektivisch werden sich die Verkehrsstärken weiter erhöhen, so dass ein Ausbau im Bestand (ohne Fahrstreifenerweiterung) keine Alternative darstellt.

8.5 Verkehrsbelastungen im Bezugs- und Planfall

Die Quelle für die nachfolgenden Karten ist das Geodatenzentrum des Bundesamtes für Kartographie und Geodäsie (BKG).

Quellbild nicht vorhanden
Abb. 2: Kfz-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 3: Lkw-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 4: Kfz-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 5: Lkw-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 6: Querschnittsbezogene Kfz-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 7: Querschnittsbezogene Lkw-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

8.6 Zentrale verkehrliche / physikalische Wirkungen

Kenngröße  Wirkungen
Verkehrsbelastungen auf dem Projekt
mittlere Kfz-Belastungen
im Bezugsfall142.000Kfz/Tag
im Planfall143.000Kfz/Tag
mittlerer Lkw-Anteil
im Bezugsfall16%
im Planfall16%
Verkehrswirkungen im Planfall
Veränderung der Betriebsleistung im Personenverkehr (PV)0,64Mio. Pkw-km/a
(89 % Fahrzweck Privat, 11 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-km/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im PV-3,13Mio. Pkw-h/a
(89 % Fahrzweck Privat, 11 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-h/a
Veränderung der Reisezeit im PV-4,61Mio. Personen-h/a
(92 % Fahrzweck Privat, 8 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Personen-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Personen-h/a
Veränderung der Betriebsleistung Güterverkehr (GV)0,04Mio. Lkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im GV-0,40Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten < 50 km-0,05Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten ≥ 50 km-0,35Mio. Lkw-h/a
Veränderung der Kraftstoffverbräuche (PV+GV)
Benzin0,43Mio. l/a
Diesel0,34Mio. l/a
Gas0,21Mio. l/a
Elektro0,01Mio. kWh/a
Veränderung der Abgasemissionen (PV+GV)PkwLkwKfz
Stickoxid-Emissionen (NOx)8,34-12,73-4,40t/a
Kohlenmonoxid-Emissionen (CO)140,47-11,71128,76t/a
Kohlendioxid-Emissionen (CO2)2.237,50165,372.402,87t/a
Kohlenwasserstoff-Emissionen (HC)0,76-0,400,36t/a
Feinstaub-Emissionen (PM)0,42-0,040,37t/a
Schwefeldioxid-Emissionen (SO2)0,010,000,01t/a
Veränderung der Zuverlässigkeit
Summendifferenz der Standardabweichungen
der Reisezeitverluste über alle Routen
11,63Tsd. h/a
Veränderung der Trennwirkungen-0,52Tsd. Personen-h/a

8.7 Nutzen-Kosten-Analyse (Modul A)

Jährliche
Nutzen
[Mio.
€/Jahr]
Barwert
der Nutzen
[Mio. €]
Veränderung der Betriebskosten im Personen- und GüterverkehrNB18,258440,876
Fahrzeugvorhaltekosten2,86969,279
Betriebsführungskosten (Personal)16,203391,250
Betriebsführungskosten (Betrieb)-0,814-19,653
Veränderung der Instandhaltungs- und Betriebskosten der VerkehrswegeNW-0,043-1,049
Veränderung der VerkehrssicherheitNS0,0300,715
Veränderung der Reisezeit im PersonenverkehrNRZ25,130606,812
davon Reisezeitnutzen aus Einzelreisezeitgewinnen < 1 min0,0000,000
Veränderung der Transportzeit der Ladung im GüterverkehrNTZ1,76242,549
Veränderung der impliziten NutzenNI0,0000,000
Veränderung der Lebenszyklusemissionen von Treibhausgasen der InfrastrukturNL-0,081-1,948
Veränderung der GeräuschbelastungNG0,0000,000
InnerortsNGi0,0000,000
AusserortsNGa0,0000,000
Veränderung der AbgasbelastungenNA-0,335-8,086
Stickoxid-Emissionen (NOx)NA10,0681,634
Kohlenmonoxid-Emissionen (CO)NA2-0,008-0,193
Kohlendioxid-Emissionen (CO2)NA3-0,348-8,413
Kohlenwasserstoff-Emissionen (HC)NA4-0,001-0,015
Feinstaub-Emissionen (PM)NA5-0,045-1,096
Schwefeldioxid-Emissionen (SO2)NA60,000-0,004
Veränderung der innerörtlichen TrennwirkungenNT0,0030,080
Veränderung der ZuverlässigkeitNZ0,1373,309
Gesamtnutzen44,8611.083,256

Kosten

Bewertungsrelevante KostenKosten
[Mio. €]
Barwert
der Kosten
[Mio. €]
Planungskosten11,41-
Aus- und Neubaukosten63,68-
Summe bewertungsrelevanter Investitionskosten75,0964,205

Nutzen-Kosten-Verhältnis

Barwert des Nutzens1.083,3 Mio. €
Barwert der bewertungsrelevanten Investitionskosten64,2 Mio. €
Nutzen-Kosten-Verhältnis (NKV)>10

Grundlagen der Barwertermittlung
Dauer der noch ausstehenden Planungen151 Monate
Dauer der Bauphase61 Monate
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer)43 Jahre

8.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Ergebnisübersicht

Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert]-10,034

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"gering
Das Ausbauprojekt verläuft über ebenes, z.T. hügeliges Gelände. Die Flächen sind landwirtschaftlich genutzt. Innerhalb des Trassenverlaufs und der Wirkzone liegen keine besonderen Umweltqualitäten. Die betrachteten Kriterien sind nicht betroffen.

Beschreibung und Bewertung der voraussichtlichen erheblichen Umweltauswirkungen

Umweltbeitrag Teil 1
(monetarisierte Umweltkriterien, übernommen aus der Nutzen-Kosten-Analyse)

Beschreibung Bewertung
Nr. Kriterium Differenz Planfall-Bezugsfall Nutzen [Mio. €/a]Barwert
[Mio. €]
1.13) Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner (innerörtlicher Anteil)- - 0,0000,000
Neubelastung oder stärker betroffen 0Einw. - -
Entlastung 0 Einw. - -
1.2 Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand)-5,8 Tsd. qm0,0000,000
1.3 Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) 2.959,301 t/a -0,429 -10,361
1.4 Luftschadstoff-Emissionen
Stickoxid-Emissionen (NOX) -4,395 t/a 0,068 1,634
Kohlenmonoxid-Emissionen (CO) 128,757 t/a -0,008 -0,193
Kohlenwasserstoff-Emissionen (HC) 0,358 t/a -0,001 -0,015
Feinstaub-Emissionen 0,372 t/a -0,045 -1,096
Schwefeldioxid-Emissionen (SO2) 0,012 t/a 0,000 -0,004
Nutzensumme Umwelt-10,034

3) Die konkrete Ermittlung der Lärmbetroffenheit und des notwendigen Lärmschutzes im Bereich des Projektes erfolgt in nachgelagerten Planungs- und Genehmigungsverfahren.

Umweltbeitrag Teil 2
(nicht-monetarisierte Kriterien)

Nr. Kriterium Beschreibung Bewertung
absolut Betroffenheit
pro Strecken km
je Kriterium
2.1 Inanspruchnahme / Beeinträchtigung Naturschutzvorrangflächen mit herausragender Bedeutung - ha - ha/km gering
2.2 Erhebliche Beeinträchtigung von Natura 2000-Gebieten gering
Erhebliche Beeinträchtigung nicht ausgeschlossen 0 Anzahl Gebiete-- -
Erhebliche Beeinträchtigung wahrscheinlich 0 Anzahl Gebiete - - -
2.3 Inanspruchnahme von unzerschnittenen Kernräumen (UFR 250) - ha - ha/km gering
2.4 Zerschneidung von unzerschnittenen Großräumen und Lebensraumachsen/-korridoren (BfN-Lebensraumnetzwerke) gering
1a) Neubau: Zerschneidung von unzerschnittenen Großräumen (UFR 1.000/1.500: Feucht-, Trocken- und Waldlebensräume) - km - km/km -
1b) Neubau: Zerschneidung von unzerschnittenen Großsäuger-Lebensräumen (UFR 1.500) - km - km/km -
1c) Neubau: Zerschneidung von Lebensraumachsen/-korridoren - Anzahl - - -
2) Ausbau: Wiedervernetzung von Lebensraumnetzwerken 0 Anzahl - - -
2.5 Flächeninanspruchnahme 12,5 ha - - -
2.6 Durchfahrung von Überschwemmungsgebieten - km - km/km gering
2.7 Durchfahrung von Wasserschutzgebieten - km - km/km gering
2.8 Zerschneidung Unzerschnittener verkehrsarmer Räume (UZVR) - ha - - gering
2.9 Inanspruchnahme / Beeinträchtigung von Vorrangflächen des (Kultur-)Landschaftsschutzes - ha - ha/km gering

Zusätzliche bewertungsrelevante Sachverhalte

1Trassenführung verursacht nur indirekte Betroffenheiten-
2 Querungshilfen eingeplant -
3 Bündelungsmöglichkeit mit bestehenden Vorbelastungen -
4 Sonstiges: -
  -
Die zusätzlichen Sachverhalte führen
zur Heraufstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht kritischer eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-
zu keiner Veränderung des ErgebnissesX
zur Herabstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht weniger kritisch eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-

Karten

Nachfolgend ist in den Abbildung 8 und 9 die räumliche Lage des Projektes in Bezug auf die nicht monetarisierten Umweltkriterien dargestellt.

Quellbild nicht vorhanden

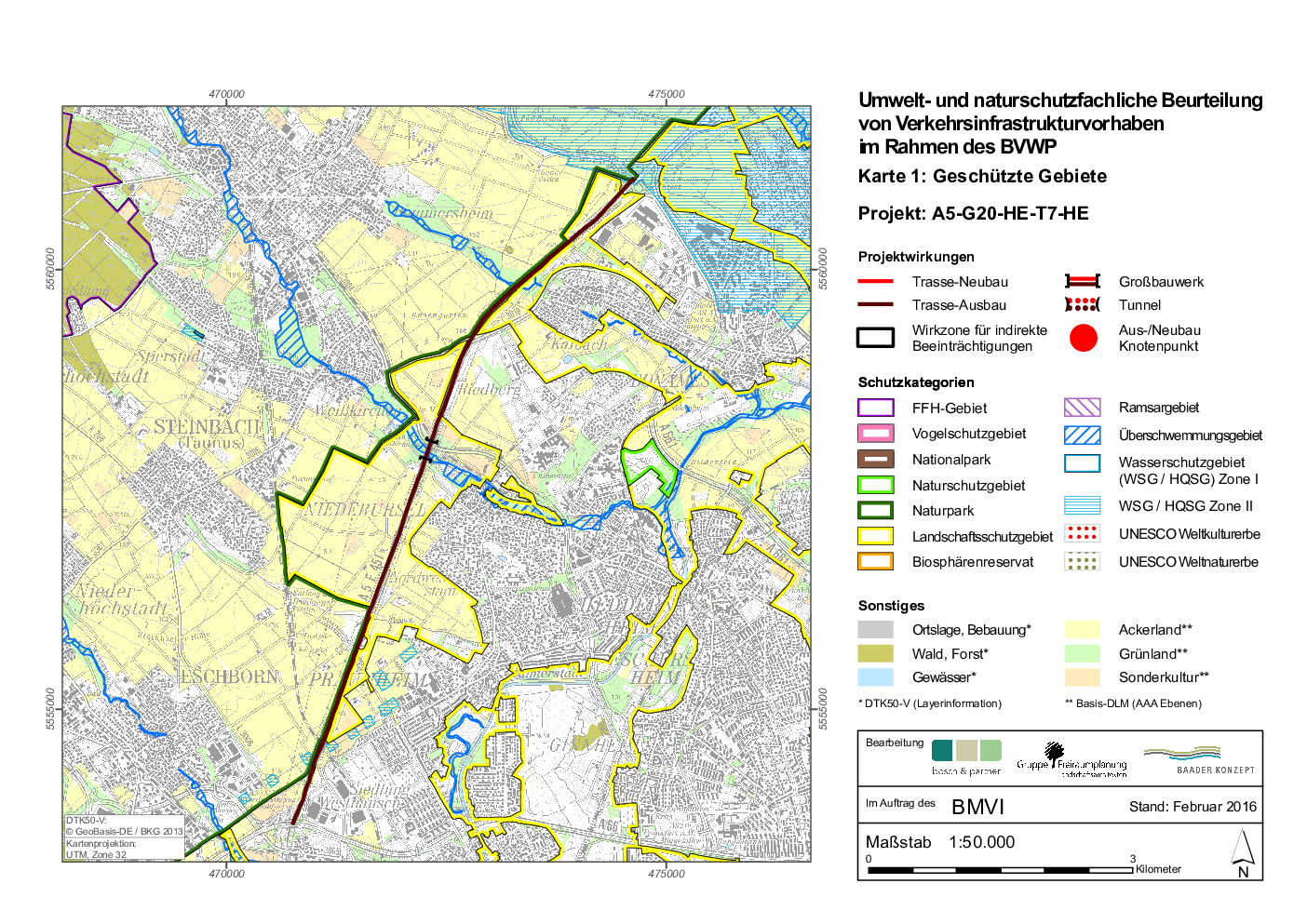

Abb. 8: Geschützte Gebiete
Quellbild nicht vorhanden
Abb. 9: Bereiche ohne spezifischen Gebietsschutz

8.9 Raumordnerische Beurteilung (Modul C)

Nicht bewertungsrelevant.

8.10 Städtebauliche Beurteilung (Modul D)

Nicht bewertungsrelevant.

8.11 Ergänzende Betrachtungen

Engpassbeseitigung auf dem Straßenzug des Projektes

Gesamtlänge des Projektes6,3 km
Staulänge im Bezugsfall8 km
Staulänge im Planfall2.2 km

Damit wird die staugefährdete Streckenlänge um 5.8 km reduziert.

Engpassdeutliche Minderung
