Projektinformationssystem (PRINS) zum Bundesverkehrswegeplan 2030
ProjektinfoAbb. 1: Lage der Maßnahme |
Projektnummer | A3-G20-NW-T2-NW |
Bundesland | Nordrhein-Westfalen |
Straße | A 3 |
Verbindungsfunktionsstufe 0/1 | Ja |
Anzahl der Teilprojekte | 0 |
Länge | 8,7 km |
Bautyp(en), Bauziel(e) | Erweiterung auf 8 Fahrstreifen |
Planungsstände1) | Vorplanung läuft seit 09.09.2013 |
Künftige mittlere Verkehrsbelastung | |
im Bezugsfall 2030 | - Kfz/24h |
im Planfall 2030 | - Kfz/24h |
1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.
Dringlichkeitseinstufung | siehe Hauptprojekt |
Kostenbestandteile | [Mio. €] | Kosten Dritter | [Mio. €] |
---|---|---|---|
Gesamtprojektkosten (Bruttokosten ohne Planungskosten, Preisstand 2014) | 59,2 | - | - |
Ausbau-/Neubaukosten (Bruttokosten ohne Planungskosten, Preisstand 2014) | 41,8 | davon | |
Länder | 0,0 | ||
Kommunen | 0,0 | ||
Deutsche Bahn | 0,0 | ||
Sonstige | 0,0 | ||
Summe Dritter | 0,0 | ||
Erhaltungs- bzw. Ersatzkosten (Bruttokosten ohne Planungskosten, Preisstand 2014) | 17,4 | - | - |
Haushaltsrelevante Projektkosten BVWP (Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014) | 41,8 | - | - |
Bewertungsrelevante Ausbau-/Neubaukosten (Nettokosten, inkl. Planungskosten, Preisstand 20122)) | 40,3 | - | - |
2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.
Bewertungsergebnisse | Projektbewertung |
---|---|
Nutzen-Kosten-Verhältnis (NKV) (Modul A) | siehe Hauptprojekt |
Umweltbetroffenheit (Modul B) | mittel |
Raumordnerische Bedeutung (Modul C) | nicht bewertungsrelevant |
Städtebauliche Bedeutung (Modul D) | nicht bewertungsrelevant |
Dringlichkeitsbegründung und Nutzen-Kosten-Verhältnis siehe Hauptprojekt.
Seit vielen Jahren kommt es aufgrund der hohen Verkehrsbelastung fast täglich zu Verkehrsstaus während der Spitzenzeiten. Die Verkehrsbelastung wird gemäß Straßenverkehrsprognose des BMVBS 2025 auf bis zu 130.000 Kfz/24h ansteigen. In der Engpassanalyse des Bundes gibt es hier eine häufige Stauwahrscheinlichkeit. Diese wurde in der Analyse in dunkelblau dargestellt (Stauwahrscheinlichkeit über 300 Stunden im Jahr). Die Anpassung und teilweise Erneuerung der Entwässerungseinrichtungen an den Stand der Technik gewährleistet zukünftig eine deutliche Verbesserung der aktuellen Entwässerungssituation, da mögliche Gefährdungen des Grundwassers und auch der Gewässer durch Schadstoffeintrag reduziert werden können.
Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.
Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.
LPL_1_1_A3-G20-NW-T2-NW_ÜPL.pdf (6.4MB)Länderübergreifendes Projekt | nein |
Betroffene Bundesländer | Nordrhein-Westfalen |
Betroffene Kreise/kreisfreie Städte | Mettmann, Kreis; Solingen, Stadt |
Betroffene Wahlkreise (des Bundes) | Düsseldorf I (106); Mettmann I (104) |
Siehe Hauptprojekt.
Siehe Hauptprojekt.
Siehe Hauptprojekt.
Gesamtwirtschaftliche Bewertungsdaten liegen nur für das Hauptprojekt vor. Für dieses Teilprojekt ist deshalb der Umweltbeitrag Teil 1 nicht bewertungsrelevant.
Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt" | mittel |
Ausbauprojekt mit Querungen von Waldbereichen in ebenem bis welligem Gelände mit zwei FFH-Gebieten. Beide FFH-Gebiete werden gemäß den Angaben im Angaben des Landes nicht überlagert, befinden sich jedoch innerhalb der Wirkzone des Vorhabens für indirekte Beeinträchtigungen. Erhebliche Beeinträchtigungen beider FFH-Gebiete können nicht ausgeschlossen werden. |
Nachfolgend ist in den Abbildung 2 und 3 die räumliche Lage des Projektes in Bezug auf die nicht monetarisierten Umweltkriterien dargestellt.

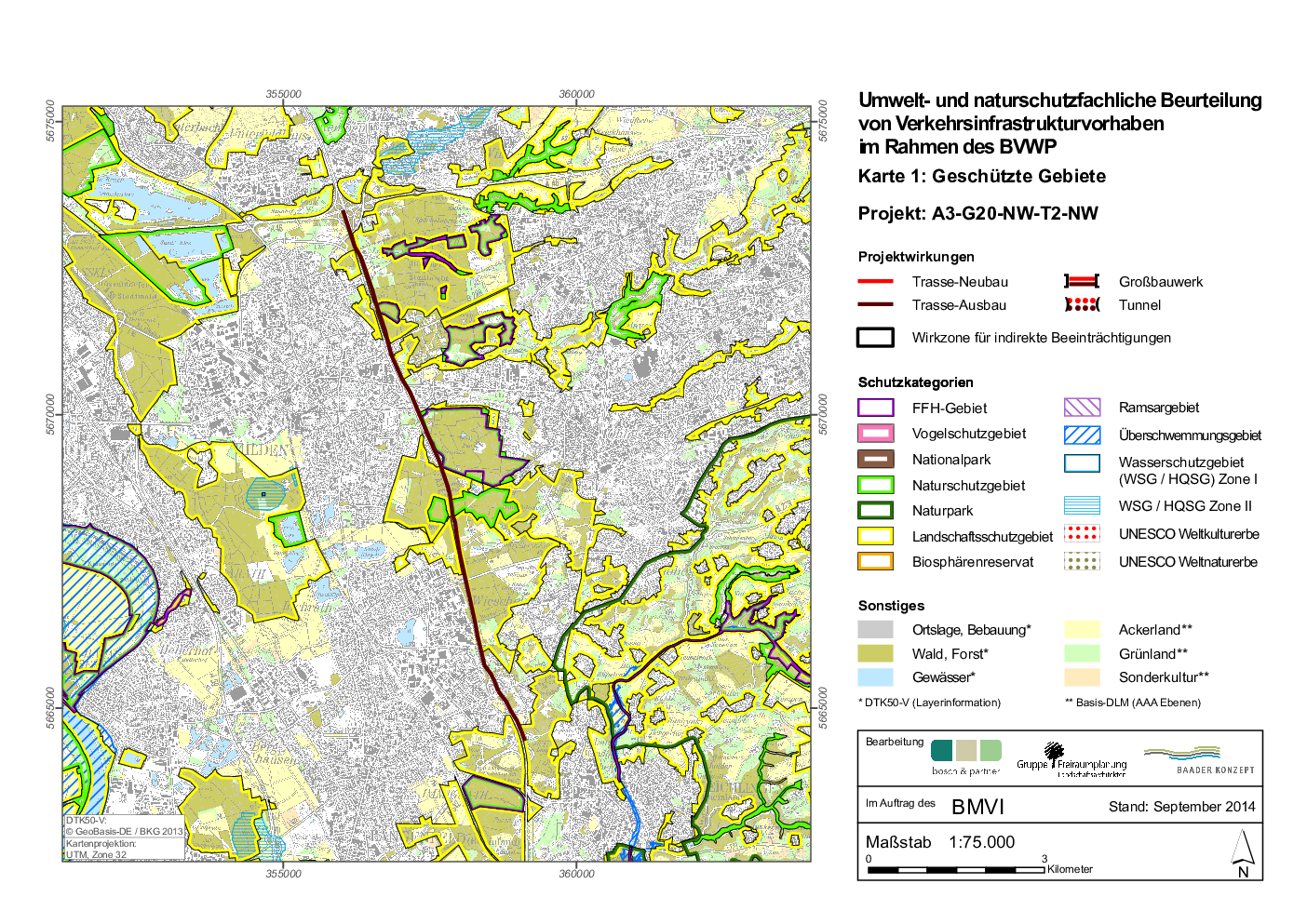

Abb. 2: Geschützte Gebiete |
Abb. 3: Bereiche ohne spezifischen Gebietsschutz |
Gesamtlänge des Projektes | 8,7 km |
Staulänge im Bezugsfall | 9.6 km |
Staulänge im Planfall | 0 km |
Damit wird die staugefährdete Streckenlänge um 9.6 km reduziert.
Engpass | vollständige Auflösung |
