3 Teilprojekt 2

A 2 AS Bad Nenndorf - AS Hannover-Herrenhausen

3.1 Übersicht

Quellbild nicht vorhanden

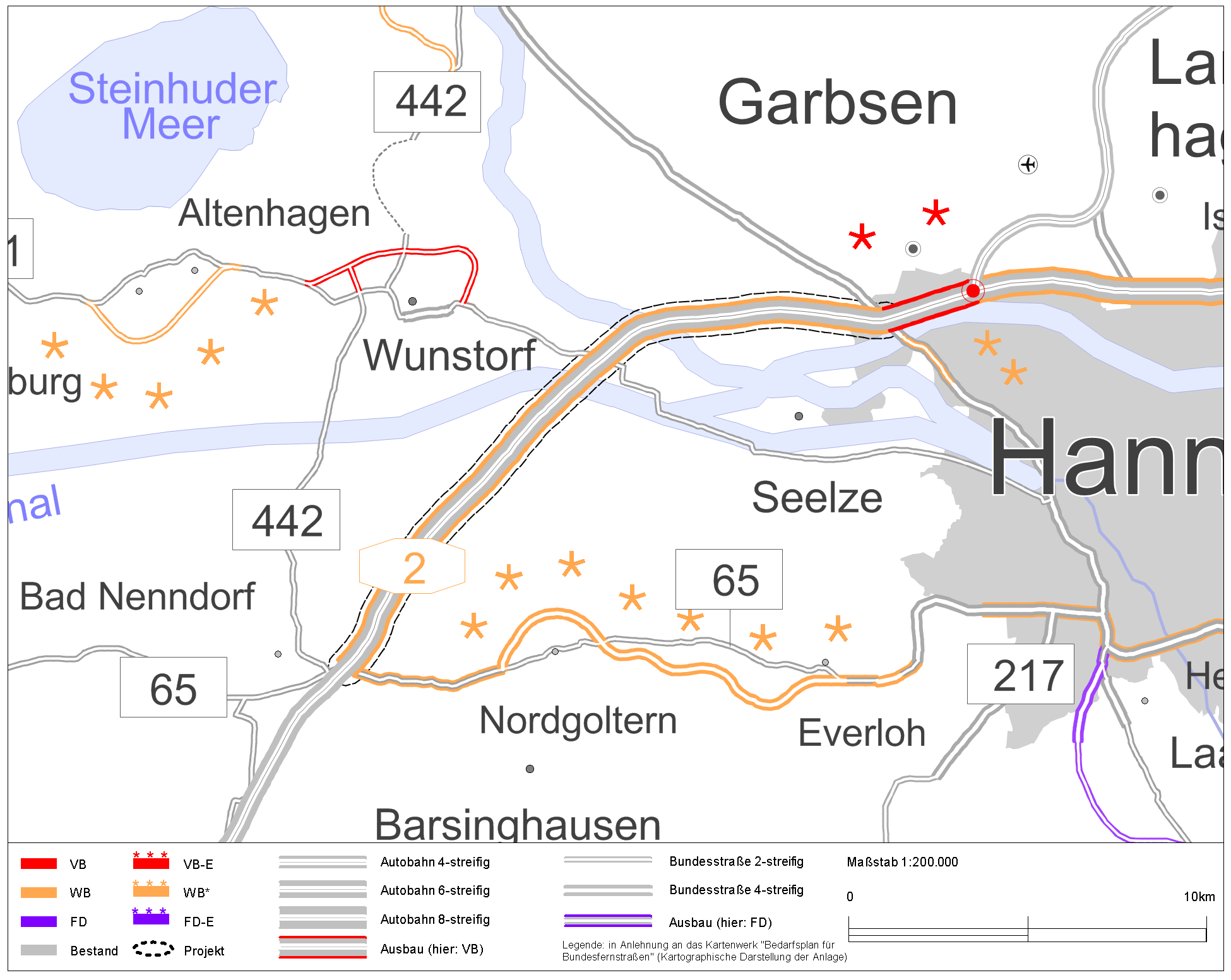

Abb. 1: Lage der Maßnahme

3.2 Grunddaten

ProjektnummerA2-G11-NI-T2-NI
BundeslandNiedersachsen
StraßeA 2
Verbindungsfunktionsstufe 0/1Ja
Anzahl der Teilprojekte0
Länge19,6 km
Bautyp(en), Bauziel(e)Erweiterung auf 8 Fahrstreifen
Planungsstände1)ohne Planungsbeginn seit 30.09.2013
Künftige mittlere Verkehrsbelastung
im Bezugsfall 2030101.000 Kfz/24h
im Planfall 2030101.000 Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

DringlichkeitseinstufungWeiterer Bedarf (WB)

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
255,5--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

84,3
davon
Länder0,0
Kommunen0,0
Deutsche Bahn0,0
Sonstige0,0
Summe Dritter0,0
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
171,2--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
84,3--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
81,0--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.

BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)1,6
Umweltbetroffenheit (Modul B)mittel
Raumordnerische Bedeutung (Modul C)nicht bewertungsrelevant
Städtebauliche Bedeutung (Modul D)nicht bewertungsrelevant

Begründung der Dringlichkeitseinstufung

Aufgrund des Nutzen-Kosten-Verhältnisses ist das Projekt ausreichend wirtschaftlich. Es erfolgt eine Einstufung in den Weiteren Bedarf (WB).

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

Im Rahmen der Engpassanalyse für Bundesfernstraßen des BMVBS wurde für die A2 in NI auf gesamter Länge eine häufige kapazitätsabhängige (>300h/Jahr) oder eine gelegentliche kapazitätsabhängige Stauwahrscheinlichkeit (100 bis 300 h/Jahr) festgestellt. Für dieses Teilprojekt wurde eine häufige Wahrscheinlichkeit festgestellt. Mit dem bestehenden Ausbaustandard können die auftretenden Verkehrsbelastungen nicht in ausreichender Qualität abgewickelt werden. Dieses Problem wird durch die prognostizierten Verkehrsbelastungen noch verstärkt werden.

3.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.

LPL_1_1_A2-G11-NI-T2-NI_Übersichtslageplan_01.pdf (2.5MB)
Quelle: © Landesvermessungsamt Niedersachsen
LPL_3_1_A2-G11-NI-T2-NI_Übersichtslageplan_03.pdf (3.0MB)
Quelle: © Landesvermessungsamt Niedersachsen
LPL_2_1_A2-G11-NI-T2-NI_Übersichtslageplan_02.pdf (2.0MB)
Quelle: © Landesvermessungsamt Niedersachsen

Betroffene Kreise

Länderübergreifendes Projektnein
Betroffene BundesländerNiedersachsen
Betroffene Kreise/kreisfreie StädteRegion Hannover
Betroffene Wahlkreise (des Bundes)Stadt Hannover I (41); Hannover-Land I (43); Hannover-Land II (47)

3.4 Der Anmeldung zugrundegelegte Alternativenprüfung

Es wurde keine Alternativenprüfung durchgeführt.

3.5 Verkehrsbelastungen im Bezugs- und Planfall

Die Quelle für die nachfolgenden Karten ist das Geodatenzentrum des Bundesamtes für Kartographie und Geodäsie (BKG).

Quellbild nicht vorhanden
Abb. 2: Kfz-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden

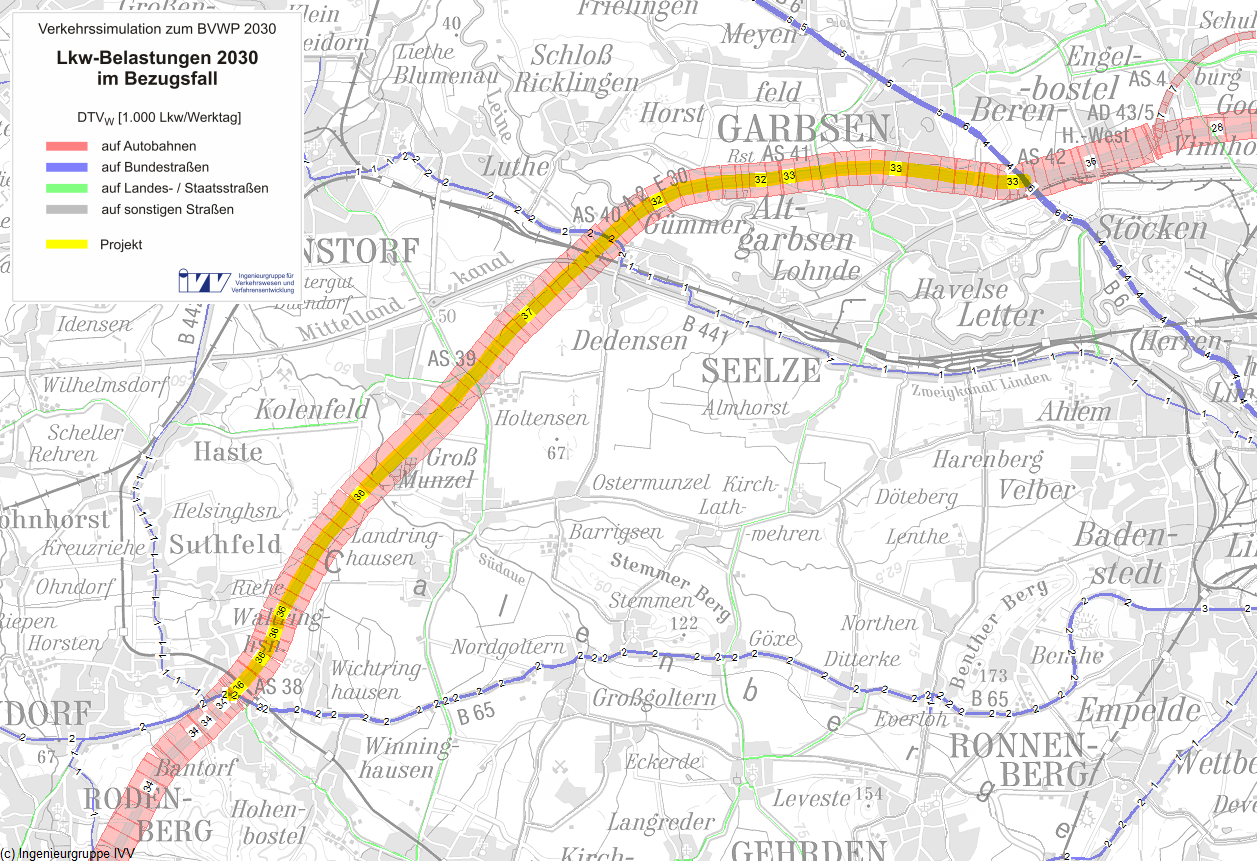

Abb. 3: Lkw-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden

Abb. 4: Kfz-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden

Abb. 5: Lkw-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden

Abb. 6: Querschnittsbezogene Kfz-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 7: Querschnittsbezogene Lkw-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

3.6 Zentrale verkehrliche / physikalische Wirkungen

Kenngröße  Wirkungen
Verkehrsbelastungen auf dem Projekt
mittlere Kfz-Belastungen
im Bezugsfall101.000Kfz/Tag
im Planfall101.000Kfz/Tag
mittlerer Lkw-Anteil
im Bezugsfall30%
im Planfall30%
Verkehrswirkungen im Planfall
Veränderung der Betriebsleistung im Personenverkehr (PV)0,07Mio. Pkw-km/a
(88 % Fahrzweck Privat, 12 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-km/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im PV-0,59Mio. Pkw-h/a
(88 % Fahrzweck Privat, 12 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-h/a
Veränderung der Reisezeit im PV-0,87Mio. Personen-h/a
(91 % Fahrzweck Privat, 9 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Personen-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Personen-h/a
Veränderung der Betriebsleistung Güterverkehr (GV)0,11Mio. Lkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im GV-0,04Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten < 50 km-0,01Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten ≥ 50 km-0,04Mio. Lkw-h/a
Veränderung der Kraftstoffverbräuche (PV+GV)
Benzin0,16Mio. l/a
Diesel0,16Mio. l/a
Gas0,07Mio. l/a
Elektro0,00Mio. kWh/a
Veränderung der Abgasemissionen (PV+GV)PkwLkwKfz
Stickoxid-Emissionen (NOx)12,38-2,849,54t/a
Kohlenmonoxid-Emissionen (CO)182,97-7,30175,67t/a
Kohlendioxid-Emissionen (CO2)879,8675,58955,45t/a
Kohlenwasserstoff-Emissionen (HC)1,38-0,201,17t/a
Feinstaub-Emissionen (PM)0,320,000,32t/a
Schwefeldioxid-Emissionen (SO2)0,000,000,00t/a
Veränderung der Zuverlässigkeit
Summendifferenz der Standardabweichungen
der Reisezeitverluste über alle Routen
1,31Tsd. h/a
Veränderung der Trennwirkungen-0,01Tsd. Personen-h/a

3.7 Nutzen-Kosten-Analyse (Modul A)

Jährliche
Nutzen
[Mio.
€/Jahr]
Barwert
der Nutzen
[Mio. €]
Veränderung der Betriebskosten im Personen- und GüterverkehrNB2,83550,511
Fahrzeugvorhaltekosten0,3776,711
Betriebsführungskosten (Personal)2,77349,415
Betriebsführungskosten (Betrieb)-0,315-5,614
Veränderung der Instandhaltungs- und Betriebskosten der VerkehrswegeNW-0,100-1,781
Veränderung der VerkehrssicherheitNS0,0030,047
Veränderung der Reisezeit im PersonenverkehrNRZ4,47279,680
davon Reisezeitnutzen aus Einzelreisezeitgewinnen < 1 min0,0000,000
Veränderung der Transportzeit der Ladung im GüterverkehrNTZ0,1963,499
Veränderung der impliziten NutzenNI0,0000,000
Veränderung der Lebenszyklusemissionen von Treibhausgasen der InfrastrukturNL-0,774-13,784
Veränderung der GeräuschbelastungNG0,0000,000
InnerortsNGi0,0000,000
AusserortsNGa0,0000,000
Veränderung der AbgasbelastungenNA-0,338-6,015
Stickoxid-Emissionen (NOx)NA1-0,147-2,617
Kohlenmonoxid-Emissionen (CO)NA2-0,011-0,194
Kohlendioxid-Emissionen (CO2)NA3-0,139-2,469
Kohlenwasserstoff-Emissionen (HC)NA4-0,002-0,036
Feinstaub-Emissionen (PM)NA5-0,039-0,700
Schwefeldioxid-Emissionen (SO2)NA60,000-0,001
Veränderung der innerörtlichen TrennwirkungenNT0,0000,001
Veränderung der ZuverlässigkeitNZ0,0180,315
Gesamtnutzen6,312112,472

Kosten

Bewertungsrelevante KostenKosten
[Mio. €]
Barwert
der Kosten
[Mio. €]
Planungskosten12,33-
Aus- und Neubaukosten68,63-
Summe bewertungsrelevanter Investitionskosten80,9669,679

Nutzen-Kosten-Verhältnis

Barwert des Nutzens112,5 Mio. €
Barwert der bewertungsrelevanten Investitionskosten69,7 Mio. €
Nutzen-Kosten-Verhältnis (NKV)1,6

Grundlagen der Barwertermittlung
Dauer der noch ausstehenden Planungen146 Monate
Dauer der Bauphase56 Monate
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer)29 Jahre

3.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Ergebnisübersicht

Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert]-19,799

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"mittel
Der Ausbauabschnitt zwischen Bad Nenndorf und Autobahnkreuz Hannover-Herrenhausen verläuft z.T. siedlungsnah über Ackerland und durch Wald in bewegtem Gelände und quert mehrere Fließgewässer, u.a. die die Leine und den Mittellandkanal. Im Bereich des Flusses Leine quert die Trasse ein FFH-Gebiet, so dass erhebliche Beeinträchtigungen lt. Ländermeldung wahrscheinlich sind. Ein hervorragender WVA (Großsäuger) wird nicht wiedervernetzt.

Beschreibung und Bewertung der voraussichtlichen erheblichen Umweltauswirkungen

Umweltbeitrag Teil 1
(monetarisierte Umweltkriterien, übernommen aus der Nutzen-Kosten-Analyse)

Beschreibung Bewertung
Nr. Kriterium Differenz Planfall-Bezugsfall Nutzen [Mio. €/a]Barwert
[Mio. €]
1.13) Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner (innerörtlicher Anteil)- - 0,0000,000
Neubelastung oder stärker betroffen 0Einw. - -
Entlastung 0 Einw. - -
1.2 Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand)-3,1 Tsd. qm0,0000,000
1.3 Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) 6.290,656 t/a -0,913 -16,253
1.4 Luftschadstoff-Emissionen
Stickoxid-Emissionen (NOX) 9,535 t/a -0,147 -2,617
Kohlenmonoxid-Emissionen (CO) 175,665 t/a -0,011 -0,194
Kohlenwasserstoff-Emissionen (HC) 1,174 t/a -0,002 -0,036
Feinstaub-Emissionen 0,320 t/a -0,039 -0,700
Schwefeldioxid-Emissionen (SO2) 0,004 t/a 0,000 -0,001
Nutzensumme Umwelt-19,799

3) Die konkrete Ermittlung der Lärmbetroffenheit und des notwendigen Lärmschutzes im Bereich des Projektes erfolgt in nachgelagerten Planungs- und Genehmigungsverfahren.

Umweltbeitrag Teil 2
(nicht-monetarisierte Kriterien)

Nr. Kriterium Beschreibung Bewertung
absolut Betroffenheit
pro Strecken km
je Kriterium
2.1 Inanspruchnahme / Beeinträchtigung Naturschutzvorrangflächen mit herausragender Bedeutung - ha - ha/km gering
2.2 Erhebliche Beeinträchtigung von Natura 2000-Gebieten hoch
Erhebliche Beeinträchtigung nicht ausgeschlossen 0 Anzahl Gebiete-- -
Erhebliche Beeinträchtigung wahrscheinlich 1 Anzahl Gebiete - - -
2.3 Inanspruchnahme von unzerschnittenen Kernräumen (UFR 250) - ha - ha/km gering
2.4 Zerschneidung von unzerschnittenen Großräumen und Lebensraumachsen/-korridoren (BfN-Lebensraumnetzwerke) mittel
1a) Neubau: Zerschneidung von unzerschnittenen Großräumen (UFR 1.000/1.500: Feucht-, Trocken- und Waldlebensräume) - km - km/km -
1b) Neubau: Zerschneidung von unzerschnittenen Großsäuger-Lebensräumen (UFR 1.500) - km - km/km -
1c) Neubau: Zerschneidung von Lebensraumachsen/-korridoren - Anzahl - - -
2) Ausbau: Wiedervernetzung von Lebensraumnetzwerken 0 Anzahl - - -
2.5 Flächeninanspruchnahme 29,4 ha - - -
2.6 Durchfahrung von Überschwemmungsgebieten - km - km/km gering
2.7 Durchfahrung von Wasserschutzgebieten - km - km/km gering
2.8 Zerschneidung Unzerschnittener verkehrsarmer Räume (UZVR) - ha - - gering
2.9 Inanspruchnahme / Beeinträchtigung von Vorrangflächen des (Kultur-)Landschaftsschutzes - ha - ha/km gering

Zusätzliche bewertungsrelevante Sachverhalte

1Trassenführung verursacht nur indirekte Betroffenheiten-
2 Querungshilfen eingeplant -
3 Bündelungsmöglichkeit mit bestehenden Vorbelastungen -
4 Sonstiges: -
  -
Die zusätzlichen Sachverhalte führen
zur Heraufstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht kritischer eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-
zu keiner Veränderung des ErgebnissesX
zur Herabstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht weniger kritisch eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-

Karten

Nachfolgend ist in den Abbildung 8 und 9 die räumliche Lage des Projektes in Bezug auf die nicht monetarisierten Umweltkriterien dargestellt.

Quellbild nicht vorhanden

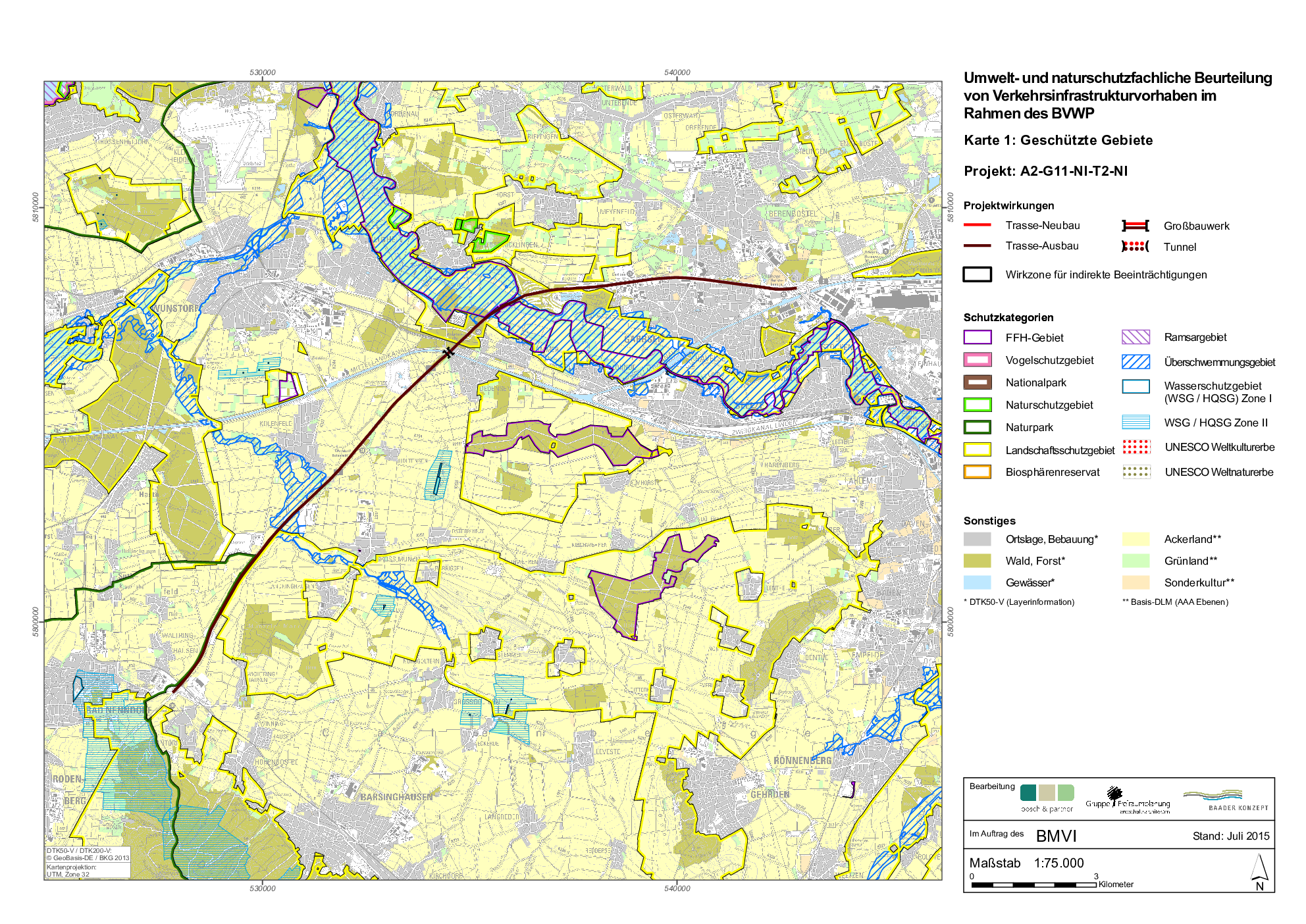

Abb. 8: Geschützte Gebiete
Quellbild nicht vorhanden

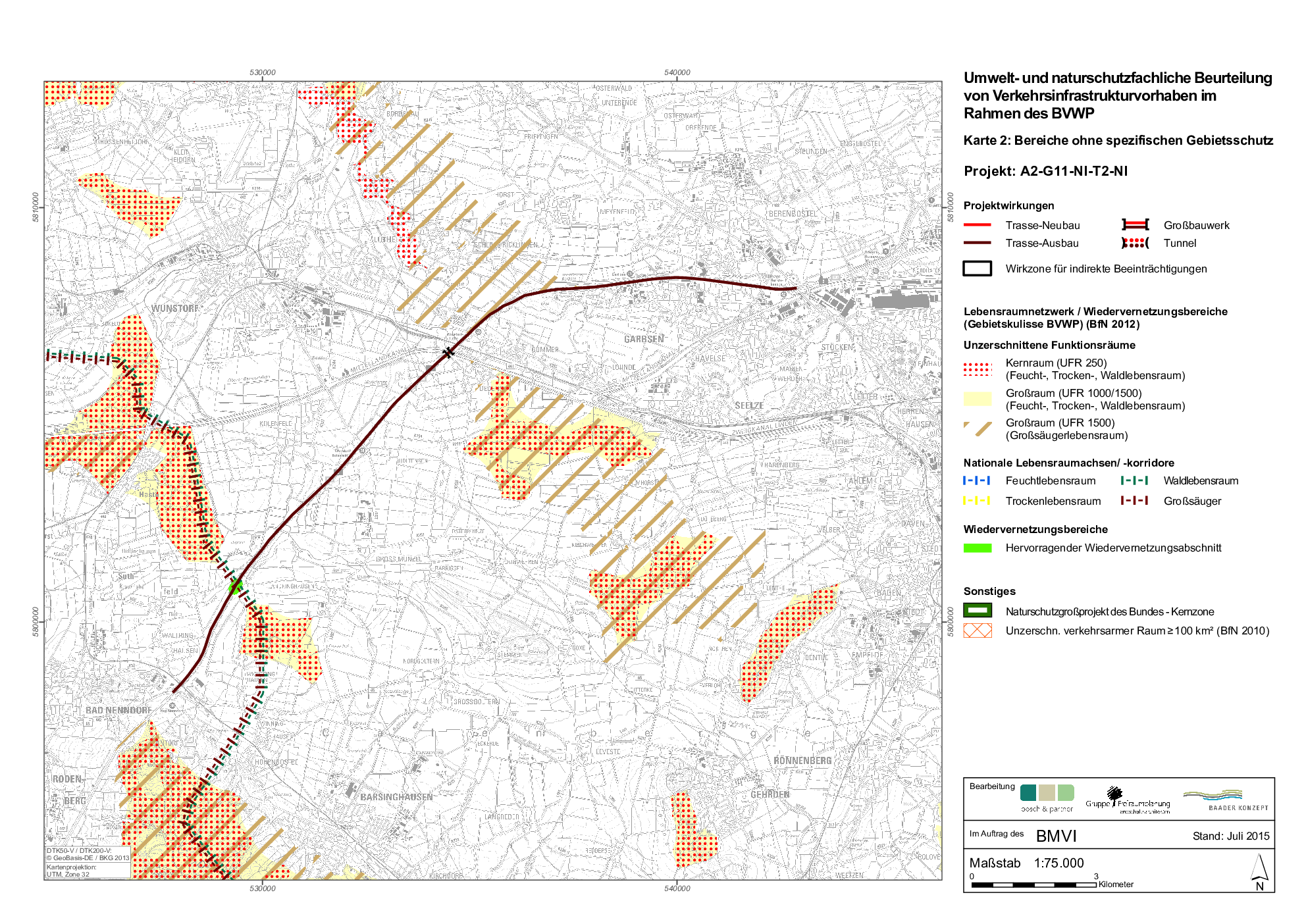

Abb. 9: Bereiche ohne spezifischen Gebietsschutz

3.9 Raumordnerische Beurteilung (Modul C)

Nicht bewertungsrelevant.

3.10 Städtebauliche Beurteilung (Modul D)

Nicht bewertungsrelevant.

3.11 Ergänzende Betrachtungen

Engpassbeseitigung auf dem Straßenzug des Projektes

Gesamtlänge des Projektes19,6 km
Staulänge im Bezugsfall3.1 km
Staulänge im Planfall0 km

Damit wird die staugefährdete Streckenlänge um 3.1 km reduziert.

Engpassvollständige Auflösung
