6 Teilprojekt 5

A 1 Lgr. HH/NI - Horster Dreieck

6.1 Übersicht

Quellbild nicht vorhanden

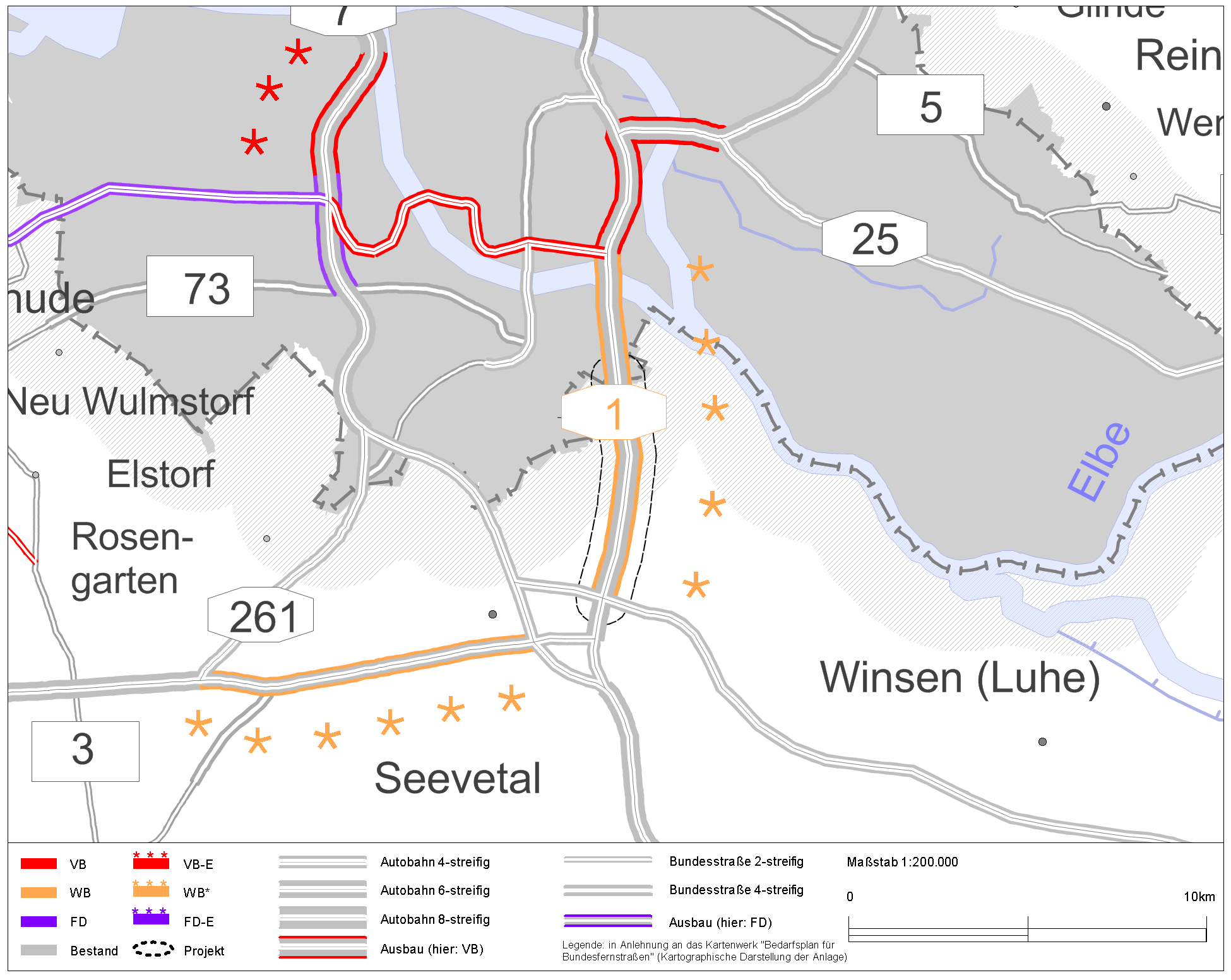

Abb. 1: Lage der Maßnahme

6.2 Grunddaten

ProjektnummerA1-G20-HH-SH-NI-T05-NI
BundeslandNiedersachsen
StraßeA 1
Verbindungsfunktionsstufe 0/1Ja
Anzahl der Teilprojekte0
Länge5,6 km
Bautyp(en), Bauziel(e)Erweiterung auf 8 Fahrstreifen
Planungsstände1)ohne Planungsbeginn seit 30.09.2013
Künftige mittlere Verkehrsbelastung
im Bezugsfall 2030104.000 Kfz/24h
im Planfall 2030105.000 Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

DringlichkeitseinstufungWeiterer Bedarf mit Planungsrecht (WB*)

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
63,0--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

24,9
davon
Länder0,0
Kommunen0,0
Deutsche Bahn0,0
Sonstige0,0
Summe Dritter0,0
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
38,1--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
24,9--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
24,6--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.

BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)4,2
Umweltbetroffenheit (Modul B)mittel
Raumordnerische Bedeutung (Modul C)nicht bewertungsrelevant
Städtebauliche Bedeutung (Modul D)nicht bewertungsrelevant

Begründung der Dringlichkeitseinstufung

Das Projekt ist wirtschaftlich und wird dem Weiteren Bedarf mit Planungsrecht (WB*) zugewiesen, damit mit der Planung unmittelbar begonnen werden kann.

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

Die Erweiterung der A 1 von 6 auf 8 Fahrstreifen zwischen der L-Gr. HH/NI und dem AK Maschener Kreuz dient der Erhöhung der Leistungsfähigkeit und somit der Engpassbeseitigung im Straßennetz großräumiger Bedeutung. Dieser Streckenabschnitt ist in der Engpassanalyse für Bundesfernstraßen des BMVBS als Autobahnabschnitt mit häufiger, kapazitätsabhängiger Stauwahrscheinlichkeit dargestellt (Stauwahrscheinlichkeit an über 300 Stunden im Jahr).

6.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.

LPL_1_1_A1-G20-HH-SH-NI_Lageplan_1.pdf (6.2MB)
Quelle: © GeoBasis-DE/LVermGeo SH (www.LVermGeoSH.schleswig-holstein.de) und © Landesvermessungsamt Niedersachsen
LPL_2_1_A1-G20-HH-SH-NI-T05-NI_Lageplan-Text_01.pdf (8.7KB)
Quelle: © GeoBasis-DE/LVermGeo SH (www.LVermGeoSH.schleswig-holstein.de) und © Landesvermessungsamt Niedersachsen

Betroffene Kreise

Länderübergreifendes Projektnein
Betroffene BundesländerNiedersachsen
Betroffene Kreise/kreisfreie StädteHarburg, Landkreis
Betroffene Wahlkreise (des Bundes)Harburg (036)

6.4 Der Anmeldung zugrundegelegte Alternativenprüfung

Alternativrouten stehen nicht zur Verfügung bzw. wurden nicht geprüft

6.5 Verkehrsbelastungen im Bezugs- und Planfall

Die Quelle für die nachfolgenden Karten ist das Geodatenzentrum des Bundesamtes für Kartographie und Geodäsie (BKG).

Quellbild nicht vorhanden

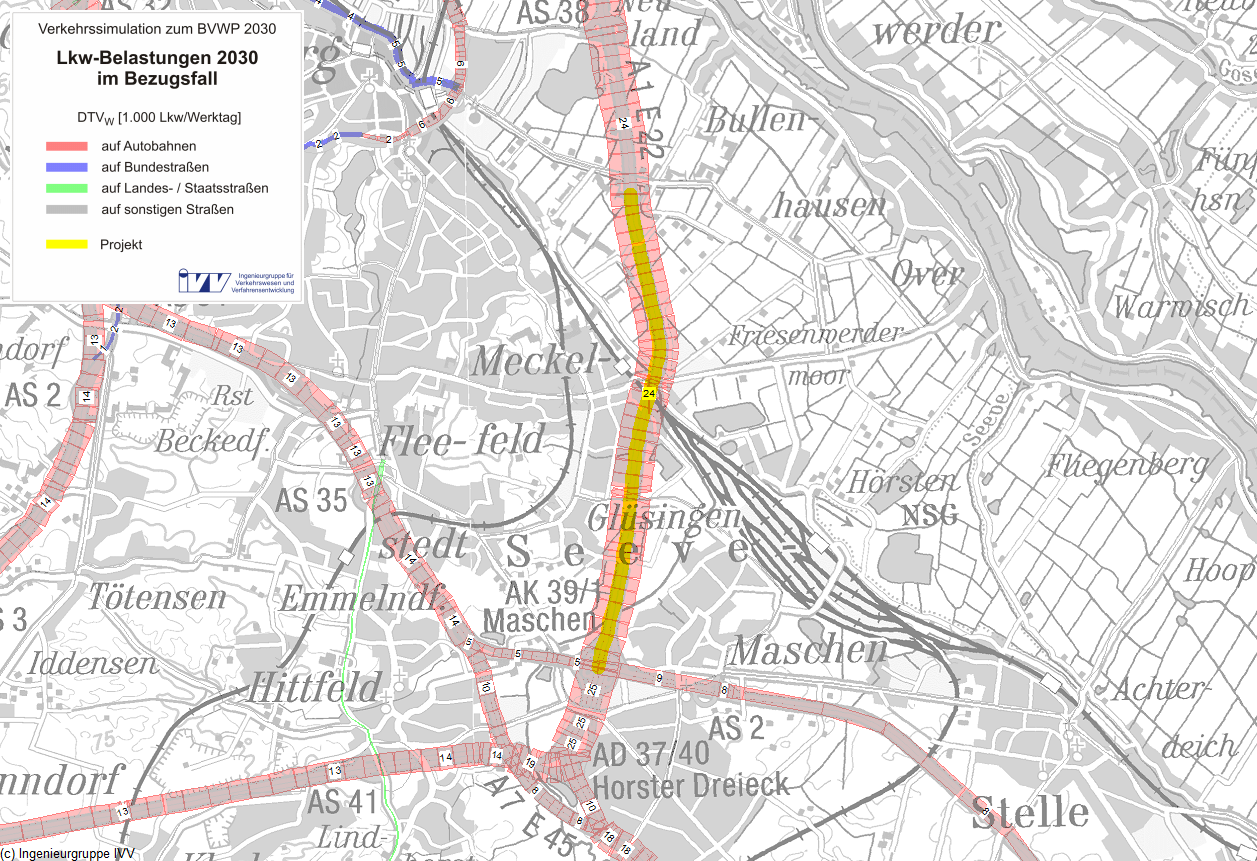

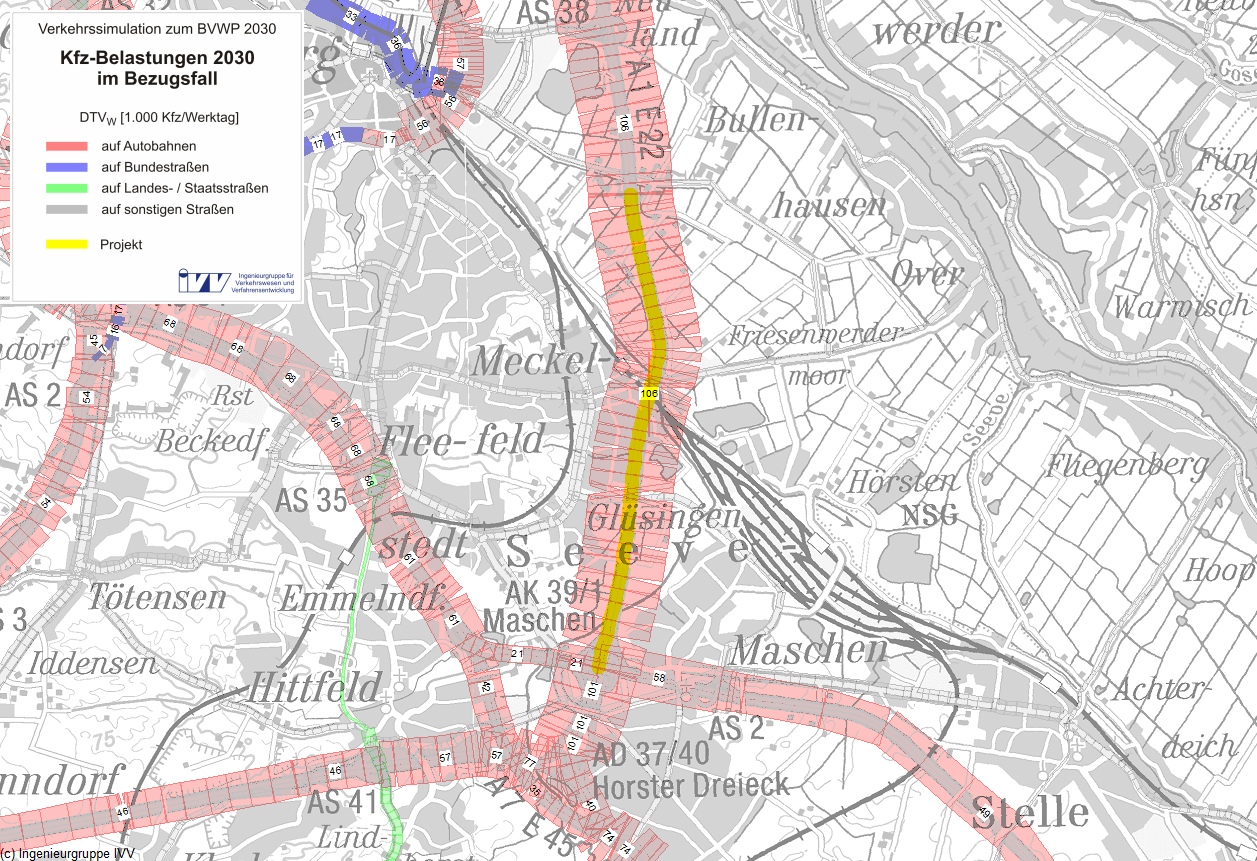

Abb. 2: Kfz-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden

Abb. 3: Lkw-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden

Abb. 4: Kfz-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 5: Lkw-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 6: Querschnittsbezogene Kfz-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 7: Querschnittsbezogene Lkw-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

6.6 Zentrale verkehrliche / physikalische Wirkungen

Kenngröße  Wirkungen
Verkehrsbelastungen auf dem Projekt
mittlere Kfz-Belastungen
im Bezugsfall104.000Kfz/Tag
im Planfall105.000Kfz/Tag
mittlerer Lkw-Anteil
im Bezugsfall21%
im Planfall20%
Verkehrswirkungen im Planfall
Veränderung der Betriebsleistung im Personenverkehr (PV)2,54Mio. Pkw-km/a
(89 % Fahrzweck Privat, 11 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-km/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im PV-0,72Mio. Pkw-h/a
(89 % Fahrzweck Privat, 11 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-h/a
Veränderung der Reisezeit im PV-1,02Mio. Personen-h/a
(91 % Fahrzweck Privat, 9 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Personen-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Personen-h/a
Veränderung der Betriebsleistung Güterverkehr (GV)0,19Mio. Lkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im GV-0,08Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten < 50 km-0,05Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten ≥ 50 km-0,03Mio. Lkw-h/a
Veränderung der Kraftstoffverbräuche (PV+GV)
Benzin1,05Mio. l/a
Diesel0,87Mio. l/a
Gas0,44Mio. l/a
Elektro0,05Mio. kWh/a
Veränderung der Abgasemissionen (PV+GV)PkwLkwKfz
Stickoxid-Emissionen (NOx)14,242,3416,58t/a
Kohlenmonoxid-Emissionen (CO)187,77-0,51187,26t/a
Kohlendioxid-Emissionen (CO2)5.548,27357,685.905,96t/a
Kohlenwasserstoff-Emissionen (HC)1,61-0,001,60t/a
Feinstaub-Emissionen (PM)0,410,020,43t/a
Schwefeldioxid-Emissionen (SO2)0,030,000,03t/a
Veränderung der Zuverlässigkeit
Summendifferenz der Standardabweichungen
der Reisezeitverluste über alle Routen
0,00Tsd. h/a
Veränderung der Trennwirkungen-1,30Tsd. Personen-h/a

6.7 Nutzen-Kosten-Analyse (Modul A)

Jährliche
Nutzen
[Mio.
€/Jahr]
Barwert
der Nutzen
[Mio. €]
Veränderung der Betriebskosten im Personen- und GüterverkehrNB2,18525,176
Fahrzeugvorhaltekosten0,6337,287
Betriebsführungskosten (Personal)3,70742,701
Betriebsführungskosten (Betrieb)-2,154-24,812
Veränderung der Instandhaltungs- und Betriebskosten der VerkehrswegeNW-0,031-0,357
Veränderung der VerkehrssicherheitNS0,2723,135
Veränderung der Reisezeit im PersonenverkehrNRZ5,65765,170
davon Reisezeitnutzen aus Einzelreisezeitgewinnen < 1 min0,0000,000
Veränderung der Transportzeit der Ladung im GüterverkehrNTZ0,2152,481
Veränderung der impliziten NutzenNI0,0000,000
Veränderung der Lebenszyklusemissionen von Treibhausgasen der InfrastrukturNL-0,220-2,536
Veränderung der GeräuschbelastungNG0,0000,000
InnerortsNGi0,0000,000
AusserortsNGa0,0000,000
Veränderung der AbgasbelastungenNA-1,178-13,572
Stickoxid-Emissionen (NOx)NA1-0,255-2,941
Kohlenmonoxid-Emissionen (CO)NA2-0,012-0,134
Kohlendioxid-Emissionen (CO2)NA3-0,856-9,865
Kohlenwasserstoff-Emissionen (HC)NA4-0,003-0,031
Feinstaub-Emissionen (PM)NA5-0,052-0,595
Schwefeldioxid-Emissionen (SO2)NA60,000-0,005
Veränderung der innerörtlichen TrennwirkungenNT0,0080,096
Veränderung der ZuverlässigkeitNZ0,0000,000
Gesamtnutzen6,90979,593

Kosten

Bewertungsrelevante KostenKosten
[Mio. €]
Barwert
der Kosten
[Mio. €]
Planungskosten3,64-
Aus- und Neubaukosten20,96-
Summe bewertungsrelevanter Investitionskosten24,6019,088

Nutzen-Kosten-Verhältnis

Barwert des Nutzens79,6 Mio. €
Barwert der bewertungsrelevanten Investitionskosten19,1 Mio. €
Nutzen-Kosten-Verhältnis (NKV)4,2

Grundlagen der Barwertermittlung
Dauer der noch ausstehenden Planungen146 Monate
Dauer der Bauphase56 Monate
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer)22 Jahre

6.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Ergebnisübersicht

Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert]-16,108

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"mittel
Der Ausbauabschnitt von der Lgr. HH/NI bis zum Horster Dreieck (Maschener Kreuz) führt vorbei an den Siedlungen und einem Gewerbegebiet von Meckelfeld und über Grünland mit einzelnen Gehölzen. Im Trassenverlauf wird ein fließgewässerbegleitendes FFH-Gebiet entlang der Seeve mittels Brückenbauwerk überquert, so dass erhebliche Beeinträchtigungen durch Immissionen und Inanspruchnahme von Lebensräumen lt. Ländermeldung nicht auszuschließen sind. Hervorragende Wiedervernetzungsabschnitte sind nicht betroffen.

Beschreibung und Bewertung der voraussichtlichen erheblichen Umweltauswirkungen

Umweltbeitrag Teil 1
(monetarisierte Umweltkriterien, übernommen aus der Nutzen-Kosten-Analyse)

Beschreibung Bewertung
Nr. Kriterium Differenz Planfall-Bezugsfall Nutzen [Mio. €/a]Barwert
[Mio. €]
1.13) Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner (innerörtlicher Anteil)- - 0,0000,000
Neubelastung oder stärker betroffen 0Einw. - -
Entlastung 0 Einw. - -
1.2 Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand)-6,0 Tsd. qm0,0000,000
1.3 Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) 7.423,837 t/a -1,076 -12,401
1.4 Luftschadstoff-Emissionen
Stickoxid-Emissionen (NOX) 16,578 t/a -0,255 -2,941
Kohlenmonoxid-Emissionen (CO) 187,259 t/a -0,012 -0,134
Kohlenwasserstoff-Emissionen (HC) 1,603 t/a -0,003 -0,031
Feinstaub-Emissionen 0,431 t/a -0,052 -0,595
Schwefeldioxid-Emissionen (SO2) 0,032 t/a 0,000 -0,005
Nutzensumme Umwelt-16,108

3) Die konkrete Ermittlung der Lärmbetroffenheit und des notwendigen Lärmschutzes im Bereich des Projektes erfolgt in nachgelagerten Planungs- und Genehmigungsverfahren.

Umweltbeitrag Teil 2
(nicht-monetarisierte Kriterien)

Nr. Kriterium Beschreibung Bewertung
absolut Betroffenheit
pro Strecken km
je Kriterium
2.1 Inanspruchnahme / Beeinträchtigung Naturschutzvorrangflächen mit herausragender Bedeutung - ha - ha/km gering
2.2 Erhebliche Beeinträchtigung von Natura 2000-Gebieten mittel
Erhebliche Beeinträchtigung nicht ausgeschlossen 1 Anzahl Gebiete-- -
Erhebliche Beeinträchtigung wahrscheinlich 0 Anzahl Gebiete - - -
2.3 Inanspruchnahme von unzerschnittenen Kernräumen (UFR 250) - ha - ha/km gering
2.4 Zerschneidung von unzerschnittenen Großräumen und Lebensraumachsen/-korridoren (BfN-Lebensraumnetzwerke) gering
1a) Neubau: Zerschneidung von unzerschnittenen Großräumen (UFR 1.000/1.500: Feucht-, Trocken- und Waldlebensräume) - km - km/km -
1b) Neubau: Zerschneidung von unzerschnittenen Großsäuger-Lebensräumen (UFR 1.500) - km - km/km -
1c) Neubau: Zerschneidung von Lebensraumachsen/-korridoren - Anzahl - - -
2) Ausbau: Wiedervernetzung von Lebensraumnetzwerken 0 Anzahl - - -
2.5 Flächeninanspruchnahme 9,1 ha - - -
2.6 Durchfahrung von Überschwemmungsgebieten - km - km/km gering
2.7 Durchfahrung von Wasserschutzgebieten - km - km/km gering
2.8 Zerschneidung Unzerschnittener verkehrsarmer Räume (UZVR) - ha - - gering
2.9 Inanspruchnahme / Beeinträchtigung von Vorrangflächen des (Kultur-)Landschaftsschutzes - ha - ha/km gering

Zusätzliche bewertungsrelevante Sachverhalte

1Trassenführung verursacht nur indirekte Betroffenheiten-
2 Querungshilfen eingeplant -
3 Bündelungsmöglichkeit mit bestehenden Vorbelastungen -
4 Sonstiges: -
  -
Die zusätzlichen Sachverhalte führen
zur Heraufstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht kritischer eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-
zu keiner Veränderung des ErgebnissesX
zur Herabstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht weniger kritisch eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-

Karten

Nachfolgend ist in den Abbildung 8 und 9 die räumliche Lage des Projektes in Bezug auf die nicht monetarisierten Umweltkriterien dargestellt.

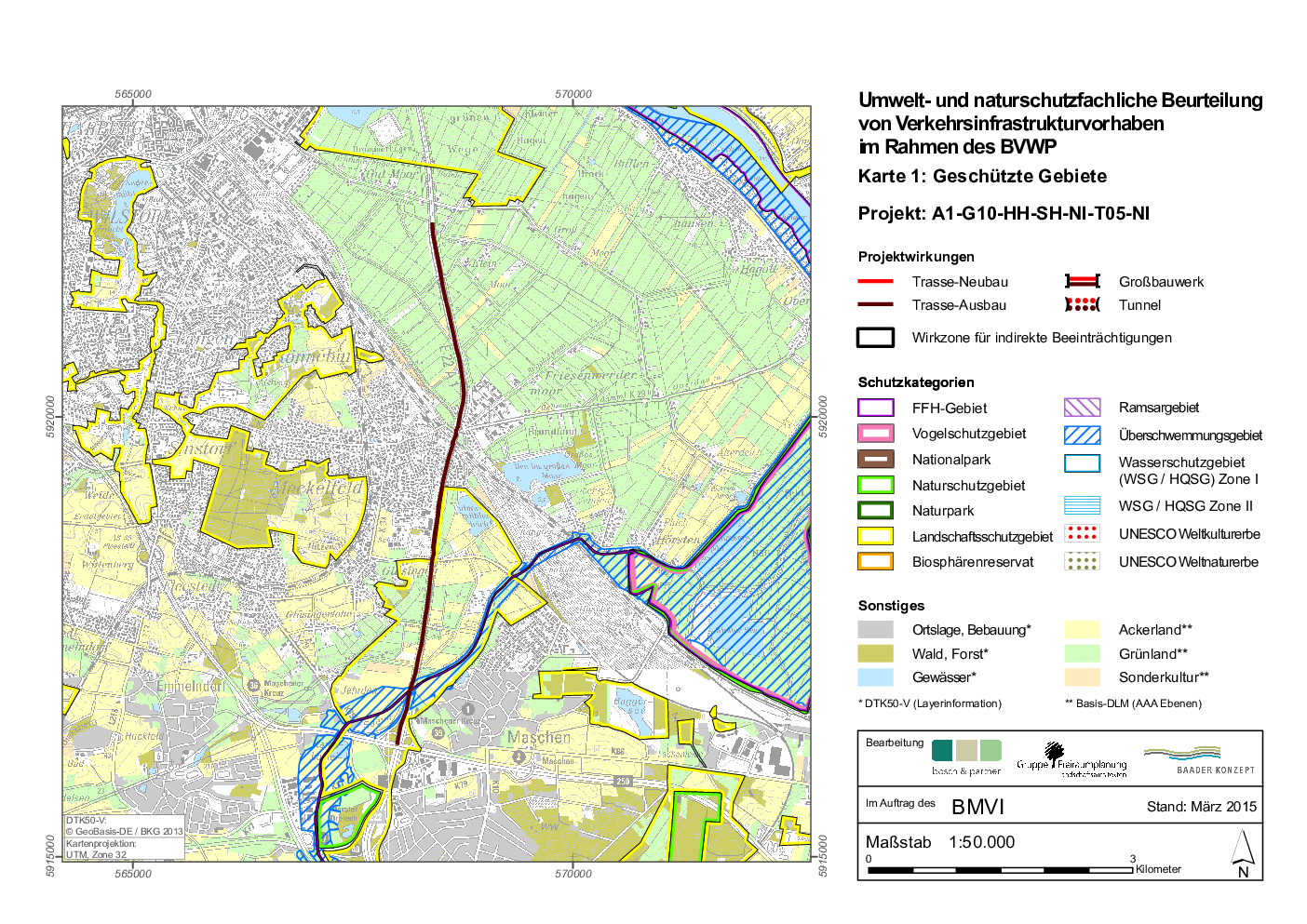

Quellbild nicht vorhanden
Abb. 8: Geschützte Gebiete

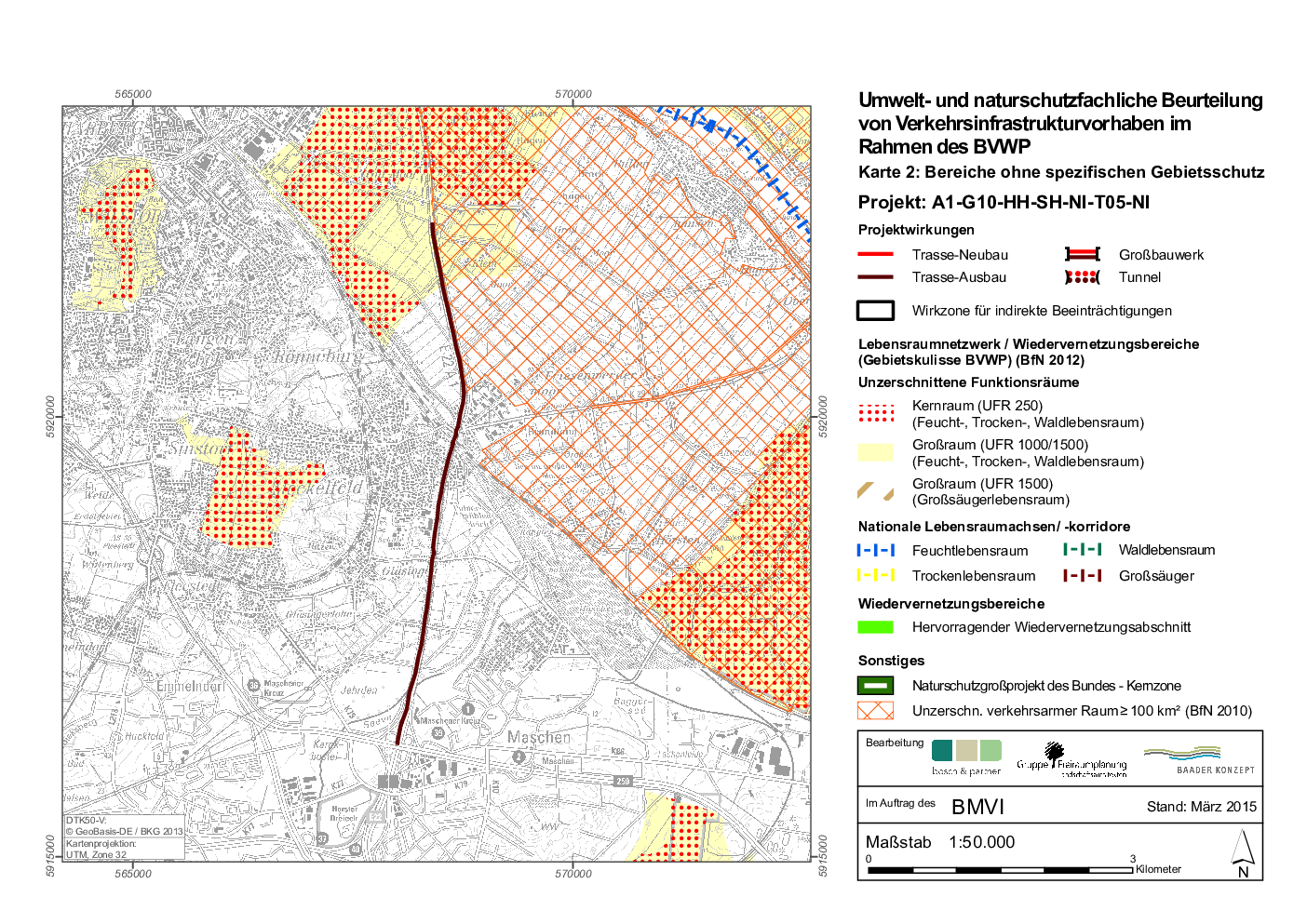

Quellbild nicht vorhanden
Abb. 9: Bereiche ohne spezifischen Gebietsschutz

6.9 Raumordnerische Beurteilung (Modul C)

Nicht bewertungsrelevant.

6.10 Städtebauliche Beurteilung (Modul D)

Nicht bewertungsrelevant.

6.11 Ergänzende Betrachtungen

Engpassbeseitigung auf dem Straßenzug des Projektes

Gesamtlänge des Projektes5,6 km
Staulänge im Bezugsfall6 km
Staulänge im Planfall0 km

Damit wird die staugefährdete Streckenlänge um 6 km reduziert.

Engpassvollständige Auflösung
