3 Teilprojekt 2

A 1 AK Köln-N (A 57) - AS Köln-Niehl

3.1 Übersicht

Quellbild nicht vorhanden
Abb. 1: Lage der Maßnahme

3.2 Grunddaten

ProjektnummerA1-G130-NW-T2-NW
BundeslandNordrhein-Westfalen
StraßeA 1
Verbindungsfunktionsstufe 0/1Ja
Anzahl der Teilprojekte0
Länge3,5 km
Bautyp(en), Bauziel(e)Erweiterung auf 8 Fahrstreifen
Planungsstände1)ohne Planungsbeginn seit 11.05.2016
Künftige mittlere Verkehrsbelastung
im Bezugsfall 2030119.000 Kfz/24h
im Planfall 2030120.000 Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

DringlichkeitseinstufungWeiterer Bedarf mit Planungsrecht (WB*)

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
73,9--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

33,8
davon
Länder0,0
Kommunen0,0
Deutsche Bahn0,0
Sonstige0,0
Summe Dritter0,0
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
40,1--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
33,8--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
387,6--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.
    Die Angabe entspricht den Kosten aller der Bewertung zugrunde gelegten Projekte (siehe Hinweis in Abbildung 1).


BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)1,2
Umweltbetroffenheit (Modul B)gering
Raumordnerische Bedeutung (Modul C)nicht bewertungsrelevant
Städtebauliche Bedeutung (Modul D)nicht bewertungsrelevant

Begründung der Dringlichkeitseinstufung

Das Projekt ist wirtschaftlich und wird dem Weiteren Bedarf mit Planungsrecht (WB*) zugewiesen, damit mit der Planung unmittelbar begonnen werden kann.

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

Der heutige 6-streifige Querschnitt mit jeweils 3 durchgehenden Fahrstreifen je Richtung ist bereits heute nicht geeignet das gegenwärtige Verkehrsaufkommen sicher und leistungsfähig zu bewältigen, so dass die Strecke in der Engpassanalyse mit häufiger Staugefahr ausgewiesen ist. Dass sich diese unzureichenden Verkehrs- Verhältnisse noch verschlechtern werden, zeigt die Straßenbedarfsplanprognose für das Jahr 2025. Die Verkehrsbelastung für das Jahr ergibt einen Wert von 119.000 Kfz/24h mit einem LKW- Anteil von 21% (Dies entspricht nach dem HBS der Qualitätsstufe F für den nicht ausgebauten Zustand). Auf der A1 ist zwischen dem AK Köln/Nord und der AS Köln-Niehl in 2012 eine Unfallhäufungsstelle ausgewiesen. Ein Ausbau trägt zu einer Verbesserung der Verkehrssicherheit bei.

3.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.

LPL_1_1_A1-G130-NW-T2-NW_Übersichtslageplan_01.pdf (1.6MB)
Quelle: © Landesvermessungsamt Nordrhein-Westfalen

Betroffene Kreise

Länderübergreifendes Projektnein
Betroffene BundesländerNordrhein-Westfalen
Betroffene Kreise/kreisfreie StädteKöln, Stadt
Betroffene Wahlkreise (des Bundes)Bonn (096)

3.4 Der Anmeldung zugrundegelegte Alternativenprüfung

Zu einem Ausbau des nicht mehr leistungsfähigen Verkehrsweges gibt es keine Alternativen. Da auf Grund der wirtschaftlichen Entwicklung der Region keine generelle Abnahme der Verkehre zu erwarten ist und die bestehenden Verkehre sowie die Prognose 2025 einen Ausbau dringend erforderlich macht, stellt somit auch die Nullvariante keine Alternative dar. Der Ausbau der A 1 zwischen dem AK Köln/Nord und der AS Köln-Niehl ist somit alternativlos und dringend erforderlich.

3.5 Verkehrsbelastungen im Bezugs- und Planfall

Die Quelle für die nachfolgenden Karten ist das Geodatenzentrum des Bundesamtes für Kartographie und Geodäsie (BKG).

Quellbild nicht vorhanden
Abb. 2: Kfz-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 3: Lkw-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 4: Kfz-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 5: Lkw-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 6: Querschnittsbezogene Kfz-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 7: Querschnittsbezogene Lkw-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

3.6 Zentrale verkehrliche / physikalische Wirkungen

Kenngröße  Wirkungen
Verkehrsbelastungen auf dem Projekt

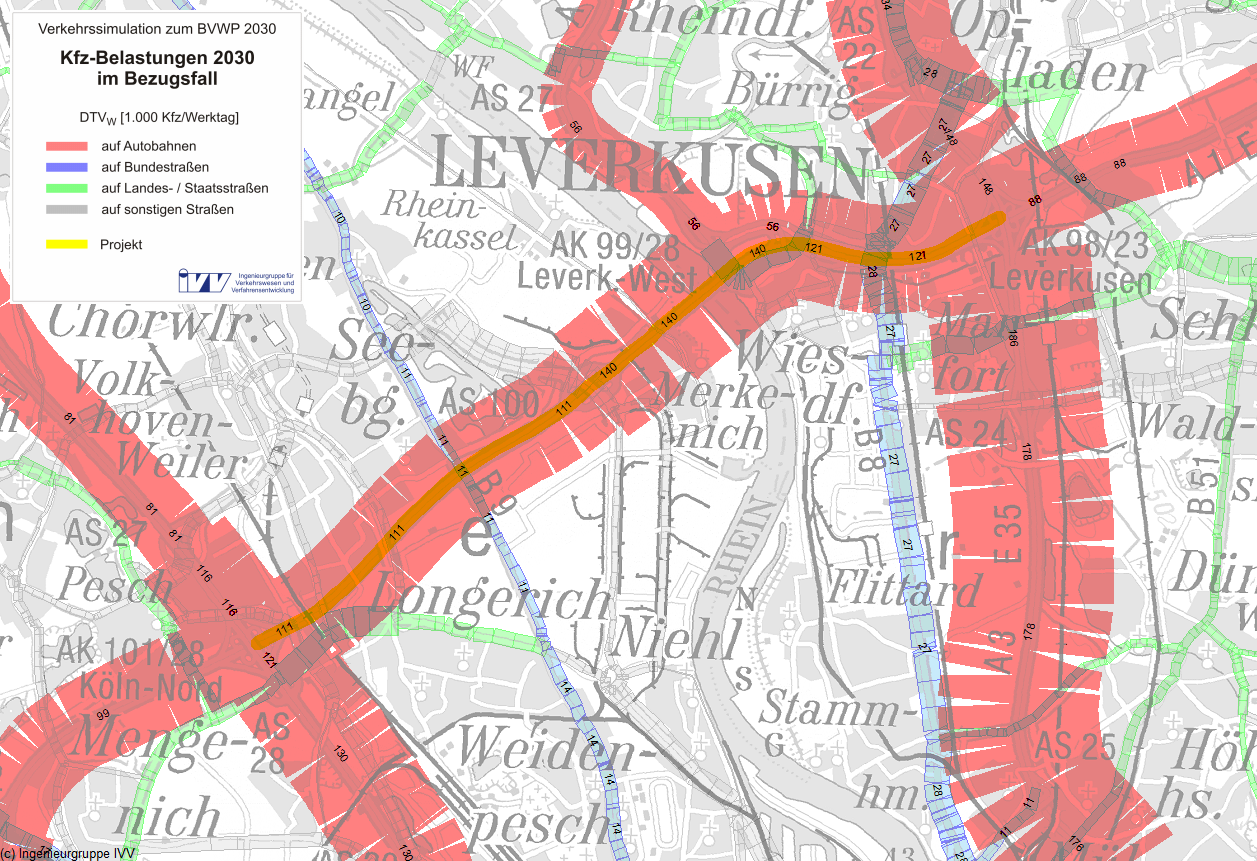

mittlere Kfz-Belastungen
im Bezugsfall119.000Kfz/Tag
im Planfall120.000Kfz/Tag
mittlerer Lkw-Anteil
im Bezugsfall17%
im Planfall17%
Verkehrswirkungen im Planfall
Veränderung der Betriebsleistung im Personenverkehr (PV)0,33Mio. Pkw-km/a
(90 % Fahrzweck Privat, 10 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-km/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im PV-1,83Mio. Pkw-h/a
(90 % Fahrzweck Privat, 10 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-h/a
Veränderung der Reisezeit im PV-2,63Mio. Personen-h/a
(92 % Fahrzweck Privat, 8 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Personen-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Personen-h/a
Veränderung der Betriebsleistung Güterverkehr (GV)0,00Mio. Lkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im GV-0,16Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten < 50 km-0,06Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten ≥ 50 km-0,10Mio. Lkw-h/a
Veränderung der Kraftstoffverbräuche (PV+GV)
Benzin3,19Mio. l/a
Diesel2,35Mio. l/a
Gas1,36Mio. l/a
Elektro0,01Mio. kWh/a
Veränderung der Abgasemissionen (PV+GV)PkwLkwKfz
Stickoxid-Emissionen (NOx)28,900,3429,24t/a
Kohlenmonoxid-Emissionen (CO)345,18-4,96340,22t/a
Kohlendioxid-Emissionen (CO2)15.830,751.253,2417.083,99t/a
Kohlenwasserstoff-Emissionen (HC)2,78-0,132,64t/a
Feinstaub-Emissionen (PM)0,920,020,93t/a
Schwefeldioxid-Emissionen (SO2)0,060,010,07t/a
Veränderung der Zuverlässigkeit
Summendifferenz der Standardabweichungen
der Reisezeitverluste über alle Routen
3,70Tsd. h/a
Veränderung der Trennwirkungen0,16Tsd. Personen-h/a

3.7 Nutzen-Kosten-Analyse (Modul A)

Jährliche
Nutzen
[Mio.
€/Jahr]
Barwert
der Nutzen
[Mio. €]
Veränderung der Betriebskosten im Personen- und GüterverkehrNB3,88588,920
Fahrzeugvorhaltekosten1,22027,918
Betriebsführungskosten (Personal)7,749177,369
Betriebsführungskosten (Betrieb)-5,084-116,367
Veränderung der Instandhaltungs- und Betriebskosten der VerkehrswegeNW-0,059-1,357
Veränderung der VerkehrssicherheitNS0,93521,404
Veränderung der Reisezeit im PersonenverkehrNRZ14,978342,840
davon Reisezeitnutzen aus Einzelreisezeitgewinnen < 1 min0,0000,000
Veränderung der Transportzeit der Ladung im GüterverkehrNTZ0,55912,793
Veränderung der impliziten NutzenNI0,0000,000
Veränderung der Lebenszyklusemissionen von Treibhausgasen der InfrastrukturNL-0,123-2,825
Veränderung der GeräuschbelastungNG0,0000,000
InnerortsNGi0,0000,000
AusserortsNGa0,0000,000
Veränderung der AbgasbelastungenNA-3,068-70,232
Stickoxid-Emissionen (NOx)NA1-0,450-10,307
Kohlenmonoxid-Emissionen (CO)NA2-0,021-0,483
Kohlendioxid-Emissionen (CO2)NA3-2,477-56,701
Kohlenwasserstoff-Emissionen (HC)NA4-0,004-0,103
Feinstaub-Emissionen (PM)NA5-0,114-2,618
Schwefeldioxid-Emissionen (SO2)NA6-0,001-0,021
Veränderung der innerörtlichen TrennwirkungenNT-0,001-0,024
Veränderung der ZuverlässigkeitNZ0,0501,135
Gesamtnutzen17,154392,654

Kosten

Bewertungsrelevante KostenKosten
[Mio. €]
Barwert
der Kosten
[Mio. €]
Planungskosten54,76-
Aus- und Neubaukosten332,88-
Summe bewertungsrelevanter Investitionskosten387,63328,105

Nutzen-Kosten-Verhältnis

Barwert des Nutzens392,7 Mio. €
Barwert der bewertungsrelevanten Investitionskosten328,1 Mio. €
Nutzen-Kosten-Verhältnis (NKV)1,2

Grundlagen der Barwertermittlung
Dauer der noch ausstehenden Planungen151 Monate
Dauer der Bauphase61 Monate
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer)41 Jahre

3.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Ergebnisübersicht

Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert]-73,057

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"gering
Das Ausbauprojekt zwischen AK Köln-N (A 57) - AS Köln-Niehl verläuft durch einen Bereich, der von Siedlungs- und Gewerbegebieten sowie von Erholungsflächen, geprägt ist. Die betrachteten Umweltkriterien sind nicht betroffen.

Beschreibung und Bewertung der voraussichtlichen erheblichen Umweltauswirkungen

Umweltbeitrag Teil 1
(monetarisierte Umweltkriterien, übernommen aus der Nutzen-Kosten-Analyse)

Beschreibung Bewertung
Nr. Kriterium Differenz Planfall-Bezugsfall Nutzen [Mio. €/a]Barwert
[Mio. €]
1.13) Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner (innerörtlicher Anteil)- - 0,0000,000
Neubelastung oder stärker betroffen 0Einw. - -
Entlastung 0 Einw. - -
1.2 Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand)-7,3 Tsd. qm0,0000,000
1.3 Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) 17.935,050 t/a -2,600 -59,526
1.4 Luftschadstoff-Emissionen
Stickoxid-Emissionen (NOX) 29,239 t/a -0,450 -10,307
Kohlenmonoxid-Emissionen (CO) 340,219 t/a -0,021 -0,483
Kohlenwasserstoff-Emissionen (HC) 2,644 t/a -0,004 -0,103
Feinstaub-Emissionen 0,932 t/a -0,114 -2,618
Schwefeldioxid-Emissionen (SO2) 0,070 t/a -0,001 -0,021
Nutzensumme Umwelt-73,057

3) Die konkrete Ermittlung der Lärmbetroffenheit und des notwendigen Lärmschutzes im Bereich des Projektes erfolgt in nachgelagerten Planungs- und Genehmigungsverfahren.

Umweltbeitrag Teil 2
(nicht-monetarisierte Kriterien)

Nr. Kriterium Beschreibung Bewertung
absolut Betroffenheit
pro Strecken km
je Kriterium
2.1 Inanspruchnahme / Beeinträchtigung Naturschutzvorrangflächen mit herausragender Bedeutung - ha - ha/km gering
2.2 Erhebliche Beeinträchtigung von Natura 2000-Gebieten gering
Erhebliche Beeinträchtigung nicht ausgeschlossen 0 Anzahl Gebiete-- -
Erhebliche Beeinträchtigung wahrscheinlich 0 Anzahl Gebiete - - -
2.3 Inanspruchnahme von unzerschnittenen Kernräumen (UFR 250) - ha - ha/km gering
2.4 Zerschneidung von unzerschnittenen Großräumen und Lebensraumachsen/-korridoren (BfN-Lebensraumnetzwerke) gering
1a) Neubau: Zerschneidung von unzerschnittenen Großräumen (UFR 1.000/1.500: Feucht-, Trocken- und Waldlebensräume) - km - km/km -
1b) Neubau: Zerschneidung von unzerschnittenen Großsäuger-Lebensräumen (UFR 1.500) - km - km/km -
1c) Neubau: Zerschneidung von Lebensraumachsen/-korridoren - Anzahl - - -
2) Ausbau: Wiedervernetzung von Lebensraumnetzwerken 0 Anzahl - - -
2.5 Flächeninanspruchnahme 7,0 ha - - -
2.6 Durchfahrung von Überschwemmungsgebieten - km - km/km gering
2.7 Durchfahrung von Wasserschutzgebieten - km - km/km gering
2.8 Zerschneidung Unzerschnittener verkehrsarmer Räume (UZVR) - ha - - gering
2.9 Inanspruchnahme / Beeinträchtigung von Vorrangflächen des (Kultur-)Landschaftsschutzes - ha - ha/km gering

Zusätzliche bewertungsrelevante Sachverhalte

1Trassenführung verursacht nur indirekte Betroffenheiten-
2 Querungshilfen eingeplant -
3 Bündelungsmöglichkeit mit bestehenden Vorbelastungen -
4 Sonstiges: -
  -
Die zusätzlichen Sachverhalte führen
zur Heraufstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht kritischer eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-
zu keiner Veränderung des ErgebnissesX
zur Herabstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht weniger kritisch eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-

Karten

Nachfolgend ist in den Abbildung 8 und 9 die räumliche Lage des Projektes in Bezug auf die nicht monetarisierten Umweltkriterien dargestellt.

Quellbild nicht vorhanden
Abb. 8: Geschützte Gebiete
Quellbild nicht vorhanden
Abb. 9: Bereiche ohne spezifischen Gebietsschutz

3.9 Raumordnerische Beurteilung (Modul C)

Nicht bewertungsrelevant.

3.10 Städtebauliche Beurteilung (Modul D)

Nicht bewertungsrelevant.

3.11 Ergänzende Betrachtungen

Engpassbeseitigung auf dem Straßenzug des Projektes

Gesamtlänge des Projektes3,5 km
Staulänge im Bezugsfall7.3 km
Staulänge im Planfall0 km

Damit wird die staugefährdete Streckenlänge um 7.3 km reduziert.

Engpassvollständige Auflösung
