1 Gesamtprojekt
W 22b Verbesserung der Brückendurchfahrtshöhen für den 2-lagigen Containerverkehr auf den Relationen Wesel-Dortmund
|

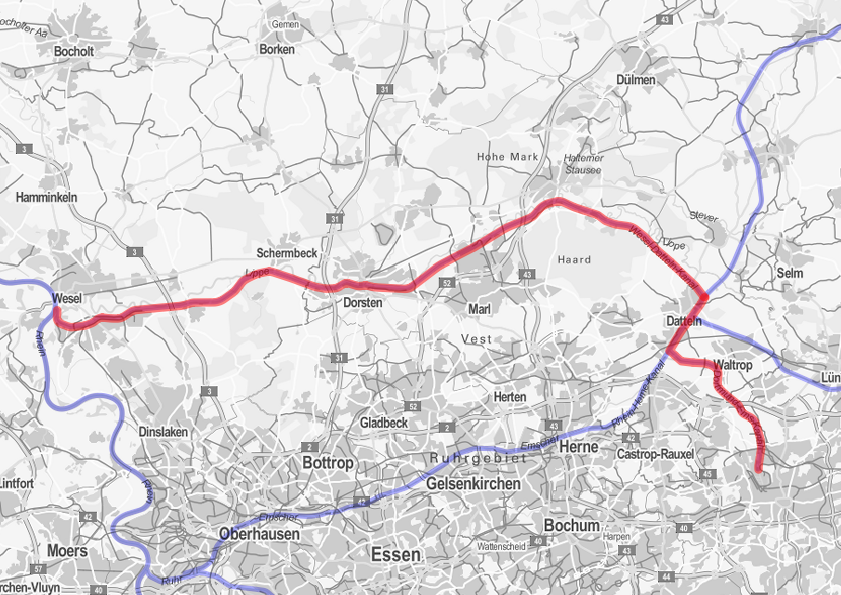

Abb. 1: Lage der Maßnahme |
Projektnummer | W 22b |
Bundeswasserstraße | Wesel-Datteln-Kanal, Dortmund-Ems-Kanal |
Bundesland | Nordrhein-Westfalen |
Netzkategorie | A,C |
Lage | von km 0 bis km 60,25 (WDK) und von km 1,44 bis km 21,33 (DEK) |
Planungsstände | Projektidee |
Verkehrsbelastung 2030 (Maximalwert der betr. Streckenabschnitte) | 1.700 TEU |
Ausbauparameter | Brückendurchfahrtshöhe von 5,25 m über GWo für einen 2-lagigen Containerverkehr |
Dringlichkeitseinstufung | Kein Bedarf (KB) |
Kostenbestandteile | [Mio. €] |
Haushaltsrelevante Investitionskosten (brutto, inkl. Planungskosten, Preisstand 2014) | 125 |
davon |
Aus-/Neubaukosten | 125 |
Erhaltungs- bzw. Ersatzkosten | 0 |
Bewertungsrelevante Aus-/Neubaukosten (netto, inkl. Planungskosten, Preisstand 20121)) | 102 |
1) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.
Bewertungsergebnisse | Projektbewertung |
Nutzen-Kosten-Verhältnis (NKV) (Modul A) | 0,040 |
Umweltbetroffenheit (Modul B) | - |
Engpass | nein - Herstellung des Standards im Zuge Ersatz |
Dringend anstehender Erhaltungs-/Ersatzinvestitionsanteil | nein |
Begründung der Dringlichkeitseinstufung
Auf Basis der Vorbewertung ausgeschieden
Beschreibung der Maßnahme
Derzeit ist auf der Relation Wesel-Dortmund ein eingeschränkter 2-lagiger Containerverkehr möglich. Mit dem vorgezogenen Ersatz der Brücken auf 5,25 m über GWo soll der uneingeschränkte 2-lagige Containerverkehr qualitativ verbessert werden.
Kenngröße | Wirkungen | Einheit |
Verkehrsbelastungen auf dem Projekt | | |
Verkehrsbelastung im Bezugsfall | | |
In Hauptverkehrsrichtung (HV) | 1.200 | TEU/a |
In Nebenverkehrsrichtung (NV) | 500 | TEU/a |
Verlagerungsmenge im Planfall | | |
von Bahn | - | TEU/a |
von Straße | 71 | TEU/a |
| | Barwert der Nutzen [Mio. Euro] |
---|
Veränderung der Betriebskosten | NB | 3,294 |
Fahrzeugvorhaltekosten | | - |
Betriebsführungskosten (Personal) | | - |
Betriebsführungskosten (Fortbewegung) | | - |
Veränderung der Instandhaltungs- und Betriebskosten der Verkehrswege | NW | - |
Veränderung der Verkehrssicherheit | NS | - |
Veränderung der Reisezeit im Personenverkehr | NRZ | - |
Veränderung der Transsportzeit der Ladung im Güterverkehr | NTZ | - |
Nutzen aus verlagertem Verkehr (aus Transportkosten, Transportzeitkosten u. impliziten Nutzen) | NV | 0,134 |
Veränderung der Lebenszyklusemissionen von Treibhausgasen der Infrastruktur | NL | - |
Veränderung der Geräuschbelastung | NG | - |
Innerorts | NGi | - |
Ausserorts | NGa | - |
Veränderung der Abgasbelastungen | NA | 0,471 |
Veränderung der innerörtlichen Trennwirkungen | NT | - |
Veränderung der Zuverlässigkeit | NZ | - |
Gesamtnutzen | | 3,899 |
Nutzen-Kosten-Verhältnis
Barwert der Nutzen | 3,899 Mio. € |
Barwert der Investitionen | 88,269 Mio. € |
Nutzen-Kosten-Verhältnis (NKV) | 0,040 |
Die Vorhaben zur (vorgezogenen) Verbesserung der Brückendurchfahrtshöhen haben in der durchgeführten Vorbewertung (Quick Scan) die Rentabilitätsschwelle durchweg nicht erreicht und lagen weit darunter (< 0,5). Dies ist darauf zurückzuführen, dass mit diesen Vorhaben die einheitliche Brückendurchfahrtshöhe von 5,25 m über dem höchsten Kanalwasserspiegel, die generell beim Ersatz der vorhandenen Brücken mindestens hergestellt wird, lediglich einige Jahre früher erreicht würde als im Vergleichsfall.
