1 Gesamtprojekt

B 94 Reichenbach - A 72

1.1 Übersicht

Quellbild nicht vorhanden

Abb. 1: Lage der Maßnahme

1.2 Grunddaten

ProjektnummerB94-G10-SN
BundeslandSachsen
StraßeB 94
Verbindungsfunktionsstufe 0/1Nein
Anzahl der Teilprojekte0
Länge2,2 km
Bautyp(en), Bauziel(e)Erweiterung auf 4 Fahrstreifen
Planungsstände1)Vorentwurf in Bearbeitung seit 23.06.2011
Künftige mittlere Verkehrsbelastung
im Bezugsfall 203016.000 Kfz/24h
im Planfall 203012.000 Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

DringlichkeitseinstufungWeiterer Bedarf (WB)

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
15,7--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

9,9
davon
Länder0,0
Kommunen0,0
Deutsche Bahn0,0
Sonstige0,0
Summe Dritter0,0
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
5,8--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
9,9--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
9,3--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.

BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)1,0
Umweltbetroffenheit (Modul B)gering
Raumordnerische Bedeutung (Modul C)nicht bewertungsrelevant
Städtebauliche Bedeutung (Modul D)unbedeutend

Begründung der Dringlichkeitseinstufung

Aufgrund des Nutzen-Kosten-Verhältnisses ist das Projekt ausreichend wirtschaftlich. Es erfolgt eine Einstufung in den Weiteren Bedarf (WB).

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

Die B 94 Reichenbach – A 72 stellt ein weiteres Element der Westtrasse dar, die als Nord-Süd-Querspange die Bundesautobahnen A 4 und A 72 verbinden soll. Mit der Fertigstellung der Westtrasse einschließlich dem Ausbau der B 94 erfolgt eine weiträumig wirkende Verkehrsbündelung auf der Westtrasse, die bis in den Thüringer Raum ausstrahlt. Vorhandene parallele Netzelemente mit sensiblen Ortsdurchfahrten werden entlastet. Für den überregionalen und regionalen Verkehr stellt die Westtrasse eine neue Qualität des Verkehrsablaufes dar. Die Reisegeschwindigkeit wird wesentlich erhöht . Der geplante vierstreifige Ausbau ist erforderlich zur Bewältigung des prognostizierten Verkehrsaufkommens infolge einer durchgehenden leistungsfähigen Verkehrsverbindung zwischen den Bundesautobahnen sowie der weiteren wirtschaftlichen Entwicklung im Untersuchungsraum. Die vorhandenen Knotenpunkte werden den heutigen Standards nicht gerecht und müssen leistungsfähig und verkehrssicher ausgebaut werden.

1.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.

LPL_1_1_B94-G10-SN_Lageplan_01.pdf (3.7MB)
Quelle: © Landesvermessungsamt Sachsen

Betroffene Kreise

Länderübergreifendes Projektnein
Betroffene BundesländerSachsen
Betroffene Kreise/kreisfreie StädteVogtlandkreis
Betroffene Wahlkreise (des Bundes)Vogtlandkreis (166)

1.4 Der Anmeldung zugrundegelegte Alternativenprüfung

Der Aufgrund der beiderseits der B 94 angesiedelten Gewerbegebiete kann der vierstreifige Ausbau der B 94 nur bestandsnah erfolgen. Es entfallen damit Trassenvarianten. Variantenuntersuchungen wurden jedoch für die Knotenpunktsbereiche durchgeführt (3 Varianten). Die dargestellte Lösung ist die Vorzugsvariante.

1.5 Verkehrsbelastungen im Bezugs- und Planfall

Die Quelle für die nachfolgenden Karten ist das Geodatenzentrum des Bundesamtes für Kartographie und Geodäsie (BKG).

Quellbild nicht vorhanden

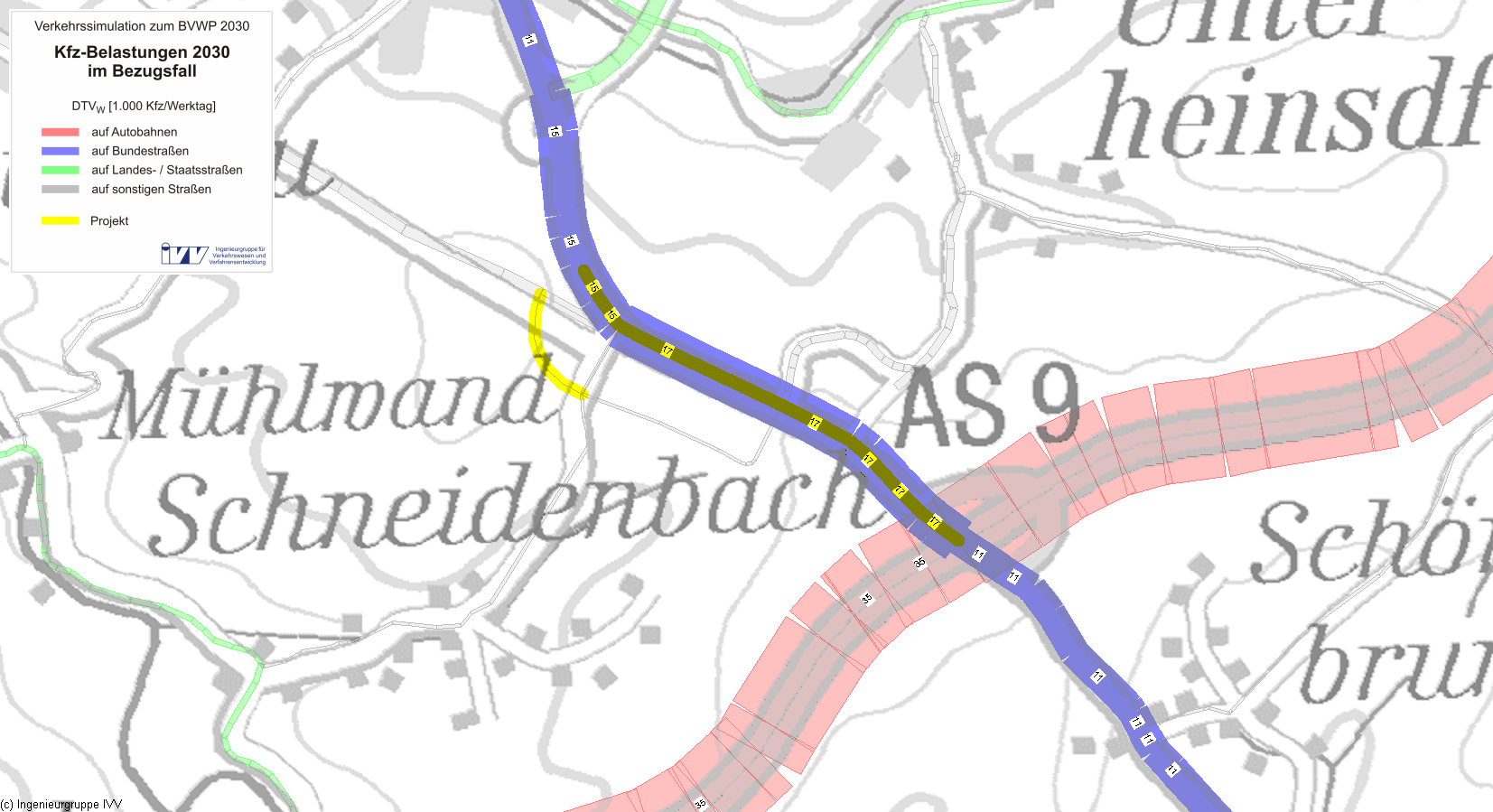

Abb. 2: Kfz-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 3: Lkw-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden

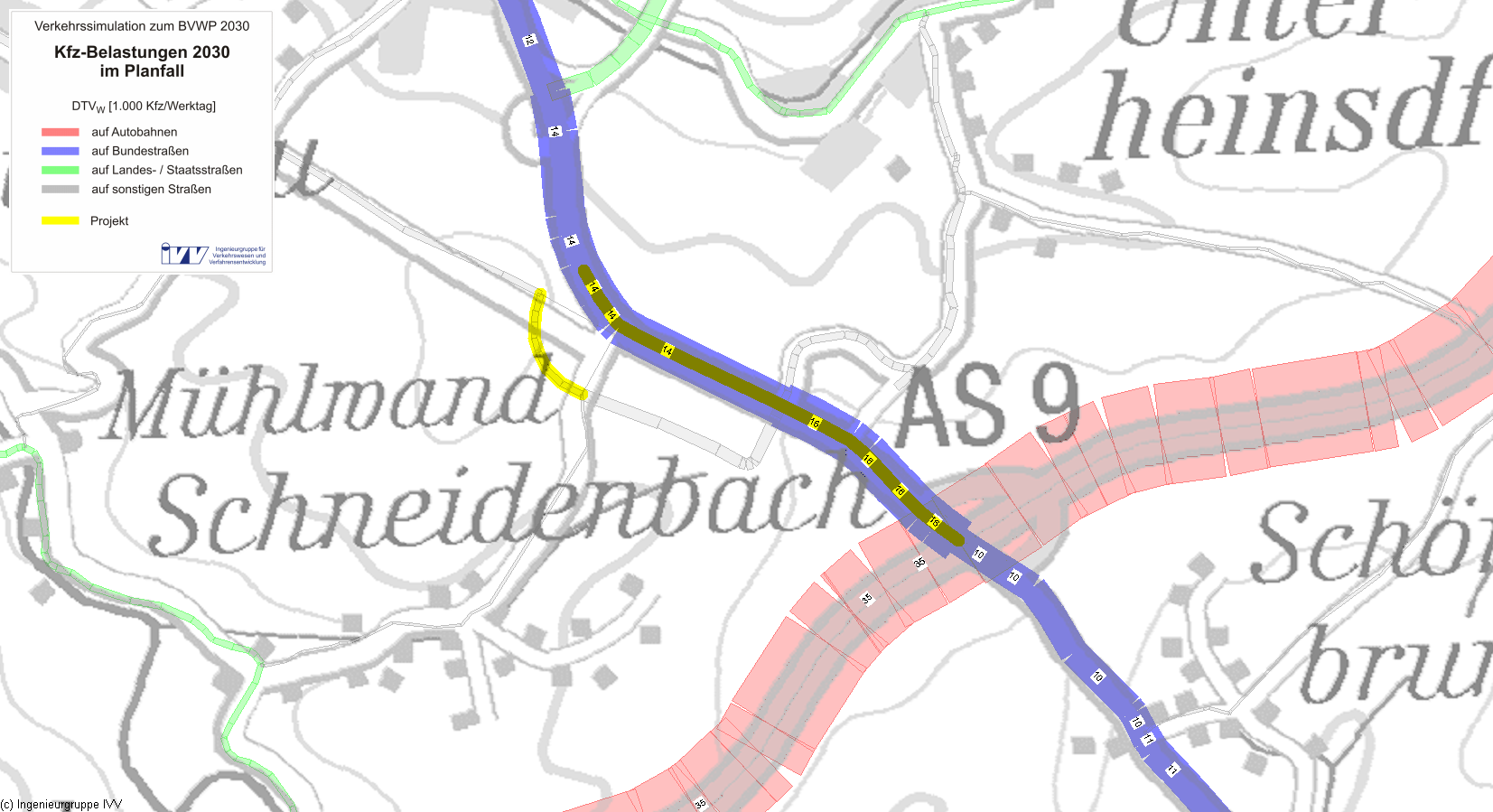

Abb. 4: Kfz-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden

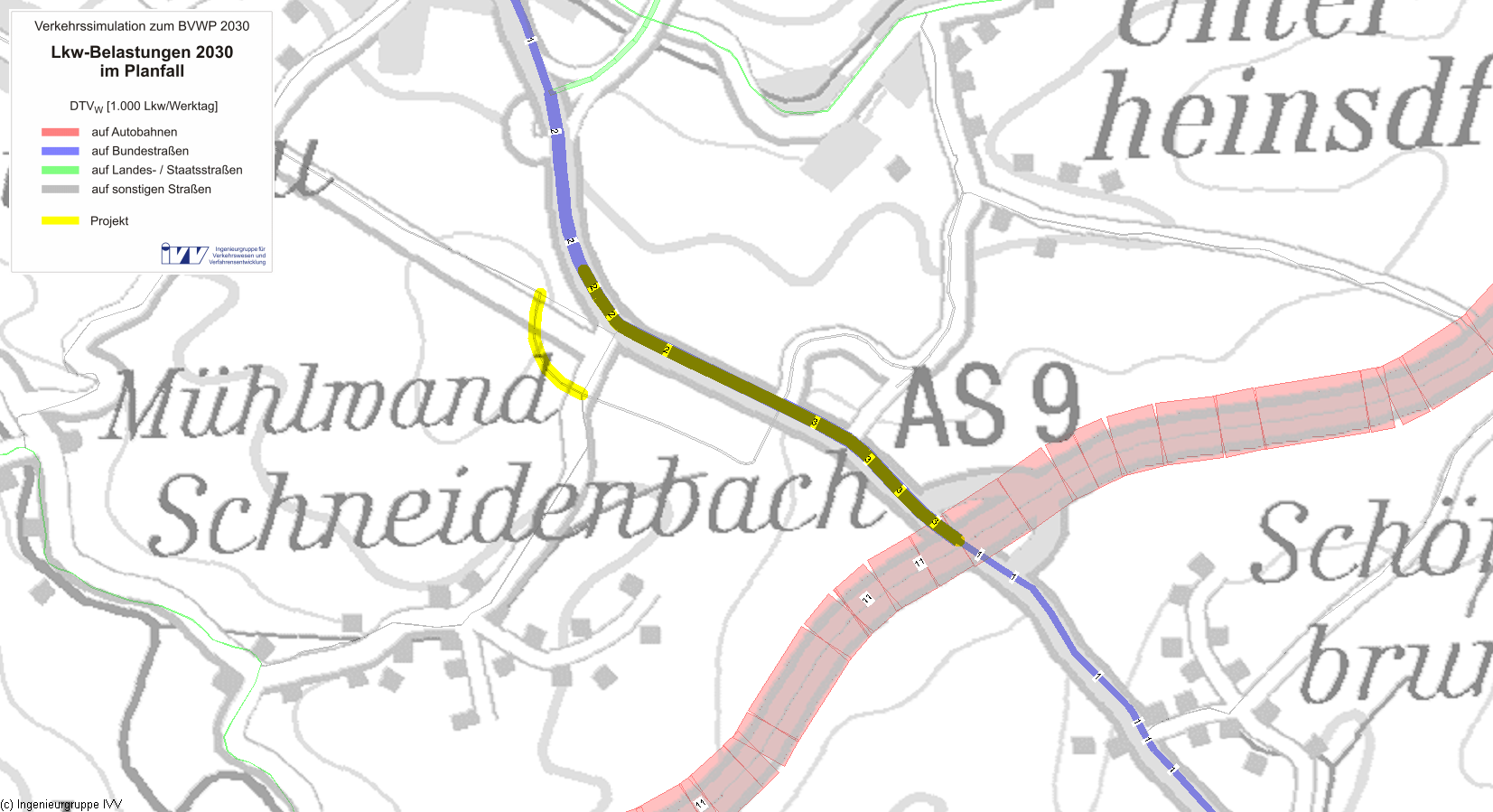

Abb. 5: Lkw-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden

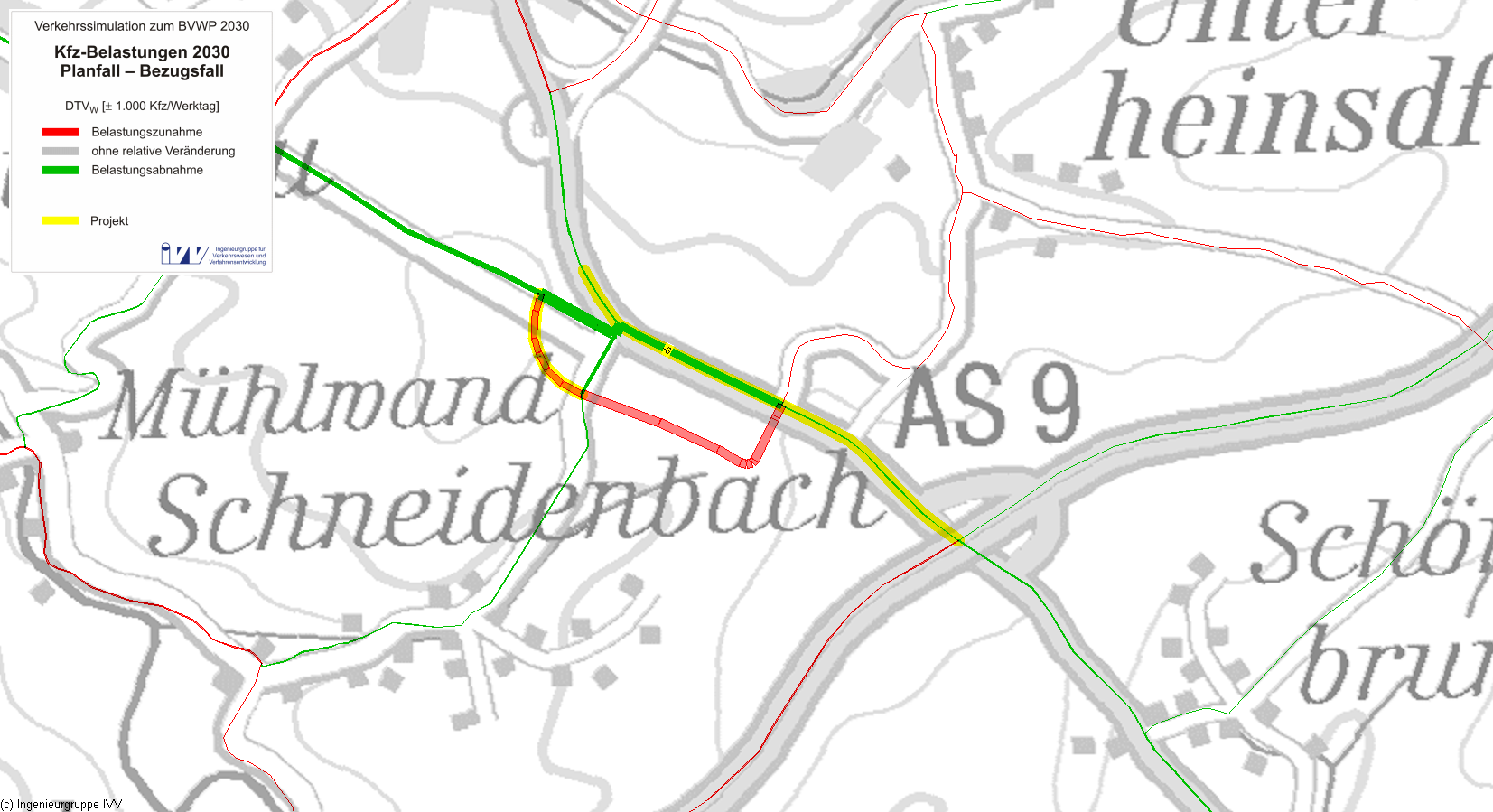

Abb. 6: Querschnittsbezogene Kfz-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

Quellbild nicht vorhanden

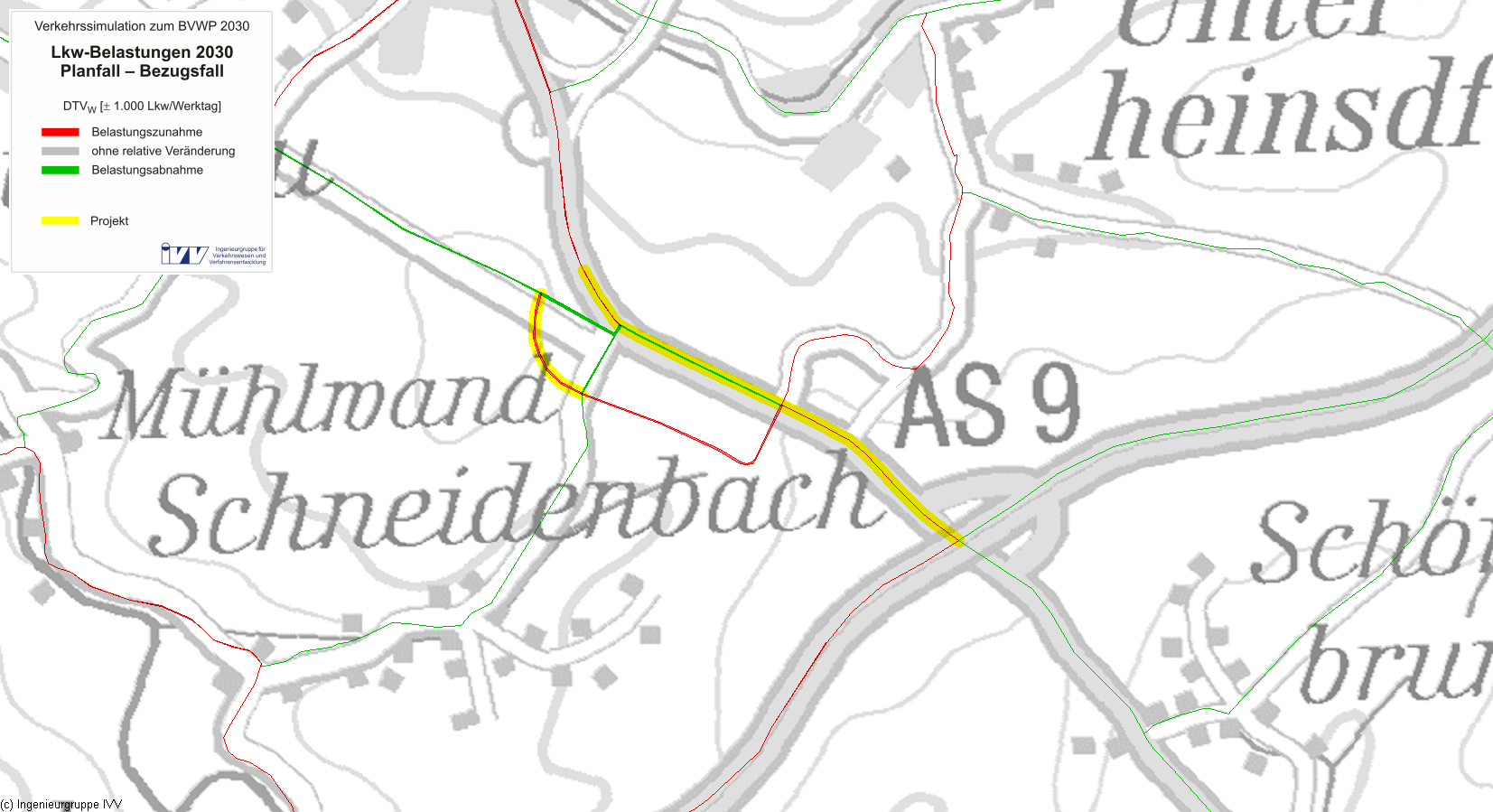

Abb. 7: Querschnittsbezogene Lkw-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

1.6 Zentrale verkehrliche / physikalische Wirkungen

Kenngröße  Wirkungen
Verkehrsbelastungen auf dem Projekt
mittlere Kfz-Belastungen
im Bezugsfall16.000Kfz/Tag
im Planfall12.000Kfz/Tag
mittlerer Lkw-Anteil
im Bezugsfall14%
im Planfall14%
Verkehrswirkungen im Planfall
Veränderung der Betriebsleistung im Personenverkehr (PV)1,40Mio. Pkw-km/a
(87 % Fahrzweck Privat, 13 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-km/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im PV-0,03Mio. Pkw-h/a
(87 % Fahrzweck Privat, 13 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-h/a
Veränderung der Reisezeit im PV-0,04Mio. Personen-h/a
(90 % Fahrzweck Privat, 10 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Personen-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Personen-h/a
Veränderung der Betriebsleistung Güterverkehr (GV)-0,12Mio. Lkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im GV0,00Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten < 50 km-0,01Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten ≥ 50 km0,01Mio. Lkw-h/a
Veränderung der Kraftstoffverbräuche (PV+GV)
Benzin0,06Mio. l/a
Diesel0,05Mio. l/a
Gas0,02Mio. l/a
Elektro0,03Mio. kWh/a
Veränderung der Abgasemissionen (PV+GV)PkwLkwKfz
Stickoxid-Emissionen (NOx)0,230,230,46t/a
Kohlenmonoxid-Emissionen (CO)3,00-0,042,96t/a
Kohlendioxid-Emissionen (CO2)303,9614,17318,13t/a
Kohlenwasserstoff-Emissionen (HC)0,04-0,000,04t/a
Feinstaub-Emissionen (PM)0,010,000,01t/a
Schwefeldioxid-Emissionen (SO2)0,010,000,01t/a
Veränderung der Zuverlässigkeit
Summendifferenz der Standardabweichungen
der Reisezeitverluste über alle Routen
0,00Tsd. h/a
Veränderung der Trennwirkungen3,17Tsd. Personen-h/a

1.7 Nutzen-Kosten-Analyse (Modul A)

Jährliche
Nutzen
[Mio.
€/Jahr]
Barwert
der Nutzen
[Mio. €]
Veränderung der Betriebskosten im Personen- und GüterverkehrNB-0,173-3,285
Fahrzeugvorhaltekosten0,0020,044
Betriebsführungskosten (Personal)0,0991,868
Betriebsführungskosten (Betrieb)-0,274-5,197
Veränderung der Instandhaltungs- und Betriebskosten der VerkehrswegeNW-0,017-0,329
Veränderung der VerkehrssicherheitNS0,57610,927
Veränderung der Reisezeit im PersonenverkehrNRZ0,2144,056
davon Reisezeitnutzen aus Einzelreisezeitgewinnen < 1 min0,1072,019
Veränderung der Transportzeit der Ladung im GüterverkehrNTZ-0,018-0,337
Veränderung der impliziten NutzenNI0,0000,000
Veränderung der Lebenszyklusemissionen von Treibhausgasen der InfrastrukturNL-0,031-0,579
Veränderung der GeräuschbelastungNG-0,053-0,997
InnerortsNGi-0,053-0,997
AusserortsNGa0,0000,000
Veränderung der AbgasbelastungenNA-0,055-1,051
Stickoxid-Emissionen (NOx)NA1-0,007-0,134
Kohlenmonoxid-Emissionen (CO)NA20,000-0,003
Kohlendioxid-Emissionen (CO2)NA3-0,046-0,874
Kohlenwasserstoff-Emissionen (HC)NA40,000-0,001
Feinstaub-Emissionen (PM)NA5-0,002-0,036
Schwefeldioxid-Emissionen (SO2)NA60,000-0,001
Veränderung der innerörtlichen TrennwirkungenNT-0,020-0,384
Veränderung der ZuverlässigkeitNZ0,0000,000
Gesamtnutzen0,4238,021

Kosten

Bewertungsrelevante KostenKosten
[Mio. €]
Barwert
der Kosten
[Mio. €]
Planungskosten1,27-
Aus- und Neubaukosten8,01-
Summe bewertungsrelevanter Investitionskosten9,288,210

Nutzen-Kosten-Verhältnis

Barwert des Nutzens8,0 Mio. €
Barwert der bewertungsrelevanten Investitionskosten8,2 Mio. €
Nutzen-Kosten-Verhältnis (NKV)1,0

Grundlagen der Barwertermittlung
Dauer der noch ausstehenden Planungen102 Monate
Dauer der Bauphase30 Monate
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer)30 Jahre

1.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Ergebnisübersicht

Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert]-2,627

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"gering
Das Neubauprojekt liegt südlich von Reichenbach. Es umgeht ein Industriegebiet südwestlich auf einem hügeligen Acker ohne besondere Umweltqualitäten.

Beschreibung und Bewertung der voraussichtlichen erheblichen Umweltauswirkungen

Umweltbeitrag Teil 1
(monetarisierte Umweltkriterien, übernommen aus der Nutzen-Kosten-Analyse)

Beschreibung Bewertung
Nr. Kriterium Differenz Planfall-Bezugsfall Nutzen [Mio. €/a]Barwert
[Mio. €]
1.13) Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner (innerörtlicher Anteil)- - -0,053-0,997
Neubelastung oder stärker betroffen 804Einw. - -
Entlastung 150 Einw. - -
1.2 Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand)0,0 Tsd. qm0,0000,000
1.3 Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) 528,809 t/a -0,077 -1,453
1.4 Luftschadstoff-Emissionen
Stickoxid-Emissionen (NOX) 0,461 t/a -0,007 -0,134
Kohlenmonoxid-Emissionen (CO) 2,959 t/a 0,000 -0,003
Kohlenwasserstoff-Emissionen (HC) 0,038 t/a 0,000 -0,001
Feinstaub-Emissionen 0,007 t/a -0,002 -0,036
Schwefeldioxid-Emissionen (SO2) 0,006 t/a 0,000 -0,001
Nutzensumme Umwelt-2,627

3) Die konkrete Ermittlung der Lärmbetroffenheit und des notwendigen Lärmschutzes im Bereich des Projektes erfolgt in nachgelagerten Planungs- und Genehmigungsverfahren.

Umweltbeitrag Teil 2
(nicht-monetarisierte Kriterien)

Nr. Kriterium Beschreibung Bewertung
absolut Betroffenheit
pro Strecken km
je Kriterium
2.1 Inanspruchnahme / Beeinträchtigung Naturschutzvorrangflächen mit herausragender Bedeutung 0,0 ha 0,00 ha/km gering
2.2 Erhebliche Beeinträchtigung von Natura 2000-Gebieten gering
Erhebliche Beeinträchtigung nicht ausgeschlossen 0 Anzahl Gebiete-- -
Erhebliche Beeinträchtigung wahrscheinlich 0 Anzahl Gebiete - - -
2.3 Inanspruchnahme von unzerschnittenen Kernräumen (UFR 250) 0,0 ha 0,00 ha/km gering
2.4 Zerschneidung von unzerschnittenen Großräumen und Lebensraumachsen/-korridoren (BfN-Lebensraumnetzwerke) gering
1a) Neubau: Zerschneidung von unzerschnittenen Großräumen (UFR 1.000/1.500: Feucht-, Trocken- und Waldlebensräume) 0,0 km 0,00 km/km -
1b) Neubau: Zerschneidung von unzerschnittenen Großsäuger-Lebensräumen (UFR 1.500) 0,0 km 0,00 km/km -
1c) Neubau: Zerschneidung von Lebensraumachsen/-korridoren 0 Anzahl - - -
2) Ausbau: Wiedervernetzung von Lebensraumnetzwerken 0 Anzahl - - -
2.5 Flächeninanspruchnahme 4,1 ha - - -
2.6 Durchfahrung von Überschwemmungsgebieten 0,0 km 0,00 km/km gering
2.7 Durchfahrung von Wasserschutzgebieten 0,0 km 0,00 km/km gering
2.8 Zerschneidung Unzerschnittener verkehrsarmer Räume (UZVR) 0,0 ha - - gering
2.9 Inanspruchnahme / Beeinträchtigung von Vorrangflächen des (Kultur-)Landschaftsschutzes 0,0 ha 0,00 ha/km gering

Zusätzliche bewertungsrelevante Sachverhalte

1Trassenführung verursacht nur indirekte Betroffenheiten-
2 Querungshilfen eingeplant -
3 Bündelungsmöglichkeit mit bestehenden Vorbelastungen -
4 Sonstiges: -
  -
Die zusätzlichen Sachverhalte führen
zur Heraufstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht kritischer eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-
zu keiner Veränderung des ErgebnissesX
zur Herabstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht weniger kritisch eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-

Karten

Nachfolgend ist in den Abbildung 8 und 9 die räumliche Lage des Projektes in Bezug auf die nicht monetarisierten Umweltkriterien dargestellt.

Quellbild nicht vorhanden

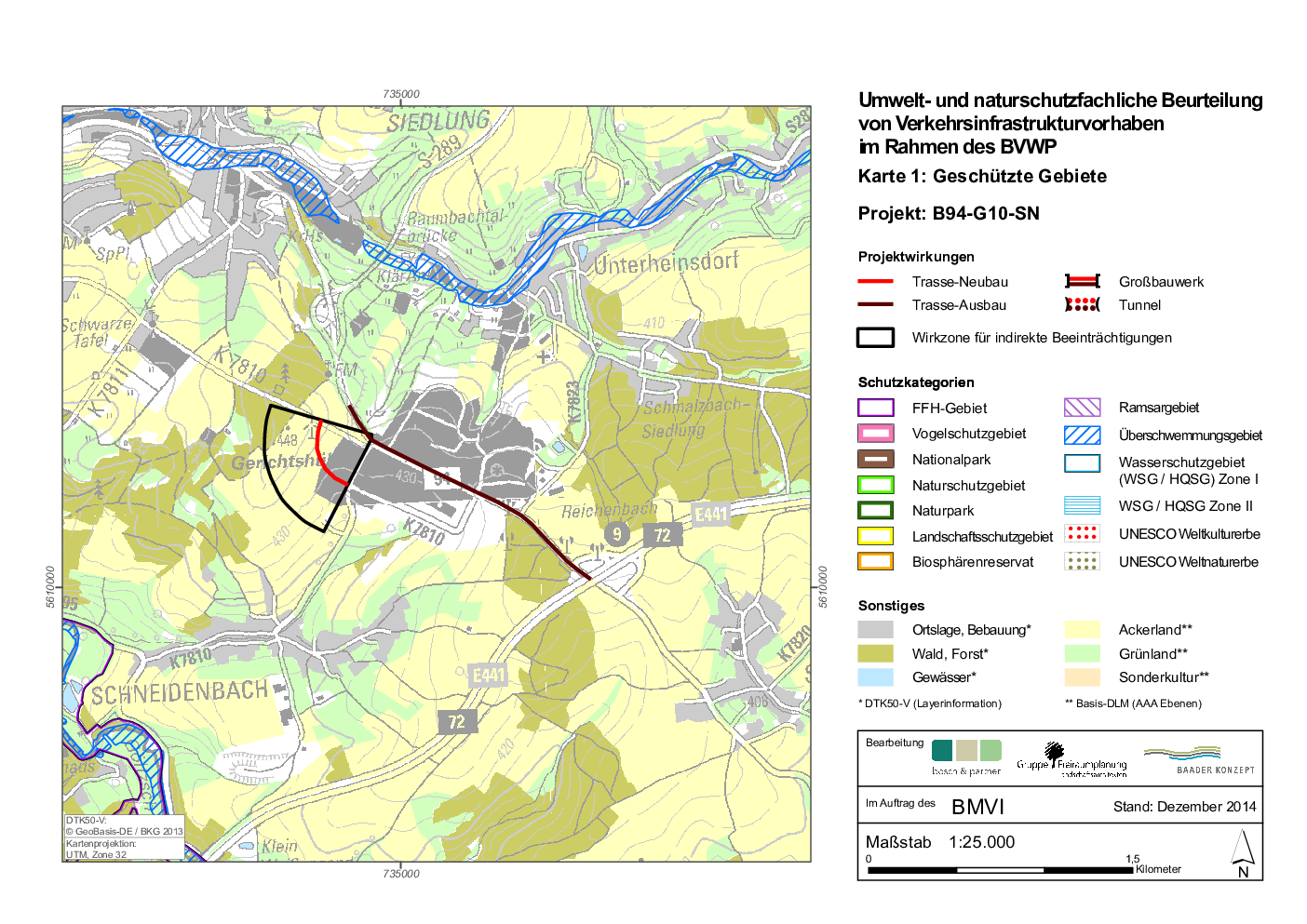

Abb. 8: Geschützte Gebiete
Quellbild nicht vorhanden
Abb. 9: Bereiche ohne spezifischen Gebietsschutz

1.9 Raumordnerische Beurteilung (Modul C)

Nicht bewertungsrelevant.

1.10 Städtebauliche Beurteilung (Modul D)

Gesamtergebnis

Das Projekt besitzt keine städtebauliche Bedeutung.

Begründung

Bei einer erwogenen Realisierung der Maßnahme werden im Vergleich zur Situation im Bezugsfall auf allen betroffenen Streckenabschnitten nur geringe Unterschiede in den Verkehrsintensitäten, auftreten. Wirksamkeiten oder Beeinträchtigungen können daher nicht ausgewiesen werden. Städtebauliche Potentiale lassen sich deshalb voraussichtlich nicht oder nur auf niedrigem Niveau aktivieren.

Maßnahmewirkungen

Entlastungswirkungen

Entlastungen auf Streckenabschnitten mit der Hauptwirkung im Straßenraum und der Möglichkeit einer anderen Raumnutzung (Straßenraumeffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen, die Aufwertungen in der Straßenrandnutzung wie Fassadensanierung, Umgestaltungen, Umnutzungen etc. ermöglichen (Sanierungseffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Verringerung der Verkehrsintensitäten in Verbindung mit den Netzanschlussmöglichkeiten Qualitätsgewinne z.B. durch Umorganisation ihrer Erschließung oder Verbesserung der Erreichbarkeit erhalten (Flächen- und Erschließungseffekte)
 Verbesserungen stellen sich ein für -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -

1.11 Ergänzende Betrachtungen

Nicht bewertungsrelevant.
