1 Gesamtprojekt

B 6 n A 281 - Bremen/Brinkum

1.1 Übersicht

Quellbild nicht vorhanden
Abb. 1: Lage der Maßnahme

1.2 Grunddaten

ProjektnummerB6n-G11-HB-NI
BundeslandBremen, Niedersachsen
StraßeB 6 n
Verbindungsfunktionsstufe 0/1Nein
Anzahl der Teilprojekte2
Länge4,7 km
Bautyp(en), Bauziel(e)4-streifiger Neubau
Planungsstände1)Vorplanung läuft seit 03.12.2009
ohne Planungsbeginn seit 01.09.2013
Künftige mittlere Verkehrsbelastung
im Bezugsfall 20300 Kfz/24h
im Planfall 203025.000 Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

DringlichkeitseinstufungVordringlicher Bedarf (VB)

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
174,6--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

174,6
davon
Länder0,0
Kommunen0,0
Deutsche Bahn0,0
Sonstige0,0
Summe Dritter0,0
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
0,0--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
174,6--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
169,0--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.

Kostenaufteilung bei länderübergreifenden Projekten[Mio. €]Länge
Bremen147,9
Niedersachsen26,7

BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)7,1
Umweltbetroffenheit (Modul B)mittel
Raumordnerische Bedeutung (Modul C)nicht bewertungsrelevant
Städtebauliche Bedeutung (Modul D)hoch

Begründung der Dringlichkeitseinstufung

Das Projekt ist aufgrund des hohen Nutzen-Kosten-Verhältnisses vordringlich. Es erfolgt eine Einstufung in den Vordringlichen Bedarf (VB).

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

DTV = DTV (2020) = 38.400 Kfz/24h (Verkehrsprognose 2020), Die geplante Realisierung der B 6n über die Landesgrenze Bremen / Niedersachsen bis zum Anschluss an die A 1 AS Bremen-Brinkum stellt einen zweiten Anschluss der A 281 an die A 1 dar. Neben einer massiven Entlastung der Kattenturmer Heerstraße führt sie zu einer deutlichen Verbesserung der Anbindung von Gewerbe und Industrie in Bremen an das Fernstraßennetz sowie der Verkehrsbeziehungen zwischen Bremen und den angrenzenden niedersächsischen Landkreisen.

1.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.

LPL_1_1_B6n-G11-HB-NI_Lageplan.pdf (3.2MB)
Quelle: © Landesvermessungsamt Bremen und © Landesvermessungsamt Niedersachsen

Betroffene Kreise

Länderübergreifendes Projektja
Betroffene BundesländerBremen, Niedersachsen
Betroffene Kreise/kreisfreie StädteBremen, Stadt; Diepholz, Landkreis
Betroffene Wahlkreise (des Bundes)Bremen II - Bremerhaven (055); Diepholz - Nienburg I (033)

1.4 Der Anmeldung zugrundegelegte Alternativenprüfung

Die Kattenturmer Heerstraße einschließlich der vorhandenen Knotenpunkte kann somit den Anforderungen als Autobahnzubringer zur A 1, Zubringer für das Gewerbegebiet Brinkum und weiterer Gewerbeflächen entlang der Neuenlander Straße sowie als Flughafenzubringer nicht gerecht. Ein Ausbau der vorhandenen Hauptverkehrsstraße ist aufgrund von Flächenrestriktionen und wegen unakzeptabler Belastungen für die Straßenanlieger nicht möglich.

1.5 Verkehrsbelastungen im Bezugs- und Planfall

Die Quelle für die nachfolgenden Karten ist das Geodatenzentrum des Bundesamtes für Kartographie und Geodäsie (BKG).

Quellbild nicht vorhanden
Abb. 2: Kfz-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden

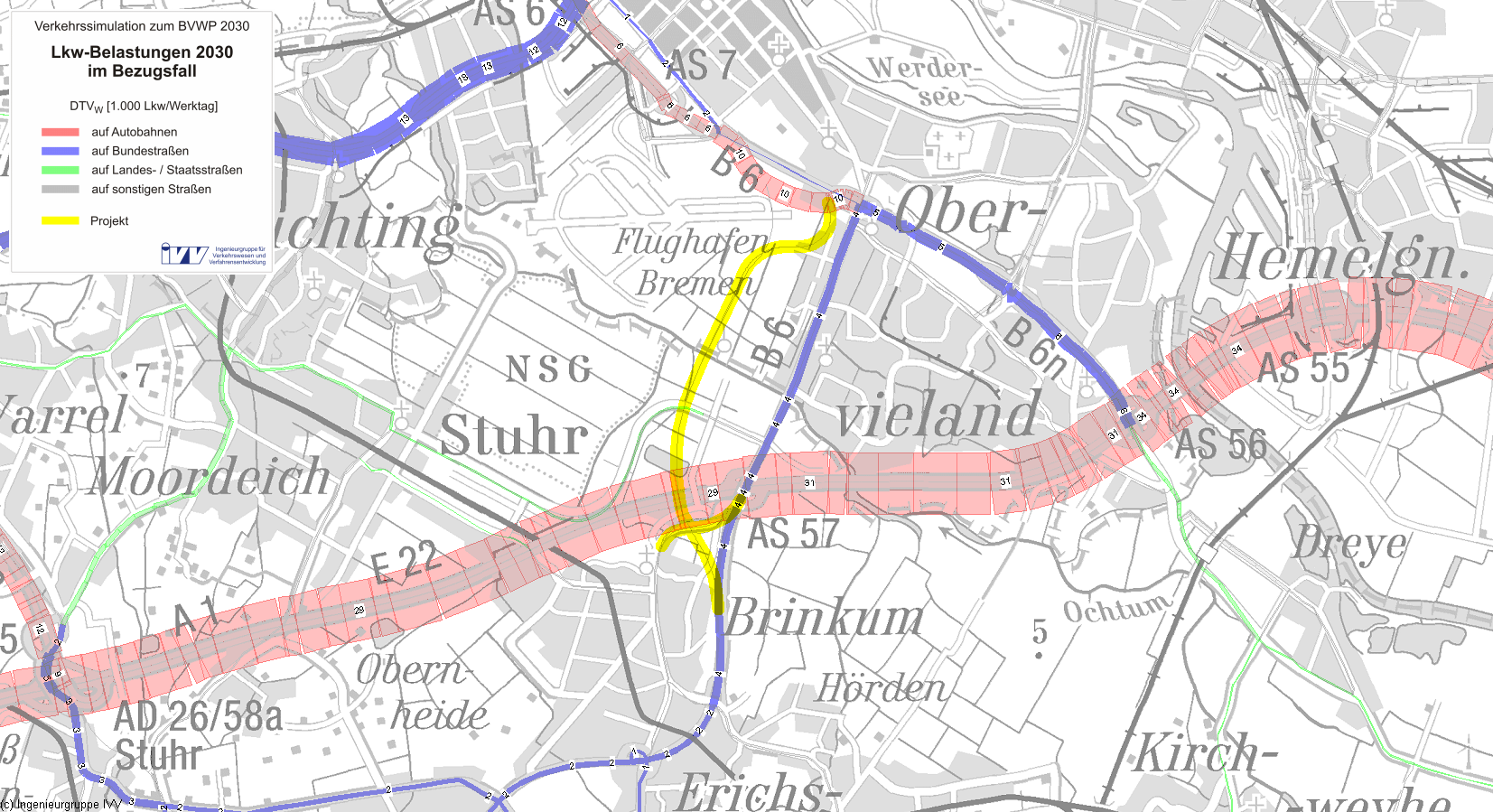

Abb. 3: Lkw-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 4: Kfz-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 5: Lkw-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 6: Querschnittsbezogene Kfz-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 7: Querschnittsbezogene Lkw-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

1.6 Zentrale verkehrliche / physikalische Wirkungen

Kenngröße  Wirkungen
Verkehrsbelastungen auf dem Projekt
mittlere Kfz-Belastungen
im Bezugsfall0Kfz/Tag
im Planfall25.000Kfz/Tag
mittlerer Lkw-Anteil
im Bezugsfall0%
im Planfall17%
Verkehrswirkungen im Planfall
Veränderung der Betriebsleistung im Personenverkehr (PV)3,27Mio. Pkw-km/a
(87 % Fahrzweck Privat, 13 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-km/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im PV-2,37Mio. Pkw-h/a
(87 % Fahrzweck Privat, 13 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-h/a
Veränderung der Reisezeit im PV-3,27Mio. Personen-h/a
(90 % Fahrzweck Privat, 10 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Personen-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Personen-h/a
Veränderung der Betriebsleistung Güterverkehr (GV)2,94Mio. Lkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im GV-0,39Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten < 50 km-0,18Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten ≥ 50 km-0,22Mio. Lkw-h/a
Veränderung der Kraftstoffverbräuche (PV+GV)
Benzin0,01Mio. l/a
Diesel0,11Mio. l/a
Gas0,01Mio. l/a
Elektro0,07Mio. kWh/a
Veränderung der Abgasemissionen (PV+GV)PkwLkwKfz
Stickoxid-Emissionen (NOx)-1,48-0,65-2,13t/a
Kohlenmonoxid-Emissionen (CO)-13,630,77-12,86t/a
Kohlendioxid-Emissionen (CO2)-55,96434,39378,43t/a
Kohlenwasserstoff-Emissionen (HC)-0,050,01-0,04t/a
Feinstaub-Emissionen (PM)-0,020,00-0,01t/a
Schwefeldioxid-Emissionen (SO2)0,010,000,01t/a
Veränderung der Zuverlässigkeit
Summendifferenz der Standardabweichungen
der Reisezeitverluste über alle Routen
0,00Tsd. h/a
Veränderung der Trennwirkungen-25,39Tsd. Personen-h/a

1.7 Nutzen-Kosten-Analyse (Modul A)

Jährliche
Nutzen
[Mio.
€/Jahr]
Barwert
der Nutzen
[Mio. €]
Veränderung der Betriebskosten im Personen- und GüterverkehrNB17,012445,755
Fahrzeugvorhaltekosten2,86375,029
Betriebsführungskosten (Personal)15,409403,740
Betriebsführungskosten (Betrieb)-1,260-33,014
Veränderung der Instandhaltungs- und Betriebskosten der VerkehrswegeNW-0,095-2,489
Veränderung der VerkehrssicherheitNS2,39862,840
Veränderung der Reisezeit im PersonenverkehrNRZ17,833467,266
davon Reisezeitnutzen aus Einzelreisezeitgewinnen < 1 min2,98578,220
Veränderung der Transportzeit der Ladung im GüterverkehrNTZ1,31434,424
Veränderung der impliziten NutzenNI0,0000,000
Veränderung der Lebenszyklusemissionen von Treibhausgasen der InfrastrukturNL-0,111-2,906
Veränderung der GeräuschbelastungNG0,3789,907
InnerortsNGi0,50013,093
AusserortsNGa-0,122-3,187
Veränderung der AbgasbelastungenNA-0,003-0,071
Stickoxid-Emissionen (NOx)NA10,0330,859
Kohlenmonoxid-Emissionen (CO)NA20,0010,021
Kohlendioxid-Emissionen (CO2)NA3-0,055-1,438
Kohlenwasserstoff-Emissionen (HC)NA40,0000,002
Feinstaub-Emissionen (PM)NA50,0190,490
Schwefeldioxid-Emissionen (SO2)NA60,000-0,004
Veränderung der innerörtlichen TrennwirkungenNT0,1624,257
Veränderung der ZuverlässigkeitNZ0,0000,000
Gesamtnutzen38,8901.018,983

Kosten

Bewertungsrelevante KostenKosten
[Mio. €]
Barwert
der Kosten
[Mio. €]
Planungskosten25,54-
Aus- und Neubaukosten143,44-
Summe bewertungsrelevanter Investitionskosten168,98144,625

Nutzen-Kosten-Verhältnis

Barwert des Nutzens1.019,0 Mio. €
Barwert der bewertungsrelevanten Investitionskosten144,6 Mio. €
Nutzen-Kosten-Verhältnis (NKV)7,1

Grundlagen der Barwertermittlung
Dauer der noch ausstehenden Planungen138 Monate
Dauer der Bauphase48 Monate
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer)48 Jahre

1.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Ergebnisübersicht

Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert]6,930

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"mittel
Das Neubauprojekt verläuft in Bremen entlang des Flughafens. Es verläuft dabei über Grünland und z.T. auch Ackerbereiche. Ein schmales, Gewässer begleitendes FFH-Gebiet wird überbrückt. Nach Aussage des Landes ist eine Verträglichkeit mit den Erhaltungszielen unter Berücksichtigung von Maßnahmen gegeben (T1). Ein Großraum wird gequert, ein NSG mit Kern- und Großraum und weitere Kern- und Großräume liegen in der Wirkzone. Der Brinkumer See muss gequert werden (T2).

Beschreibung und Bewertung der voraussichtlichen erheblichen Umweltauswirkungen

Umweltbeitrag Teil 1
(monetarisierte Umweltkriterien, übernommen aus der Nutzen-Kosten-Analyse)

Beschreibung Bewertung
Nr. Kriterium Differenz Planfall-Bezugsfall Nutzen [Mio. €/a]Barwert
[Mio. €]
1.13) Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner (innerörtlicher Anteil)- - 0,50013,093
Neubelastung oder stärker betroffen 0Einw. - -
Entlastung 164 Einw. - -
1.2 Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand)0,0 Tsd. qm-0,122-3,187
1.3 Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) 1.143,277 t/a -0,166 -4,344
1.4 Luftschadstoff-Emissionen
Stickoxid-Emissionen (NOX) -2,128 t/a 0,033 0,859
Kohlenmonoxid-Emissionen (CO) -12,860 t/a 0,001 0,021
Kohlenwasserstoff-Emissionen (HC) -0,037 t/a 0,000 0,002
Feinstaub-Emissionen -0,013 t/a 0,019 0,490
Schwefeldioxid-Emissionen (SO2) 0,012 t/a 0,000 -0,004
Nutzensumme Umwelt6,930

3) Die konkrete Ermittlung der Lärmbetroffenheit und des notwendigen Lärmschutzes im Bereich des Projektes erfolgt in nachgelagerten Planungs- und Genehmigungsverfahren.

Umweltbeitrag Teil 2
(nicht-monetarisierte Kriterien)

Nr. Kriterium Beschreibung Bewertung
absolut Betroffenheit
pro Strecken km
je Kriterium
2.1 Inanspruchnahme / Beeinträchtigung Naturschutzvorrangflächen mit herausragender Bedeutung 0,7 ha 0,11 ha/km mittel
2.2 Erhebliche Beeinträchtigung von Natura 2000-Gebieten gering
Erhebliche Beeinträchtigung nicht ausgeschlossen 0 Anzahl Gebiete-- -
Erhebliche Beeinträchtigung wahrscheinlich 0 Anzahl Gebiete - - -
2.3 Inanspruchnahme von unzerschnittenen Kernräumen (UFR 250) 0,4 ha 0,06 ha/km mittel
2.4 Zerschneidung von unzerschnittenen Großräumen und Lebensraumachsen/-korridoren (BfN-Lebensraumnetzwerke) mittel
1a) Neubau: Zerschneidung von unzerschnittenen Großräumen (UFR 1.000/1.500: Feucht-, Trocken- und Waldlebensräume) 1,8 km 0,24 km/km -
1b) Neubau: Zerschneidung von unzerschnittenen Großsäuger-Lebensräumen (UFR 1.500) 1,5 km 0,20 km/km -
1c) Neubau: Zerschneidung von Lebensraumachsen/-korridoren 0 Anzahl - - -
2) Ausbau: Wiedervernetzung von Lebensraumnetzwerken - Anzahl - - -
2.5 Flächeninanspruchnahme 32,0 ha - - -
2.6 Durchfahrung von Überschwemmungsgebieten 0,1 km 0,02 km/km mittel
2.7 Durchfahrung von Wasserschutzgebieten 0,0 km 0,00 km/km gering
2.8 Zerschneidung Unzerschnittener verkehrsarmer Räume (UZVR) 0,0 ha - - gering
2.9 Inanspruchnahme / Beeinträchtigung von Vorrangflächen des (Kultur-)Landschaftsschutzes 0,3 ha 0,05 ha/km mittel

Zusätzliche bewertungsrelevante Sachverhalte

1Trassenführung verursacht nur indirekte Betroffenheiten-
2 Querungshilfen eingeplant -
3 Bündelungsmöglichkeit mit bestehenden Vorbelastungen -
4 Sonstiges: -
  -
Die zusätzlichen Sachverhalte führen
zur Heraufstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht kritischer eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-
zu keiner Veränderung des ErgebnissesX
zur Herabstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht weniger kritisch eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-

Eine Kartendarstellung für ein Hauptprojekt, welches Teilprojekte enthält, ist nicht vorgesehen. Es wird auf die Kartendarstellungen der Teilprojekte verwiesen.

1.9 Raumordnerische Beurteilung (Modul C)

Nicht bewertungsrelevant.

1.10 Städtebauliche Beurteilung (Modul D)

Gesamtergebnis

Das Projekt besitzt eine hohe städtebauliche Bedeutung.

Begründung

Es sind hohe Wirkungen ohne nennenswerte Zusatzbelastungen zu erwarten. In der Gesamtschau führt dies zur obengenannten Bewertung.

Beiträge der einzelnen Effekte zum Gesamtergebnis und zusammenfassende Beurteilung:

StraßenraumeffekteSanierungseffekteFlächen- und Erschließungseffekte
Wirksamkeitsgrad45,0%32,0%71,0%
Beeinträchtigungsgrad 0,0%0,0%0,0%
Wirkungsumfang 4.800 m1.400 m14.200 Einw.
Bewertung der pos. Wirkungen+++++
Bewertung der neg. Wirkungen
Zusammenfassende städtebauliche Bedeutunghoch

Hinweis: Das Projekt ist mit seinen Wirkungsbereichen am Ende des Abschnitts kartografisch dargestellt.

Maßnahmewirkungen

Entlastungswirkungen

Entlastungen auf Streckenabschnitten mit der Hauptwirkung im Straßenraum und der Möglichkeit einer anderen Raumnutzung (Straßenraumeffekte)
 Innerörtliche Entlastungen stellen sich ein auf 4.300 m (90% Längenanteil)
 Entlastungen, die dabei zu signifikanten Erhöhungen der Umgestaltungspotentiale beitragen, stellen sich ein auf 2.100 m (45% Längenanteil)
 Ortslagen, in denen sich signifikante Erhöhungen der Umgestaltungspotentiale einstellen:
    Stuhr-Brinkum, Bremen
Entlastungen, die Aufwertungen in der Straßenrandnutzung wie Fassadensanierung, Umgestaltungen, Umnutzungen etc. ermöglichen (Sanierungseffekte)
 Innerörtliche Entlastungen stellen sich ein auf 1.400 m (100% Längenanteil)
 Entlastungen, die dabei zu signifikanten Erhöhungen der Sanierungspotentiale beitragen, stellen sich ein auf 500 m (32% Längenanteil)
 Ortslagen, in denen sich signifikante Erhöhungen der Sanierungspotentiale einstellen:
    Bremen
Entlastungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Verringerung der Verkehrsintensitäten in Verbindung mit den Netzanschlussmöglichkeiten Qualitätsgewinne z.B. durch Umorganisation ihrer Erschließung oder Verbesserung der Erreichbarkeit erhalten (Flächen- und Erschließungseffekte)
 Verbesserungen stellen sich ein für 14.200 Einw. (100% Anteil)
 Verbesserungen, die dabei zu signifikanten Erhöhungen der Erschließungspotentiale führen, stellen sich ein für 14.200 Einw. (100% Anteil)
 Ortslagen, in denen sich signifikante Erhöhungen ihrer Erschließungspotentiale einstellen:
    Bremen-Huchting

Belastungswirkungen

Beeinträchtigungen mit der Hauptwirkung im Straßenraum und der Reduktion von Umgestaltungspotentialen (Straßenraumeffekte)
 Zusätzliche Belastungen stellen sich innerorts ein auf 500 m (10% Längenanteil)
 Die Belastungen führen in keinem Fall zu signifikanten nachteiligen Wirkungen.

    -
Beeinträchtigungen, die zu qualitativen Abwertungen der Straßenrandnutzung führen können (Sanierungseffekte)
 Zusätzliche Belastungen stellen sich innerorts ein auf -
 Die Belastungen führen in keinem Fall zu signifikanten nachteiligen Wirkungen.

    -
Beeinträchtigungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Erhöhung von Verkehrsintensitäten im Hinblick auf die Netzanschlüsse Qualitätseinbußen erfahren, z.B. wegen Verschlechterung ihrer Erschließung (Flächen- und Erschließungseffekte)
 Beeinträchtigende Wirkungen stellen sich ein für -
 Die Belastungen führen in keinem Fall zu signifikanten nachteiligen Wirkungen.

    -

Quellbild nicht vorhanden

Städtebauliche Beurteilung (© GeoBasis-DE / BKG 2013 (Daten verändert))

Abb. 8: Städtebauliche Beurteilung

Quellbild nicht vorhanden

Abb. 9: Legende zu Abbildung 8

1.11 Ergänzende Betrachtungen

Nicht bewertungsrelevant.
