1 Gesamtprojekt

B 62 Philipsthal - Dorndorf

1.1 Übersicht

Quellbild nicht vorhanden

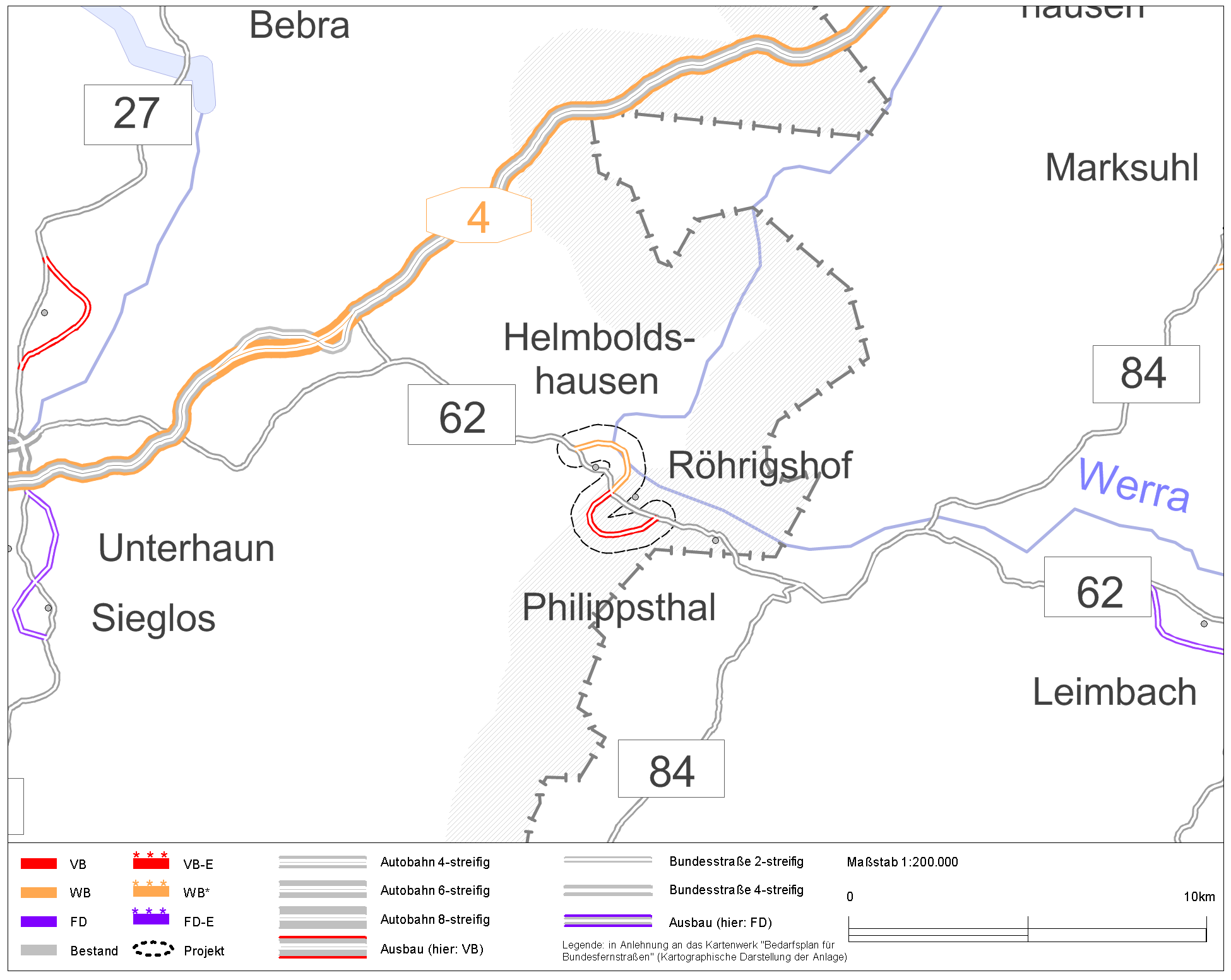

Abb. 1: Lage der Maßnahme

1.2 Grunddaten

ProjektnummerB62-G60-HE-TH
BundeslandHessen, Thüringen
StraßeB 62
Verbindungsfunktionsstufe 0/1Nein
Anzahl der Teilprojekte4
Länge13,0 km
Bautyp(en), Bauziel(e)2-streifiger Neubau
Planungsstände1)Linienbestimmung in Vorbereitung seit 08.10.2010
ohne Planungsbeginn seit 30.08.2013
Künftige mittlere Verkehrsbelastung
im Bezugsfall 20300 Kfz/24h
im Planfall 2030- Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

Dringlichkeitseinstufungsiehe Teilprojekte

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
195,4--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

195,4
davon
Länder0,0
Kommunen0,0
Deutsche Bahn0,0
Sonstige0,0
Summe Dritter0,0
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
0,0--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
195,4--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
188,0--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.

Kostenaufteilung bei länderübergreifenden Projekten[Mio. €]Länge
Hessen110,1
Thüringen85,3

BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)siehe Teilprojekte
Umweltbetroffenheit (Modul B)hoch
Raumordnerische Bedeutung (Modul C)gering
Städtebauliche Bedeutung (Modul D)mittel

Begründung der Dringlichkeitseinstufung

Dringlichkeitsbegründung und Nutzen-Kosten-Verhältnis siehe Teilprojekte.

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

siehe Teilprojekte

1.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Betroffene Kreise

Länderübergreifendes Projektja
Betroffene BundesländerHessen, Thüringen
Betroffene Kreise/kreisfreie StädteWartburgkreis; Hersfeld-Rotenburg, Landkreis
Betroffene Wahlkreise (des Bundes)Werra-Meißner - Hersfeld-Rotenburg (169); Eisenach - Wartburgkreis - Unstrut-Hainich-Kreis II (190)

1.4 Der Anmeldung zugrundegelegte Alternativenprüfung

siehe Teilprojekte

1.5 Verkehrsbelastungen im Bezugs- und Planfall

Siehe Teilprojekte.

1.6 Zentrale verkehrliche / physikalische Wirkungen

Siehe Teilprojekte.

1.7 Nutzen-Kosten-Analyse (Modul A)

Siehe Teilprojekte.

1.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Gesamtwirtschaftliche Bewertungsdaten liegen nur für die Teilprojekte und nicht für das Hauptprojekt vor. Der Umweltbeitrag Teil 1 entfällt deshalb für das Hauptprojekt.

Ergebnisübersicht

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"hoch
Die 4 Neubaustrecken führen mit mehreren Brücken und einem Tunnelbauwerk (in T3-HE), teilweise in Bündelung mit einer Bahnlinie, durch das von Grünland und Auengehölzen geprägte Werratal und die bewaldeten angrenzenden nördlichen Ausläufer der Rhön (Hessen und Thüringen). 2 FFH-Gebiete sowie ein VSG werden z.T. in Brückenlage überquert bzw. befinden sich im Wirkraum der Trasse (in T1-HE, T1-TH, T3-HE). Es können lt. Ländermeldung für 3 Natura 2000-Gebiete erhebliche Beeinträchtigungen nicht ausgeschlossen werden. Zwei BfN-Kernräume (Wald, Feucht) liegen im Bereich der WZ von T1-TH, die aber mittels sehr langer Brückenbauwerke (900m bzw. 2000m) teilweise entschärft werden. Gleiches gilt für die Durchfahrung eines BfN-Großraumes (Wald) sowie eines BfN-Großsäugerfunktionsraumes in T1-TH, deren Beeinträchtigungen durch die Brückenbauwerke lt. Ländermeldung gemindert werden. Auf der hessischen Landesseite wird in T1 ein BfN-Großsäugerfunktionsraum gequert und in T2 ein weiterer randlich durchfahren. Die Querung einer BfN-Lebensraumachse (Wald) in T1-TH wird mittels Brückenbauwerk entschärft. Von den Trassen sind in T1-HE, T3-HE sowie T1-TH das ÜSG der Werra bzw. Ulster betroffen. Auf hessischer Landesseite wurden für T1 und T3 die Kosten für den Retentionsausgleich nicht berücksichtigt. In T1-HE wird ein LSG randlich durchfahren. Das Projekt hat auf

Eine Kartendarstellung für ein Hauptprojekt, welches Teilprojekte enthält, ist nicht vorgesehen. Es wird auf die Kartendarstellungen der Teilprojekte verwiesen.

1.9 Raumordnerische Beurteilung (Modul C)

Gesamtergebnis

Das Projekt erzielt insgesamt 4,0 Punkte und weist damit auch im Vergleich mit anderen Projekten eine geringe Raumwirksamkeit auf.

Begründung

  • Das Projekt verbessert die Erreichbarkeit des Mittelbereichs Heringen (Werra) in Bezug auf Oberzentren, Autobahnen, IC-/ICE-Bahnhöfe und Flughäfen im Straßenpersonenverkehr.
  • Das Projekt verbessert die Erreichbarkeit des Mittelbereichs Bad Salzungen in Bezug auf Oberzentren, Autobahnen, IC-/ICE-Bahnhöfe und Flughäfen im Straßenpersonenverkehr.

Beurteilungsgrundlagen

EinstufungPunkte
geringe Raumwirksamkeit< 5
mittlere Raumwirksamkeit>= 5 bis < 10
hohe Raumwirksamkeit>= 10

Projektbewertungsergebnisse aus

A) An- und Verbindungsqualitäten im Straßenpersonenverkehr

Keine Wirkungen

B) Räumliche Ausprägungen von Erreichbarkeitsdefiziten

  1. Der Mittelbereich Heringen (Werra) weist in Bezug auf die Erreichbarkeit von Oberzentren, Autobahnen, IC-/ICE-Bahnhöfen und Flughäfen bisher ein geringes Defizit auf, gleichzeitig ist dieser Mittelbereich hinsichtlich seines räumlichen Entwicklungstrends auf der Grundlage des Regionalen Bevölkerungspotenzials im Jahre 2030 als sehr gering eingestuft. Daher wird die Verbesserung der Erreichbarkeit dieses Mittelbereichs in ihrer Raumrelevanz mit 1,0 Punkten bewertet. Da das Projekt B62-G60-HE-TH die bestehenden Defizite messbar reduziert, erhält dieses Projekt hierfür 1,0 Wertungspunkte der Raumrelevanz.
  1. Der Mittelbereich Bad Salzungen weist in Bezug auf die Erreichbarkeit von Oberzentren, Autobahnen, IC-/ICE-Bahnhöfen und Flughäfen bisher ein hohes Defizit auf, gleichzeitig ist dieser Mittelbereich hinsichtlich seines räumlichen Entwicklungstrends auf der Grundlage des Regionalen Bevölkerungspotenzials im Jahre 2030 als sehr gering eingestuft. Daher wird die Verbesserung der Erreichbarkeit dieses Mittelbereichs in ihrer Raumrelevanz mit 3,0 Punkten bewertet. Da das Projekt B62-G60-HE-TH die bestehenden Defizite messbar reduziert, erhält dieses Projekt hierfür 3,0 Wertungspunkte der Raumrelevanz.

Zusammenfassung der Projektwirkungen

Die in den einzelnen Bewertungsschritten festgestellten signifikanten positiven Projektwirkungen und die damit erzielten Wertungspunkte der Raumrelevanz werden kumuliert
  • für alle Relationen mit An- und Verbindungsdefiziten im Straßenpersonenverkehr
  • in allen Räumen mit räumlichen Ausprägungen von Erreichbarkeitsdefiziten
und ergeben eine Gesamtbewertung des Projektes von 4,0 Punkten. Dies entspricht einer geringen Raumwirksamkeit.

1.10 Städtebauliche Beurteilung (Modul D)

Gesamtergebnis

Das Projekt besitzt eine mittlere städtebauliche Bedeutung.

Begründung

Es sind Wirkungen auf mittlerem Niveau ohne nennenswerte Zusatzbelastungen zu erwarten. In der Gesamtschau führt dies zur obengenannten Bewertung.

Beiträge der einzelnen Effekte zum Gesamtergebnis und zusammenfassende Beurteilung:

StraßenraumeffekteSanierungseffekteFlächen- und Erschließungseffekte
Wirksamkeitsgrad55,0%100,0%0,0%
Beeinträchtigungsgrad 0,0%0,0%0,0%
Wirkungsumfang 7.800 m200 m0 Einw.
Bewertung der pos. Wirkungen++++++
Bewertung der neg. Wirkungen
Zusammenfassende städtebauliche Bedeutungmittel

Hinweis: Das Projekt ist mit seinen Wirkungsbereichen am Ende des Abschnitts kartografisch dargestellt.

Maßnahmewirkungen

Entlastungswirkungen

Entlastungen auf Streckenabschnitten mit der Hauptwirkung im Straßenraum und der Möglichkeit einer anderen Raumnutzung (Straßenraumeffekte)
 Innerörtliche Entlastungen stellen sich ein auf 7.800 m (100% Längenanteil)
 Entlastungen, die dabei zu signifikanten Erhöhungen der Umgestaltungspotentiale beitragen, stellen sich ein auf 4.300 m (55% Längenanteil)
 Ortslagen, in denen sich signifikante Erhöhungen der Umgestaltungspotentiale einstellen:
    Philippsthal (Werra), Philippsthal (Werra)-Heimboldshausen, Philippsthal (Werra)-Röhringshof, Krayenberggemeinde-Merkers
Entlastungen, die Aufwertungen in der Straßenrandnutzung wie Fassadensanierung, Umgestaltungen, Umnutzungen etc. ermöglichen (Sanierungseffekte)
 Innerörtliche Entlastungen stellen sich ein auf 200 m (100% Längenanteil)
 Entlastungen, die dabei zu signifikanten Erhöhungen der Sanierungspotentiale beitragen, stellen sich ein auf 200 m (100% Längenanteil)
 Ortslagen, in denen sich signifikante Erhöhungen der Sanierungspotentiale einstellen:
    Philippsthal (Werra)
Entlastungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Verringerung der Verkehrsintensitäten in Verbindung mit den Netzanschlussmöglichkeiten Qualitätsgewinne z.B. durch Umorganisation ihrer Erschließung oder Verbesserung der Erreichbarkeit erhalten (Flächen- und Erschließungseffekte)
 Verbesserungen stellen sich ein für -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -

Belastungswirkungen

Beeinträchtigungen mit der Hauptwirkung im Straßenraum und der Reduktion von Umgestaltungspotentialen (Straßenraumeffekte)
 Zusätzliche Belastungen stellen sich innerorts ein auf -
 Die Belastungen führen in keinem Fall zu signifikanten nachteiligen Wirkungen.

    -
Beeinträchtigungen, die zu qualitativen Abwertungen der Straßenrandnutzung führen können (Sanierungseffekte)
 Zusätzliche Belastungen stellen sich innerorts ein auf -
 Die Belastungen führen in keinem Fall zu signifikanten nachteiligen Wirkungen.

    -
Beeinträchtigungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Erhöhung von Verkehrsintensitäten im Hinblick auf die Netzanschlüsse Qualitätseinbußen erfahren, z.B. wegen Verschlechterung ihrer Erschließung (Flächen- und Erschließungseffekte)
 Beeinträchtigende Wirkungen stellen sich ein für -
 Die Belastungen führen in keinem Fall zu signifikanten nachteiligen Wirkungen.

    -

Quellbild nicht vorhanden

Städtebauliche Beurteilung (© GeoBasis-DE / BKG 2013 (Daten verändert))

Abb. 2: Städtebauliche Beurteilung

Quellbild nicht vorhanden

Abb. 3: Legende zu Abbildung 2

1.11 Ergänzende Betrachtungen

Nicht bewertungsrelevant.
