1 Gesamtprojekt

B 54 Lünen - (B 236 - DB-Strecke)

1.1 Übersicht

Quellbild nicht vorhanden
Abb. 1: Lage der Maßnahme

1.2 Grunddaten

ProjektnummerB54-G20-NW
BundeslandNordrhein-Westfalen
StraßeB 54
Verbindungsfunktionsstufe 0/1Nein
Anzahl der Teilprojekte0
Länge2,7 km
Bautyp(en), Bauziel(e)Erweiterung auf 4 Fahrstreifen
Planungsstände1)Vorentwurf Sichtvermerk am 18.11.2010
Vorentwurf Sichtvermerk am -
Künftige mittlere Verkehrsbelastung
im Bezugsfall 203022.000 Kfz/24h
im Planfall 203022.000 Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

DringlichkeitseinstufungVordringlicher Bedarf (VB)

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
10,3--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

6,7
davon
Länder0,3
Kommunen0,0
Deutsche Bahn0,0
Sonstige0,0
Summe Dritter0,3
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
3,6--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
6,4--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
6,5--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.


BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)4,9
Umweltbetroffenheit (Modul B)gering
Raumordnerische Bedeutung (Modul C)nicht bewertungsrelevant
Städtebauliche Bedeutung (Modul D)unbedeutend

Begründung der Dringlichkeitseinstufung

Das Projekt ist aufgrund des hohen Nutzen-Kosten-Verhältnisses vordringlich. Es erfolgt eine Einstufung in den Vordringlichen Bedarf (VB).

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

Die B 54 führt von der niederländischen Grenze bei Gronau, über Münster, Lünen, Dortmund, Hagen, Siegen, Limburg nach Wiesbaden in Hessen. Im Planungsabschnitt stellt sie die Verbindung zwischen der Stadt Lünen und der Stadt Dortmund dar. Zudem dient sie in Verbindung mit der bereits 4-streifig ausgebauten B 236 als Zubringer zur BAB A 2 (AS Dortmund Nordost). Bei der geplanten Baumaßnahme handelt es sich um den 4-streifigen Ausbau der B 54 im Bereich der Stadt Lünen (Kreis Unna). Der Planungs-abschnitt reicht von Bau-km 0+080 südlich der Einmündung der B236 bis Bau-km 2+809 vor dem DB-Bauwerk im Einmündungsbereich der Kupferstraße. (siehe Folgetext im Formular Projektanmeldung

1.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.

LPL_4_1_B54-G20-NW_Lageplan_Blatt_1_500.PDF (747.8KB)
Quelle: © Landesvermessungsamt Nordrhein-Westfalen
LPL_11_1_B54-G20-NW_Uebersichtslageplan_5000.pdf (1.1MB)
Quelle: © Landesvermessungsamt Nordrhein-Westfalen
LPL_5_1_B54-G20-NW_Lageplan_Blatt_2_500.PDF (585.3KB)
Quelle: © Landesvermessungsamt Nordrhein-Westfalen
LPL_8_1_B54-G20-NW_Lageplan_Blatt 5_500.PDF (746.6KB)
Quelle: © Landesvermessungsamt Nordrhein-Westfalen
LPL_7_1_B54-G20-NW_Lageplan_Blatt_4_500.PDF (902.0KB)
Quelle: © Landesvermessungsamt Nordrhein-Westfalen
LPL_9_1_B54-G20-NW_Lageplan_Blatt_6_500.PDF (609.9KB)
Quelle: © Landesvermessungsamt Nordrhein-Westfalen
LPL_6_1_B54-G20-NW_Lageplan_Blatt_3_500.pdf (529.1KB)
Quelle: © Landesvermessungsamt Nordrhein-Westfalen
LPL_2_1_B54_G20_NW_ÜPL.tif (2.3MB)
Quelle: © Landesvermessungsamt Nordrhein-Westfalen
LPL_10_1_B54-G20-NW_Uebersichtskarte_20000.pdf (523.9KB)
Quelle: © Landesvermessungsamt Nordrhein-Westfalen

Betroffene Kreise

Länderübergreifendes Projektnein
Betroffene BundesländerNordrhein-Westfalen
Betroffene Kreise/kreisfreie StädteUnna, Kreis
Betroffene Wahlkreise (des Bundes)Soest (146)

1.4 Der Anmeldung zugrundegelegte Alternativenprüfung

Adäquate verkehrliche Lösungen zum vorgesehenen Ausbau der B54 bestehen nicht. Umweltfachlich ist keine Alternativprüfung erforderlich, Variantenuntersuchungen zu einzelnen Bestandteilen der Ausbauplanung B 54 sind im Rahmen einer Umweltverträglich-keitsuntersuchung zum Straßenentwurf. bereits erfolgt.

1.5 Verkehrsbelastungen im Bezugs- und Planfall

Die Quelle für die nachfolgenden Karten ist das Geodatenzentrum des Bundesamtes für Kartographie und Geodäsie (BKG).

Quellbild nicht vorhanden
Abb. 2: Kfz-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 3: Lkw-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 4: Kfz-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 5: Lkw-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden

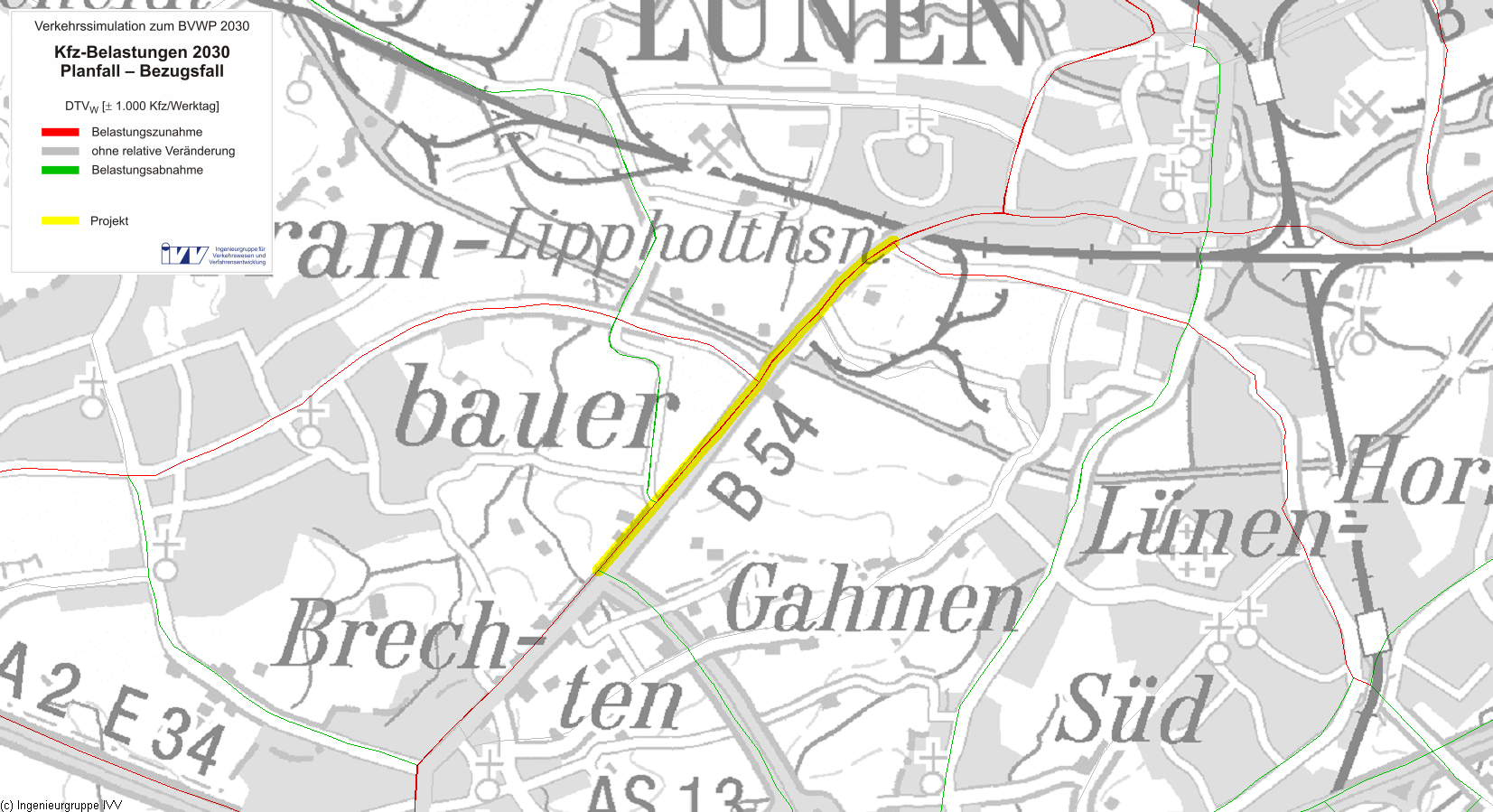

Abb. 6: Querschnittsbezogene Kfz-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 7: Querschnittsbezogene Lkw-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

1.6 Zentrale verkehrliche / physikalische Wirkungen

Kenngröße  Wirkungen
Verkehrsbelastungen auf dem Projekt
mittlere Kfz-Belastungen
im Bezugsfall22.000Kfz/Tag
im Planfall22.000Kfz/Tag
mittlerer Lkw-Anteil
im Bezugsfall12%
im Planfall12%
Verkehrswirkungen im Planfall
Veränderung der Betriebsleistung im Personenverkehr (PV)0,02Mio. Pkw-km/a
(88 % Fahrzweck Privat, 12 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-km/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im PV-0,09Mio. Pkw-h/a
(88 % Fahrzweck Privat, 12 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-h/a
Veränderung der Reisezeit im PV-0,12Mio. Personen-h/a
(90 % Fahrzweck Privat, 10 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Personen-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Personen-h/a
Veränderung der Betriebsleistung Güterverkehr (GV)0,00Mio. Lkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im GV-0,01Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten < 50 km-0,00Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten ≥ 50 km-0,00Mio. Lkw-h/a
Veränderung der Kraftstoffverbräuche (PV+GV)
Benzin0,02Mio. l/a
Diesel0,03Mio. l/a
Gas0,01Mio. l/a
Elektro0,00Mio. kWh/a
Veränderung der Abgasemissionen (PV+GV)PkwLkwKfz
Stickoxid-Emissionen (NOx)-0,45-0,28-0,72t/a
Kohlenmonoxid-Emissionen (CO)-0,21-0,29-0,50t/a
Kohlendioxid-Emissionen (CO2)80,4254,05134,47t/a
Kohlenwasserstoff-Emissionen (HC)-0,03-0,01-0,04t/a
Feinstaub-Emissionen (PM)-0,00-0,00-0,00t/a
Schwefeldioxid-Emissionen (SO2)0,000,000,00t/a
Veränderung der Zuverlässigkeit
Summendifferenz der Standardabweichungen
der Reisezeitverluste über alle Routen
0,00Tsd. h/a
Veränderung der Trennwirkungen0,17Tsd. Personen-h/a

1.7 Nutzen-Kosten-Analyse (Modul A)

Jährliche
Nutzen
[Mio.
€/Jahr]
Barwert
der Nutzen
[Mio. €]
Veränderung der Betriebskosten im Personen- und GüterverkehrNB0,3766,492
Fahrzeugvorhaltekosten0,0390,668
Betriebsführungskosten (Personal)0,3806,555
Betriebsführungskosten (Betrieb)-0,042-0,730
Veränderung der Instandhaltungs- und Betriebskosten der VerkehrswegeNW-0,019-0,335
Veränderung der VerkehrssicherheitNS0,5168,894
Veränderung der Reisezeit im PersonenverkehrNRZ0,65111,228
davon Reisezeitnutzen aus Einzelreisezeitgewinnen < 1 min0,5389,276
Veränderung der Transportzeit der Ladung im GüterverkehrNTZ0,0140,235
Veränderung der impliziten NutzenNI0,0000,000
Veränderung der Lebenszyklusemissionen von Treibhausgasen der InfrastrukturNL-0,039-0,670
Veränderung der GeräuschbelastungNG0,0000,000
InnerortsNGi0,0000,000
AusserortsNGa0,0000,000
Veränderung der AbgasbelastungenNA-0,008-0,137
Stickoxid-Emissionen (NOx)NA10,0110,192
Kohlenmonoxid-Emissionen (CO)NA20,0000,001
Kohlendioxid-Emissionen (CO2)NA3-0,019-0,336
Kohlenwasserstoff-Emissionen (HC)NA40,0000,001
Feinstaub-Emissionen (PM)NA50,0000,006
Schwefeldioxid-Emissionen (SO2)NA60,0000,000
Veränderung der innerörtlichen TrennwirkungenNT-0,001-0,019
Veränderung der ZuverlässigkeitNZ0,0000,000
Gesamtnutzen1,48925,686

Kosten

Bewertungsrelevante KostenKosten
[Mio. €]
Barwert
der Kosten
[Mio. €]
Planungskosten0,82-
Aus- und Neubaukosten5,63-
Summe bewertungsrelevanter Investitionskosten6,455,243

Nutzen-Kosten-Verhältnis

Barwert des Nutzens25,7 Mio. €
Barwert der bewertungsrelevanten Investitionskosten5,2 Mio. €
Nutzen-Kosten-Verhältnis (NKV)4,9

Grundlagen der Barwertermittlung
Dauer der noch ausstehenden Planungen102 Monate
Dauer der Bauphase30 Monate
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer)31 Jahre

1.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Ergebnisübersicht

Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert]-0,807

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"gering
Ausbauprojekt im siedlungsnahen Raum mit Querung des Datteln-Hamm-Kanals über Ausbau einer Großbrücke. Überwiegend ebenes Gelände. Innerhalb des Trassenverlaufs und der Wirkzone liegen keine besonderen Umweltqualitäten. Die betrachteten Kriterien sind nicht betroffen.

Beschreibung und Bewertung der voraussichtlichen erheblichen Umweltauswirkungen

Umweltbeitrag Teil 1
(monetarisierte Umweltkriterien, übernommen aus der Nutzen-Kosten-Analyse)

Beschreibung Bewertung
Nr. Kriterium Differenz Planfall-Bezugsfall Nutzen [Mio. €/a]Barwert
[Mio. €]
1.13) Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner (innerörtlicher Anteil)- - 0,0000,000
Neubelastung oder stärker betroffen 0Einw. - -
Entlastung 0 Einw. - -
1.2 Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand)0,0 Tsd. qm0,0000,000
1.3 Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) 402,421 t/a -0,058 -1,006
1.4 Luftschadstoff-Emissionen
Stickoxid-Emissionen (NOX) -0,722 t/a 0,011 0,192
Kohlenmonoxid-Emissionen (CO) -0,499 t/a 0,000 0,001
Kohlenwasserstoff-Emissionen (HC) -0,042 t/a 0,000 0,001
Feinstaub-Emissionen -0,003 t/a 0,000 0,006
Schwefeldioxid-Emissionen (SO2) 0,001 t/a 0,000 0,000
Nutzensumme Umwelt-0,807

3) Die konkrete Ermittlung der Lärmbetroffenheit und des notwendigen Lärmschutzes im Bereich des Projektes erfolgt in nachgelagerten Planungs- und Genehmigungsverfahren.

Umweltbeitrag Teil 2
(nicht-monetarisierte Kriterien)

Nr. Kriterium Beschreibung Bewertung
absolut Betroffenheit
pro Strecken km
je Kriterium
2.1 Inanspruchnahme / Beeinträchtigung Naturschutzvorrangflächen mit herausragender Bedeutung - ha - ha/km gering
2.2 Erhebliche Beeinträchtigung von Natura 2000-Gebieten gering
Erhebliche Beeinträchtigung nicht ausgeschlossen 0 Anzahl Gebiete-- -
Erhebliche Beeinträchtigung wahrscheinlich 0 Anzahl Gebiete - - -
2.3 Inanspruchnahme von unzerschnittenen Kernräumen (UFR 250) - ha - ha/km gering
2.4 Zerschneidung von unzerschnittenen Großräumen und Lebensraumachsen/-korridoren (BfN-Lebensraumnetzwerke) gering
1a) Neubau: Zerschneidung von unzerschnittenen Großräumen (UFR 1.000/1.500: Feucht-, Trocken- und Waldlebensräume) - km - km/km -
1b) Neubau: Zerschneidung von unzerschnittenen Großsäuger-Lebensräumen (UFR 1.500) - km - km/km -
1c) Neubau: Zerschneidung von Lebensraumachsen/-korridoren - Anzahl - - -
2) Ausbau: Wiedervernetzung von Lebensraumnetzwerken 0 Anzahl - - -
2.5 Flächeninanspruchnahme 2,6 ha - - -
2.6 Durchfahrung von Überschwemmungsgebieten - km - km/km gering
2.7 Durchfahrung von Wasserschutzgebieten - km - km/km gering
2.8 Zerschneidung Unzerschnittener verkehrsarmer Räume (UZVR) - ha - - gering
2.9 Inanspruchnahme / Beeinträchtigung von Vorrangflächen des (Kultur-)Landschaftsschutzes - ha - ha/km gering

Zusätzliche bewertungsrelevante Sachverhalte

1Trassenführung verursacht nur indirekte Betroffenheiten-
2 Querungshilfen eingeplant -
3 Bündelungsmöglichkeit mit bestehenden Vorbelastungen -
4 Sonstiges: -
  -
Die zusätzlichen Sachverhalte führen
zur Heraufstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht kritischer eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-
zu keiner Veränderung des ErgebnissesX
zur Herabstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht weniger kritisch eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-

Karten

Nachfolgend ist in den Abbildung 8 und 9 die räumliche Lage des Projektes in Bezug auf die nicht monetarisierten Umweltkriterien dargestellt.

Quellbild nicht vorhanden
Abb. 8: Geschützte Gebiete
Quellbild nicht vorhanden
Abb. 9: Bereiche ohne spezifischen Gebietsschutz

1.9 Raumordnerische Beurteilung (Modul C)

Nicht bewertungsrelevant.

1.10 Städtebauliche Beurteilung (Modul D)

Gesamtergebnis

Das Projekt besitzt keine städtebauliche Bedeutung.

Begründung

Bei einer erwogenen Realisierung der Maßnahme werden im Vergleich zur Situation im Bezugsfall auf allen betroffenen Streckenabschnitten nur geringe Unterschiede in den Verkehrsintensitäten, auftreten. Wirksamkeiten oder Beeinträchtigungen können daher nicht ausgewiesen werden. Städtebauliche Potentiale lassen sich deshalb voraussichtlich nicht oder nur auf niedrigem Niveau aktivieren.

Maßnahmewirkungen

Entlastungswirkungen

Entlastungen auf Streckenabschnitten mit der Hauptwirkung im Straßenraum und der Möglichkeit einer anderen Raumnutzung (Straßenraumeffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen, die Aufwertungen in der Straßenrandnutzung wie Fassadensanierung, Umgestaltungen, Umnutzungen etc. ermöglichen (Sanierungseffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Verringerung der Verkehrsintensitäten in Verbindung mit den Netzanschlussmöglichkeiten Qualitätsgewinne z.B. durch Umorganisation ihrer Erschließung oder Verbesserung der Erreichbarkeit erhalten (Flächen- und Erschließungseffekte)
 Verbesserungen stellen sich ein für -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -

1.11 Ergänzende Betrachtungen

Nicht bewertungsrelevant.
