2 Teilprojekt 1

B 533 OU Auerbach

2.1 Übersicht

Quellbild nicht vorhanden
Abb. 1: Lage der Maßnahme

2.2 Grunddaten

ProjektnummerB533-G010-BY-T01-BY
BundeslandBayern
StraßeB 533
Verbindungsfunktionsstufe 0/1Nein
Anzahl der Teilprojekte0
Länge1,4 km
Bautyp(en), Bauziel(e)2-streifiger Neubau
Planungsstände1)Vorentwurf abgeschlossen am 04.07.2013
Künftige mittlere Verkehrsbelastung
im Bezugsfall 20300 Kfz/24h
im Planfall 20309.000 Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

DringlichkeitseinstufungVordringlicher Bedarf (VB)

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
25,5--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

25,5
davon
Länder0,0
Kommunen0,0
Deutsche Bahn0,0
Sonstige0,0
Summe Dritter0,0
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
0,0--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
25,5--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
24,5--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.


BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)1,1
Umweltbetroffenheit (Modul B)mittel
Raumordnerische Bedeutung (Modul C)nicht bewertungsrelevant
Städtebauliche Bedeutung (Modul D)unbedeutend

Begründung der Dringlichkeitseinstufung

Einstufung in den Vordringlichen Bedarf (VB). Das Projekt leistet mit dem Neubau einen Beitrag zur Erhöhung der Leistungsfähigkeit und Verkehrssicherheit.

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

Ziele der Maßnahme: ortsdurchfahrtenfreie, leistungsfähige und attraktive Anbindung der Grenzlandkreise an das Fernstraßennetz im Donautal und Anbindung für den internationalen Verkehr von und zur Tschechischen Republik. Verminderung der Erreichbarkeitsdefizite. Entlastung der Ortsdurchfahrt, Erhöhung der Verkehrssicherheit. Lückenschluss im Ausbaukonzept für den Abschnitt Hengersberg - Schönberg - Grafenau (bereits realisiert: Ortsumgehung Schwarzach, Ausbau bei Innernzell, Ausbau der Elsenthaler Leite westlich von Grafenau). Weitere Maßnahmen östlich von Grafenau sind vorgesehen.

2.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.

LPL_1_1_B533-G010-BY-T01-BY_2013-11-27_Lageplan.pdf (3.8MB)
Quelle: Bayerische Straßenbauverwaltung

Betroffene Kreise

Länderübergreifendes Projektnein
Betroffene BundesländerBayern
Betroffene Kreise/kreisfreie StädteFreyung-Grafenau, Landkreis
Betroffene Wahlkreise (des Bundes)Deggendorf (227)

2.4 Der Anmeldung zugrundegelegte Alternativenprüfung

Nach der Untersuchung mehrerer Nord- und Südvarianten fiel die Entscheidung zu Gunsten einer Südvariante mit Tunnel.

2.5 Verkehrsbelastungen im Bezugs- und Planfall

Die Quelle für die nachfolgenden Karten ist das Geodatenzentrum des Bundesamtes für Kartographie und Geodäsie (BKG).

Quellbild nicht vorhanden
Abb. 2: Kfz-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 3: Lkw-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden

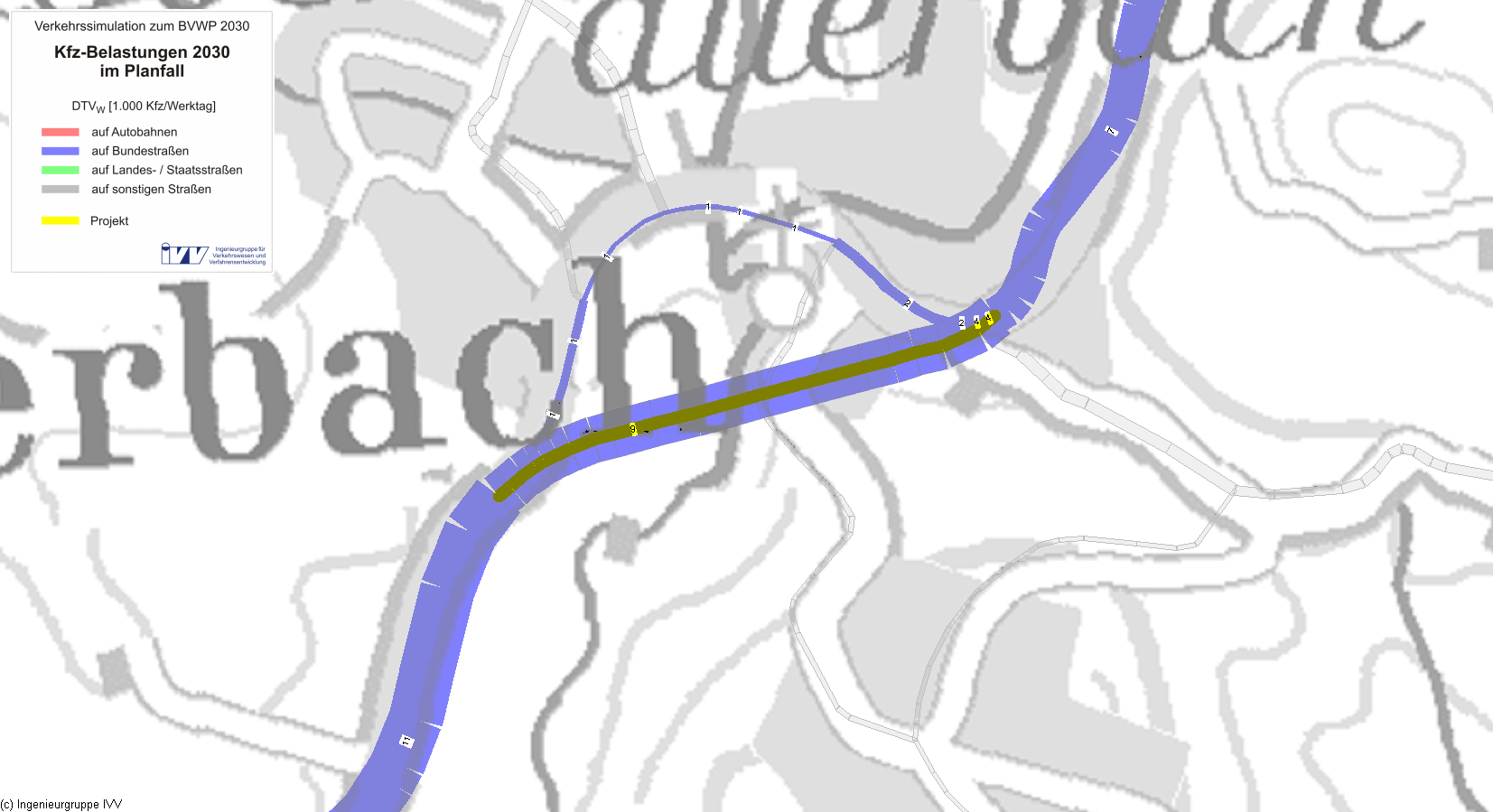

Abb. 4: Kfz-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 5: Lkw-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 6: Querschnittsbezogene Kfz-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 7: Querschnittsbezogene Lkw-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

2.6 Zentrale verkehrliche / physikalische Wirkungen

Kenngröße  Wirkungen
Verkehrsbelastungen auf dem Projekt
mittlere Kfz-Belastungen
im Bezugsfall0Kfz/Tag
im Planfall9.000Kfz/Tag
mittlerer Lkw-Anteil
im Bezugsfall0%
im Planfall12%
Verkehrswirkungen im Planfall
Veränderung der Betriebsleistung im Personenverkehr (PV)-0,74Mio. Pkw-km/a
(88 % Fahrzweck Privat, 12 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-km/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im PV-0,04Mio. Pkw-h/a
(88 % Fahrzweck Privat, 12 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-h/a
Veränderung der Reisezeit im PV-0,06Mio. Personen-h/a
(91 % Fahrzweck Privat, 9 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Personen-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Personen-h/a
Veränderung der Betriebsleistung Güterverkehr (GV)0,03Mio. Lkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im GV-0,00Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten < 50 km-0,00Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten ≥ 50 km-0,00Mio. Lkw-h/a
Veränderung der Kraftstoffverbräuche (PV+GV)
Benzin-0,01Mio. l/a
Diesel-0,01Mio. l/a
Gas-0,00Mio. l/a
Elektro-0,02Mio. kWh/a
Veränderung der Abgasemissionen (PV+GV)PkwLkwKfz
Stickoxid-Emissionen (NOx)-0,12-0,09-0,20t/a
Kohlenmonoxid-Emissionen (CO)-0,31-0,02-0,33t/a
Kohlendioxid-Emissionen (CO2)-53,0510,79-42,26t/a
Kohlenwasserstoff-Emissionen (HC)-0,02-0,00-0,02t/a
Feinstaub-Emissionen (PM)0,000,000,00t/a
Schwefeldioxid-Emissionen (SO2)-0,000,00-0,00t/a
Veränderung der Zuverlässigkeit
Summendifferenz der Standardabweichungen
der Reisezeitverluste über alle Routen
0,00Tsd. h/a
Veränderung der Trennwirkungen-0,20Tsd. Personen-h/a

2.7 Nutzen-Kosten-Analyse (Modul A)

Jährliche
Nutzen
[Mio.
€/Jahr]
Barwert
der Nutzen
[Mio. €]
Veränderung der Betriebskosten im Personen- und GüterverkehrNB0,3599,490
Fahrzeugvorhaltekosten0,0300,806
Betriebsführungskosten (Personal)0,2135,645
Betriebsführungskosten (Betrieb)0,1153,039
Veränderung der Instandhaltungs- und Betriebskosten der VerkehrswegeNW-0,011-0,302
Veränderung der VerkehrssicherheitNS0,2015,307
Veränderung der Reisezeit im PersonenverkehrNRZ0,3188,421
davon Reisezeitnutzen aus Einzelreisezeitgewinnen < 1 min0,0000,000
Veränderung der Transportzeit der Ladung im GüterverkehrNTZ0,0150,391
Veränderung der impliziten NutzenNI0,0000,000
Veränderung der Lebenszyklusemissionen von Treibhausgasen der InfrastrukturNL-0,041-1,088
Veränderung der GeräuschbelastungNG0,0280,750
InnerortsNGi0,0210,554
AusserortsNGa0,0070,196
Veränderung der AbgasbelastungenNA0,0100,257
Stickoxid-Emissionen (NOx)NA10,0030,082
Kohlenmonoxid-Emissionen (CO)NA20,0000,001
Kohlendioxid-Emissionen (CO2)NA30,0060,162
Kohlenwasserstoff-Emissionen (HC)NA40,0000,001
Feinstaub-Emissionen (PM)NA50,0000,011
Schwefeldioxid-Emissionen (SO2)NA60,0000,001
Veränderung der innerörtlichen TrennwirkungenNT0,0010,035
Veränderung der ZuverlässigkeitNZ0,0000,000
Gesamtnutzen0,87923,260

Kosten

Bewertungsrelevante KostenKosten
[Mio. €]
Barwert
der Kosten
[Mio. €]
Planungskosten3,27-
Aus- und Neubaukosten21,21-
Summe bewertungsrelevanter Investitionskosten24,4921,452

Nutzen-Kosten-Verhältnis

Barwert des Nutzens23,3 Mio. €
Barwert der bewertungsrelevanten Investitionskosten21,5 Mio. €
Nutzen-Kosten-Verhältnis (NKV)1,1

Grundlagen der Barwertermittlung
Dauer der noch ausstehenden Planungen120 Monate
Dauer der Bauphase48 Monate
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer)47 Jahre

2.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Ergebnisübersicht

Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert]-0,081

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"mittel
Das Neubauprojekt südlich von Auerbach quert Acker und Grünland und auf kurzer Strecke ein Waldstück. Der größte Teil des Waldes wird untertunnelt. Die Hengersberger Ohe und ihr ÜSG werden größtenteils überbrückt. Das Projekt verläuft außerdem durch einen Großsäugerlebensraum, ein LSG und einen Naturpark.

Beschreibung und Bewertung der voraussichtlichen erheblichen Umweltauswirkungen

Umweltbeitrag Teil 1
(monetarisierte Umweltkriterien, übernommen aus der Nutzen-Kosten-Analyse)

Beschreibung Bewertung
Nr. Kriterium Differenz Planfall-Bezugsfall Nutzen [Mio. €/a]Barwert
[Mio. €]
1.13) Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner (innerörtlicher Anteil)- - 0,0210,554
Neubelastung oder stärker betroffen 0Einw. - -
Entlastung 140 Einw. - -
1.2 Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand)0,0 Tsd. qm0,0070,196
1.3 Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) 241,326 t/a -0,035 -0,926
1.4 Luftschadstoff-Emissionen
Stickoxid-Emissionen (NOX) -0,200 t/a 0,003 0,082
Kohlenmonoxid-Emissionen (CO) -0,333 t/a 0,000 0,001
Kohlenwasserstoff-Emissionen (HC) -0,021 t/a 0,000 0,001
Feinstaub-Emissionen 0,000 t/a 0,000 0,011
Schwefeldioxid-Emissionen (SO2) -0,003 t/a 0,000 0,001
Nutzensumme Umwelt-0,081

3) Die konkrete Ermittlung der Lärmbetroffenheit und des notwendigen Lärmschutzes im Bereich des Projektes erfolgt in nachgelagerten Planungs- und Genehmigungsverfahren.

Umweltbeitrag Teil 2
(nicht-monetarisierte Kriterien)

Nr. Kriterium Beschreibung Bewertung
absolut Betroffenheit
pro Strecken km
je Kriterium
2.1 Inanspruchnahme / Beeinträchtigung Naturschutzvorrangflächen mit herausragender Bedeutung 0,0 ha 0,00 ha/km gering
2.2 Erhebliche Beeinträchtigung von Natura 2000-Gebieten gering
Erhebliche Beeinträchtigung nicht ausgeschlossen 0 Anzahl Gebiete-- -
Erhebliche Beeinträchtigung wahrscheinlich 0 Anzahl Gebiete - - -
2.3 Inanspruchnahme von unzerschnittenen Kernräumen (UFR 250) 0,1 ha 0,09 ha/km mittel
2.4 Zerschneidung von unzerschnittenen Großräumen und Lebensraumachsen/-korridoren (BfN-Lebensraumnetzwerke) mittel
1a) Neubau: Zerschneidung von unzerschnittenen Großräumen (UFR 1.000/1.500: Feucht-, Trocken- und Waldlebensräume) 0,0 km 0,00 km/km -
1b) Neubau: Zerschneidung von unzerschnittenen Großsäuger-Lebensräumen (UFR 1.500) 0,5 km 0,48 km/km -
1c) Neubau: Zerschneidung von Lebensraumachsen/-korridoren 0 Anzahl - - -
2) Ausbau: Wiedervernetzung von Lebensraumnetzwerken - Anzahl - - -
2.5 Flächeninanspruchnahme 1,7 ha - - -
2.6 Durchfahrung von Überschwemmungsgebieten 0,2 km 0,20 km/km mittel
2.7 Durchfahrung von Wasserschutzgebieten 0,0 km 0,00 km/km gering
2.8 Zerschneidung Unzerschnittener verkehrsarmer Räume (UZVR) 0,0 ha - - gering
2.9 Inanspruchnahme / Beeinträchtigung von Vorrangflächen des (Kultur-)Landschaftsschutzes 3,6 ha 3,55 ha/km mittel

Zusätzliche bewertungsrelevante Sachverhalte

1Trassenführung verursacht nur indirekte Betroffenheiten-
2 Querungshilfen eingeplant -
3 Bündelungsmöglichkeit mit bestehenden Vorbelastungen -
4 Sonstiges: -
  -
Die zusätzlichen Sachverhalte führen
zur Heraufstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht kritischer eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-
zu keiner Veränderung des ErgebnissesX
zur Herabstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht weniger kritisch eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-

Karten

Nachfolgend ist in den Abbildung 8 und 9 die räumliche Lage des Projektes in Bezug auf die nicht monetarisierten Umweltkriterien dargestellt.

Quellbild nicht vorhanden
Abb. 8: Geschützte Gebiete
Quellbild nicht vorhanden
Abb. 9: Bereiche ohne spezifischen Gebietsschutz

2.9 Raumordnerische Beurteilung (Modul C)

Nicht bewertungsrelevant.

2.10 Städtebauliche Beurteilung (Modul D)

Gesamtergebnis

Das Projekt besitzt keine städtebauliche Bedeutung.

Begründung

Bei einer erwogenen Realisierung der Maßnahme werden im Vergleich zur Situation im Bezugsfall auf allen betroffenen Streckenabschnitten nur geringe Unterschiede in den Verkehrsintensitäten, auftreten. Wirksamkeiten oder Beeinträchtigungen können daher nicht ausgewiesen werden. Städtebauliche Potentiale lassen sich deshalb voraussichtlich nicht oder nur auf niedrigem Niveau aktivieren.

Maßnahmewirkungen

Entlastungswirkungen

Entlastungen auf Streckenabschnitten mit der Hauptwirkung im Straßenraum und der Möglichkeit einer anderen Raumnutzung (Straßenraumeffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen, die Aufwertungen in der Straßenrandnutzung wie Fassadensanierung, Umgestaltungen, Umnutzungen etc. ermöglichen (Sanierungseffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Verringerung der Verkehrsintensitäten in Verbindung mit den Netzanschlussmöglichkeiten Qualitätsgewinne z.B. durch Umorganisation ihrer Erschließung oder Verbesserung der Erreichbarkeit erhalten (Flächen- und Erschließungseffekte)
 Verbesserungen stellen sich ein für -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -

2.11 Ergänzende Betrachtungen

Nicht bewertungsrelevant.
