1 Gesamtprojekt

B 471 B 13 - Garching-Hochbrück

1.1 Übersicht

Quellbild nicht vorhanden
Abb. 1: Lage der Maßnahme

1.2 Grunddaten

ProjektnummerB471-G030-BY
BundeslandBayern
StraßeB 471
Verbindungsfunktionsstufe 0/1Nein
Anzahl der Teilprojekte0
Länge2,2 km
Bautyp(en), Bauziel(e)Erweiterung auf 4 Fahrstreifen
Planungsstände1)ohne Planungsbeginn seit 18.10.2013
Künftige mittlere Verkehrsbelastung
im Bezugsfall 203017.000 Kfz/24h
im Planfall 203024.000 Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

DringlichkeitseinstufungVordringlicher Bedarf (VB)

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
19,6--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

17,0
davon
Länder0,0
Kommunen0,0
Deutsche Bahn0,0
Sonstige0,0
Summe Dritter0,0
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
2,6--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
17,0--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
17,9--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.


BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)3,6
Umweltbetroffenheit (Modul B)gering
Raumordnerische Bedeutung (Modul C)nicht bewertungsrelevant
Städtebauliche Bedeutung (Modul D)unbedeutend

Begründung der Dringlichkeitseinstufung

Das Projekt ist aufgrund des hohen Nutzen-Kosten-Verhältnisses vordringlich. Es erfolgt eine Einstufung in den Vordringlichen Bedarf (VB).

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

Die B 471 ist im Bereich des 4-streifigen Ausbaus der VFS III gemäß RIN zuzuordnen. Ziel: Erhöhung der Leistungsfähigkeit der B 471 durch Beseitigung des Engpasses in Garching-Hochbrück Notwendigkeit: An den Knotenpunkten kommt es im Berufsverkehr regelmäßig zu größeren Rückstauungen. B 471 ist Umleitungsstrecke für A 99 und A 9 und AK München-Nord. Wegen der hohen Verkehrsbelastung dort wird die B 471 häufig zusätzlich durch Umleitungsverkehr belastet, was bei Überlagerung mit dem Berufsverkehr zu zusätzlichen Überlastungen führt. Verkehrsbelastung: 13.000 Kfz/24h (DTV 2010) bzw. 25.000 Kfz/24h (Prognose Werktag 2025) Übergeordnetes Gesamtkonzept: Leistungsfähige und verkehrssichere Straßenverbindung zwischen den Mittelzentren Fürstenfeldbruck, Dachau und den weiteren Siedlungsschwerpunkten im Verdichtungsraum München (OZ). Qualitätsstufe (HBS): E im Bestand (DTV 2010

1.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.

LPL_1_1_B471-G030-BY_2013-10-02_Lageplan.pdf (977.9KB)
Quelle: Bayerische Straßenbauverwaltung

Betroffene Kreise

Länderübergreifendes Projektnein
Betroffene BundesländerBayern
Betroffene Kreise/kreisfreie StädteMünchen, Landkreis
Betroffene Wahlkreise (des Bundes)München-Land (222)

1.4 Der Anmeldung zugrundegelegte Alternativenprüfung

Bei der Maßnahme handelt es sich um einen bestandsorientierten Ausbau der B 471 unter Beibehaltung der bestehenden Linienführung. Aufgrund der hohen Verkehrsbelastung im betrachteten Streckenteil ist eine 4-streifige Ausbaulösung angemessen. Eine Alternativenprüfung ist daher entbehrlich.

1.5 Verkehrsbelastungen im Bezugs- und Planfall

Die Quelle für die nachfolgenden Karten ist das Geodatenzentrum des Bundesamtes für Kartographie und Geodäsie (BKG).

Quellbild nicht vorhanden
Abb. 2: Kfz-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden

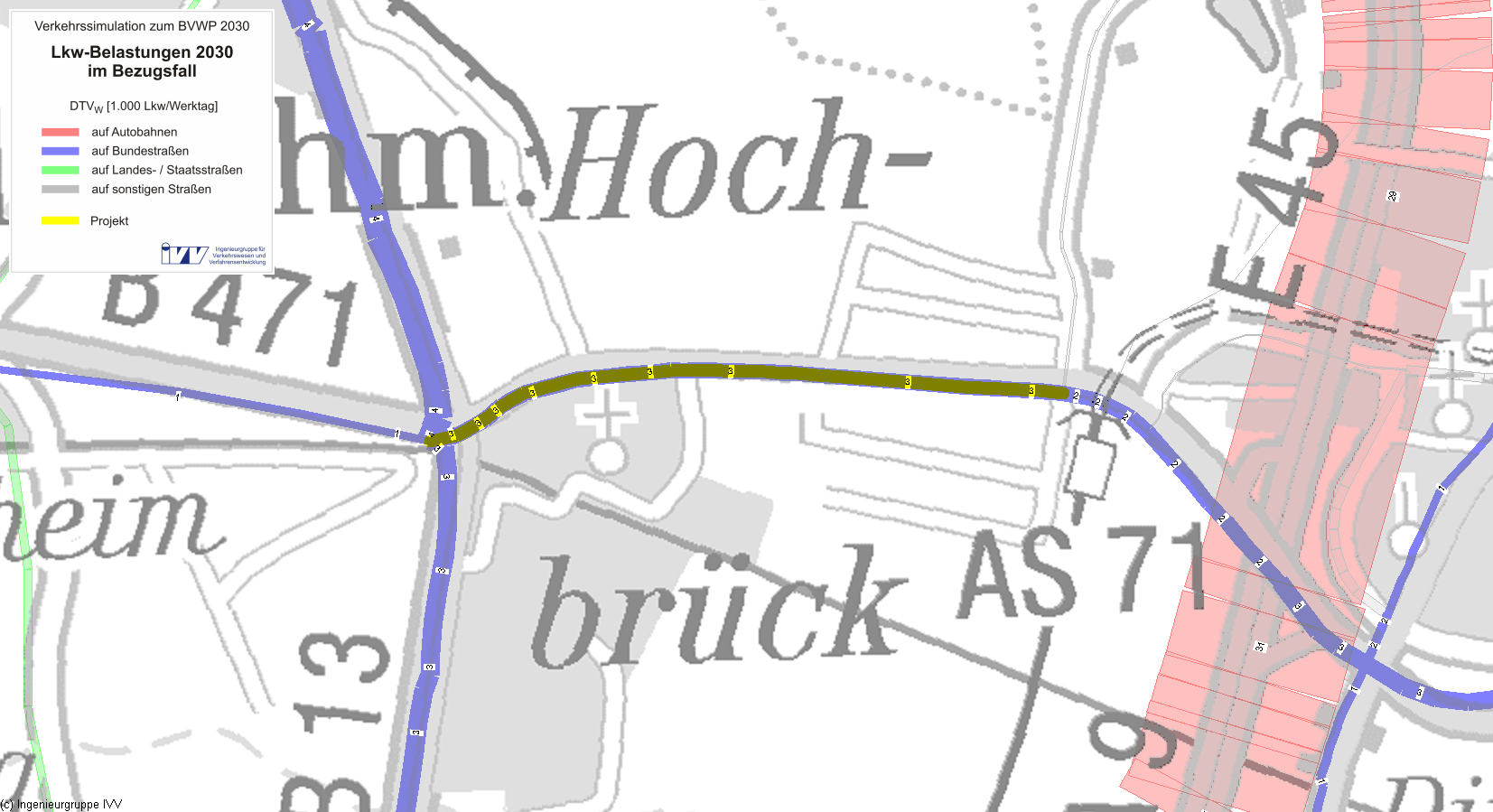

Abb. 3: Lkw-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 4: Kfz-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 5: Lkw-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 6: Querschnittsbezogene Kfz-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 7: Querschnittsbezogene Lkw-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

1.6 Zentrale verkehrliche / physikalische Wirkungen

Kenngröße  Wirkungen
Verkehrsbelastungen auf dem Projekt
mittlere Kfz-Belastungen
im Bezugsfall17.000Kfz/Tag
im Planfall24.000Kfz/Tag
mittlerer Lkw-Anteil
im Bezugsfall13%
im Planfall13%
Verkehrswirkungen im Planfall
Veränderung der Betriebsleistung im Personenverkehr (PV)-2,96Mio. Pkw-km/a
(88 % Fahrzweck Privat, 12 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-km/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im PV-0,07Mio. Pkw-h/a
(88 % Fahrzweck Privat, 12 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-h/a
Veränderung der Reisezeit im PV-0,09Mio. Personen-h/a
(90 % Fahrzweck Privat, 10 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Personen-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Personen-h/a
Veränderung der Betriebsleistung Güterverkehr (GV)-0,18Mio. Lkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im GV0,00Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten < 50 km-0,01Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten ≥ 50 km0,01Mio. Lkw-h/a
Veränderung der Kraftstoffverbräuche (PV+GV)
Benzin-0,19Mio. l/a
Diesel-0,19Mio. l/a
Gas-0,07Mio. l/a
Elektro-0,06Mio. kWh/a
Veränderung der Abgasemissionen (PV+GV)PkwLkwKfz
Stickoxid-Emissionen (NOx)-0,720,720,01t/a
Kohlenmonoxid-Emissionen (CO)-3,250,39-2,86t/a
Kohlendioxid-Emissionen (CO2)-1.003,21-165,95-1.169,16t/a
Kohlenwasserstoff-Emissionen (HC)-0,080,01-0,07t/a
Feinstaub-Emissionen (PM)-0,030,00-0,03t/a
Schwefeldioxid-Emissionen (SO2)-0,01-0,00-0,02t/a
Veränderung der Zuverlässigkeit
Summendifferenz der Standardabweichungen
der Reisezeitverluste über alle Routen
0,00Tsd. h/a
Veränderung der Trennwirkungen0,25Tsd. Personen-h/a

1.7 Nutzen-Kosten-Analyse (Modul A)

Jährliche
Nutzen
[Mio.
€/Jahr]
Barwert
der Nutzen
[Mio. €]
Veränderung der Betriebskosten im Personen- und GüterverkehrNB0,94119,831
Fahrzeugvorhaltekosten-0,017-0,357
Betriebsführungskosten (Personal)0,1392,938
Betriebsführungskosten (Betrieb)0,81917,250
Veränderung der Instandhaltungs- und Betriebskosten der VerkehrswegeNW-0,024-0,506
Veränderung der VerkehrssicherheitNS0,48810,274
Veränderung der Reisezeit im PersonenverkehrNRZ0,52411,039
davon Reisezeitnutzen aus Einzelreisezeitgewinnen < 1 min0,1372,881
Veränderung der Transportzeit der Ladung im GüterverkehrNTZ-0,033-0,704
Veränderung der impliziten NutzenNI0,0000,000
Veränderung der Lebenszyklusemissionen von Treibhausgasen der InfrastrukturNL-0,031-0,647
Veränderung der GeräuschbelastungNG0,0000,000
InnerortsNGi0,0000,000
AusserortsNGa0,0000,000
Veränderung der AbgasbelastungenNA0,1743,662
Stickoxid-Emissionen (NOx)NA10,000-0,002
Kohlenmonoxid-Emissionen (CO)NA20,0000,004
Kohlendioxid-Emissionen (CO2)NA30,1703,572
Kohlenwasserstoff-Emissionen (HC)NA40,0000,002
Feinstaub-Emissionen (PM)NA50,0040,082
Schwefeldioxid-Emissionen (SO2)NA60,0000,004
Veränderung der innerörtlichen TrennwirkungenNT-0,002-0,034
Veränderung der ZuverlässigkeitNZ0,0000,000
Gesamtnutzen2,03742,915

Kosten

Bewertungsrelevante KostenKosten
[Mio. €]
Barwert
der Kosten
[Mio. €]
Planungskosten2,49-
Aus- und Neubaukosten15,42-
Summe bewertungsrelevanter Investitionskosten17,9011,996

Nutzen-Kosten-Verhältnis

Barwert des Nutzens42,9 Mio. €
Barwert der bewertungsrelevanten Investitionskosten12,0 Mio. €
Nutzen-Kosten-Verhältnis (NKV)3,6

Grundlagen der Barwertermittlung
Dauer der noch ausstehenden Planungen120 Monate
Dauer der Bauphase30 Monate
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer)64 Jahre

1.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Ergebnisübersicht

Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert]3,015

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"gering
Das Ausbauprojekt liegt zwischen Oberschleißheim und Garching in einem Gewerbegebiet ohne besondere Umweltqualitäten.

Beschreibung und Bewertung der voraussichtlichen erheblichen Umweltauswirkungen

Umweltbeitrag Teil 1
(monetarisierte Umweltkriterien, übernommen aus der Nutzen-Kosten-Analyse)

Beschreibung Bewertung
Nr. Kriterium Differenz Planfall-Bezugsfall Nutzen [Mio. €/a]Barwert
[Mio. €]
1.13) Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner (innerörtlicher Anteil)- - 0,0000,000
Neubelastung oder stärker betroffen 0Einw. - -
Entlastung 0 Einw. - -
1.2 Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand)0,0 Tsd. qm0,0000,000
1.3 Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) -957,560 t/a 0,139 2,925
1.4 Luftschadstoff-Emissionen
Stickoxid-Emissionen (NOX) 0,007 t/a 0,000 -0,002
Kohlenmonoxid-Emissionen (CO) -2,863 t/a 0,000 0,004
Kohlenwasserstoff-Emissionen (HC) -0,068 t/a 0,000 0,002
Feinstaub-Emissionen -0,029 t/a 0,004 0,082
Schwefeldioxid-Emissionen (SO2) -0,015 t/a 0,000 0,004
Nutzensumme Umwelt3,015

3) Die konkrete Ermittlung der Lärmbetroffenheit und des notwendigen Lärmschutzes im Bereich des Projektes erfolgt in nachgelagerten Planungs- und Genehmigungsverfahren.

Umweltbeitrag Teil 2
(nicht-monetarisierte Kriterien)

Nr. Kriterium Beschreibung Bewertung
absolut Betroffenheit
pro Strecken km
je Kriterium
2.1 Inanspruchnahme / Beeinträchtigung Naturschutzvorrangflächen mit herausragender Bedeutung - ha - ha/km gering
2.2 Erhebliche Beeinträchtigung von Natura 2000-Gebieten gering
Erhebliche Beeinträchtigung nicht ausgeschlossen 0 Anzahl Gebiete-- -
Erhebliche Beeinträchtigung wahrscheinlich 0 Anzahl Gebiete - - -
2.3 Inanspruchnahme von unzerschnittenen Kernräumen (UFR 250) - ha - ha/km gering
2.4 Zerschneidung von unzerschnittenen Großräumen und Lebensraumachsen/-korridoren (BfN-Lebensraumnetzwerke) gering
1a) Neubau: Zerschneidung von unzerschnittenen Großräumen (UFR 1.000/1.500: Feucht-, Trocken- und Waldlebensräume) - km - km/km -
1b) Neubau: Zerschneidung von unzerschnittenen Großsäuger-Lebensräumen (UFR 1.500) - km - km/km -
1c) Neubau: Zerschneidung von Lebensraumachsen/-korridoren - Anzahl - - -
2) Ausbau: Wiedervernetzung von Lebensraumnetzwerken 0 Anzahl - - -
2.5 Flächeninanspruchnahme 3,3 ha - - -
2.6 Durchfahrung von Überschwemmungsgebieten - km - km/km gering
2.7 Durchfahrung von Wasserschutzgebieten - km - km/km gering
2.8 Zerschneidung Unzerschnittener verkehrsarmer Räume (UZVR) - ha - - gering
2.9 Inanspruchnahme / Beeinträchtigung von Vorrangflächen des (Kultur-)Landschaftsschutzes - ha - ha/km gering

Zusätzliche bewertungsrelevante Sachverhalte

1Trassenführung verursacht nur indirekte Betroffenheiten-
2 Querungshilfen eingeplant -
3 Bündelungsmöglichkeit mit bestehenden Vorbelastungen -
4 Sonstiges: -
  -
Die zusätzlichen Sachverhalte führen
zur Heraufstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht kritischer eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-
zu keiner Veränderung des ErgebnissesX
zur Herabstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht weniger kritisch eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-

Karten

Nachfolgend ist in den Abbildung 8 und 9 die räumliche Lage des Projektes in Bezug auf die nicht monetarisierten Umweltkriterien dargestellt.

Quellbild nicht vorhanden

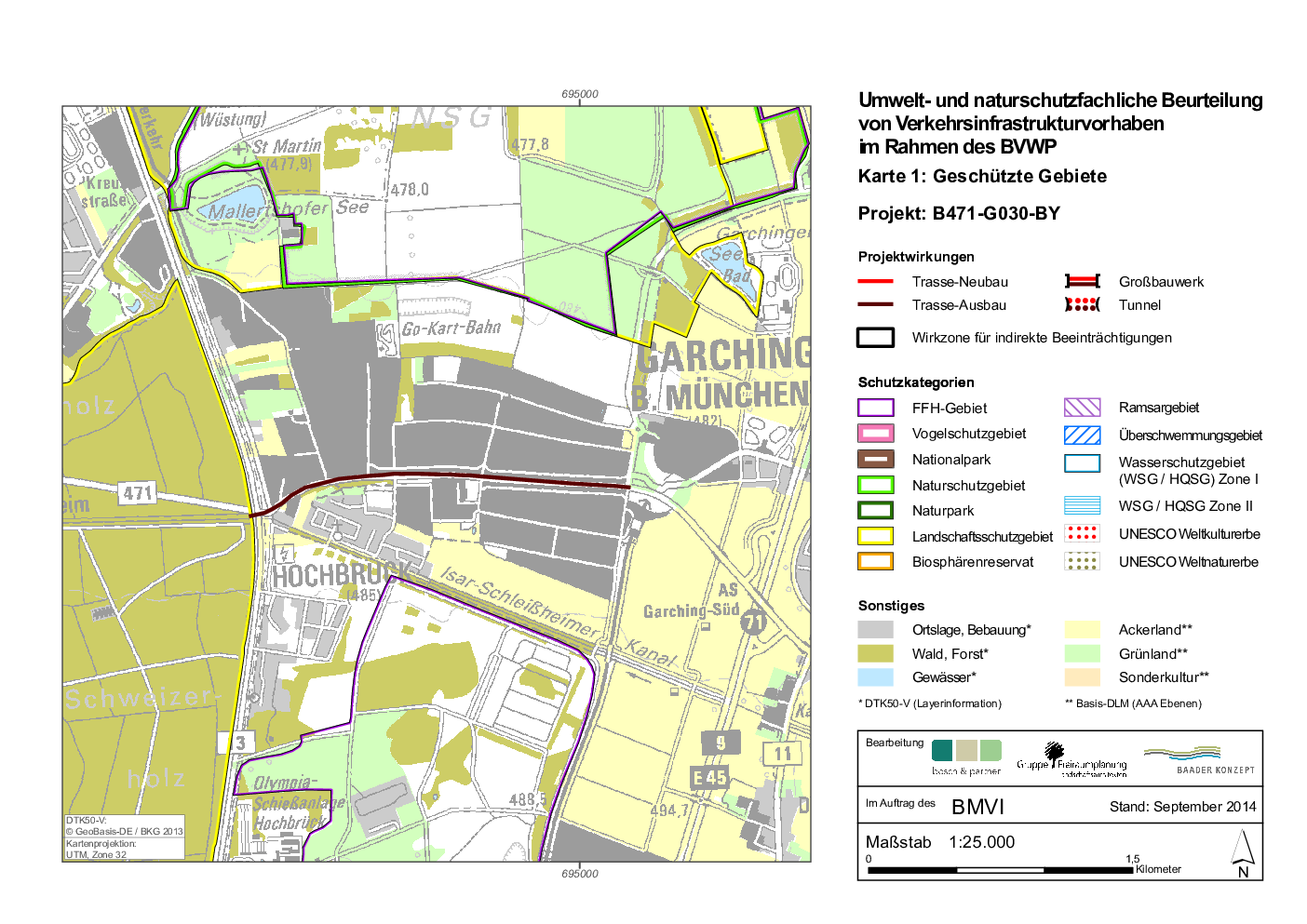

Abb. 8: Geschützte Gebiete
Quellbild nicht vorhanden
Abb. 9: Bereiche ohne spezifischen Gebietsschutz

1.9 Raumordnerische Beurteilung (Modul C)

Nicht bewertungsrelevant.

1.10 Städtebauliche Beurteilung (Modul D)

Gesamtergebnis

Das Projekt besitzt keine städtebauliche Bedeutung.

Begründung

Bei einer erwogenen Realisierung der Maßnahme werden im Vergleich zur Situation im Bezugsfall auf allen betroffenen Streckenabschnitten nur geringe Unterschiede in den Verkehrsintensitäten, auftreten. Wirksamkeiten oder Beeinträchtigungen können daher nicht ausgewiesen werden. Städtebauliche Potentiale lassen sich deshalb voraussichtlich nicht oder nur auf niedrigem Niveau aktivieren.

Maßnahmewirkungen

Entlastungswirkungen

Entlastungen auf Streckenabschnitten mit der Hauptwirkung im Straßenraum und der Möglichkeit einer anderen Raumnutzung (Straßenraumeffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen, die Aufwertungen in der Straßenrandnutzung wie Fassadensanierung, Umgestaltungen, Umnutzungen etc. ermöglichen (Sanierungseffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Verringerung der Verkehrsintensitäten in Verbindung mit den Netzanschlussmöglichkeiten Qualitätsgewinne z.B. durch Umorganisation ihrer Erschließung oder Verbesserung der Erreichbarkeit erhalten (Flächen- und Erschließungseffekte)
 Verbesserungen stellen sich ein für -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -

1.11 Ergänzende Betrachtungen

Nicht bewertungsrelevant.
