1 Gesamtprojekt

B 41 n OU Martinstein

1.1 Übersicht

Quellbild nicht vorhanden
Abb. 1: Lage der Maßnahme

1.2 Grunddaten

ProjektnummerB41n-G30-RP
BundeslandRheinland-Pfalz
StraßeB 41 n
Verbindungsfunktionsstufe 0/1Ja
Anzahl der Teilprojekte0
Länge1,9 km
Bautyp(en), Bauziel(e)2-streifiger Neubau
Planungsstände1)Raumordnungsverfahren in Vorbereitung seit 01.02.2012
Künftige mittlere Verkehrsbelastung
im Bezugsfall 20300 Kfz/24h
im Planfall 203014.000 Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

DringlichkeitseinstufungVordringlicher Bedarf (VB)

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
21,9--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

21,9
davon
Länder0,0
Kommunen0,0
Deutsche Bahn0,0
Sonstige0,0
Summe Dritter0,0
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
0,0--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
21,9--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
21,2--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.


BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)1,4
Umweltbetroffenheit (Modul B)mittel
Raumordnerische Bedeutung (Modul C)mittel
Städtebauliche Bedeutung (Modul D)unbedeutend

Begründung der Dringlichkeitseinstufung

Das Projekt wird aufgrund der hohen Verkehrsbelastung in den Vordringlichen Bedarf (VB) eingestuft.

Die vom BVWP 2030 abweichende Dringlichkeitseinstufung ist das Ergebnis der parlamentarischen Beratungen.

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

Die Bundesstraße B41 ist im Nahetal die raumbedeutsamste Verkehrsachse (Verbindungsstufe I gem. RIN 2008). Im Bereich von Martinstein dient diese maßgeblich dem Durchgangsverkehr. Durch den Bau der Ortsumgehung wird die Ortsdurchfahrt von diesem Verkehr komplett entlastet. Dies führt zu einer Verbesserung der Verkehrsqualität und einer deutlichen Verbesserung des Wohnumfeldes in der Ortslage.

1.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.

LPL_1_1_B41n-G30-RP_Lageplan_01.pdf (835.8KB)
Quelle: © Landesvermessungsamt Rheinland-Pfalz

Betroffene Kreise

Länderübergreifendes Projektnein
Betroffene BundesländerRheinland-Pfalz
Betroffene Kreise/kreisfreie StädteBad Kreuznach, Kreis
Betroffene Wahlkreise (des Bundes)Kreuznach (202)

1.4 Der Anmeldung zugrundegelegte Alternativenprüfung

Die Ursprungsvariante als gemeinsame OU von Hochstetten-Dhaun und Martinstein südlich der Ortslagen mit dreifacher Querung der Nahe ist in der Planfeststellung von 1991 wegen des ökologischen Risikos ausgeschieden. Daraufhin werden die Umgehungen von Hochstetten-Dhaun und Martinstein separat voneinander betrachtet. Für die Umfahrung von Martinstein wurden vier Varianten untersucht. Hierbei hat sich unter Berücksichtigung der Wirtschaftlichkeit, des Verkehrs, der Umwelt, der Durchsetzbarkeit und der Akzeptanz die Südvariante im Vergleich mit den anderen Varianten als die zukunftsfähigste Lösung dargestellt. Die Tunnelvariante sieht eine nördliche Umfahrung von Martinstein vor, wovon ca. 1,1 km untertunnelt sind. Die hohen Baukosten stellen diese Variante als nicht finanzierbar dar. Die bahnparallele Variante sieht die Verlegung der Bundesstraße in den Korridor zwischen der bestehenden B 41 und der südlich gelegenen Bahntrasse vor. Diese Variante ist aufgrund des Abrisses von mindestens 13 Gebäuden und des Baus einer 5 m hohen Lärmschutzwand bei den Anwohnern nicht durchsetzbar. Die Pfeilervariante sieht die Führung der B 41 parallel zur Bahntrasse auf der Seite der Nahe mit einer Teilüberbauung des Gewässers vor. Die Naheüberbauung und der Querschnittsverlust des Flusses sind wasserwirtschaftlich nicht durchsetzbar.

1.5 Verkehrsbelastungen im Bezugs- und Planfall

Die Quelle für die nachfolgenden Karten ist das Geodatenzentrum des Bundesamtes für Kartographie und Geodäsie (BKG).

Quellbild nicht vorhanden
Abb. 2: Kfz-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 3: Lkw-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden

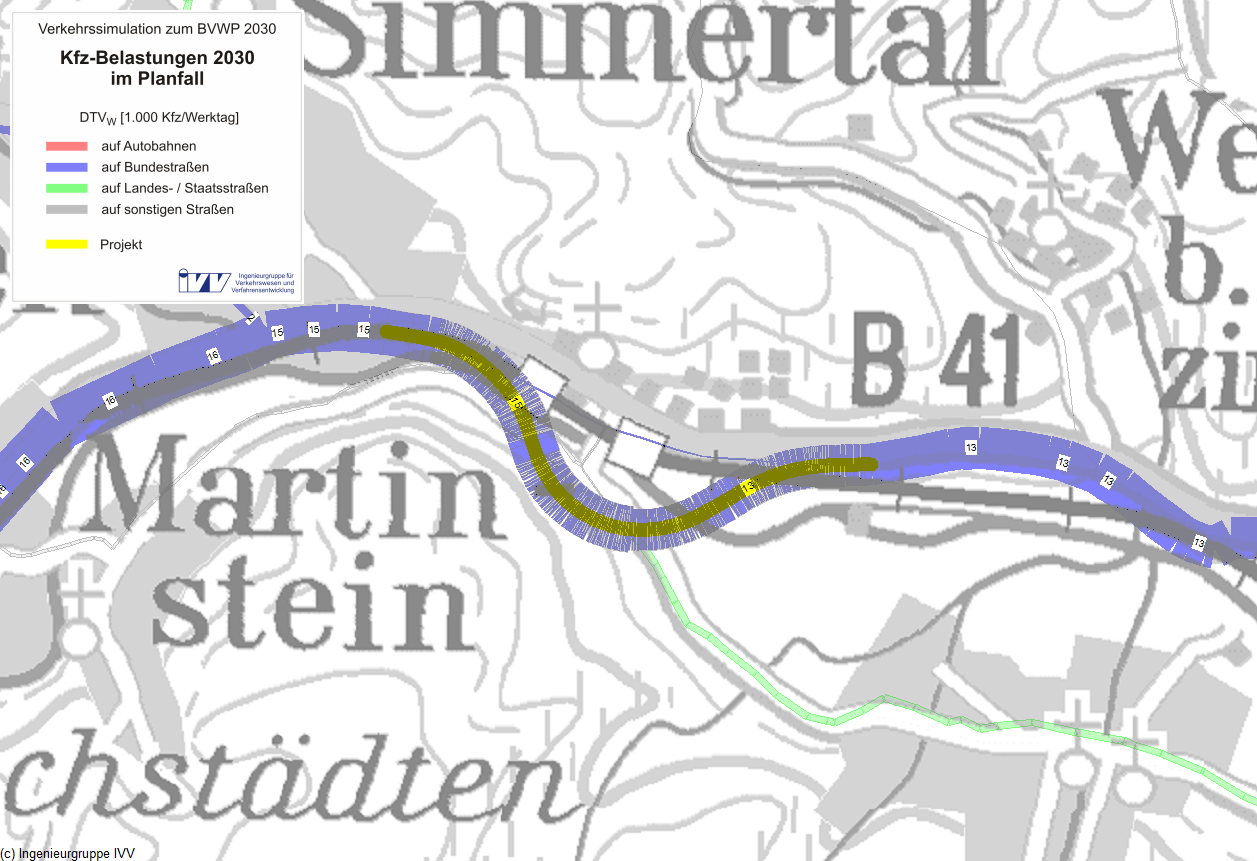

Abb. 4: Kfz-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 5: Lkw-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 6: Querschnittsbezogene Kfz-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 7: Querschnittsbezogene Lkw-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

1.6 Zentrale verkehrliche / physikalische Wirkungen

Kenngröße  Wirkungen
Verkehrsbelastungen auf dem Projekt
mittlere Kfz-Belastungen
im Bezugsfall0Kfz/Tag
im Planfall14.000Kfz/Tag
mittlerer Lkw-Anteil
im Bezugsfall0%
im Planfall12%
Verkehrswirkungen im Planfall
Veränderung der Betriebsleistung im Personenverkehr (PV)1,29Mio. Pkw-km/a
(87 % Fahrzweck Privat, 13 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-km/a
nachrichtlich aus Modal - verlagertem Verkehr0,26Mio. Pkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im PV-0,11Mio. Pkw-h/a
(87 % Fahrzweck Privat, 13 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-h/a
Veränderung der Reisezeit im PV-0,15Mio. Personen-h/a
(90 % Fahrzweck Privat, 10 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Personen-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,01Mio. Personen-h/a
Veränderung der Betriebsleistung Güterverkehr (GV)0,16Mio. Lkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im GV-0,01Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten < 50 km-0,01Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten ≥ 50 km-0,00Mio. Lkw-h/a
Veränderung der Kraftstoffverbräuche (PV+GV)
Benzin0,01Mio. l/a
Diesel0,02Mio. l/a
Gas0,01Mio. l/a
Elektro0,03Mio. kWh/a
Veränderung der Abgasemissionen (PV+GV)PkwLkwKfz
Stickoxid-Emissionen (NOx)-0,04-0,19-0,23t/a
Kohlenmonoxid-Emissionen (CO)-0,38-0,00-0,38t/a
Kohlendioxid-Emissionen (CO2)53,1041,7794,87t/a
Kohlenwasserstoff-Emissionen (HC)0,020,000,02t/a
Feinstaub-Emissionen (PM)0,000,000,00t/a
Schwefeldioxid-Emissionen (SO2)0,000,000,01t/a
Veränderung der Zuverlässigkeit
Summendifferenz der Standardabweichungen
der Reisezeitverluste über alle Routen
1,42Tsd. h/a
Veränderung der Trennwirkungen-0,27Tsd. Personen-h/a

1.7 Nutzen-Kosten-Analyse (Modul A)

Jährliche
Nutzen
[Mio.
€/Jahr]
Barwert
der Nutzen
[Mio. €]
Veränderung der Betriebskosten im Personen- und GüterverkehrNB0,3586,995
Fahrzeugvorhaltekosten0,0731,428
Betriebsführungskosten (Personal)0,53910,546
Betriebsführungskosten (Betrieb)-0,255-4,979
Veränderung der Instandhaltungs- und Betriebskosten der VerkehrswegeNW-0,012-0,243
Veränderung der VerkehrssicherheitNS0,0430,842
Veränderung der Reisezeit im PersonenverkehrNRZ0,85416,711
davon Reisezeitnutzen aus Einzelreisezeitgewinnen < 1 min0,0621,203
Veränderung der Transportzeit der Ladung im GüterverkehrNTZ0,0250,487
Veränderung der impliziten NutzenNI-0,049-0,957
Veränderung der Lebenszyklusemissionen von Treibhausgasen der InfrastrukturNL-0,027-0,537
Veränderung der GeräuschbelastungNG0,0450,877
InnerortsNGi0,1032,005
AusserortsNGa-0,058-1,128
Veränderung der AbgasbelastungenNA-0,009-0,179
Stickoxid-Emissionen (NOx)NA10,0030,068
Kohlenmonoxid-Emissionen (CO)NA20,0000,000
Kohlendioxid-Emissionen (CO2)NA3-0,014-0,269
Kohlenwasserstoff-Emissionen (HC)NA40,000-0,001
Feinstaub-Emissionen (PM)NA50,0010,024
Schwefeldioxid-Emissionen (SO2)NA60,000-0,001
Veränderung der innerörtlichen TrennwirkungenNT0,0020,034
Veränderung der ZuverlässigkeitNZ0,0200,382
Gesamtnutzen1,24824,411

Kosten

Bewertungsrelevante KostenKosten
[Mio. €]
Barwert
der Kosten
[Mio. €]
Planungskosten3,20-
Aus- und Neubaukosten17,96-
Summe bewertungsrelevanter Investitionskosten21,1718,009

Nutzen-Kosten-Verhältnis

Barwert des Nutzens24,4 Mio. €
Barwert der bewertungsrelevanten Investitionskosten18,0 Mio. €
Nutzen-Kosten-Verhältnis (NKV)1,4

Grundlagen der Barwertermittlung
Dauer der noch ausstehenden Planungen138 Monate
Dauer der Bauphase48 Monate
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer)33 Jahre

1.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Ergebnisübersicht

Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert]0,161

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"mittel
Das Neubauprojekt OU Martinstein Süd verläuft überwiegend in Tallage im Nahetal und fährt dann z.T. in den bewaldeten Hang. Es quert das Vogelschutzgebiet "Nahetal" und überspannt mit zwei Brücken über die Nahe das Gewässer begleitende FFH-Gebiet und z.T. auch das ÜSG. Im Vogelschutzgebiet werden Flächen in Anspruch genommen, das FFH-Gebiet liegt in der Wirkzone. Die Trasse berührt auf der Nordseite der Nahe einen Teil des FFH-Gebiets, das als NSG ausgewiesen ist. Die FFH-VP kommt zum Ergebnis, dass Beeinträchtigungen an den Gebieten ausgeschlossen werden können. Hier liegt auch ein Naturpark, der somit randlich betroffen ist. Südlich der Nahe durchfährt das Projekt einen Kernraum (Waldlebensräume), einen Großsäugerlebensraum und einen Großraum (Trockenlebensräume) (BfN) sowie einen UZVR, der jedoch mit einer Restgröße von > 100 km² erhalten bleibt.

Beschreibung und Bewertung der voraussichtlichen erheblichen Umweltauswirkungen

Umweltbeitrag Teil 1
(monetarisierte Umweltkriterien, übernommen aus der Nutzen-Kosten-Analyse)

Beschreibung Bewertung
Nr. Kriterium Differenz Planfall-Bezugsfall Nutzen [Mio. €/a]Barwert
[Mio. €]
1.13) Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner (innerörtlicher Anteil)- - 0,1032,005
Neubelastung oder stärker betroffen 0Einw. - -
Entlastung 326 Einw. - -
1.2 Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand)0,0 Tsd. qm-0,058-1,128
1.3 Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) 284,069 t/a -0,041 -0,806
1.4 Luftschadstoff-Emissionen
Stickoxid-Emissionen (NOX) -0,226 t/a 0,003 0,068
Kohlenmonoxid-Emissionen (CO) -0,378 t/a 0,000 0,000
Kohlenwasserstoff-Emissionen (HC) 0,016 t/a 0,000 -0,001
Feinstaub-Emissionen 0,001 t/a 0,001 0,024
Schwefeldioxid-Emissionen (SO2) 0,005 t/a 0,000 -0,001
Nutzensumme Umwelt0,161

3) Die konkrete Ermittlung der Lärmbetroffenheit und des notwendigen Lärmschutzes im Bereich des Projektes erfolgt in nachgelagerten Planungs- und Genehmigungsverfahren.

Umweltbeitrag Teil 2
(nicht-monetarisierte Kriterien)

Nr. Kriterium Beschreibung Bewertung
absolut Betroffenheit
pro Strecken km
je Kriterium
2.1 Inanspruchnahme / Beeinträchtigung Naturschutzvorrangflächen mit herausragender Bedeutung 6,9 ha 3,62 ha/km hoch
2.2 Erhebliche Beeinträchtigung von Natura 2000-Gebieten gering
Erhebliche Beeinträchtigung nicht ausgeschlossen 0 Anzahl Gebiete-- -
Erhebliche Beeinträchtigung wahrscheinlich 0 Anzahl Gebiete - - -
2.3 Inanspruchnahme von unzerschnittenen Kernräumen (UFR 250) 3,4 ha 1,78 ha/km mittel
2.4 Zerschneidung von unzerschnittenen Großräumen und Lebensraumachsen/-korridoren (BfN-Lebensraumnetzwerke) mittel
1a) Neubau: Zerschneidung von unzerschnittenen Großräumen (UFR 1.000/1.500: Feucht-, Trocken- und Waldlebensräume) 0,4 km 0,22 km/km -
1b) Neubau: Zerschneidung von unzerschnittenen Großsäuger-Lebensräumen (UFR 1.500) 0,5 km 0,28 km/km -
1c) Neubau: Zerschneidung von Lebensraumachsen/-korridoren 0 Anzahl - - -
2) Ausbau: Wiedervernetzung von Lebensraumnetzwerken - Anzahl - - -
2.5 Flächeninanspruchnahme 5,4 ha - - -
2.6 Durchfahrung von Überschwemmungsgebieten 0,1 km 0,05 km/km mittel
2.7 Durchfahrung von Wasserschutzgebieten 0,0 km 0,00 km/km gering
2.8 Zerschneidung Unzerschnittener verkehrsarmer Räume (UZVR) 8,8 ha - - mittel
2.9 Inanspruchnahme / Beeinträchtigung von Vorrangflächen des (Kultur-)Landschaftsschutzes 6,9 ha 3,59 ha/km mittel

Zusätzliche bewertungsrelevante Sachverhalte

1Trassenführung verursacht nur indirekte Betroffenheiten-
2 Querungshilfen eingeplant -
3 Bündelungsmöglichkeit mit bestehenden Vorbelastungen -
4 Sonstiges: -
  -
Die zusätzlichen Sachverhalte führen
zur Heraufstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht kritischer eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-
zu keiner Veränderung des ErgebnissesX
zur Herabstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht weniger kritisch eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-

Karten

Nachfolgend ist in den Abbildung 8 und 9 die räumliche Lage des Projektes in Bezug auf die nicht monetarisierten Umweltkriterien dargestellt.

Quellbild nicht vorhanden
Abb. 8: Geschützte Gebiete
Quellbild nicht vorhanden

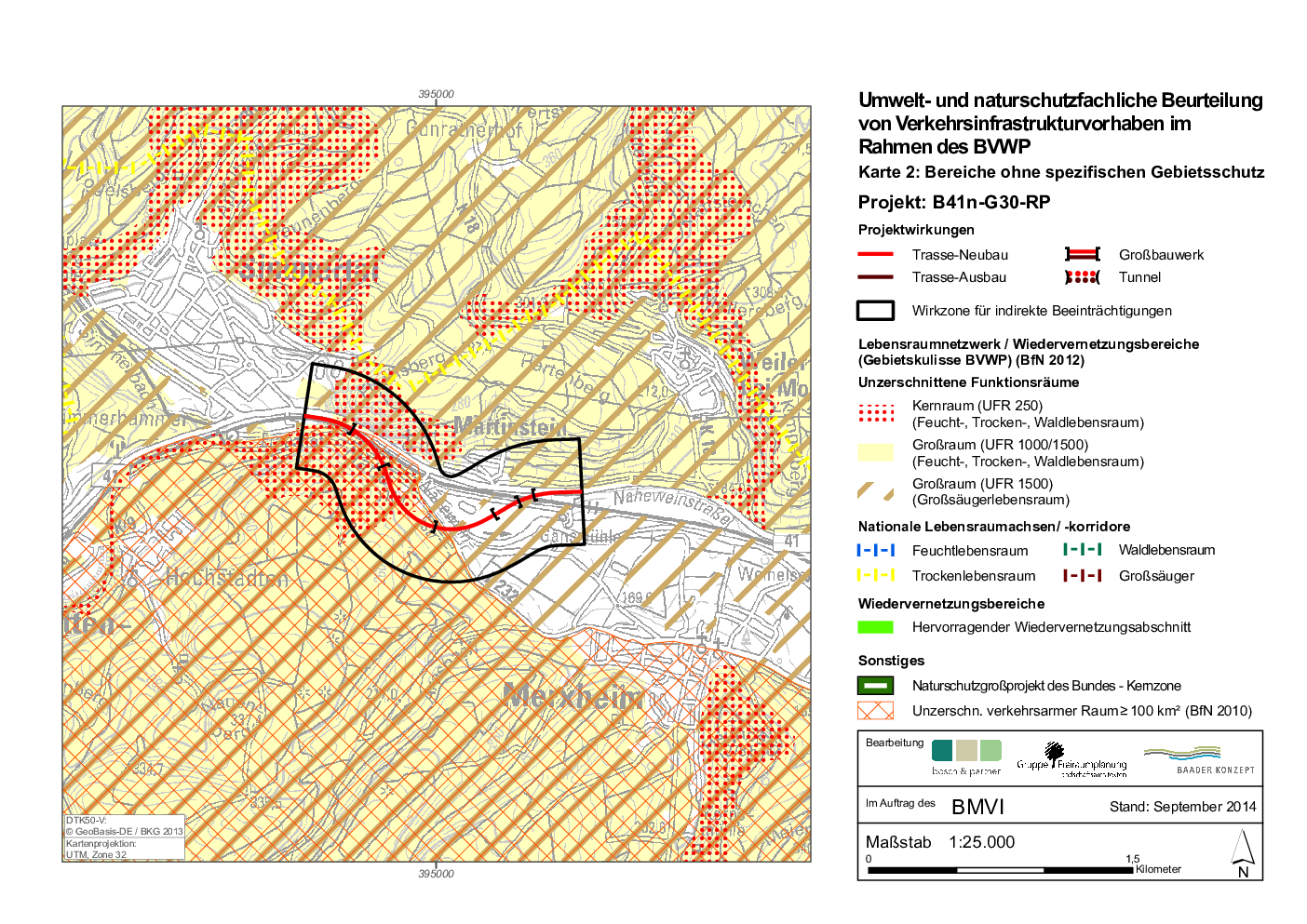

Abb. 9: Bereiche ohne spezifischen Gebietsschutz

1.9 Raumordnerische Beurteilung (Modul C)

Gesamtergebnis

Das Projekt erzielt insgesamt 6,5 Punkte und weist damit auch im Vergleich mit anderen Projekten eine mittlere Raumwirksamkeit auf.

Begründung

  • Das Projekt verbessert in Zusammenwirkung mit den Projekten B41n-G10-RP und B41n-G20-RP die Erreichbarkeit des Mittelbereichs Kirn in Bezug auf Oberzentren, Autobahnen, IC-/ICE-Bahnhöfe und Flughäfen im Straßenpersonenverkehr.
  • Das Projekt verbessert in Zusammenwirkung mit den Projekten B41n-G10-RP und B41n-G20-RP die Erreichbarkeit des Mittelbereichs Idar-Oberstein/Birkenfeld in Bezug auf Oberzentren, Autobahnen, IC-/ICE-Bahnhöfe und Flughäfen im Straßenpersonenverkehr.

Beurteilungsgrundlagen

EinstufungPunkte
geringe Raumwirksamkeit< 5
mittlere Raumwirksamkeit>= 5 bis < 10
hohe Raumwirksamkeit>= 10

Projektbewertungsergebnisse aus

A) An- und Verbindungsqualitäten im Straßenpersonenverkehr

Keine Wirkungen

B) Räumliche Ausprägungen von Erreichbarkeitsdefiziten

  1. Der Mittelbereich Kirn weist in Bezug auf die Erreichbarkeit von Oberzentren, Autobahnen, IC-/ICE-Bahnhöfen und Flughäfen bisher ein mittleres Defizit auf, gleichzeitig ist dieser Mittelbereich hinsichtlich seines räumlichen Entwicklungstrends auf der Grundlage des Regionalen Bevölkerungspotenzials im Jahre 2030 als gering eingestuft. Daher wird die Verbesserung der Erreichbarkeit dieses Mittelbereichs in ihrer Raumrelevanz mit 2,6 Punkten bewertet. Da das Projekt B41n-G30-RP in Zusammenwirkung mit den Projekten B41n-G10-RP und B41n-G20-RP die bestehenden Defizite messbar reduziert, erhält dieses Projekt hierfür 2,6 Wertungspunkte der Raumrelevanz.
  1. Der Mittelbereich Idar-Oberstein/Birkenfeld weist in Bezug auf die Erreichbarkeit von Oberzentren, Autobahnen, IC-/ICE-Bahnhöfen und Flughäfen bisher ein hohes Defizit auf, gleichzeitig ist dieser Mittelbereich hinsichtlich seines räumlichen Entwicklungstrends auf der Grundlage des Regionalen Bevölkerungspotenzials im Jahre 2030 als gering eingestuft. Daher wird die Verbesserung der Erreichbarkeit dieses Mittelbereichs in ihrer Raumrelevanz mit 3,9 Punkten bewertet. Da das Projekt B41n-G30-RP in Zusammenwirkung mit den Projekten B41n-G10-RP und B41n-G20-RP die bestehenden Defizite messbar reduziert, erhält dieses Projekt hierfür 3,9 Wertungspunkte der Raumrelevanz.

Zusammenfassung der Projektwirkungen

Die in den einzelnen Bewertungsschritten festgestellten signifikanten positiven Projektwirkungen und die damit erzielten Wertungspunkte der Raumrelevanz werden kumuliert
  • für alle Relationen mit An- und Verbindungsdefiziten im Straßenpersonenverkehr
  • in allen Räumen mit räumlichen Ausprägungen von Erreichbarkeitsdefiziten
und ergeben eine Gesamtbewertung des Projektes von 6,5 Punkten. Dies entspricht einer mittleren Raumwirksamkeit.

1.10 Städtebauliche Beurteilung (Modul D)

Gesamtergebnis

Das Projekt besitzt keine städtebauliche Bedeutung.

Begründung

Bei einer erwogenen Realisierung der Maßnahme werden im Vergleich zur Situation im Bezugsfall auf allen betroffenen Streckenabschnitten nur geringe Unterschiede in den Verkehrsintensitäten, auftreten. Wirksamkeiten oder Beeinträchtigungen können daher nicht ausgewiesen werden. Städtebauliche Potentiale lassen sich deshalb voraussichtlich nicht oder nur auf niedrigem Niveau aktivieren.

Maßnahmewirkungen

Entlastungswirkungen

Entlastungen auf Streckenabschnitten mit der Hauptwirkung im Straßenraum und der Möglichkeit einer anderen Raumnutzung (Straßenraumeffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen, die Aufwertungen in der Straßenrandnutzung wie Fassadensanierung, Umgestaltungen, Umnutzungen etc. ermöglichen (Sanierungseffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Verringerung der Verkehrsintensitäten in Verbindung mit den Netzanschlussmöglichkeiten Qualitätsgewinne z.B. durch Umorganisation ihrer Erschließung oder Verbesserung der Erreichbarkeit erhalten (Flächen- und Erschließungseffekte)
 Verbesserungen stellen sich ein für -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -

1.11 Ergänzende Betrachtungen

Nicht bewertungsrelevant.
