1 Gesamtprojekt

B 299 A 92 - Landshut

1.1 Übersicht

Quellbild nicht vorhanden

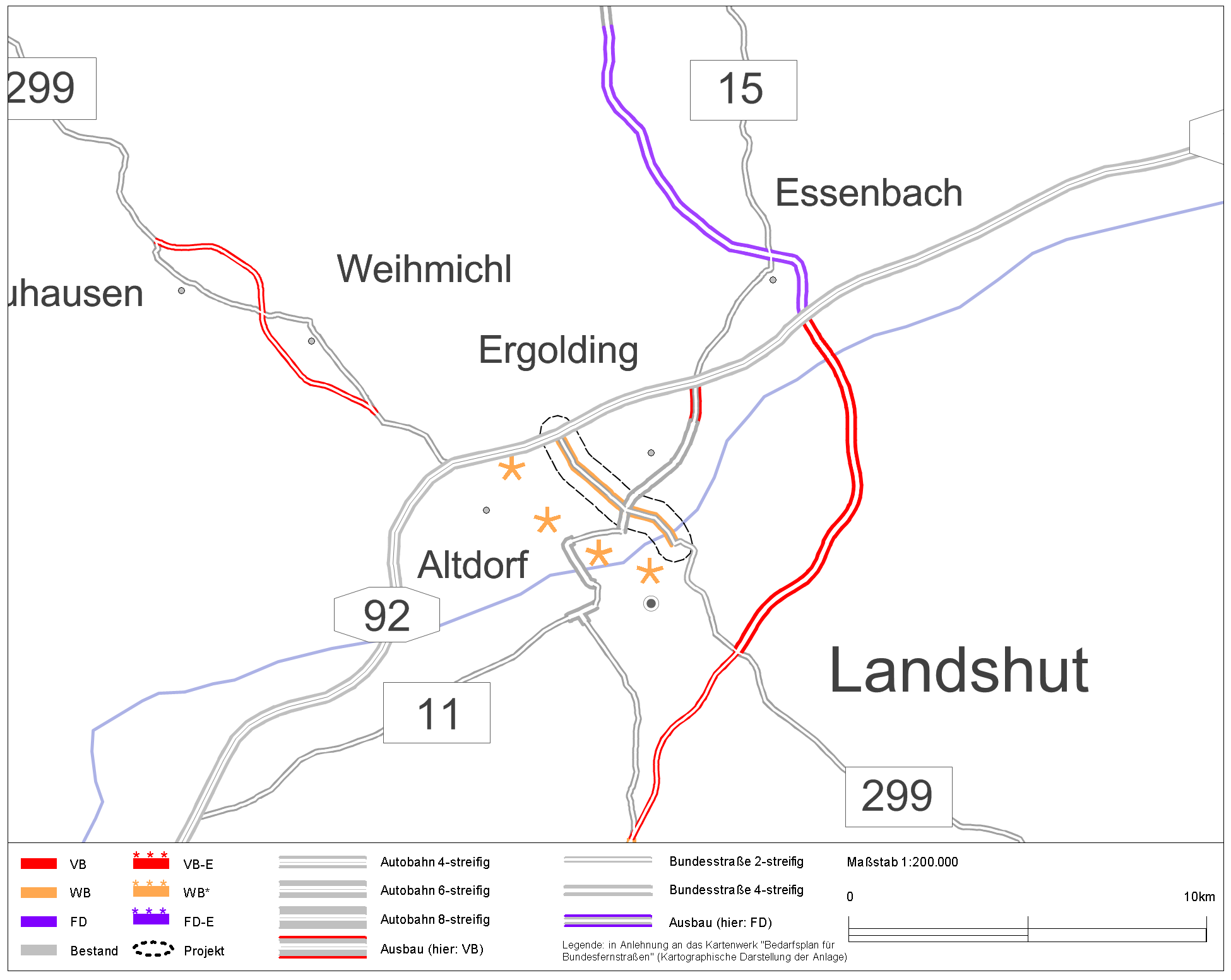

Abb. 1: Lage der Maßnahme

1.2 Grunddaten

ProjektnummerB299-G110-BY
BundeslandBayern
StraßeB 299
Verbindungsfunktionsstufe 0/1Nein
Anzahl der Teilprojekte0
Länge4,6 km
Bautyp(en), Bauziel(e)Erweiterung auf 4 Fahrstreifen
Planungsstände1)Vorplanung läuft seit 15.06.2013
Künftige mittlere Verkehrsbelastung
im Bezugsfall 203023.000 Kfz/24h
im Planfall 203025.000 Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

DringlichkeitseinstufungWeiterer Bedarf mit Planungsrecht (WB*)

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
72,4--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

57,8
davon
Länder0,0
Kommunen0,0
Deutsche Bahn0,0
Sonstige0,0
Summe Dritter0,0
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
14,6--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
57,8--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
55,8--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.

BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)3,5
Umweltbetroffenheit (Modul B)gering
Raumordnerische Bedeutung (Modul C)nicht bewertungsrelevant
Städtebauliche Bedeutung (Modul D)unbedeutend

Begründung der Dringlichkeitseinstufung

Das Projekt ist wirtschaftlich und wird dem Weiteren Bedarf mit Planungsrecht (WB*) zugewiesen, damit mit der Planung unmittelbar begonnen werden kann.

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

Aufgrund des starken überregionalen, regionalen sowie innerstädtischen Verkehrs ist die B 299 eine der am stärksten befahrenen Straßen im Bereich der Stadt Landshut und des Marktes Ergolding. Der Streckenzug der B 299 aus dem Raum Neustadt a.d. Donau / Ingolstadt in den südostbayerischen Raum um Burghausen, Altötting, Waldkraiburg, Mühldorf a. Inn und die dortigen Industriestandorte (Chemiedreieck) stellt für die Transportgüter "Öl, Diesel und Benzin" eine Hauptroute dar. Bedingt durch die wechselnde Spuranzahl der bestehenden 2+1-Verkehrsführung weisen beide Fahrtrichtungen zum Teil erhebliche Kapazitätsengpässe auf. Die einstreifig ausgebildeten Streckenabschnitte der B 299 sind bei sämtlichen Knotenpunkten an der Grenze der Leistungsfähigkeit. Der Knotenpunkt B 299 / LAs 52 - LA 52 ist bereits heute in der Abendspitze überlastet. Die absoluten Verlustzeiten liegen in der Summe zwischen 5 - 8 Minuten und übertreffen damit den 2-fachen Zeitaufwand im Vergleich zur normalen Reisezeit bei 50 km/h ohne größere Verkehrsstörung. Verkehrsreichere Tage und nicht vorhersehbare Störungen im Verkehrsablauf können die Verlustzeiten für den Durchgangsverkehr schnell exponentiell ansteigen lassen. Mit dem Ausbau der Schulzentren und dem Messegelände östlich des Knotenpunkts B 299 / St 2045 ist mit einer Zunahme des motorisierten Individualverkehrs zu rechnen.

1.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.

LPL_1_1_B299-G110-BY_2013-10-18_Lageplan.pdf (1.2MB)
Quelle: Bayerische Straßenbauverwaltung

Betroffene Kreise

Länderübergreifendes Projektnein
Betroffene BundesländerBayern
Betroffene Kreise/kreisfreie StädteLandshut, Landkreis
Betroffene Wahlkreise (des Bundes)Landshut (228)

1.4 Der Anmeldung zugrundegelegte Alternativenprüfung

Die Erweiterung der B 299 erfolgt je nach Raumbedarf der Straße und Raumangebot neben der Strecke symmetrisch oder asymmetrisch zum Achsverlauf. Alternative Trassenführungen sind aufgrund der bestehenden Bebauung nicht möglich.

1.5 Verkehrsbelastungen im Bezugs- und Planfall

Die Quelle für die nachfolgenden Karten ist das Geodatenzentrum des Bundesamtes für Kartographie und Geodäsie (BKG).

Quellbild nicht vorhanden

Abb. 2: Kfz-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden

Abb. 3: Lkw-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden

Abb. 4: Kfz-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden

Abb. 5: Lkw-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden

Abb. 6: Querschnittsbezogene Kfz-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

Quellbild nicht vorhanden

Abb. 7: Querschnittsbezogene Lkw-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

1.6 Zentrale verkehrliche / physikalische Wirkungen

Kenngröße  Wirkungen
Verkehrsbelastungen auf dem Projekt
mittlere Kfz-Belastungen
im Bezugsfall23.000Kfz/Tag
im Planfall25.000Kfz/Tag
mittlerer Lkw-Anteil
im Bezugsfall12%
im Planfall12%
Verkehrswirkungen im Planfall
Veränderung der Betriebsleistung im Personenverkehr (PV)1,51Mio. Pkw-km/a
(88 % Fahrzweck Privat, 12 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-km/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im PV-0,49Mio. Pkw-h/a
(88 % Fahrzweck Privat, 12 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-h/a
Veränderung der Reisezeit im PV-0,69Mio. Personen-h/a
(91 % Fahrzweck Privat, 9 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Personen-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Personen-h/a
Veränderung der Betriebsleistung Güterverkehr (GV)-0,40Mio. Lkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im GV-0,05Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten < 50 km-0,02Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten ≥ 50 km-0,03Mio. Lkw-h/a
Veränderung der Kraftstoffverbräuche (PV+GV)
Benzin0,04Mio. l/a
Diesel-0,04Mio. l/a
Gas0,02Mio. l/a
Elektro0,03Mio. kWh/a
Veränderung der Abgasemissionen (PV+GV)PkwLkwKfz
Stickoxid-Emissionen (NOx)0,02-0,69-0,66t/a
Kohlenmonoxid-Emissionen (CO)6,87-0,576,29t/a
Kohlendioxid-Emissionen (CO2)216,84-172,7844,07t/a
Kohlenwasserstoff-Emissionen (HC)-0,06-0,02-0,08t/a
Feinstaub-Emissionen (PM)0,00-0,000,00t/a
Schwefeldioxid-Emissionen (SO2)0,01-0,000,01t/a
Veränderung der Zuverlässigkeit
Summendifferenz der Standardabweichungen
der Reisezeitverluste über alle Routen
0,00Tsd. h/a
Veränderung der Trennwirkungen1,94Tsd. Personen-h/a

1.7 Nutzen-Kosten-Analyse (Modul A)

Jährliche
Nutzen
[Mio.
€/Jahr]
Barwert
der Nutzen
[Mio. €]
Veränderung der Betriebskosten im Personen- und GüterverkehrNB2,67062,868
Fahrzeugvorhaltekosten0,3518,262
Betriebsführungskosten (Personal)2,46858,113
Betriebsführungskosten (Betrieb)-0,149-3,507
Veränderung der Instandhaltungs- und Betriebskosten der VerkehrswegeNW-0,026-0,617
Veränderung der VerkehrssicherheitNS0,57013,421
Veränderung der Reisezeit im PersonenverkehrNRZ3,75188,325
davon Reisezeitnutzen aus Einzelreisezeitgewinnen < 1 min1,66139,110
Veränderung der Transportzeit der Ladung im GüterverkehrNTZ0,1593,735
Veränderung der impliziten NutzenNI0,0000,000
Veränderung der Lebenszyklusemissionen von Treibhausgasen der InfrastrukturNL-0,074-1,738
Veränderung der GeräuschbelastungNG0,0000,000
InnerortsNGi0,0000,000
AusserortsNGa0,0000,000
Veränderung der AbgasbelastungenNA0,0050,126
Stickoxid-Emissionen (NOx)NA10,0100,240
Kohlenmonoxid-Emissionen (CO)NA20,000-0,009
Kohlendioxid-Emissionen (CO2)NA3-0,006-0,150
Kohlenwasserstoff-Emissionen (HC)NA40,0000,003
Feinstaub-Emissionen (PM)NA50,0020,044
Schwefeldioxid-Emissionen (SO2)NA60,000-0,002
Veränderung der innerörtlichen TrennwirkungenNT-0,012-0,293
Veränderung der ZuverlässigkeitNZ0,0000,000
Gesamtnutzen7,043165,827

Kosten

Bewertungsrelevante KostenKosten
[Mio. €]
Barwert
der Kosten
[Mio. €]
Planungskosten8,45-
Aus- und Neubaukosten47,32-
Summe bewertungsrelevanter Investitionskosten55,7747,661

Nutzen-Kosten-Verhältnis

Barwert des Nutzens165,8 Mio. €
Barwert der bewertungsrelevanten Investitionskosten47,7 Mio. €
Nutzen-Kosten-Verhältnis (NKV)3,5

Grundlagen der Barwertermittlung
Dauer der noch ausstehenden Planungen144 Monate
Dauer der Bauphase54 Monate
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer)42 Jahre

1.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Ergebnisübersicht

Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert]-1,612

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"gering
Das Ausbauprojekt liegt im Stadtgebiet von Landshut und quert die Isar mit zwei Brücken. Natura 2000-Gebiete und Wiedervernetzungsabschnitte sind nicht betroffen.

Beschreibung und Bewertung der voraussichtlichen erheblichen Umweltauswirkungen

Umweltbeitrag Teil 1
(monetarisierte Umweltkriterien, übernommen aus der Nutzen-Kosten-Analyse)

Beschreibung Bewertung
Nr. Kriterium Differenz Planfall-Bezugsfall Nutzen [Mio. €/a]Barwert
[Mio. €]
1.13) Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner (innerörtlicher Anteil)- - 0,0000,000
Neubelastung oder stärker betroffen 0Einw. - -
Entlastung 0 Einw. - -
1.2 Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand)-2,4 Tsd. qm0,0000,000
1.3 Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) 553,283 t/a -0,080 -1,888
1.4 Luftschadstoff-Emissionen
Stickoxid-Emissionen (NOX) -0,663 t/a 0,010 0,240
Kohlenmonoxid-Emissionen (CO) 6,291 t/a 0,000 -0,009
Kohlenwasserstoff-Emissionen (HC) -0,076 t/a 0,000 0,003
Feinstaub-Emissionen 0,001 t/a 0,002 0,044
Schwefeldioxid-Emissionen (SO2) 0,005 t/a 0,000 -0,002
Nutzensumme Umwelt-1,612

3) Die konkrete Ermittlung der Lärmbetroffenheit und des notwendigen Lärmschutzes im Bereich des Projektes erfolgt in nachgelagerten Planungs- und Genehmigungsverfahren.

Umweltbeitrag Teil 2
(nicht-monetarisierte Kriterien)

Nr. Kriterium Beschreibung Bewertung
absolut Betroffenheit
pro Strecken km
je Kriterium
2.1 Inanspruchnahme / Beeinträchtigung Naturschutzvorrangflächen mit herausragender Bedeutung 0,0 ha 0,00 ha/km gering
2.2 Erhebliche Beeinträchtigung von Natura 2000-Gebieten gering
Erhebliche Beeinträchtigung nicht ausgeschlossen 0 Anzahl Gebiete-- -
Erhebliche Beeinträchtigung wahrscheinlich 0 Anzahl Gebiete - - -
2.3 Inanspruchnahme von unzerschnittenen Kernräumen (UFR 250) - ha - ha/km gering
2.4 Zerschneidung von unzerschnittenen Großräumen und Lebensraumachsen/-korridoren (BfN-Lebensraumnetzwerke) gering
1a) Neubau: Zerschneidung von unzerschnittenen Großräumen (UFR 1.000/1.500: Feucht-, Trocken- und Waldlebensräume) - km - km/km -
1b) Neubau: Zerschneidung von unzerschnittenen Großsäuger-Lebensräumen (UFR 1.500) - km - km/km -
1c) Neubau: Zerschneidung von Lebensraumachsen/-korridoren - Anzahl - - -
2) Ausbau: Wiedervernetzung von Lebensraumnetzwerken 0 Anzahl - - -
2.5 Flächeninanspruchnahme 5,1 ha - - -
2.6 Durchfahrung von Überschwemmungsgebieten - km - km/km gering
2.7 Durchfahrung von Wasserschutzgebieten - km - km/km gering
2.8 Zerschneidung Unzerschnittener verkehrsarmer Räume (UZVR) - ha - - gering
2.9 Inanspruchnahme / Beeinträchtigung von Vorrangflächen des (Kultur-)Landschaftsschutzes - ha - ha/km gering

Zusätzliche bewertungsrelevante Sachverhalte

1Trassenführung verursacht nur indirekte Betroffenheiten-
2 Querungshilfen eingeplant -
3 Bündelungsmöglichkeit mit bestehenden Vorbelastungen -
4 Sonstiges: -
  -
Die zusätzlichen Sachverhalte führen
zur Heraufstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht kritischer eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-
zu keiner Veränderung des ErgebnissesX
zur Herabstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht weniger kritisch eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-

Karten

Nachfolgend ist in den Abbildung 8 und 9 die räumliche Lage des Projektes in Bezug auf die nicht monetarisierten Umweltkriterien dargestellt.

Quellbild nicht vorhanden

Abb. 8: Geschützte Gebiete
Quellbild nicht vorhanden

Abb. 9: Bereiche ohne spezifischen Gebietsschutz

1.9 Raumordnerische Beurteilung (Modul C)

Nicht bewertungsrelevant.

1.10 Städtebauliche Beurteilung (Modul D)

Gesamtergebnis

Das Projekt besitzt keine städtebauliche Bedeutung.

Begründung

Bei einer erwogenen Realisierung der Maßnahme werden im Vergleich zur Situation im Bezugsfall auf allen betroffenen Streckenabschnitten nur geringe Unterschiede in den Verkehrsintensitäten, auftreten. Wirksamkeiten oder Beeinträchtigungen können daher nicht ausgewiesen werden. Städtebauliche Potentiale lassen sich deshalb voraussichtlich nicht oder nur auf niedrigem Niveau aktivieren.

Maßnahmewirkungen

Entlastungswirkungen

Entlastungen auf Streckenabschnitten mit der Hauptwirkung im Straßenraum und der Möglichkeit einer anderen Raumnutzung (Straßenraumeffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen, die Aufwertungen in der Straßenrandnutzung wie Fassadensanierung, Umgestaltungen, Umnutzungen etc. ermöglichen (Sanierungseffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Verringerung der Verkehrsintensitäten in Verbindung mit den Netzanschlussmöglichkeiten Qualitätsgewinne z.B. durch Umorganisation ihrer Erschließung oder Verbesserung der Erreichbarkeit erhalten (Flächen- und Erschließungseffekte)
 Verbesserungen stellen sich ein für -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -

1.11 Ergänzende Betrachtungen

Engpassbeseitigung auf dem Straßenzug des Projektes

Gesamtlänge des Projektes4,6 km
Staulänge im Bezugsfall2.4 km
Staulänge im Planfall0 km

Damit wird die staugefährdete Streckenlänge um 2.4 km reduziert.

Engpassvollständige Auflösung
