1 Gesamtprojekt

B 276 OU Bieber

1.1 Übersicht

Quellbild nicht vorhanden
Abb. 1: Lage der Maßnahme

1.2 Grunddaten

ProjektnummerB276-G20-HE
BundeslandHessen
StraßeB 276
Verbindungsfunktionsstufe 0/1Nein
Anzahl der Teilprojekte0
Länge0,6 km
Bautyp(en), Bauziel(e)2-streifiger Neubau
Planungsstände1)Planfeststellungsbeschluss ergangen am 30.09.2013
Künftige mittlere Verkehrsbelastung
im Bezugsfall 20300 Kfz/24h
im Planfall 20303.000 Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

DringlichkeitseinstufungVordringlicher Bedarf (VB)

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
0,9--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

0,9
davon
Länder0,0
Kommunen0,0
Deutsche Bahn0,0
Sonstige0,0
Summe Dritter0,0
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
0,0--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
0,9--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
0,9--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.


BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)4,3
Umweltbetroffenheit (Modul B)planfestgestellt
Raumordnerische Bedeutung (Modul C)nicht bewertungsrelevant
Städtebauliche Bedeutung (Modul D)unbedeutend

Begründung der Dringlichkeitseinstufung

Das Projekt ist aufgrund des hohen Nutzen-Kosten-Verhältnisses vordringlich. Es erfolgt eine Einstufung in den Vordringlichen Bedarf (VB).

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

Im Zuge der Ortsdurchfahrt Bieber stellen sich gegenwärtig Verkehrsstärken von bis zu 4.225 Kfz/24 h und 260 SV/24 h ein. Das Verkehrsaufkommen in der Ortslage wird bis zum Prognosejahr 2025 auf bis zu 8.000 Kfz/24 h und 1.000 SV/24 h (12,5 %) ansteigen. Die derzeitigen und die prognostizierten Verkehrsstärken schränken die Verkehrssicherheit insbesondere für nichtmotorisierte Verkehrsteilnehmer stark ein. Die B 276 im OT Bieber ist besonders in seinem Ortskern durch enge und unübersichtliche Kurven charakterisiert. Die Fahrbahnbreite beträgt infolge der engen Bebauung teilweise nur 5,50 m. Die an diesen Engpässen sehr schmalen Gehwege stellen besonders für die Fußgänger eine erhebliche Gefährdung dar. Die Belastung der Anwohner durch Lärm und Schadstoffe ist erheblich. Zudem wird die Verkehrsqualität für den durchfahrenden Verkehr durch eine einmündende klassifizierte Straße/Gemeindestraßen, Fußgänger- und Radverkehr gemindert. Durch den Bau einer Neubaustrecke zur Teilumgehung der Ortslage wird sich die Verkehrssituation deutlich verbessern.

1.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.

LPL_1_1_B276-G20-HE_Lageplan.pdf (978.2KB)
Quelle: © Landesvermessungsamt Hessen

Betroffene Kreise

Länderübergreifendes Projektnein
Betroffene BundesländerHessen
Betroffene Kreise/kreisfreie StädteMain-Kinzig-Kreis
Betroffene Wahlkreise (des Bundes)Main-Kinzig – Wetterau II – Schotten (175)

1.4 Der Anmeldung zugrundegelegte Alternativenprüfung

Die Verkehrsbelastungen und damit die Einschränkung der Verkehrsqualität und der Verkehrssicherheit in der Ortslage sind schon heute sehr hoch. Perspektivisch werden sich die Verkehrsstärken weiter erhöhen, so dass ein Ausbau im Bestand keine Alternative darstellt. Weitere Varianten wurden untersucht und kommen in Anbetracht der topographischen Verhältnisse nicht in Betracht. Eine Verlegung der Trasse in den Außenbereich ist mit einem hohen Bauaufwand und schwer bzw. kaum ausgleichbaren Eingriffen in Natur und Landschaft verbunden.

1.5 Verkehrsbelastungen im Bezugs- und Planfall

Die Quelle für die nachfolgenden Karten ist das Geodatenzentrum des Bundesamtes für Kartographie und Geodäsie (BKG).

Quellbild nicht vorhanden
Abb. 2: Kfz-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden

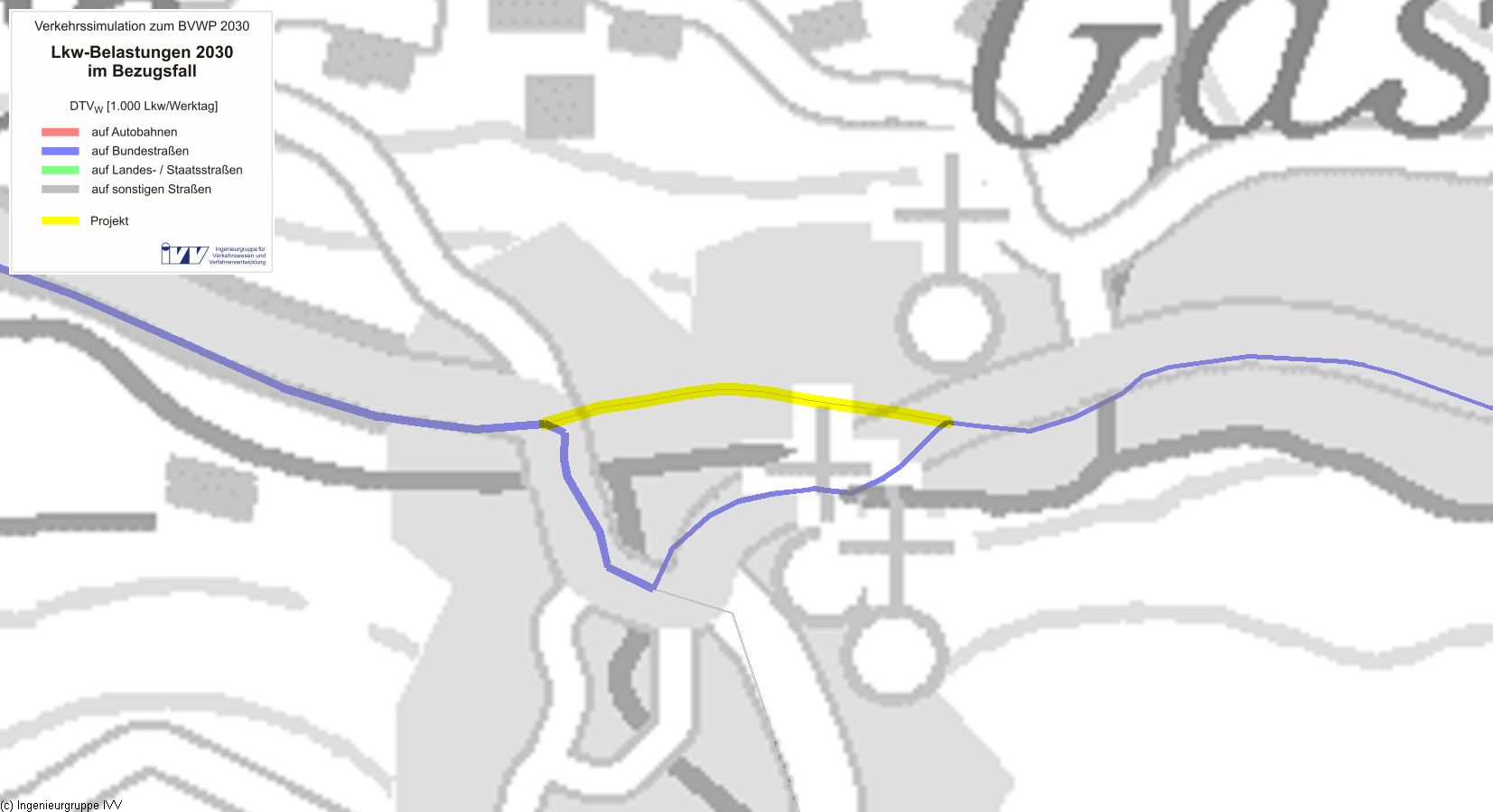

Abb. 3: Lkw-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 4: Kfz-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 5: Lkw-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 6: Querschnittsbezogene Kfz-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 7: Querschnittsbezogene Lkw-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

1.6 Zentrale verkehrliche / physikalische Wirkungen

Kenngröße  Wirkungen
Verkehrsbelastungen auf dem Projekt
mittlere Kfz-Belastungen
im Bezugsfall0Kfz/Tag
im Planfall3.000Kfz/Tag
mittlerer Lkw-Anteil
im Bezugsfall0%
im Planfall8%
Verkehrswirkungen im Planfall
Veränderung der Betriebsleistung im Personenverkehr (PV)0,08Mio. Pkw-km/a
(88 % Fahrzweck Privat, 12 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-km/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im PV-0,01Mio. Pkw-h/a
(88 % Fahrzweck Privat, 12 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-h/a
Veränderung der Reisezeit im PV-0,02Mio. Personen-h/a
(91 % Fahrzweck Privat, 9 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Personen-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Personen-h/a
Veränderung der Betriebsleistung Güterverkehr (GV)0,10Mio. Lkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im GV0,00Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten < 50 km0,00Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten ≥ 50 km-0,00Mio. Lkw-h/a
Veränderung der Kraftstoffverbräuche (PV+GV)
Benzin0,00Mio. l/a
Diesel0,02Mio. l/a
Gas0,00Mio. l/a
Elektro0,00Mio. kWh/a
Veränderung der Abgasemissionen (PV+GV)PkwLkwKfz
Stickoxid-Emissionen (NOx)0,010,020,03t/a
Kohlenmonoxid-Emissionen (CO)0,180,030,21t/a
Kohlendioxid-Emissionen (CO2)3,1941,8245,01t/a
Kohlenwasserstoff-Emissionen (HC)0,000,000,00t/a
Feinstaub-Emissionen (PM)0,000,000,00t/a
Schwefeldioxid-Emissionen (SO2)0,000,000,00t/a
Veränderung der Zuverlässigkeit
Summendifferenz der Standardabweichungen
der Reisezeitverluste über alle Routen
0,00Tsd. h/a
Veränderung der Trennwirkungen0,00Tsd. Personen-h/a

1.7 Nutzen-Kosten-Analyse (Modul A)

Jährliche
Nutzen
[Mio.
€/Jahr]
Barwert
der Nutzen
[Mio. €]
Veränderung der Betriebskosten im Personen- und GüterverkehrNB0,0060,107
Fahrzeugvorhaltekosten0,0030,052
Betriebsführungskosten (Personal)0,0500,890
Betriebsführungskosten (Betrieb)-0,047-0,834
Veränderung der Instandhaltungs- und Betriebskosten der VerkehrswegeNW-0,006-0,105
Veränderung der VerkehrssicherheitNS0,0410,729
Veränderung der Reisezeit im PersonenverkehrNRZ0,1101,952
davon Reisezeitnutzen aus Einzelreisezeitgewinnen < 1 min0,0691,219
Veränderung der Transportzeit der Ladung im GüterverkehrNTZ0,0020,038
Veränderung der impliziten NutzenNI0,0000,000
Veränderung der Lebenszyklusemissionen von Treibhausgasen der InfrastrukturNL-0,005-0,083
Veränderung der GeräuschbelastungNG0,0470,827
InnerortsNGi0,0470,827
AusserortsNGa0,0000,000
Veränderung der AbgasbelastungenNA-0,007-0,121
Stickoxid-Emissionen (NOx)NA10,000-0,009
Kohlenmonoxid-Emissionen (CO)NA20,0000,000
Kohlendioxid-Emissionen (CO2)NA3-0,007-0,115
Kohlenwasserstoff-Emissionen (HC)NA40,0000,000
Feinstaub-Emissionen (PM)NA50,0000,003
Schwefeldioxid-Emissionen (SO2)NA60,0000,000
Veränderung der innerörtlichen TrennwirkungenNT0,0000,000
Veränderung der ZuverlässigkeitNZ0,0000,000
Gesamtnutzen0,1893,344

Kosten

Bewertungsrelevante KostenKosten
[Mio. €]
Barwert
der Kosten
[Mio. €]
Planungskosten0,08-
Aus- und Neubaukosten0,83-
Summe bewertungsrelevanter Investitionskosten0,910,779

Nutzen-Kosten-Verhältnis

Barwert des Nutzens3,3 Mio. €
Barwert der bewertungsrelevanten Investitionskosten0,8 Mio. €
Nutzen-Kosten-Verhältnis (NKV)4,3

Grundlagen der Barwertermittlung
Dauer der noch ausstehenden Planungen84 Monate
Dauer der Bauphase24 Monate
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer)28 Jahre

1.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Ergebnisübersicht

Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert]0,623

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"planfestgestellt
Das Neubauprojekt verläuft in Bieber entlang von Siedlungsbereichen und umgeht den Ortsteil teilweise. Innerhalb der Wirkzone verläuft ein gewässerbegleitendes FFH-Gebiet. Laut Ländermeldung wird im weiteren Planungsverlauf mittels einer FFH-Verträglichkeitsprüfung untersucht, ob das Vorhaben indirekte Beeinträchtigungen verursacht. Das Projekt durchfährt Großräume (Großsäuger-, Feucht- und Waldlebensräume, BfN). Flächen des ÜSG der Bieber werden randlich überbaut. Zusätzlich befindet es sich innerhalb eines Naturparks. Das Projekt ist planfestgestellt.

Beschreibung und Bewertung der voraussichtlichen erheblichen Umweltauswirkungen

Umweltbeitrag Teil 1
(monetarisierte Umweltkriterien, übernommen aus der Nutzen-Kosten-Analyse)

Beschreibung Bewertung
Nr. Kriterium Differenz Planfall-Bezugsfall Nutzen [Mio. €/a]Barwert
[Mio. €]
1.13) Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner (innerörtlicher Anteil)- - 0,0470,827
Neubelastung oder stärker betroffen 0Einw. - -
Entlastung 680 Einw. - -
1.2 Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand)0,0 Tsd. qm0,0000,000
1.3 Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) 77,213 t/a -0,012 -0,198
1.4 Luftschadstoff-Emissionen
Stickoxid-Emissionen (NOX) 0,031 t/a 0,000 -0,009
Kohlenmonoxid-Emissionen (CO) 0,207 t/a 0,000 0,000
Kohlenwasserstoff-Emissionen (HC) 0,003 t/a 0,000 0,000
Feinstaub-Emissionen 0,001 t/a 0,000 0,003
Schwefeldioxid-Emissionen (SO2) 0,000 t/a 0,000 0,000
Nutzensumme Umwelt0,623

3) Die konkrete Ermittlung der Lärmbetroffenheit und des notwendigen Lärmschutzes im Bereich des Projektes erfolgt in nachgelagerten Planungs- und Genehmigungsverfahren.

Umweltbeitrag Teil 2
(nicht-monetarisierte Kriterien)

Nr. Kriterium Beschreibung Bewertung
absolut Betroffenheit
pro Strecken km
je Kriterium
2.1 Inanspruchnahme / Beeinträchtigung Naturschutzvorrangflächen mit herausragender Bedeutung 0,0 ha 0,04 ha/km planfestgestellt
2.2 Erhebliche Beeinträchtigung von Natura 2000-Gebieten planfestgestellt
Erhebliche Beeinträchtigung nicht ausgeschlossen 1 Anzahl Gebiete-- -
Erhebliche Beeinträchtigung wahrscheinlich 0 Anzahl Gebiete - - -
2.3 Inanspruchnahme von unzerschnittenen Kernräumen (UFR 250) 0,0 ha 0,00 ha/km planfestgestellt
2.4 Zerschneidung von unzerschnittenen Großräumen und Lebensraumachsen/-korridoren (BfN-Lebensraumnetzwerke) planfestgestellt
1a) Neubau: Zerschneidung von unzerschnittenen Großräumen (UFR 1.000/1.500: Feucht-, Trocken- und Waldlebensräume) 0,3 km 0,56 km/km -
1b) Neubau: Zerschneidung von unzerschnittenen Großsäuger-Lebensräumen (UFR 1.500) 0,3 km 0,56 km/km -
1c) Neubau: Zerschneidung von Lebensraumachsen/-korridoren 0 Anzahl - - -
2) Ausbau: Wiedervernetzung von Lebensraumnetzwerken - Anzahl - - -
2.5 Flächeninanspruchnahme 2,2 ha - - -
2.6 Durchfahrung von Überschwemmungsgebieten 0,0 km 0,00 km/km planfestgestellt
2.7 Durchfahrung von Wasserschutzgebieten 0,0 km 0,00 km/km planfestgestellt
2.8 Zerschneidung Unzerschnittener verkehrsarmer Räume (UZVR) 0,0 ha - - planfestgestellt
2.9 Inanspruchnahme / Beeinträchtigung von Vorrangflächen des (Kultur-)Landschaftsschutzes 3,8 ha 6,95 ha/km planfestgestellt

Zusätzliche bewertungsrelevante Sachverhalte

1Trassenführung verursacht nur indirekte Betroffenheiten-
2 Querungshilfen eingeplant -
3 Bündelungsmöglichkeit mit bestehenden Vorbelastungen -
4 Sonstiges: -
  -
Die zusätzlichen Sachverhalte führen
zur Heraufstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht kritischer eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-
zu keiner Veränderung des ErgebnissesX
zur Herabstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht weniger kritisch eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-

Karten

Nachfolgend ist in den Abbildung 8 und 9 die räumliche Lage des Projektes in Bezug auf die nicht monetarisierten Umweltkriterien dargestellt.

Quellbild nicht vorhanden
Abb. 8: Geschützte Gebiete
Quellbild nicht vorhanden
Abb. 9: Bereiche ohne spezifischen Gebietsschutz

1.9 Raumordnerische Beurteilung (Modul C)

Nicht bewertungsrelevant.

1.10 Städtebauliche Beurteilung (Modul D)

Gesamtergebnis

Das Projekt besitzt keine städtebauliche Bedeutung.

Begründung

Es sind keine oder nur geringe Wirkungen zu erwarten. In der Gesamtschau führt dies zur obengenannten Bewertung.

Beiträge der einzelnen Effekte zum Gesamtergebnis und zusammenfassende Beurteilung:

StraßenraumeffekteSanierungseffekteFlächen- und Erschließungseffekte
Wirksamkeitsgrad0,0%0,0%0,0%
Beeinträchtigungsgrad 0,0%0,0%0,0%
Wirkungsumfang 300 m0 m0 Einw.
Bewertung der pos. Wirkungen
Bewertung der neg. Wirkungen
Zusammenfassende städtebauliche Bedeutungunbedeutend

Maßnahmewirkungen

Entlastungswirkungen

Entlastungen auf Streckenabschnitten mit der Hauptwirkung im Straßenraum und der Möglichkeit einer anderen Raumnutzung (Straßenraumeffekte)
 Innerörtliche Entlastungen stellen sich ein auf 300 m (100% Längenanteil)
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen, die Aufwertungen in der Straßenrandnutzung wie Fassadensanierung, Umgestaltungen, Umnutzungen etc. ermöglichen (Sanierungseffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Verringerung der Verkehrsintensitäten in Verbindung mit den Netzanschlussmöglichkeiten Qualitätsgewinne z.B. durch Umorganisation ihrer Erschließung oder Verbesserung der Erreichbarkeit erhalten (Flächen- und Erschließungseffekte)
 Verbesserungen stellen sich ein für -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -

Belastungswirkungen

Beeinträchtigungen mit der Hauptwirkung im Straßenraum und der Reduktion von Umgestaltungspotentialen (Straßenraumeffekte)
 Zusätzliche Belastungen stellen sich innerorts ein auf -
 Die Belastungen führen in keinem Fall zu signifikanten nachteiligen Wirkungen.

    -
Beeinträchtigungen, die zu qualitativen Abwertungen der Straßenrandnutzung führen können (Sanierungseffekte)
 Zusätzliche Belastungen stellen sich innerorts ein auf -
 Die Belastungen führen in keinem Fall zu signifikanten nachteiligen Wirkungen.

    -
Beeinträchtigungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Erhöhung von Verkehrsintensitäten im Hinblick auf die Netzanschlüsse Qualitätseinbußen erfahren, z.B. wegen Verschlechterung ihrer Erschließung (Flächen- und Erschließungseffekte)
 Beeinträchtigende Wirkungen stellen sich ein für -
 Die Belastungen führen in keinem Fall zu signifikanten nachteiligen Wirkungen.

    -

1.11 Ergänzende Betrachtungen

Nicht bewertungsrelevant.
