1 Gesamtprojekt

B 168 Beeskow - AS Fürstenwalde-O (A 12)

1.1 Übersicht

Quellbild nicht vorhanden
Abb. 1: Lage der Maßnahme

1.2 Grunddaten

ProjektnummerB168-G10-BB
BundeslandBrandenburg
StraßeB 168
Verbindungsfunktionsstufe 0/1Nein
Anzahl der Teilprojekte2
Länge6,9 km
Bautyp(en), Bauziel(e)2-streifiger Neubau
Planungsstände1)ohne Planungsbeginn seit 17.10.2013
Künftige mittlere Verkehrsbelastung
im Bezugsfall 20300 Kfz/24h
im Planfall 20304.000 Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

DringlichkeitseinstufungWeiterer Bedarf (WB)

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
9,9--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

9,9
davon
Länder0,0
Kommunen0,0
Deutsche Bahn0,0
Sonstige0,0
Summe Dritter0,0
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
0,0--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
9,9--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
9,7--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.


BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)2,1
Umweltbetroffenheit (Modul B)mittel
Raumordnerische Bedeutung (Modul C)nicht bewertungsrelevant
Städtebauliche Bedeutung (Modul D)unbedeutend

Begründung der Dringlichkeitseinstufung

Aufgrund des Nutzen-Kosten-Verhältnisses ist das Projekt ausreichend wirtschaftlich. Es erfolgt eine Einstufung in den Weiteren Bedarf (WB).

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

die B 168 verbindet die Mittelzentren Beeskow und Fürstenwalde und schließt diese an die A 12 an, weiterhin verknüpft sie die Netzmasche B 87, BAB 12, AS Frankfurt (Oder) West - BAB 13, AS Duben (G80-BB) mit der A 12, sie ist damit ein wesentlicher Standortfaktor für die Entwicklung des Mittelzentrums Beeskow und für dessen Vernetzung mit der Metropolenregion Berlin, Bestandteil des Blauen Netzes (Brandenburg) zwischen der bereits fertig gestellten OU Beeskow und der A 12, Beseitigung folgender Defizite durch abschnittsweisen Neubau der B 168: verminderte Leistungsfähigkeit durch einen zu geringen und angebauten Querschnitt und eine Vielzahl von Ortsdurchfahrten, Einschränkungen in der Ortsentwicklung bzw. Ortsverträglichkeit, schlechte Erreichbarkeit der Anschlüsse an die Bundesautobahn A 12 und der Metropolenregion Berlin, Verkürzung der mittleren Reisezeit durch die geplanten Ortsumgehungen in der gesamten Netzmasche um 3 Minuten, wichtiger verkehrlicher Netzschluss zwischen den in Beeskow aufeinandertreffenden Bundesstraßen B 246, B 168 und B 87 und der A 12

1.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Zu diesem Projekt liegen folgende Lagepläne vor, die hier heruntergeladen werden können.

LPL_1_1_B168-G10-BB_Lageplan_01.pdf (3.2MB)
Quelle: © Bundesamt für Kartographie und Geodäsie

Betroffene Kreise

Länderübergreifendes Projektnein
Betroffene BundesländerBrandenburg
Betroffene Kreise/kreisfreie StädteOder-Spree, Landkreis
Betroffene Wahlkreise (des Bundes)Frankfurt (Oder) - Oder-Spree (63)

1.4 Der Anmeldung zugrundegelegte Alternativenprüfung

siehe Teilprojekte

1.5 Verkehrsbelastungen im Bezugs- und Planfall

Die Quelle für die nachfolgenden Karten ist das Geodatenzentrum des Bundesamtes für Kartographie und Geodäsie (BKG).

Quellbild nicht vorhanden
Abb. 2: Kfz-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 3: Lkw-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 4: Kfz-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 5: Lkw-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 6: Querschnittsbezogene Kfz-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

Quellbild nicht vorhanden

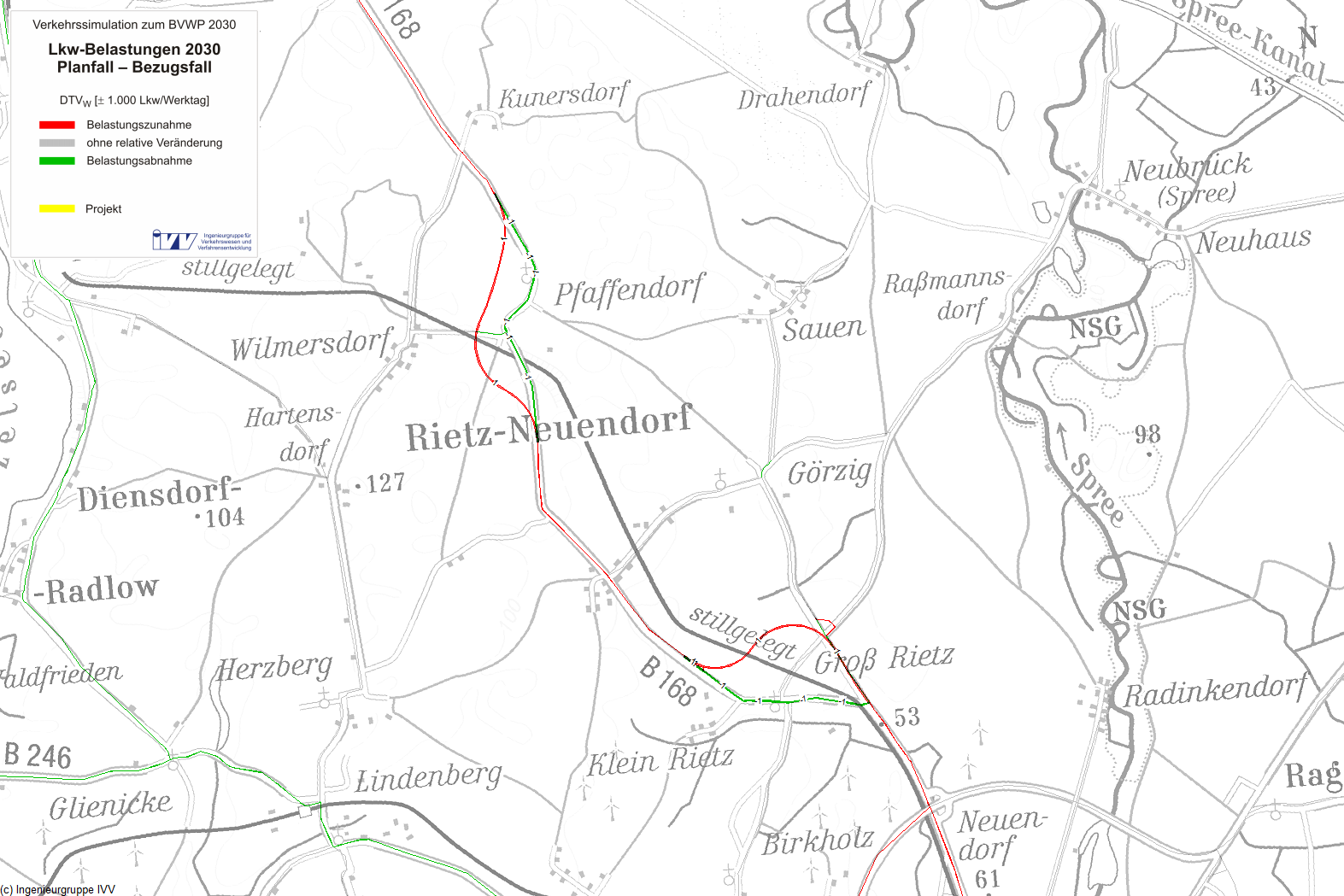

Abb. 7: Querschnittsbezogene Lkw-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

1.6 Zentrale verkehrliche / physikalische Wirkungen

Kenngröße  Wirkungen
Verkehrsbelastungen auf dem Projekt
mittlere Kfz-Belastungen
im Bezugsfall0Kfz/Tag
im Planfall4.000Kfz/Tag
mittlerer Lkw-Anteil
im Bezugsfall0%
im Planfall17%
Verkehrswirkungen im Planfall
Veränderung der Betriebsleistung im Personenverkehr (PV)2,19Mio. Pkw-km/a
(87 % Fahrzweck Privat, 13 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,82Mio. Pkw-km/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im PV-0,03Mio. Pkw-h/a
(87 % Fahrzweck Privat, 13 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,02Mio. Pkw-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-h/a
Veränderung der Reisezeit im PV-0,05Mio. Personen-h/a
(90 % Fahrzweck Privat, 10 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,02Mio. Personen-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Personen-h/a
Veränderung der Betriebsleistung Güterverkehr (GV)0,31Mio. Lkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im GV-0,01Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten < 50 km-0,00Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten ≥ 50 km-0,01Mio. Lkw-h/a
Veränderung der Kraftstoffverbräuche (PV+GV)
Benzin-0,01Mio. l/a
Diesel-0,00Mio. l/a
Gas0,00Mio. l/a
Elektro0,05Mio. kWh/a
Veränderung der Abgasemissionen (PV+GV)PkwLkwKfz
Stickoxid-Emissionen (NOx)0,02-0,21-0,19t/a
Kohlenmonoxid-Emissionen (CO)-0,85-0,20-1,05t/a
Kohlendioxid-Emissionen (CO2)-26,953,87-23,08t/a
Kohlenwasserstoff-Emissionen (HC)0,03-0,010,02t/a
Feinstaub-Emissionen (PM)0,000,000,00t/a
Schwefeldioxid-Emissionen (SO2)0,010,000,01t/a
Veränderung der Zuverlässigkeit
Summendifferenz der Standardabweichungen
der Reisezeitverluste über alle Routen
0,00Tsd. h/a
Veränderung der Trennwirkungen-0,16Tsd. Personen-h/a

1.7 Nutzen-Kosten-Analyse (Modul A)

Jährliche
Nutzen
[Mio.
€/Jahr]
Barwert
der Nutzen
[Mio. €]
Veränderung der Betriebskosten im Personen- und GüterverkehrNB0,0360,743
Fahrzeugvorhaltekosten0,0781,621
Betriebsführungskosten (Personal)0,3437,115
Betriebsführungskosten (Betrieb)-0,385-7,993
Veränderung der Instandhaltungs- und Betriebskosten der VerkehrswegeNW-0,100-2,068
Veränderung der VerkehrssicherheitNS0,0190,391
Veränderung der Reisezeit im PersonenverkehrNRZ0,2515,215
davon Reisezeitnutzen aus Einzelreisezeitgewinnen < 1 min0,0851,769
Veränderung der Transportzeit der Ladung im GüterverkehrNTZ0,0571,181
Veränderung der impliziten NutzenNI0,4669,618
Veränderung der Lebenszyklusemissionen von Treibhausgasen der InfrastrukturNL-0,045-0,939
Veränderung der GeräuschbelastungNG0,1352,806
InnerortsNGi0,1853,846
AusserortsNGa-0,050-1,040
Veränderung der AbgasbelastungenNA0,0080,171
Stickoxid-Emissionen (NOx)NA10,0030,062
Kohlenmonoxid-Emissionen (CO)NA20,0000,001
Kohlendioxid-Emissionen (CO2)NA30,0030,069
Kohlenwasserstoff-Emissionen (HC)NA40,000-0,001
Feinstaub-Emissionen (PM)NA50,0020,041
Schwefeldioxid-Emissionen (SO2)NA60,000-0,002
Veränderung der innerörtlichen TrennwirkungenNT0,0010,021
Veränderung der ZuverlässigkeitNZ0,0000,000
Gesamtnutzen0,82917,194

Kosten

Bewertungsrelevante KostenKosten
[Mio. €]
Barwert
der Kosten
[Mio. €]
Planungskosten1,45-
Aus- und Neubaukosten8,28-
Summe bewertungsrelevanter Investitionskosten9,728,022

Nutzen-Kosten-Verhältnis

Barwert des Nutzens17,2 Mio. €
Barwert der bewertungsrelevanten Investitionskosten8,0 Mio. €
Nutzen-Kosten-Verhältnis (NKV)2,1

Grundlagen der Barwertermittlung
Dauer der noch ausstehenden Planungen114 Monate
Dauer der Bauphase24 Monate
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer)38 Jahre

1.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Ergebnisübersicht

Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert]2,038

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"mittel
Da Neubauprojekt verläuft über weitgehend ebenes Ackerland und über leicht welliges Waldgebiet (Ziegelberg), das als LSG ausgewiesen ist. Es verläuft über einen Großsäugerlebensraum und berührt randlich einen Großraum (Feuchtlebensraum) (BfN). Zudem wird ein UZVR gequert, der jedoch mit einer Restgröße > 100 km² erhalten bleibt.

Beschreibung und Bewertung der voraussichtlichen erheblichen Umweltauswirkungen

Umweltbeitrag Teil 1
(monetarisierte Umweltkriterien, übernommen aus der Nutzen-Kosten-Analyse)

Beschreibung Bewertung
Nr. Kriterium Differenz Planfall-Bezugsfall Nutzen [Mio. €/a]Barwert
[Mio. €]
1.13) Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner (innerörtlicher Anteil)- - 0,1853,846
Neubelastung oder stärker betroffen 0Einw. - -
Entlastung 2.432 Einw. - -
1.2 Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand)0,0 Tsd. qm-0,050-1,040
1.3 Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) 289,027 t/a -0,042 -0,870
1.4 Luftschadstoff-Emissionen
Stickoxid-Emissionen (NOX) -0,193 t/a 0,003 0,062
Kohlenmonoxid-Emissionen (CO) -1,047 t/a 0,000 0,001
Kohlenwasserstoff-Emissionen (HC) 0,022 t/a 0,000 -0,001
Feinstaub-Emissionen 0,000 t/a 0,002 0,041
Schwefeldioxid-Emissionen (SO2) 0,007 t/a 0,000 -0,002
Nutzensumme Umwelt2,038

3) Die konkrete Ermittlung der Lärmbetroffenheit und des notwendigen Lärmschutzes im Bereich des Projektes erfolgt in nachgelagerten Planungs- und Genehmigungsverfahren.

Umweltbeitrag Teil 2
(nicht-monetarisierte Kriterien)

Nr. Kriterium Beschreibung Bewertung
absolut Betroffenheit
pro Strecken km
je Kriterium
2.1 Inanspruchnahme / Beeinträchtigung Naturschutzvorrangflächen mit herausragender Bedeutung 0,0 ha 0,00 ha/km gering
2.2 Erhebliche Beeinträchtigung von Natura 2000-Gebieten gering
Erhebliche Beeinträchtigung nicht ausgeschlossen 0 Anzahl Gebiete-- -
Erhebliche Beeinträchtigung wahrscheinlich 0 Anzahl Gebiete - - -
2.3 Inanspruchnahme von unzerschnittenen Kernräumen (UFR 250) 0,0 ha 0,00 ha/km gering
2.4 Zerschneidung von unzerschnittenen Großräumen und Lebensraumachsen/-korridoren (BfN-Lebensraumnetzwerke) hoch
1a) Neubau: Zerschneidung von unzerschnittenen Großräumen (UFR 1.000/1.500: Feucht-, Trocken- und Waldlebensräume) 0,2 km 0,03 km/km -
1b) Neubau: Zerschneidung von unzerschnittenen Großsäuger-Lebensräumen (UFR 1.500) 3,7 km 0,50 km/km -
1c) Neubau: Zerschneidung von Lebensraumachsen/-korridoren 0 Anzahl - - -
2) Ausbau: Wiedervernetzung von Lebensraumnetzwerken - Anzahl - - -
2.5 Flächeninanspruchnahme 20,3 ha - - -
2.6 Durchfahrung von Überschwemmungsgebieten 0,0 km 0,00 km/km gering
2.7 Durchfahrung von Wasserschutzgebieten 0,0 km 0,00 km/km gering
2.8 Zerschneidung Unzerschnittener verkehrsarmer Räume (UZVR) 145,2 ha - - hoch
2.9 Inanspruchnahme / Beeinträchtigung von Vorrangflächen des (Kultur-)Landschaftsschutzes 9,8 ha 1,33 ha/km mittel

Zusätzliche bewertungsrelevante Sachverhalte

1Trassenführung verursacht nur indirekte Betroffenheiten-
2 Querungshilfen eingeplant -
3 Bündelungsmöglichkeit mit bestehenden Vorbelastungen -
4 Sonstiges: -
  -
Die zusätzlichen Sachverhalte führen
zur Heraufstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht kritischer eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-
zu keiner Veränderung des ErgebnissesX
zur Herabstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht weniger kritisch eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-

Eine Kartendarstellung für ein Hauptprojekt, welches Teilprojekte enthält, ist nicht vorgesehen. Es wird auf die Kartendarstellungen der Teilprojekte verwiesen.

1.9 Raumordnerische Beurteilung (Modul C)

Nicht bewertungsrelevant.

1.10 Städtebauliche Beurteilung (Modul D)

Gesamtergebnis

Das Projekt besitzt keine städtebauliche Bedeutung.

Begründung

Bei einer erwogenen Realisierung der Maßnahme werden im Vergleich zur Situation im Bezugsfall auf allen betroffenen Streckenabschnitten nur geringe Unterschiede in den Verkehrsintensitäten, auftreten. Wirksamkeiten oder Beeinträchtigungen können daher nicht ausgewiesen werden. Städtebauliche Potentiale lassen sich deshalb voraussichtlich nicht oder nur auf niedrigem Niveau aktivieren.

Maßnahmewirkungen

Entlastungswirkungen

Entlastungen auf Streckenabschnitten mit der Hauptwirkung im Straßenraum und der Möglichkeit einer anderen Raumnutzung (Straßenraumeffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen, die Aufwertungen in der Straßenrandnutzung wie Fassadensanierung, Umgestaltungen, Umnutzungen etc. ermöglichen (Sanierungseffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Verringerung der Verkehrsintensitäten in Verbindung mit den Netzanschlussmöglichkeiten Qualitätsgewinne z.B. durch Umorganisation ihrer Erschließung oder Verbesserung der Erreichbarkeit erhalten (Flächen- und Erschließungseffekte)
 Verbesserungen stellen sich ein für -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -

1.11 Ergänzende Betrachtungen

Nicht bewertungsrelevant.
