1 Gesamtprojekt

B 19 Sonthofen - Oberstdorf

1.1 Übersicht

Quellbild nicht vorhanden

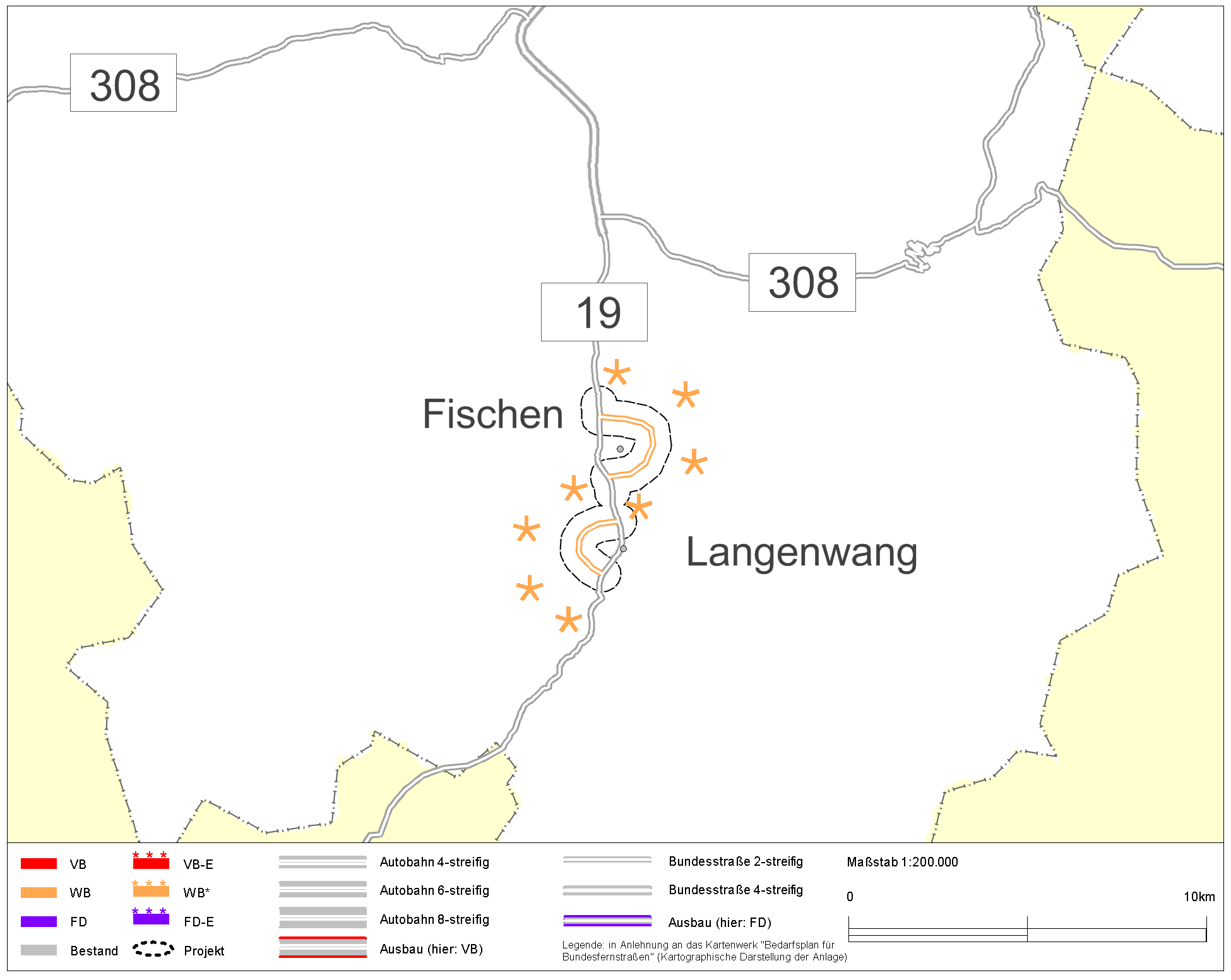

Abb. 1: Lage der Maßnahme

1.2 Grunddaten

ProjektnummerB019-G040-BY
BundeslandBayern
StraßeB 19
Verbindungsfunktionsstufe 0/1Nein
Anzahl der Teilprojekte2
Länge3,3 km
Bautyp(en), Bauziel(e)2-streifiger Neubau
Planungsstände1)ohne Planungsbeginn seit 01.10.2013
Künftige mittlere Verkehrsbelastung
im Bezugsfall 20300 Kfz/24h
im Planfall 203012.000 Kfz/24h

1) Die Planungsstände beziehen sich auf den Zeitpunkt der Anmeldung.

DringlichkeitseinstufungWeiterer Bedarf mit Planungsrecht (WB*)

Kostenbestandteile[Mio. €]Kosten
Dritter
[Mio. €]
Gesamtprojektkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
68,9--
Ausbau-/Neubaukosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)

68,9
davon
Länder0,0
Kommunen2,0
Deutsche Bahn0,0
Sonstige0,0
Summe Dritter2,0
Erhaltungs- bzw. Ersatzkosten
(Bruttokosten ohne Planungskosten, Preisstand 2014)
0,0--
Haushaltsrelevante Projektkosten BVWP
(Bruttogesamtprojektkosten abzüglich Kosten Dritter und abzüglich Erhaltungskosten, Preisstand 2014)
66,9--
Bewertungsrelevante Ausbau-/Neubaukosten
(Nettokosten, inkl. Planungskosten, Preisstand 20122))
65,9--

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.


BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)1,0
Umweltbetroffenheit (Modul B)gering
Raumordnerische Bedeutung (Modul C)nicht bewertungsrelevant
Städtebauliche Bedeutung (Modul D)hoch

Begründung der Dringlichkeitseinstufung

Das Projekt ist wirtschaftlich und wird dem Weiteren Bedarf mit Planungsrecht (WB*) zugewiesen, damit mit der Planung unmittelbar begonnen werden kann.

Der Anmeldung zugrunde gelegte Notwendigkeit aus Sicht des Landes

Die B19 ist südlichen von Sonthofen mit bis zu 17.000 Kfz/24h (Spitzenbelastungen an einigen Wochenenden bis zu 22.000 Kfz/24h) eine hochbelastete Bundesstraße, welche die Region um das MZ Oberstdorf mit dem MZ Sonthofen und darüber hinaus mit dem OZ Kempten verbindet und zugleich die Verbindung nach Österreich/Kleines Walsertal herstellt. Zudem wird die Region über die B19 direkt an die A980 (AS Waltenhofen) angebunden (B19 ist zwischen der A980 und Sonthofen zweibahnig/vierspurig ausgebaut). Die Leistungsfähigkeit des vorhandenen Querschnitts ist weitgehend erreicht. Insbesondere in den OD von Fischen und Langenwang sind Behinderungen des Verkehrsflusses und Beeinträchtigungen der Verkehrssicherheit zu registrieren, die regelmäßig insbesondere an Wochenenden auftretenden Spitzenbelastungen können in den OD nicht mehr leistungsfähig abgewickelt werden. Die Folge sind Stauungen mit den bekannten negativen Folgeerscheinungen für alle Verkehrsteilnehmer (Reisezeit und Verkehrssicherheit) und die Anwohner. Aufgrund der örtlichen Gegebenheiten ist ein verkehrsgerechter und verkehrssicherer bestandsorientierter Ausbau der OD nicht möglich. Nur durch die Realisierung der geplanten Teilprojekte lassen sich die verkehrlichen Defizite beseitigen und die Reisezeiten deutlich verkürzen. Ziel des Projektes ist eine entsprechend ihrer überregionalen Bedeutung verkehrssicher ausgebaute B19.

1.3 Lage der Trasse und betroffene Kreise

Wichtiger Hinweis

Der in den nachfolgend aufgeführten, herunterzuladenden Lageplänen dargestellte Verlauf des Projekts stellt eine der Lösungsmöglichkeiten dar. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. In den nachfolgenden Planungsstufen kann sich der Verlauf verändern. In diesem Fall wird regelmäßig eine neue gesamtwirtschaftliche Bewertung zum Nachweis der Bauwürdigkeit des Projekts durchgeführt.

Betroffene Kreise

Länderübergreifendes Projektnein
Betroffene BundesländerBayern
Betroffene Kreise/kreisfreie StädteOberallgäu, Landkreis
Betroffene Wahlkreise (des Bundes)Oberallgäu (256)

1.4 Der Anmeldung zugrundegelegte Alternativenprüfung

siehe Teilprojekte

1.5 Verkehrsbelastungen im Bezugs- und Planfall

Die Quelle für die nachfolgenden Karten ist das Geodatenzentrum des Bundesamtes für Kartographie und Geodäsie (BKG).

Quellbild nicht vorhanden
Abb. 2: Kfz-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 3: Lkw-Querschnittsbelastungen des DTVw im Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 4: Kfz-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 5: Lkw-Querschnittsbelastungen des DTVw im Planfall 2030

Quellbild nicht vorhanden
Abb. 6: Querschnittsbezogene Kfz-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

Quellbild nicht vorhanden
Abb. 7: Querschnittsbezogene Lkw-Belastungsdifferenzen des DTVw zwischen dem Planfall und dem Bezugsfall 2030

1.6 Zentrale verkehrliche / physikalische Wirkungen

Kenngröße  Wirkungen
Verkehrsbelastungen auf dem Projekt
mittlere Kfz-Belastungen
im Bezugsfall0Kfz/Tag
im Planfall12.000Kfz/Tag
mittlerer Lkw-Anteil
im Bezugsfall0%
im Planfall9%
Verkehrswirkungen im Planfall
Veränderung der Betriebsleistung im Personenverkehr (PV)0,47Mio. Pkw-km/a
(87 % Fahrzweck Privat, 13 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-km/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im PV-0,10Mio. Pkw-h/a
(87 % Fahrzweck Privat, 13 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Pkw-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Pkw-h/a
Veränderung der Reisezeit im PV-0,15Mio. Personen-h/a
(90 % Fahrzweck Privat, 10 % Fahrzweck Geschäft)
davon aus induziertem Verkehr0,00Mio. Personen-h/a
nachrichtlich aus Modal - verlagertem Verkehr0,00Mio. Personen-h/a
Veränderung der Betriebsleistung Güterverkehr (GV)-0,17Mio. Lkw-km/a
Veränderung der Fahrzeugeinsatzzeiten im GV-0,02Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten < 50 km-0,02Mio. Lkw-h/a
Fahrzeitdifferenz im Lkw-Verkehr mit Fahrtweiten ≥ 50 km0,00Mio. Lkw-h/a
Veränderung der Kraftstoffverbräuche (PV+GV)
Benzin-0,01Mio. l/a
Diesel-0,06Mio. l/a
Gas-0,01Mio. l/a
Elektro0,01Mio. kWh/a
Veränderung der Abgasemissionen (PV+GV)PkwLkwKfz
Stickoxid-Emissionen (NOx)-0,14-0,31-0,45t/a
Kohlenmonoxid-Emissionen (CO)0,24-0,26-0,02t/a
Kohlendioxid-Emissionen (CO2)-67,33-139,88-207,21t/a
Kohlenwasserstoff-Emissionen (HC)-0,01-0,01-0,02t/a
Feinstaub-Emissionen (PM)0,00-0,000,00t/a
Schwefeldioxid-Emissionen (SO2)0,00-0,000,00t/a
Veränderung der Zuverlässigkeit
Summendifferenz der Standardabweichungen
der Reisezeitverluste über alle Routen
0,00Tsd. h/a
Veränderung der Trennwirkungen-0,33Tsd. Personen-h/a

1.7 Nutzen-Kosten-Analyse (Modul A)

Jährliche
Nutzen
[Mio.
€/Jahr]
Barwert
der Nutzen
[Mio. €]
Veränderung der Betriebskosten im Personen- und GüterverkehrNB0,74620,668
Fahrzeugvorhaltekosten0,1012,805
Betriebsführungskosten (Personal)0,61817,128
Betriebsführungskosten (Betrieb)0,0270,735
Veränderung der Instandhaltungs- und Betriebskosten der VerkehrswegeNW-0,391-10,820
Veränderung der VerkehrssicherheitNS0,89424,774
Veränderung der Reisezeit im PersonenverkehrNRZ0,78421,718
davon Reisezeitnutzen aus Einzelreisezeitgewinnen < 1 min0,0541,486
Veränderung der Transportzeit der Ladung im GüterverkehrNTZ0,0230,628
Veränderung der impliziten NutzenNI0,0000,000
Veränderung der Lebenszyklusemissionen von Treibhausgasen der InfrastrukturNL-0,095-2,619
Veränderung der GeräuschbelastungNG0,0691,925
InnerortsNGi0,0972,701
AusserortsNGa-0,028-0,776
Veränderung der AbgasbelastungenNA0,0381,059
Stickoxid-Emissionen (NOx)NA10,0070,190
Kohlenmonoxid-Emissionen (CO)NA20,0000,000
Kohlendioxid-Emissionen (CO2)NA30,0300,832
Kohlenwasserstoff-Emissionen (HC)NA40,0000,001
Feinstaub-Emissionen (PM)NA50,0010,036
Schwefeldioxid-Emissionen (SO2)NA60,0000,000
Veränderung der innerörtlichen TrennwirkungenNT0,0020,059
Veränderung der ZuverlässigkeitNZ0,0000,000
Gesamtnutzen2,07157,395

Kosten

Bewertungsrelevante KostenKosten
[Mio. €]
Barwert
der Kosten
[Mio. €]
Planungskosten9,78-
Aus- und Neubaukosten56,17-
Summe bewertungsrelevanter Investitionskosten65,9557,037

Nutzen-Kosten-Verhältnis

Barwert des Nutzens57,4 Mio. €
Barwert der bewertungsrelevanten Investitionskosten57,0 Mio. €
Nutzen-Kosten-Verhältnis (NKV)1,0

Grundlagen der Barwertermittlung
Dauer der noch ausstehenden Planungen138 Monate
Dauer der Bauphase48 Monate
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer)50 Jahre

1.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Ergebnisübersicht

Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert]0,365

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"gering
Das Neubauprojekt besteht aus zwei Ortsumgehungen, für die westlich jeweils ein Teil der Strecke untertunnelt werden muss. Dadurch können die meisten erheblichen Beeinträchtigungen vermieden werden. In Grünlandbereichen nördlich und südlich der Tunnel werden Kern- und Großräume tangiert.

Beschreibung und Bewertung der voraussichtlichen erheblichen Umweltauswirkungen

Umweltbeitrag Teil 1
(monetarisierte Umweltkriterien, übernommen aus der Nutzen-Kosten-Analyse)

Beschreibung Bewertung
Nr. Kriterium Differenz Planfall-Bezugsfall Nutzen [Mio. €/a]Barwert
[Mio. €]
1.13) Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner (innerörtlicher Anteil)- - 0,0972,701
Neubelastung oder stärker betroffen 0Einw. - -
Entlastung 1.122 Einw. - -
1.2 Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand)0,0 Tsd. qm-0,028-0,776
1.3 Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) 444,609 t/a -0,065 -1,787
1.4 Luftschadstoff-Emissionen
Stickoxid-Emissionen (NOX) -0,446 t/a 0,007 0,190
Kohlenmonoxid-Emissionen (CO) -0,020 t/a 0,000 0,000
Kohlenwasserstoff-Emissionen (HC) -0,016 t/a 0,000 0,001
Feinstaub-Emissionen 0,000 t/a 0,001 0,036
Schwefeldioxid-Emissionen (SO2) 0,001 t/a 0,000 0,000
Nutzensumme Umwelt0,365

3) Die konkrete Ermittlung der Lärmbetroffenheit und des notwendigen Lärmschutzes im Bereich des Projektes erfolgt in nachgelagerten Planungs- und Genehmigungsverfahren.

Umweltbeitrag Teil 2
(nicht-monetarisierte Kriterien)

Nr. Kriterium Beschreibung Bewertung
absolut Betroffenheit
pro Strecken km
je Kriterium
2.1 Inanspruchnahme / Beeinträchtigung Naturschutzvorrangflächen mit herausragender Bedeutung 0,0 ha 0,00 ha/km gering
2.2 Erhebliche Beeinträchtigung von Natura 2000-Gebieten gering
Erhebliche Beeinträchtigung nicht ausgeschlossen 0 Anzahl Gebiete-- -
Erhebliche Beeinträchtigung wahrscheinlich 0 Anzahl Gebiete - - -
2.3 Inanspruchnahme von unzerschnittenen Kernräumen (UFR 250) 0,0 ha 0,00 ha/km gering
2.4 Zerschneidung von unzerschnittenen Großräumen und Lebensraumachsen/-korridoren (BfN-Lebensraumnetzwerke) mittel
1a) Neubau: Zerschneidung von unzerschnittenen Großräumen (UFR 1.000/1.500: Feucht-, Trocken- und Waldlebensräume) 0,3 km 0,10 km/km -
1b) Neubau: Zerschneidung von unzerschnittenen Großsäuger-Lebensräumen (UFR 1.500) 0,6 km 0,18 km/km -
1c) Neubau: Zerschneidung von Lebensraumachsen/-korridoren 0 Anzahl - - -
2) Ausbau: Wiedervernetzung von Lebensraumnetzwerken - Anzahl - - -
2.5 Flächeninanspruchnahme 2,8 ha - - -
2.6 Durchfahrung von Überschwemmungsgebieten 0,0 km 0,00 km/km gering
2.7 Durchfahrung von Wasserschutzgebieten 0,0 km 0,00 km/km gering
2.8 Zerschneidung Unzerschnittener verkehrsarmer Räume (UZVR) 0,0 ha - - gering
2.9 Inanspruchnahme / Beeinträchtigung von Vorrangflächen des (Kultur-)Landschaftsschutzes 0,0 ha 0,00 ha/km gering

Zusätzliche bewertungsrelevante Sachverhalte

1Trassenführung verursacht nur indirekte Betroffenheiten-
2 Querungshilfen eingeplant -
3 Bündelungsmöglichkeit mit bestehenden Vorbelastungen -
4 Sonstiges: -
  -
Die zusätzlichen Sachverhalte führen
zur Heraufstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht kritischer eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-
zu keiner Veränderung des ErgebnissesX
zur Herabstufung des Ergebnisses, d. h. das Vorhaben wird aus Umweltsicht weniger kritisch eingestuft, als nur die Bewertung nach Umweltbeitrag 1 und 2 ergibt-

Eine Kartendarstellung für ein Hauptprojekt, welches Teilprojekte enthält, ist nicht vorgesehen. Es wird auf die Kartendarstellungen der Teilprojekte verwiesen.

1.9 Raumordnerische Beurteilung (Modul C)

Nicht bewertungsrelevant.

1.10 Städtebauliche Beurteilung (Modul D)

Gesamtergebnis

Das Projekt besitzt eine hohe städtebauliche Bedeutung.

Begründung

Es sind sehr hohe Wirkungen ohne nennenswerte Zusatzbelastungen zu erwarten. In der Gesamtschau führt dies zur obengenannten Bewertung.

Beiträge der einzelnen Effekte zum Gesamtergebnis und zusammenfassende Beurteilung:

StraßenraumeffekteSanierungseffekteFlächen- und Erschließungseffekte
Wirksamkeitsgrad100,0%0,0%0,0%
Beeinträchtigungsgrad 0,0%0,0%0,0%
Wirkungsumfang 800 m0 m0 Einw.
Bewertung der pos. Wirkungen++++
Bewertung der neg. Wirkungen
Zusammenfassende städtebauliche Bedeutunghoch

Hinweis: Das Projekt ist mit seinen Wirkungsbereichen am Ende des Abschnitts kartografisch dargestellt.

Maßnahmewirkungen

Entlastungswirkungen

Entlastungen auf Streckenabschnitten mit der Hauptwirkung im Straßenraum und der Möglichkeit einer anderen Raumnutzung (Straßenraumeffekte)
 Innerörtliche Entlastungen stellen sich ein auf 800 m (100% Längenanteil)
 Entlastungen, die dabei zu signifikanten Erhöhungen der Umgestaltungspotentiale beitragen, stellen sich ein auf 800 m (100% Längenanteil)
 Ortslagen, in denen sich signifikante Erhöhungen der Umgestaltungspotentiale einstellen:
    Fischen i. Allgäu, Fischen i. Allgäu-Maderhalm, Fischen i. Allgäu-Langenwang
Entlastungen, die Aufwertungen in der Straßenrandnutzung wie Fassadensanierung, Umgestaltungen, Umnutzungen etc. ermöglichen (Sanierungseffekte)
 Innerörtliche Entlastungen stellen sich ein auf -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -
Entlastungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Verringerung der Verkehrsintensitäten in Verbindung mit den Netzanschlussmöglichkeiten Qualitätsgewinne z.B. durch Umorganisation ihrer Erschließung oder Verbesserung der Erreichbarkeit erhalten (Flächen- und Erschließungseffekte)
 Verbesserungen stellen sich ein für -
 Die Entlastungen führen in keinem Fall zu signifikanten Wirkungen.

    -

Belastungswirkungen

Beeinträchtigungen mit der Hauptwirkung im Straßenraum und der Reduktion von Umgestaltungspotentialen (Straßenraumeffekte)
 Zusätzliche Belastungen stellen sich innerorts ein auf -
 Die Belastungen führen in keinem Fall zu signifikanten nachteiligen Wirkungen.

    -
Beeinträchtigungen, die zu qualitativen Abwertungen der Straßenrandnutzung führen können (Sanierungseffekte)
 Zusätzliche Belastungen stellen sich innerorts ein auf -
 Die Belastungen führen in keinem Fall zu signifikanten nachteiligen Wirkungen.

    -
Beeinträchtigungen mit der Wirkung auf benachbarte Siedlungsareale, die durch die Erhöhung von Verkehrsintensitäten im Hinblick auf die Netzanschlüsse Qualitätseinbußen erfahren, z.B. wegen Verschlechterung ihrer Erschließung (Flächen- und Erschließungseffekte)
 Beeinträchtigende Wirkungen stellen sich ein für -
 Die Belastungen führen in keinem Fall zu signifikanten nachteiligen Wirkungen.

    -

Quellbild nicht vorhanden

Städtebauliche Beurteilung (© GeoBasis-DE / BKG 2013 (Daten verändert))

Abb. 8: Städtebauliche Beurteilung

Quellbild nicht vorhanden

Abb. 9: Legende zu Abbildung 8

1.11 Ergänzende Betrachtungen

Nicht bewertungsrelevant.
