Projektinformationssystem (PRINS) zum Bundesverkehrswegeplan 2030

ProjektinfoAbb. 1: Lage der Maßnahme |
Projektnummer | 2-052-V03 |
Maßnahmetitel | ABS Leipzig - Chemnitz |
Teilmaßnahmen | Ausbau Geithain - Chemnitz |
Maßnahmenbeschreibung | Elektrifizierung Geithain – Chemnitz, Vmax = 160 km/h |
Länge | 50,00 km |
Dringlichkeitseinstufung | Vordringlicher Bedarf (VB) |
Kostenbestandteile (netto ohne Mehrwertsteuer) | [Mio. €] |
---|---|
Ausbau-/Neubaukosten (Baukosten ohne Ersatzanteile, ohne Planungskosten) | 69,3 |
Erhaltungs- bzw. Ersatzkosten | 28,6 |
Gesamte Planungskosten für Aus-/Neubau | 12,5 |
Noch zu tätigende Planungskosten für Aus-/Neubau | 12,5 |
Gesamte Haushaltsrelevante Projektkosten BVWP (Gesamtprojektkosten, ggf. mit Ersatzanteilen, inkl. der gesamten Planungskosten) | 110,4 |
Haushaltsrelevante Projektkosten BVWP (Gesamtprojektkosten, ggf. mit Ersatzanteilen, inkl. noch zu tätigende Planungskosten) | 110,4 |
Bewertungsrelevante Ausbau-/Neubaukosten (Aus- und Neubaukosten, inkl. noch zu tätigender Planungskosten für Aus-/Neubau) | 81,8 |
Bewertungsrelevante Ausbau-/Neubaukosten, Preisstand 20121) (Aus- und Neubaukosten, inkl. noch zu tätigender Planungskosten für Aus-/Neubau) | 77,7 |
1) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.
Bewertungsergebnisse | Projektbewertung |
---|---|
Nutzen-Kosten-Verhältnis (NKV) (Modul A) | 1,6 |
Umweltbetroffenheit (Modul B) | - |
Raumordnerische Bedeutung (Modul C) | - |
Engpassbeseitigung / starke Engpassminderung | nein |
Fahrzeitverkürzungen [in Minuten] | 8 |
Das Oberzentrum Chemnitz (rd. 240.000 Einwohner) ist im Bezugsfall 2030 nur in Ost-West-Richtung an das Fernverkehrsnetz angebunden. Zur Ermöglichung eines attraktiveren Fernverkehrsangebots ist die Elektrifizierung zwischen Geithain und Chemnitz vorgesehen. Dies ermöglicht eine Verlängerung von in Nord-Süd-Richtung verlaufenden Fernverkehrslinien über Leipzig Hbf (tief) und Neukieritzsch hinaus nach Chemnitz.
Länderübergreifendes Projekt | nein |
Betroffene Bundesländer | SN |
Betroffene Kreise / kreisfreie Städte | Chemnitz, Stadt; Mittelsachsen; Leipzig |
Betroffene Wahlkreise (des Bundes) | Leipzig Land (154); Chemnitz (162); Chemnitzer Umland - Erzgebirgskreis II (163) |

Abb. 2: Bedienungsangebote des SPV im Bezugsfall |

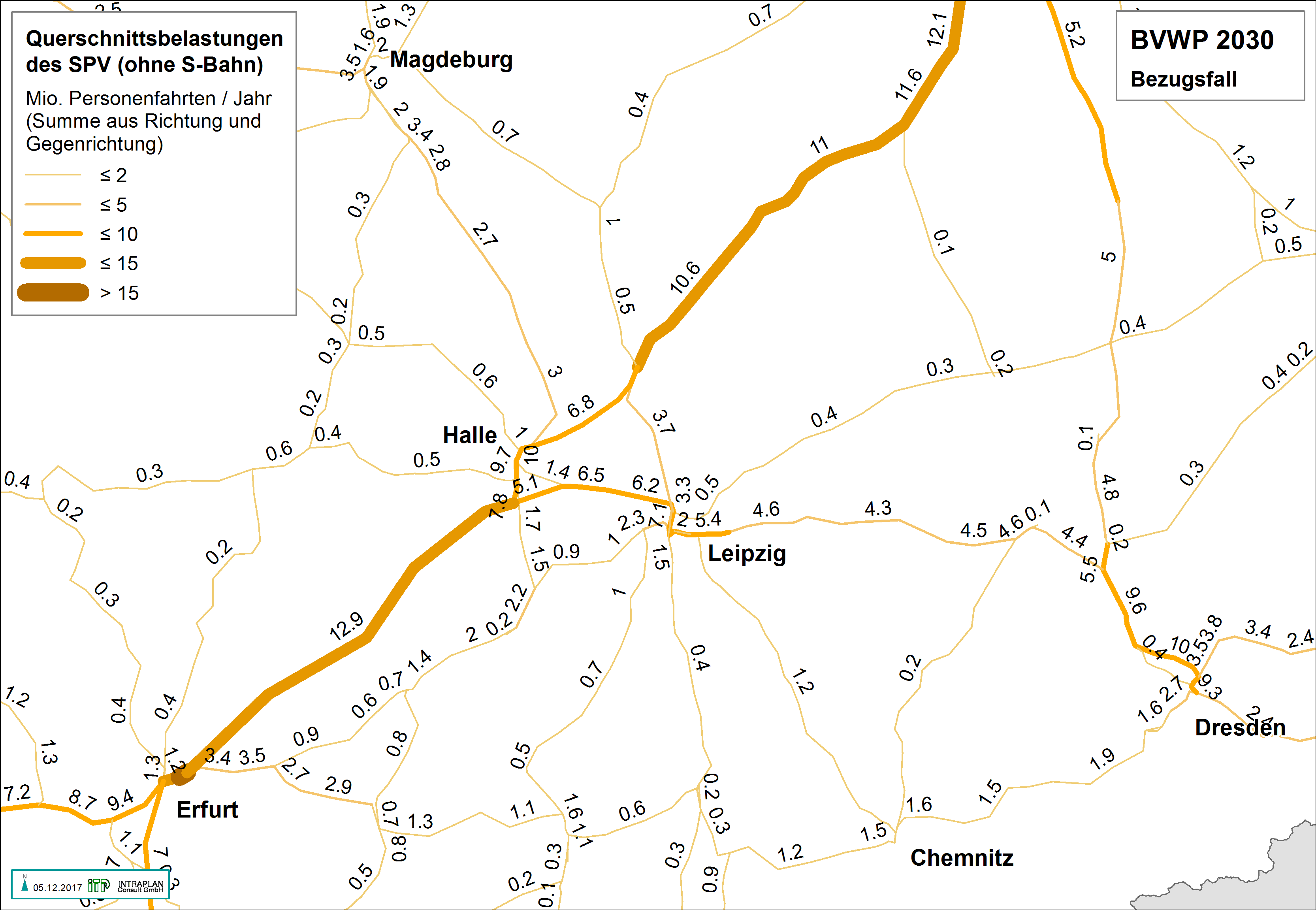

Abb. 3: Verkehrsbelastungen des SPV im Bezugsfall 2030 (Reisende/Jahr) |

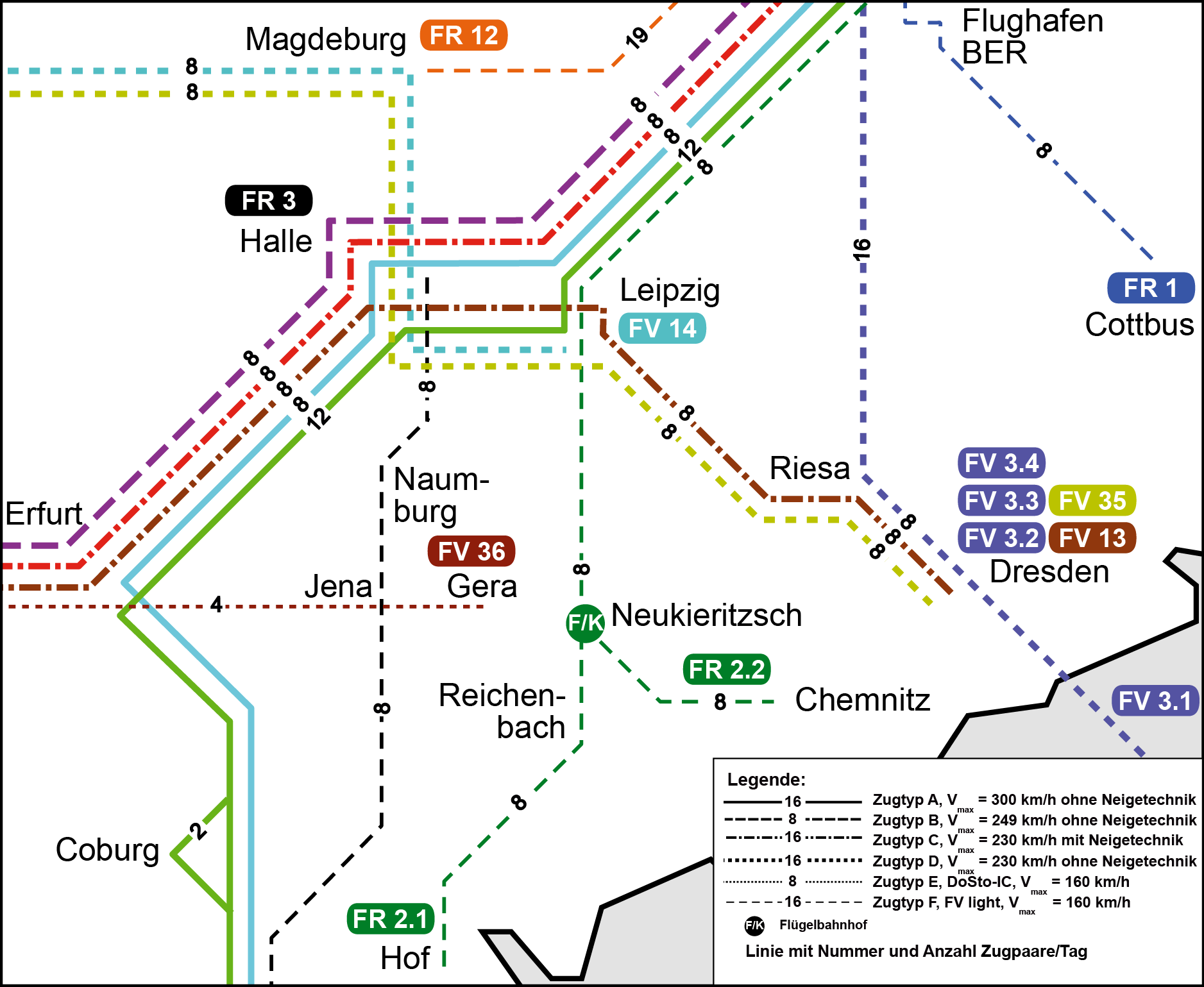

Abb. 4: Bedienungsangebote des SPV im Planfall |

Abb. 5: Verkehrsbelastungen des SPV im Planfall 2030 (Reisende/Jahr) |

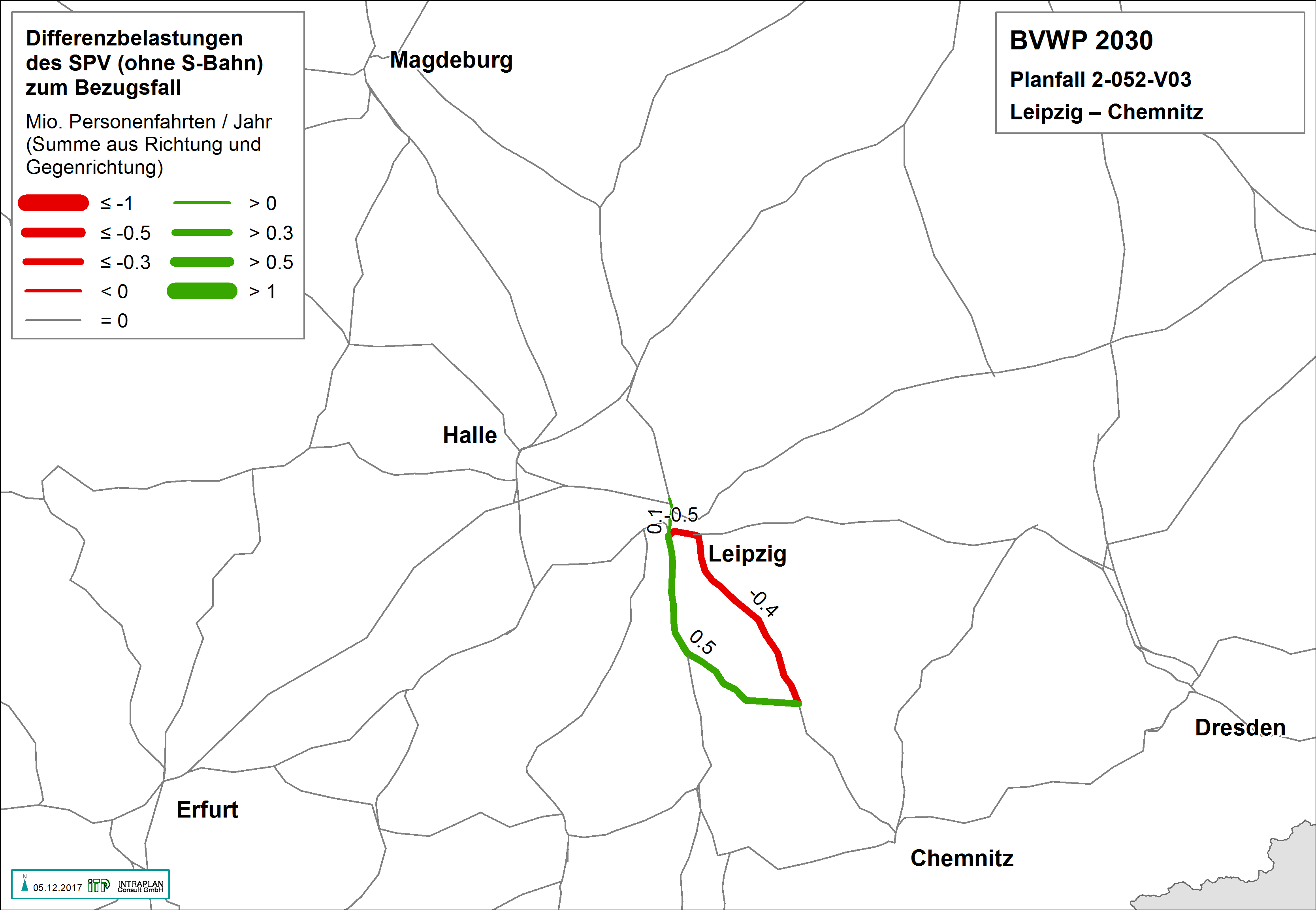

Abb. 6: Differenz-Belastungen des SPV zwischen dem Planfall und dem Bezugsfall 2030 (Reisende/Jahr) |
Auslastung - Bezugsfall 2030 | Auslastung - Planfall 2-052-V03 |

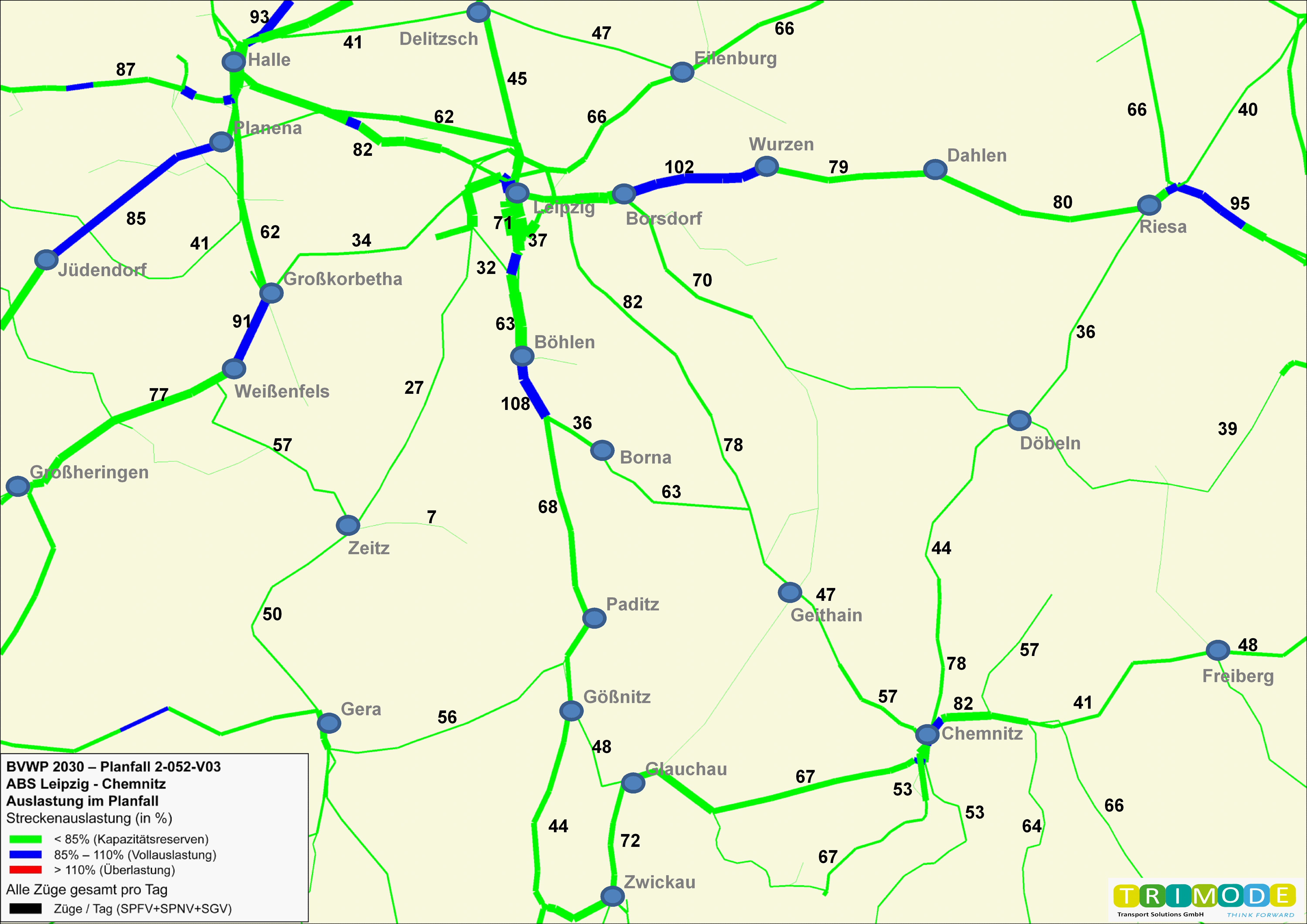

Abb. 7: Engpassbeseitigung – Durchschnittliche Streckenauslastung im Bezugs- und Planfall im Maßnahmenbereich in % |
Anzahl Kilometer Schiene mit einer Überlastung (Auslastung > 110%) im deutschen Schienennetz | ||
---|---|---|
Bezugsfall 2030 | Planfall 2030 | |
Zeitscheibe | Kilometer Schienenstrecke (Anteil am Gesamtnetz) | Kilometer Schienenstrecke (Anteil am Gesamtnetz) |
06-09 Uhr | 3.236 km (8,3%) | 3.197 km (8,2%) |
09-16 Uhr | 1.994 km (5,1%) | 1.998 km (5,1%) |
16-19 Uhr | 2.560 km (6,5%) | 2.565 km (6,6%) |
19-22 Uhr | 1.962 km (5,0%) | 1.962 km (5,0%) |
22-06 Uhr | 530 km (1,4%) | 530 km (1,4%) |
Gesamter Tag | 764 km (2,0%) | 767 km (2,0%) |
Entwicklung von außerplanmäßigen Wartezeiten (vergleichbar mit Stauwartezeiten) im deutschen Netz | ||
---|---|---|
Bezugsfall 2030 | 119.384 Zug-h/a | |
Planfall 2030 | 119.412 Zug-h/a | |
Änderung | 28 Zug-h/a (0,0% des Bezugsfalls) |
Hierbei ist zu berücksichtigen, dass es durch Realisierung des Projektes im Planfall zu höheren Kapazitäten und damit zu Mehrverkehr kommt (z.B. durch Verkehrsverlagerungen auf die Schiene). Die Pünktlichkeit würde ohne diesen Mehrverkehr stärker steigen.
Veränderung der Zuverlässigkeit | ||
---|---|---|
Pünktlichkeit aller Güterzüge im Bezugsfall | 95 | % |
Veränderung der Pünktlichkeit aller Güterzüge (Planfall-Bezugsfall) | 0,00 | %-Punkte |
Veränderung der absoluten Anzahl pünktlicher Güterzüge (Planfall - Bezugsfall) | -2 | Züge/a |
Veränderung des Verspätungsumfanges aller verspäteteten Züge (Planfall - Bezugsfall) | 1 | Zug-h/a |
Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner | ||
Neubelastung oder stärker betroffen | 2) s. 1.10 | Einwohner |
Entlastung | 2) s. 1.10 | Einwohner |
Auswirkungen des Projektes auf den Personenverkehr | ||
---|---|---|
Aufkommensänderungen, davon aus | ||
Verlagerungen vom Pkw auf den Schienenpersonenverkehr | 78 | Tsd. Personenfahrten/a |
Verlagerungen vom Schienenpersonenverkehr auf den Pkw | 102 | Tsd. Personenfahrten/a |
Verlagerungen vom Luftverkehr auf den Schienenpersonenverkehr | 0 | Tsd. Personenfahrten/a |
induziertem Verkehr im Schienenpersonenverkehr | 0 | Tsd. Personenfahrten/a |
Veränderung der Pkw-Betriebsleistungen (Planfall - Bezugsfall) | -2.153 | Tsd. Pkw-km/a |
Veränderung der Betriebsleistungen des Schienenpersonenverkehrs (Planfall - Bezugsfall) | -77 | Tsd. Zug-km/a |
Veränderung der Zugeinsatzzeiten des Schienenpersonenverkehrs (Planfall - Bezugsfall) | 0 | Tsd. Zug-h/a |
Veränderung der Verkehrsleistungen des Schienenpersonenverkehrs (Planfall - Bezugsfall), davon aus | ||
verbleibendem Verkehr im Schienenpersonenverkehr | 2.632 | Tsd. Personen-km/a |
verlagertem Verkehr vom Pkw auf den Schienenpersonenverkehr | 12.582 | Tsd. Personen-km/a |
verlagertem Verkehr vom SPV auf den Pkw | 10.376 | Tsd. Personen-km/a |
verlagertem Verkehr vom Luftverkehr auf den Schienenpersonenverkehr | -102 | Tsd. Personen-km/a |
induziertem Verkehr im Schienenpersonenverkehr | 708 | Tsd. Personen-km/a |
Veränderung der Reisezeiten (Planfall - Bezugsfall), davon aus | ||
verbleibendem Verkehr im Schienenpersonenverkehr | -26 | Tsd. Personen-h/a |
verlagertem Verkehr vom Pkw auf den Schienenpersonenverkehr | 6 | Tsd. Personen-h/a |
verlagertem Verkehr vom SPV auf den Pkw | -86 | Tsd. Personen-h/a |
verlagertem Verkehr vom Luftverkehr auf den Schienenpersonenverkehr | -2 | Tsd. Personen-h/a |
induziertem Verkehr im Schienenpersonenverkehr | 6 | Tsd. Personen-h/a |
Veränderung der Abgasemissionen (Summe Personen- und Güterverkehr über alle Verkehrsmittel, Planfall - Bezugsfall) | ||
Stickoxid (NOx) | -47 | t/a |
Kohlenmonoxid (CO) | -43 | t/a |
Kohlendioxid (CO2) | -4.072 | t/a |
Kohlenwasserstoff (HC) | -3 | t/a |
Feinstaub (PM) | 0 | t/a |
Schwefeldioxid (SO2) | 0 | t/a |
Nutzenkomponenten des Personenverkehrs | Jährliche Nutzen [T€/Jahr] | Barwert der Nutzen [Mio. Euro] | |
---|---|---|---|
Veränderung der Betriebskosten | NB | ||
Pkw | 783 | 13,8 | |
Schienenpersonenverkehr | 3.870 | 68,4 | |
Luftverkehr | -6 | -0,1 | |
Veränderung der Abgasbelastungen | NA | ||
Pkw | 45 | 0,8 | |
Schienenpersonenverkehr | 1.257 | 22,2 | |
Luftverkehr | -1 | 22,2 | |
Veränderung der Verkehrssicherheit | NS | ||
Pkw | 73 | 1,3 | |
Schienenpersonenverkehr | 27 | 0,5 | |
Veränderung der Reisezeit | NRZ | ||
aus verbleibendem Verkehr | 306 | 5,4 | |
aus induziertem Verkehr | -300 | -5,3 | |
aus Verlagerungen zwischen Pkw und Schienenpersonenverkehr | -42 | -0,7 | |
aus Verlagerungen zwischen Luft- und Schienenpersonenverkehr | 10 | 0,2 | |
davon Reisezeitnutzen aus Einzelreisezeitgewinnen (< 2 min) | 334 | 5,9 | |
Veränderung der impliziten Nutzen | NI | ||
aus induziertem Verkehr | 424 | 7,5 | |
aus Verlagerungen zwischen Pkw und Schienenpersonenverkehr | 158 | 2,8 | |
aus Verlagerungen zwischen Luft- und Schienenpersonenverkehr | -2 | 0,0 | |
Summe Nutzen Personenverkehr | 6.602 | 116,7 |
Sonstige Nutzenkomponenten | Jährliche Nutzen [T€/Jahr] | Barwert der Nutzen [Mio. Euro] | |
---|---|---|---|
Veränderung der Instandhaltungs- und Betriebskosten der Verkehrswege | NW | -410 | -7,2 |
Veränderung der Lebenszyklusemissionen von Treibhausgasen der Infrastruktur | NL | -15 | -0,3 |
Veränderung der Geräuschbelastungen | NG | ||
innerorts | 2) s. 1.10 | 2) s. 1.10 | |
außerorts | 2) s. 1.10 | 2) s. 1.10 | |
Summe Nutzen Personenverkehr | 6.602 | 116,7 | |
Summe Nutzen Güterverkehr | 176 | 3,1 | |
Summe Nutzen | 6.353 | 112,3 |
Bewertungsrelevante Kosten | Kosten [Mio. €] | Barwert der Kosten [Mio. €] |
---|---|---|
Noch offene Planungskosten für Aus- und Neubau | 11,9 | - |
Aus- und Neubaukosten | 65,9 | - |
Summe bewertungsrelevante Investitionskosten | 77,7 | 68,6 |
Barwert der Nutzen | 112,3 Mio. € |
Barwert der bewertungsrelevanten Investitionskosten | 68,6 Mio. € |
Nutzen-Kosten-Verhältnis (NKV) | 1,6 |
Grundlagen der Barwertermittlung | |
---|---|
Dauer der noch ausstehenden Planungen | 7 Jahre |
Dauer der Bauphase | 2 Jahre |
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer) | 25 Jahre |
Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert] | 24,20 |
Beschreibung | Bewertung | ||||
---|---|---|---|---|---|
Nr. | Kriterium | Differenz Planfall-Bezugsfall | Nutzen [Tsd. €/a] | Barwert [Mio. €] | |
1.1 | Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner | - | - | 2) s. 1.10 | 0,000 |
Neubelastung oder stärker betroffen | 2) s. 1.10 | Einw. | - | - | |
Entlastung | 2) s. 1.10 | Einw. | - | - | |
1.2 | Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand) | 2) s. 1.10 | qm | 2) s. 1.10 | 0,000 |
1.3 | Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) | -4.072 | t/a | 593 | 10,500 |
1.4 | Luftschadstoff-Emissionen | ||||
Stickoxid-Emissionen (NOX) | -47 | t/a | 722 | 12,800 | |
Kohlenmonoxid-Emissionen (CO) | -43 | t/a | 3 | 0,100 | |
Kohlenwasserstoff-Emissionen (HC) | -3 | t/a | 5 | 0,100 | |
Feinstaub-Emissionen | 0 | t/a | 47 | 0,800 | |
Schwefeldioxid-Emissionen (SO2) | 0 | t/a | 1 | 0,000 | |
Nutzensumme Umwelt | 24,20 |
Eine raumordnerische Analyse wurde nicht durchgeführt.
Die Angaben beziehen sich ausschließlich auf die Elektrifizierung der Strecke Geithain – Chemnitz mit direkter Durchbindung von Fernverkehrszügen Berlin – Leipzig – Chemnitz.
2) Zum Zeitpunkt der Veröffentlichung des Bundesverkehrswegeplans 2030 stand die detaillierte Ausgestaltung dieses Projekts noch nicht fest. Daher wurde diesem Schienenwegeprojekt eine durchschnittliche Lärm-Betroffenheit zu Grunde gelegt: Basis hierfür waren alle Projekte, für die bis zur Veröffentlichung des Bundesverkehrswegeplans 2030 eine individuelle Lärmbewertung vorgenommen werden konnte. Eine projektspezifische Untersuchung der Lärmwirkungen und ggf. gemäß Bundes-Immissionsschutzgesetz (BImSchG) in Verbindung mit der Verkehrslärmschutzverordnung (16. BImSchV) erforderlicher Maßnahmen findet im weiteren Planungsprozess statt. Im Rahmen des gemäß § 18 AEG erforderlichen Planfeststellungsverfahrens ist zu prüfen, ob in den Planungen des Planungsträgers die gesetzlichen Bestimmungen u.a. im Hinblick auf Umweltauswirkungen im erforderlichen Umfang berücksichtigt werden.
