Projektinformationssystem (PRINS) zum Bundesverkehrswegeplan 2030

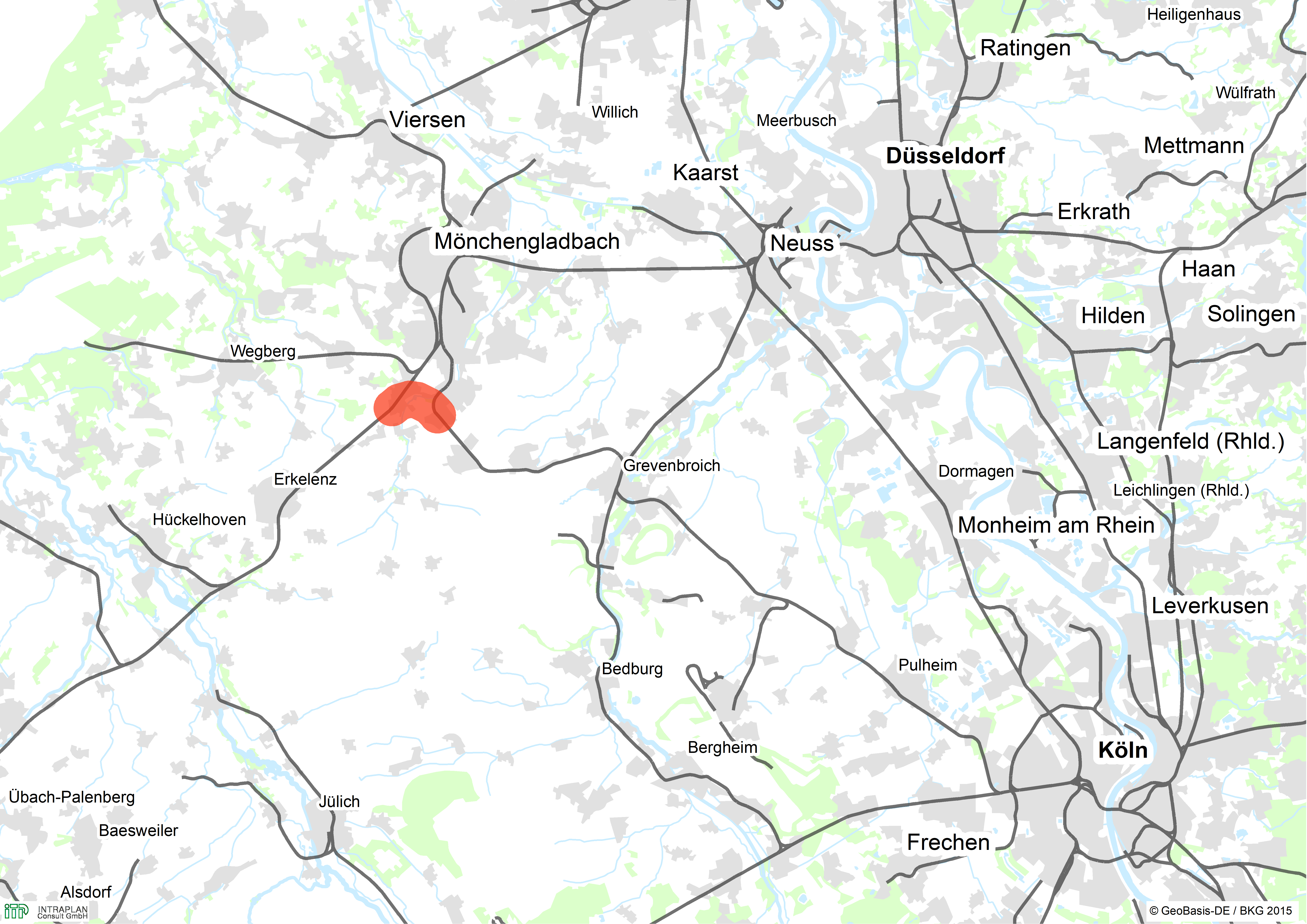

ProjektinfoAbb. 1: Lage der Maßnahme |
Projektnummer | 2-042-V01 |
Maßnahmetitel | ABS Rheydter Kurve |
Teilmaßnahmen | Neubau Rheydter Kurve |
Maßnahmenbeschreibung | Neubau eingleisige Verbindungskurve Herrath - Hochneukirch, Vmax = 120 k/h |
Länge | 8,00 km |
Dringlichkeitseinstufung | Kein Bedarf (KB) |
Kostenbestandteile (netto ohne Mehrwertsteuer) | [Mio. €] |
---|---|
Ausbau-/Neubaukosten (Baukosten ohne Ersatzanteile, ohne Planungskosten) | 128,4 |
Erhaltungs- bzw. Ersatzkosten | 22,7 |
Gesamte Planungskosten für Aus-/Neubau | 23,1 |
Noch zu tätigende Planungskosten für Aus-/Neubau | 23,1 |
Gesamte Haushaltsrelevante Projektkosten BVWP (Gesamtprojektkosten, ggf. mit Ersatzanteilen, inkl. der gesamten Planungskosten) | 174,3 |
Haushaltsrelevante Projektkosten BVWP (Gesamtprojektkosten, ggf. mit Ersatzanteilen, inkl. noch zu tätigende Planungskosten) | 174,3 |
Bewertungsrelevante Ausbau-/Neubaukosten (Aus- und Neubaukosten, inkl. noch zu tätigender Planungskosten für Aus-/Neubau) | 151,5 |
Bewertungsrelevante Ausbau-/Neubaukosten, Preisstand 20121) (Aus- und Neubaukosten, inkl. noch zu tätigender Planungskosten für Aus-/Neubau) | 144,1 |
1) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.
Bewertungsergebnisse | Projektbewertung |
---|---|
Nutzen-Kosten-Verhältnis (NKV) (Modul A) | -0,3 |
Umweltbetroffenheit (Modul B) | - |
Raumordnerische Bedeutung (Modul C) | - |
Engpassbeseitigung / starke Engpassminderung | nein |
Fahrzeitverkürzungen [in Minuten] | 0 |
Güterverkehre zwischen Köln und Belgien müssen im Grenzbahnhof Aachen West einen Fahrtrichtungswechsel vornehmen, welcher zeit- und kostenintensiv ist. Gleichzeitig ist die Strecke Köln - Aachen derzeit nur zwischen Köln und Düren dreigleisig ausgebaut, während zwischen Düren und Aachen lediglich zwei Gleise vorhanden sind. Zur Umfahrung des zweigleisigen Abschnitts Köln - Düren und des Knotens Aachen wird für den Güterverkehr der Bau einer eingleisigen Verbindungskurve zwischen Herrath und Hochneukirch geprüft. Durch diese Verknüpfung der Bahnstrecken Aachen - Mönchengladbach und Rheydt - Köln-Ehrenfeld kann der Fahrtrichtungswechsel in Aachen West entfallen.
Länderübergreifendes Projekt | nein |
Betroffene Bundesländer | NW |
Betroffene Kreise / kreisfreie Städte | Mönchengladbach, Stadt; Rhein-Kreis Neuss |
Betroffene Wahlkreise (des Bundes) | Mönchengladbach (109); Krefeld I - Neuss II (110) |

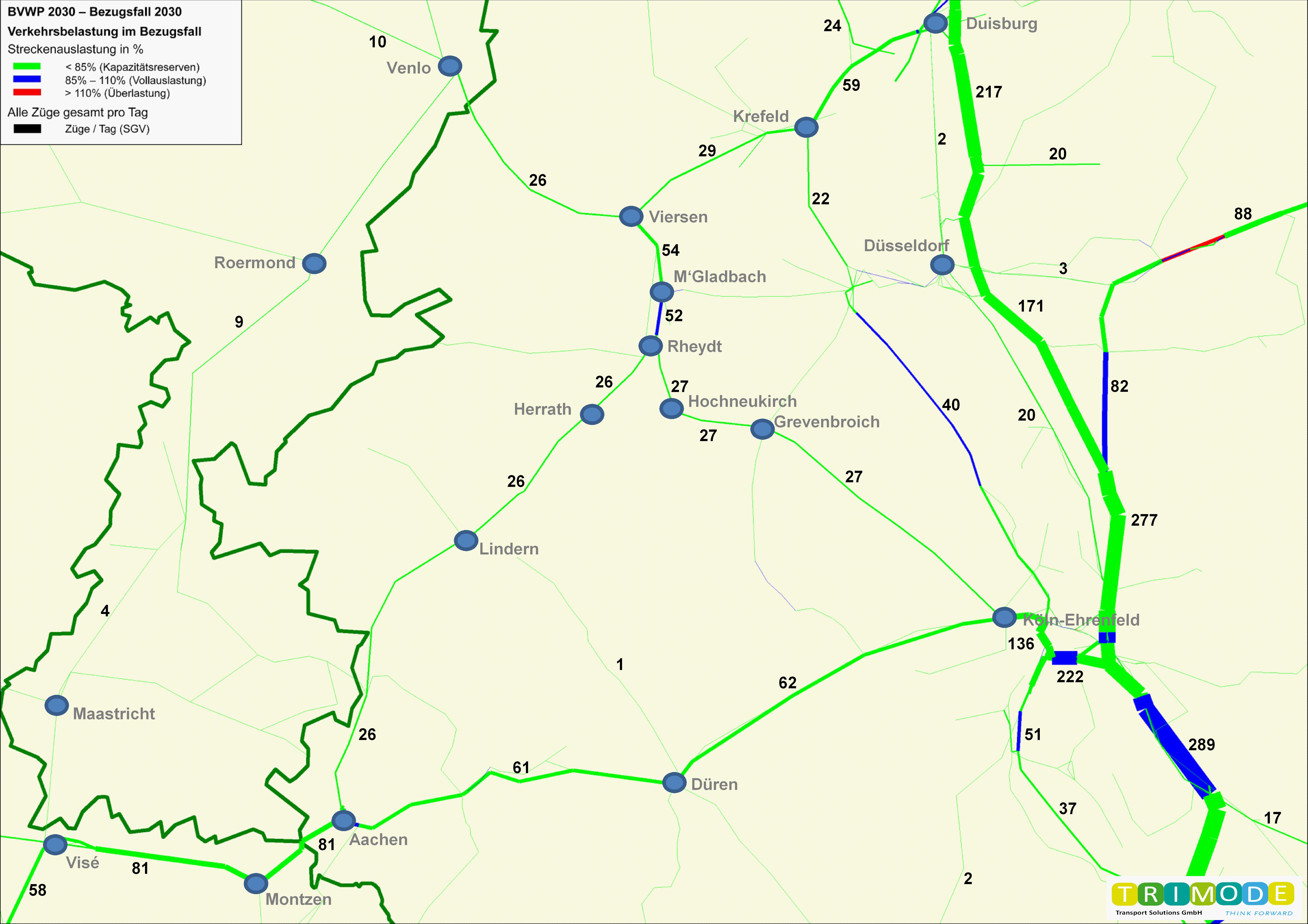

Verkehrsbelastung in SGV-Zügen/Tag Bezugsfall 2030 |
Abb. 2: Verkehrsbelastungen des SGV im Bezugsfall 2030 (Züge/Tag) |

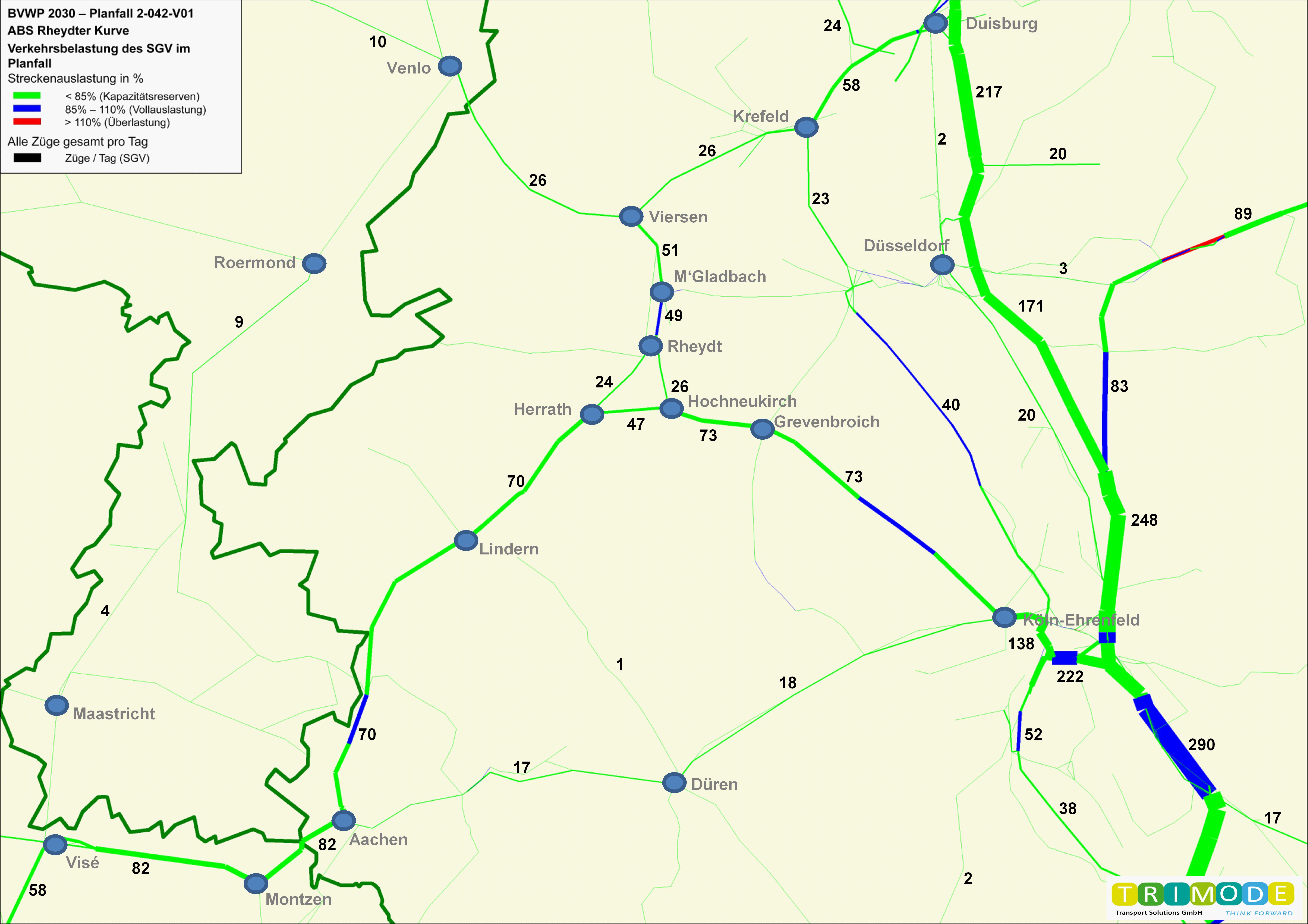

Verkehrsbelastung in SGV-Zügen/Tag Planfall 2-042-V01 |
Abb. 3: Verkehrsbelastungen des SGV im Planfall 2030 (Züge/Tag) |

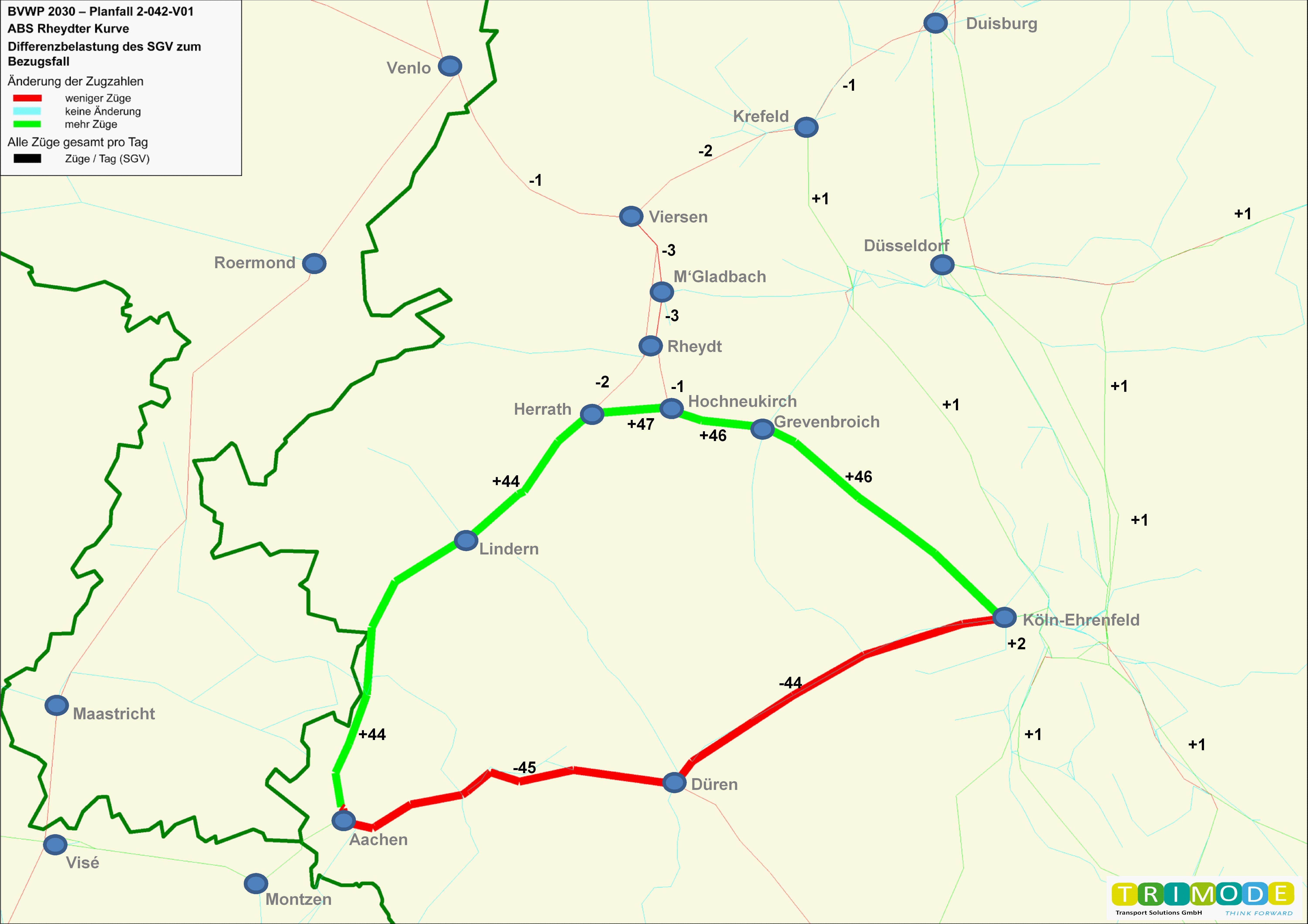

Differenzbelastung in SGV-Zügen/Tag zwischen Planfall 2-042-V01 und Bezugsfall 2030 |
Abb. 4: Differenz-Belastungen des SGV zwischen dem Planfall und dem Bezugsfall 2030 (Züge/Tag) |

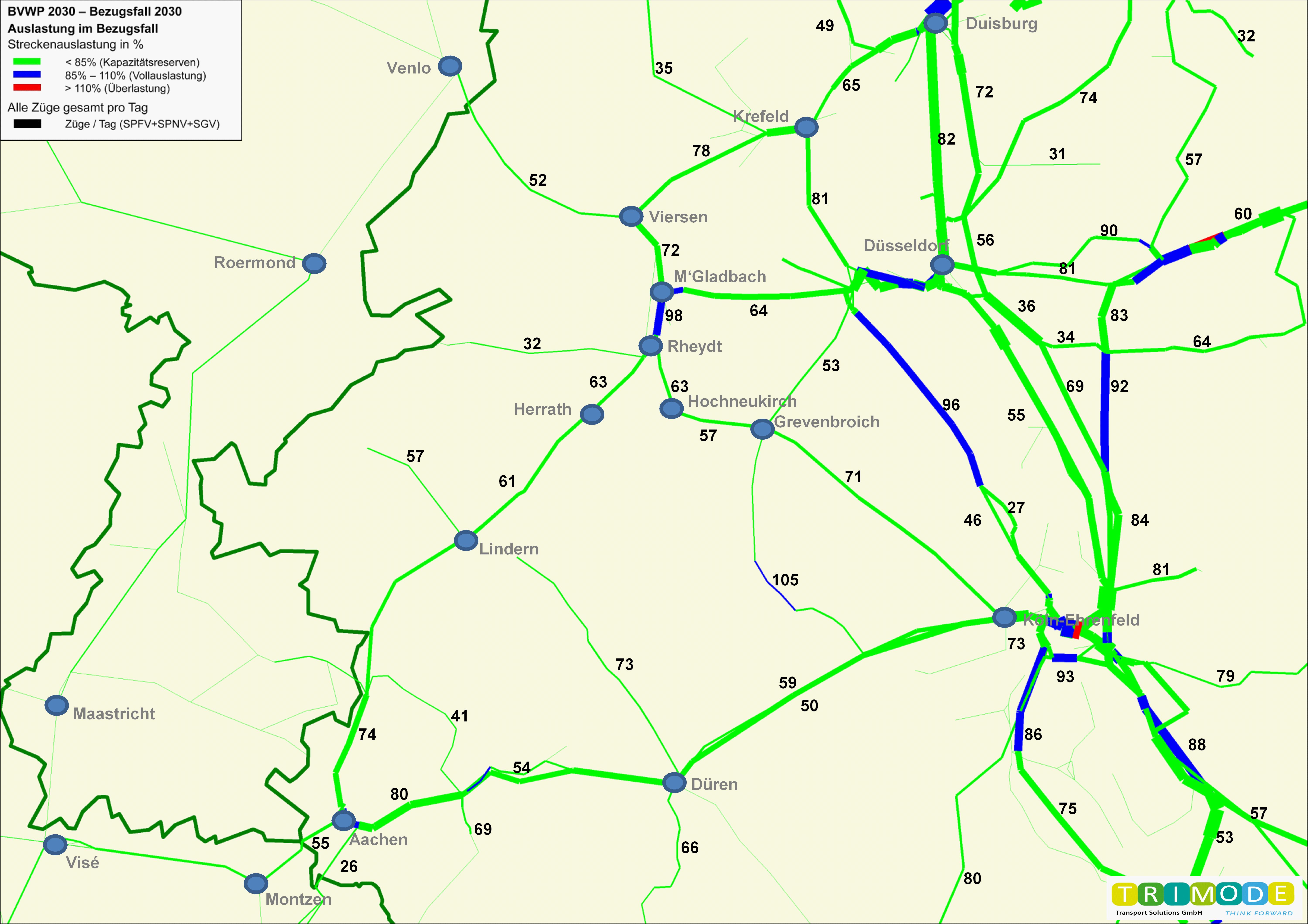

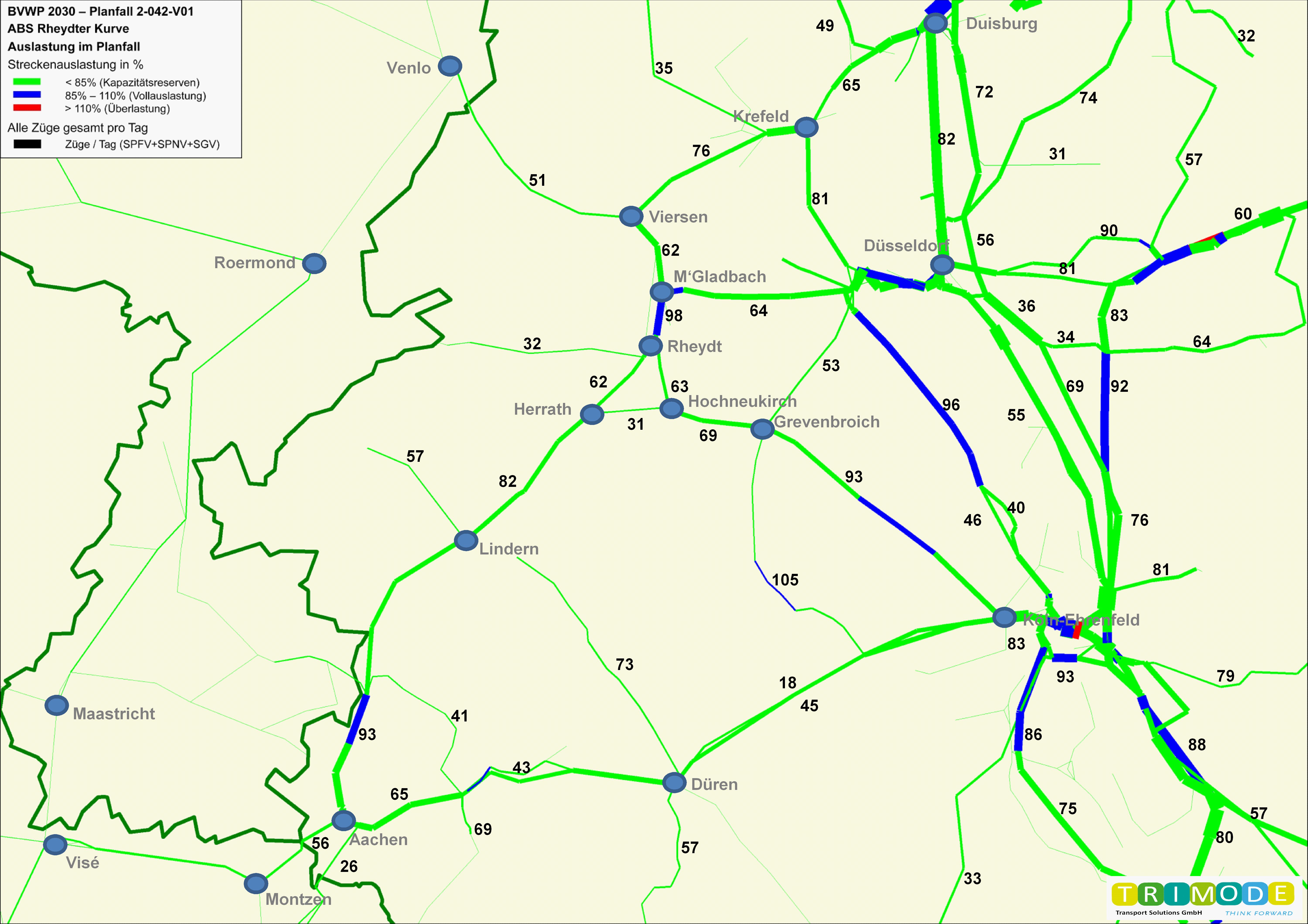

Auslastung - Bezugsfall 2030 | Auslastung - Planfall 2-042-V01 |
Abb. 5: Engpassbeseitigung – Durchschnittliche Streckenauslastung im Bezugs- und Planfall im Maßnahmenbereich in % |
Anzahl Kilometer Schiene mit einer Überlastung (Auslastung > 110%) im deutschen Schienennetz | ||
---|---|---|
Bezugsfall 2030 | Planfall 2030 | |
Zeitscheibe | Kilometer Schienenstrecke (Anteil am Gesamtnetz) | Kilometer Schienenstrecke (Anteil am Gesamtnetz) |
06-09 Uhr | 3.236 km (8,3%) | 3.194 km (8,2%) |
09-16 Uhr | 1.994 km (5,1%) | 1.958 km (5,0%) |
16-19 Uhr | 2.560 km (6,5%) | 2.550 km (6,5%) |
19-22 Uhr | 1.962 km (5,0%) | 1.966 km (5,0%) |
22-06 Uhr | 530 km (1,4%) | 527 km (1,3%) |
Gesamter Tag | 764 km (2,0%) | 764 km (2,0%) |
Entwicklung von außerplanmäßigen Wartezeiten (vergleichbar mit Stauwartezeiten) im deutschen Netz | ||
---|---|---|
Bezugsfall 2030 | 119.384 Zug-h/a | |
Planfall 2030 | 119.697 Zug-h/a | |
Änderung | 313 Zug-h/a (0,3% des Bezugsfalls) |
Hierbei ist zu berücksichtigen, dass es durch Realisierung des Projektes im Planfall zu höheren Kapazitäten und damit zu Mehrverkehr kommt (z.B. durch Verkehrsverlagerungen auf die Schiene). Die Pünktlichkeit würde ohne diesen Mehrverkehr stärker steigen.
Veränderung der Zuverlässigkeit | ||
---|---|---|
Pünktlichkeit aller Güterzüge im Bezugsfall | 95 | % |
Veränderung der Pünktlichkeit aller Güterzüge (Planfall-Bezugsfall) | 0,00 | %-Punkte |
Veränderung der absoluten Anzahl pünktlicher Güterzüge (Planfall - Bezugsfall) | 7 | Züge/a |
Veränderung des Verspätungsumfanges aller verspäteteten Züge (Planfall - Bezugsfall) | 1 | Zug-h/a |
Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner | ||
Neubelastung oder stärker betroffen | 2) s. 1.10 | Einwohner |
Entlastung | 2) s. 1.10 | Einwohner |
Auswirkungen des Projektes auf den Güterverkehr | ||
---|---|---|
Aufkommensänderungen, davon aus | ||
Verlagerungen vom Lkw auf den Schienengüterverkehr | 8 | Tsd. t/a |
Verlagerungen vom Binnenschiff auf den Schienengüterverkehr | 4 | Tsd. t/a |
Veränderung der Lkw-Betriebsleistungen (Planfall - Bezugsfall) | -359 | Tsd. Lkw-km/a |
Veränderung der Lkw-Fahrten (Planfall - Bezugsfall) | -1 | Lkw-Fahrten/a |
Veränderung der Betriebsleistungen des Schienengüterverkehrs (Planfall - Bezugsfall) | 357 | Tsd. Zug-km/a |
Veränderung der Zugeinsatzzeiten des Schienengüterverkehrs (Planfall - Bezugsfall) | -1 | Tsd. Zug-h/a |
Veränderung der Transportleistungen des Schienengüterverkehrs, davon aus | ||
Verlagerungen vom Lkw auf den Schienengüterverkehr | 6.358 | Tsd. tkm/a |
Verlagerungen vom Binnenschiff auf den Schienengüterverkehr | 1.792 | Tsd. tkm/a |
Veränderung der Transportzeiten der Ladung (Planfall - Bezugsfall), davon aus | ||
verbleibendem Verkehr | -220 | Tsd. t-h/a |
Verlagerungen vom Lkw auf den Schienengüterverkehr | 6 | Tsd. t-h/a |
Verlagerungen vom Binnenschiff auf den Schienengüterverkehr | -272 | Tsd. t-h/a |
Veränderung der Abgasemissionen (Summe Personen- und Güterverkehr über alle Verkehrsmittel, Planfall - Bezugsfall) | ||
Stickoxid (NOx) | 0 | t/a |
Kohlenmonoxid (CO) | -1 | t/a |
Kohlendioxid (CO2) | 2.100 | t/a |
Kohlenwasserstoff (HC) | 4 | t/a |
Feinstaub (PM) | 0 | t/a |
Schwefeldioxid (SO2) | 1 | t/a |
Nutzenkomponenten des Güterverkehrs | Jährliche Nutzen [T€/Jahr] | Barwert der Nutzen [Mio. Euro] | |
---|---|---|---|
Veränderung der Betriebskosten | NB | ||
Lkw | 367 | 10,5 | |
Schienengüterverkehr | -1.007 | -28,7 | |
Binnenschiff | 54 | 1,5 | |
Veränderung der Abgasbelastungen | NA | ||
Lkw | 41 | 1,2 | |
Schienengüterverkehr | -329 | -9,4 | |
Binnenschiff | 6 | 0,2 | |
Veränderung der Verkehrssicherheit | NS | ||
Lkw | 12 | 0,3 | |
Schienengüterverkehr | -126 | -3,6 | |
Binnenschiff | 0 | 0,0 | |
Veränderung der Transportzeit der Ladung | NTZ | ||
aus verbleibendem Verkehr | 249 | 7,1 | |
aus Verlagerungen vom Lkw auf den Schienengüterverkehr | -9 | -0,3 | |
aus Verlagerungen vom Binnenschiff auf den Schienengüterverkehr | 13 | 0,4 | |
Veränderung der impliziten Nutzen | NI | ||
aus Verlagerungen vom Lkw auf den Schienengüterverkehr | -40 | -1,1 | |
aus Verlagerungen vom Binnenschiff auf den Schienengüterverkehr | -16 | -0,5 | |
Veränderung der Zuverlässigkeit | NZ | ||
aus verbleibendem Verkehr | 60 | 1,7 | |
Summe Nutzen Güterverkehr | -725 | -20,7 |
Sonstige Nutzenkomponenten | Jährliche Nutzen [T€/Jahr] | Barwert der Nutzen [Mio. Euro] | |
---|---|---|---|
Veränderung der Instandhaltungs- und Betriebskosten der Verkehrswege | NW | -329 | -9,4 |
Veränderung der Lebenszyklusemissionen von Treibhausgasen der Infrastruktur | NL | -38 | -1,1 |
Veränderung der Geräuschbelastungen | NG | ||
innerorts | 2) s. 1.10 | 2) s. 1.10 | |
außerorts | 2) s. 1.10 | 2) s. 1.10 | |
Summe Nutzen Personenverkehr | 0 | 0,0 | |
Summe Nutzen Güterverkehr | -725 | -20,7 | |
Summe Nutzen | -1.092 | -31,2 |
Bewertungsrelevante Kosten | Kosten [Mio. €] | Barwert der Kosten [Mio. €] |
---|---|---|
Noch offene Planungskosten für Aus- und Neubau | 22,0 | - |
Aus- und Neubaukosten | 122,1 | - |
Summe bewertungsrelevante Investitionskosten | 144,1 | 120,5 |
Barwert der Nutzen | -31,2 Mio. € |
Barwert der bewertungsrelevanten Investitionskosten | 120,5 Mio. € |
Nutzen-Kosten-Verhältnis (NKV) | -0,3 |
Grundlagen der Barwertermittlung | |
---|---|
Dauer der noch ausstehenden Planungen | 7 Jahre |
Dauer der Bauphase | 2 Jahre |
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer) | 48 Jahre |
Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert] | -9,10 |
Beschreibung | Bewertung | ||||
---|---|---|---|---|---|
Nr. | Kriterium | Differenz Planfall-Bezugsfall | Nutzen [Tsd. €/a] | Barwert [Mio. €] | |
1.1 | Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner | - | - | 2) s. 1.10 | 0,000 |
Neubelastung oder stärker betroffen | 2) s. 1.10 | Einw. | - | - | |
Entlastung | 2) s. 1.10 | Einw. | - | - | |
1.2 | Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand) | 2) s. 1.10 | qm | 2) s. 1.10 | 0,000 |
1.3 | Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) | 2.100 | t/a | -305 | -8,700 |
1.4 | Luftschadstoff-Emissionen | ||||
Stickoxid-Emissionen (NOX) | 0 | t/a | 7 | 0,200 | |
Kohlenmonoxid-Emissionen (CO) | -1 | t/a | 0 | 0,000 | |
Kohlenwasserstoff-Emissionen (HC) | 4 | t/a | -7 | -0,200 | |
Feinstaub-Emissionen | 0 | t/a | -4 | -0,100 | |
Schwefeldioxid-Emissionen (SO2) | 1 | t/a | -12 | -0,300 | |
Nutzensumme Umwelt | -9,10 |
Eine raumordnerische Analyse wurde nicht durchgeführt.
