Projektinformationssystem (PRINS) zum Bundesverkehrswegeplan 2030

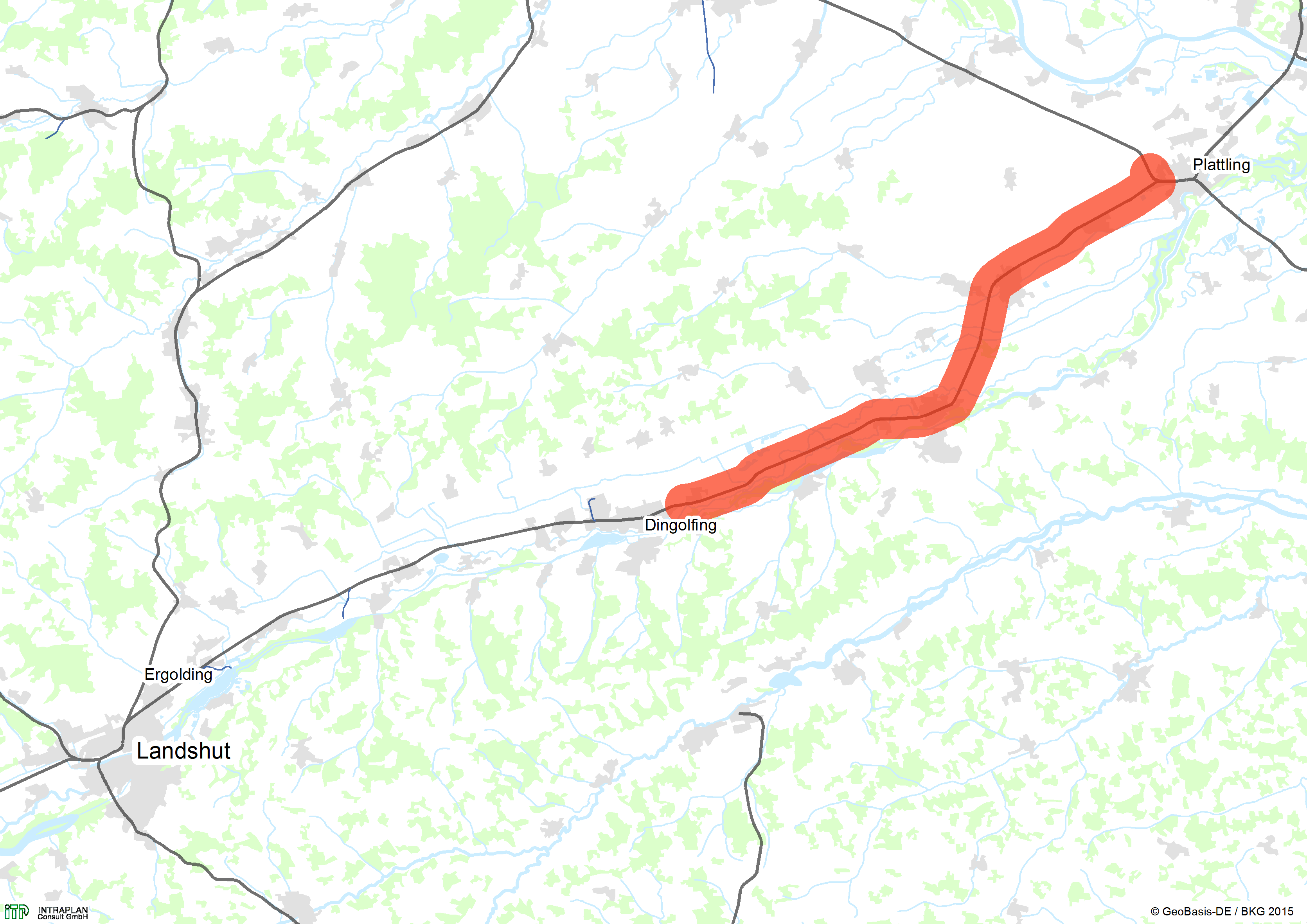

ProjektinfoAbb. 1: Lage der Maßnahme |
Projektnummer | 2-035-V02 |
Maßnahmetitel | ABS Landshut - Plattling |
Teilmaßnahmen | Ausbau Schwaigen - Plattling |
Maßnahmenbeschreibung | Ausbau Kreuzungsbahnhof Schwaigen, Neubau Kreuzungsbahnhof zwischen Wallersdorf und Otzing, Neubau Kreuzungsbahnhof Otzing, Neubau ESTW – Technik zwischen Schwaigen und Plattling, Neubau Verbindungskurve Plattling |
Länge | 26,00 km |
Dringlichkeitseinstufung | Vordringlicher Bedarf (VB) |
Kostenbestandteile (netto ohne Mehrwertsteuer) | [Mio. €] |
---|---|
Ausbau-/Neubaukosten (Baukosten ohne Ersatzanteile, ohne Planungskosten) | 36,6 |
Erhaltungs- bzw. Ersatzkosten | 23,0 |
Gesamte Planungskosten für Aus-/Neubau | 6,6 |
Noch zu tätigende Planungskosten für Aus-/Neubau | 6,6 |
Gesamte Haushaltsrelevante Projektkosten BVWP (Gesamtprojektkosten, ggf. mit Ersatzanteilen, inkl. der gesamten Planungskosten) | 66,2 |
Haushaltsrelevante Projektkosten BVWP (Gesamtprojektkosten, ggf. mit Ersatzanteilen, inkl. noch zu tätigende Planungskosten) | 66,2 |
Bewertungsrelevante Ausbau-/Neubaukosten (Aus- und Neubaukosten, inkl. noch zu tätigender Planungskosten für Aus-/Neubau) | 43,2 |
Bewertungsrelevante Ausbau-/Neubaukosten, Preisstand 20121) (Aus- und Neubaukosten, inkl. noch zu tätigender Planungskosten für Aus-/Neubau) | 41,1 |
1) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.
Bewertungsergebnisse | Projektbewertung |
---|---|
Nutzen-Kosten-Verhältnis (NKV) (Modul A) | 1,1 |
Umweltbetroffenheit (Modul B) | - |
Raumordnerische Bedeutung (Modul C) | - |
Engpassbeseitigung / starke Engpassminderung | ja |
Fahrzeitverkürzungen [in Minuten] | 0 |
Zwischen Dingolfing und Plattling sind verschiedene Maßnahmen zur Kapazitätserhöhung und erleichterten Abwicklung des SGV vorgesehen. Diese umfassen die Verlängerung der bestehenden Überholgleise in Schwaigen und Wallersdorf für eine Nutzlänge von 750 m. Des Weiteren sind ein neues Überholgleis im Bereich des BMW-Verteilzentrums in Wallersdorf sowie der Neubau des Kreuzungsbahnhofs Otzing vorgesehen. Der Abschnitt zwischen Schwaigen und Plattling wird mit ESTW-Technik ausgerüstet. Im Raum Plattling ermöglicht eine neu zu errichtende Verbindungskurve die direkte Führung von Güterzügen in der Relation Dingolfing - Regensburg ohne den sonst im Bezugsfall notwendigen Fahtrichtungswechsel in Landshut oder Plattling. Die Maßnahmen des Vordringlichen Bedarfs des BVWP (Stand August 2016) werden für die Bewertung im Bezugsfall unterstellt.
Länderübergreifendes Projekt | nein |
Betroffene Bundesländer | BY |
Betroffene Kreise / kreisfreie Städte | Deggendorf, Landkreis; Dingolfing-Landau, Landkreis |
Betroffene Wahlkreise (des Bundes) | Deggendorf (227); Rottal-Inn (230) |

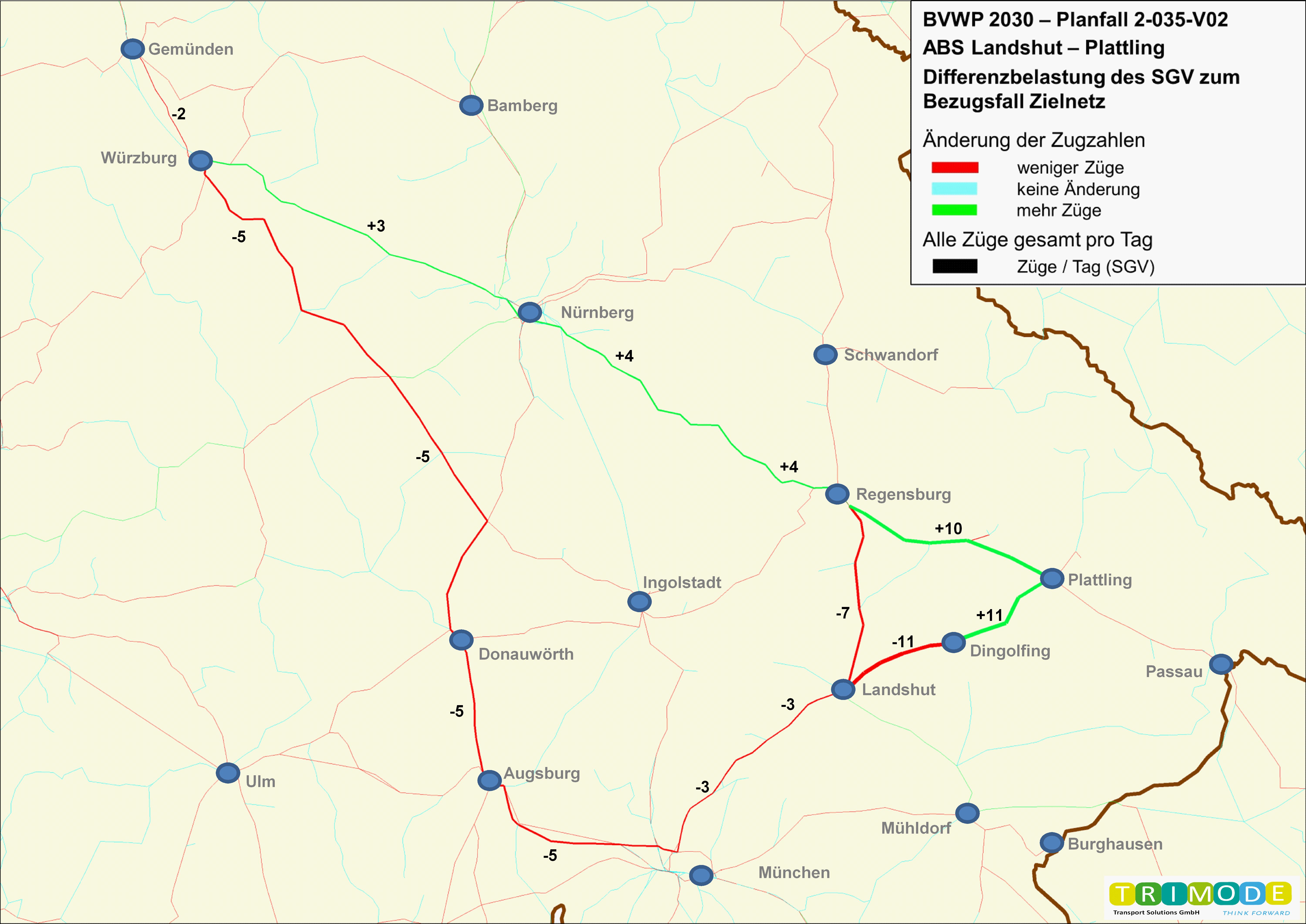

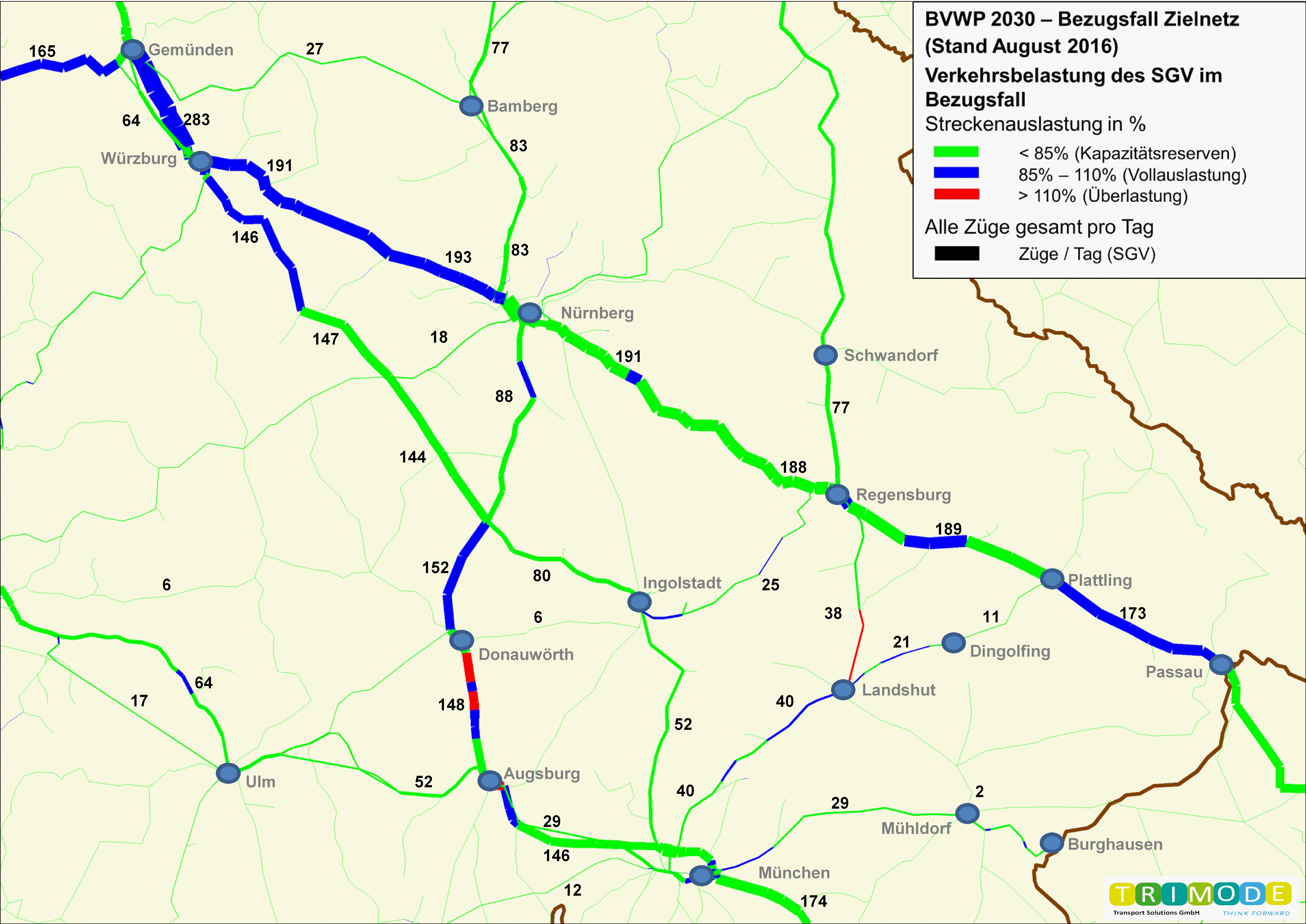

Verkehrsbelastung in SGV-Zügen/Tag Bezugsfall Zielnetz (Stand August 2016) |
Abb. 2: Verkehrsbelastungen des SGV im Bezugsfall 2030 (Züge/Tag) |

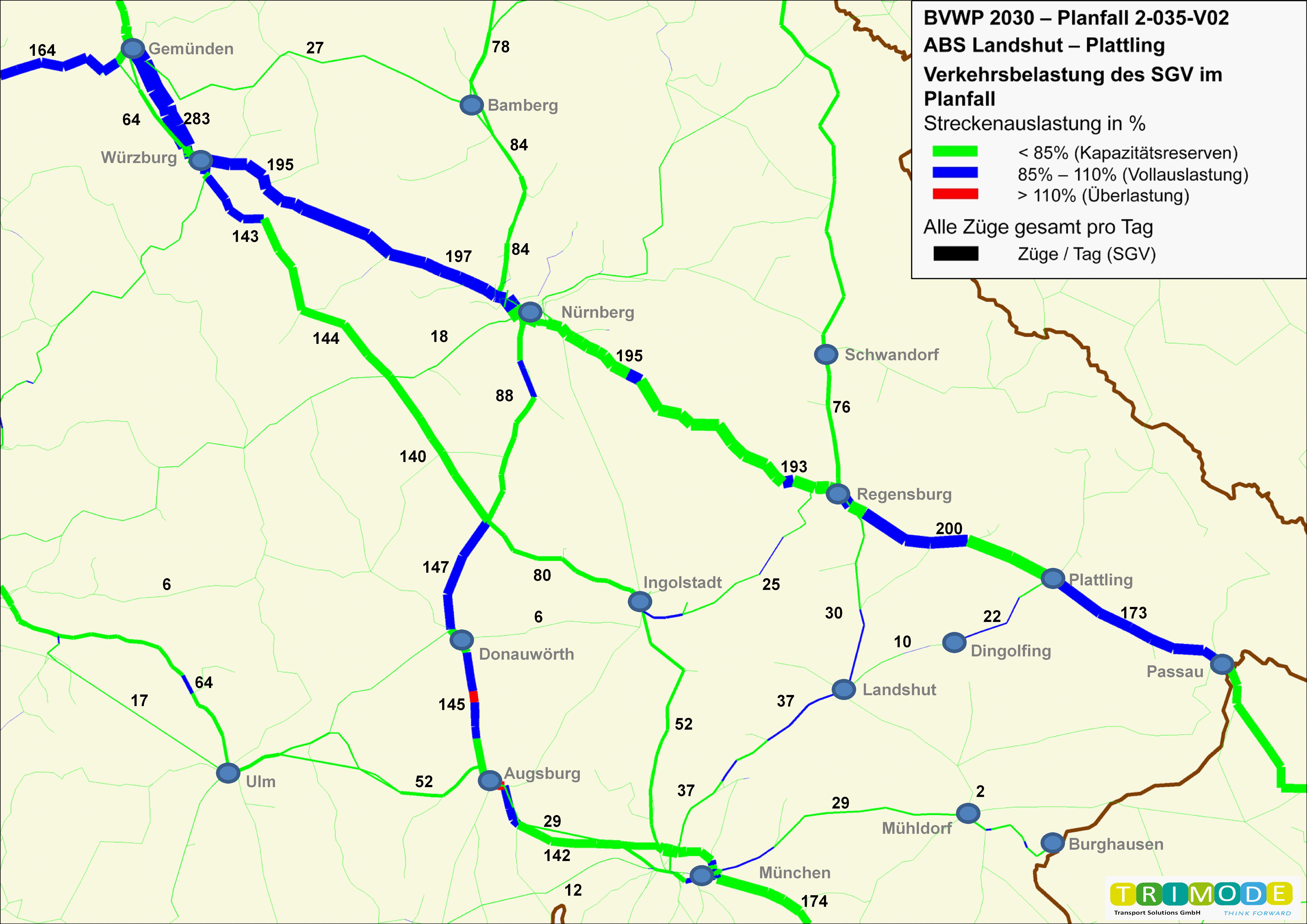

Verkehrsbelastung in SGV-Zügen/Tag Planfall 2-035-V02 |
Abb. 3: Verkehrsbelastungen des SGV im Planfall 2030 (Züge/Tag) |

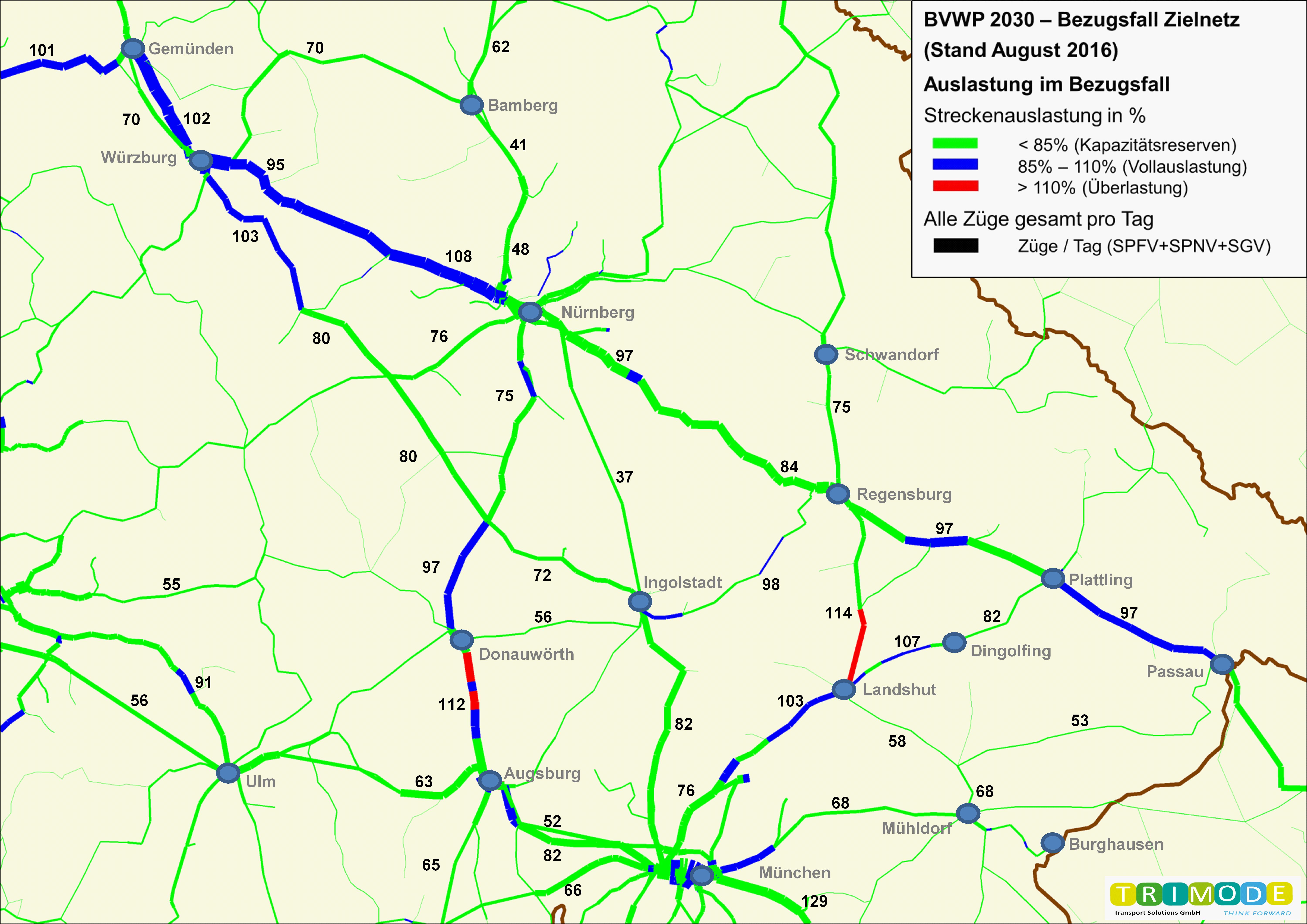

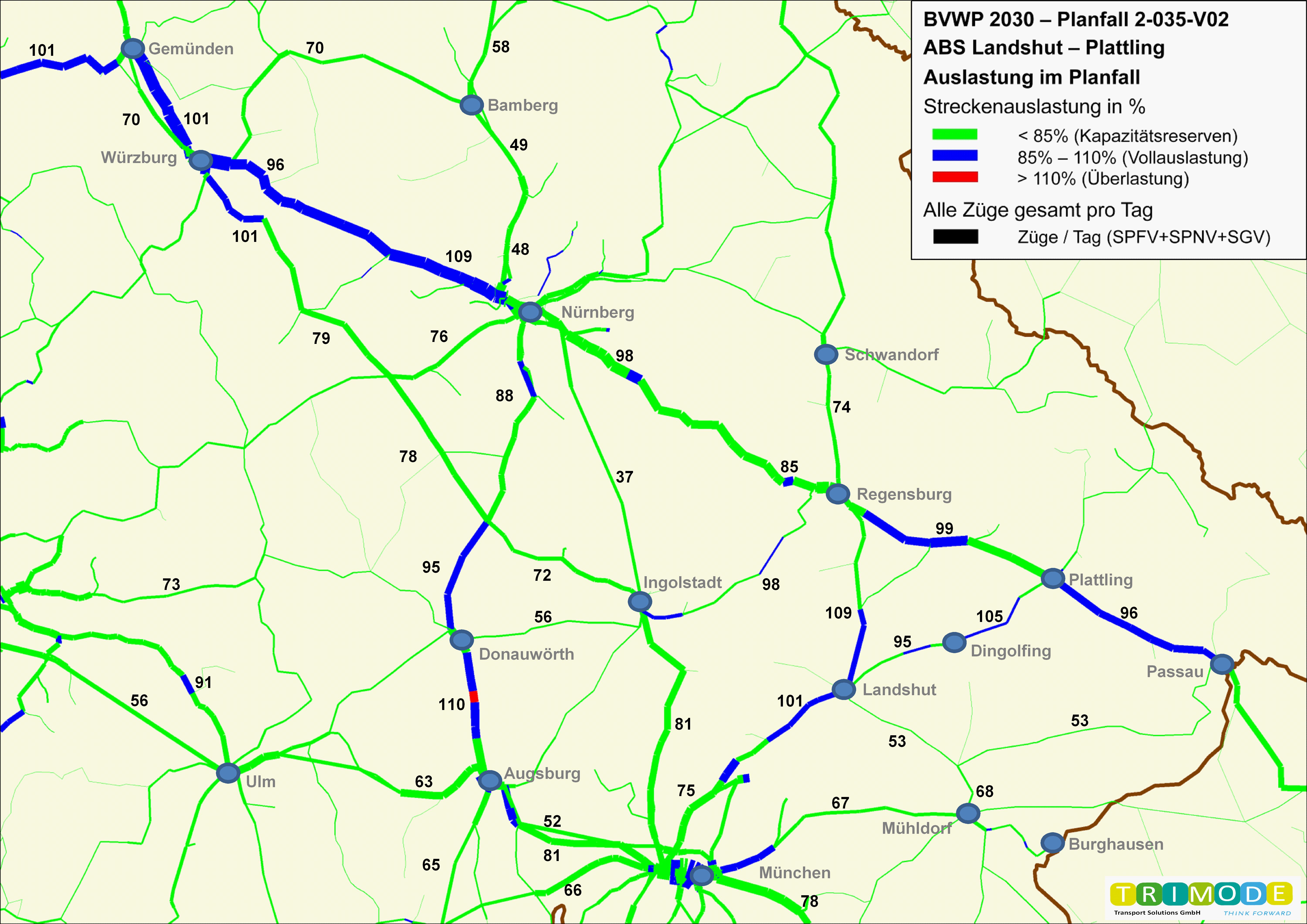

Auslastung - Bezugsfall Zielnetz (Stand August 2016) | Auslastung - Planfall 2-035-V02 |
Abb. 5: Engpassbeseitigung – Durchschnittliche Streckenauslastung im Bezugs- und Planfall im Maßnahmenbereich in % |
Anzahl Kilometer Schiene mit einer Überlastung (Auslastung > 110%) im deutschen Schienennetz | ||
---|---|---|
Bezugsfall 2030 | Planfall 2030 | |
Zeitscheibe | Kilometer Schienenstrecke (Anteil am Gesamtnetz) | Kilometer Schienenstrecke (Anteil am Gesamtnetz) |
06-09 Uhr | 2.561 km (6,4%) | 2.529 km (6,4%) |
09-16 Uhr | 1.201 km (3,0%) | 1.184 km (3,0%) |
16-19 Uhr | 1.767 km (4,4%) | 1.768 km (4,4%) |
19-22 Uhr | 1.359 km (3,4%) | 1.314 km (3,3%) |
22-06 Uhr | 243 km (0,6%) | 239 km (0,6%) |
Gesamter Tag | 254 km (0,6%) | 208 km (0,5%) |
Entwicklung von außerplanmäßigen Wartezeiten (vergleichbar mit Stauwartezeiten) im deutschen Netz | ||
---|---|---|
Bezugsfall 2030 | 102.560 Zug-h/a | |
Planfall 2030 | 102.490 Zug-h/a | |
Änderung | -70 Zug-h/a (-0,1% des Bezugsfalls) |
Hierbei ist zu berücksichtigen, dass es durch Realisierung des Projektes im Planfall zu höheren Kapazitäten und damit zu Mehrverkehr kommt (z.B. durch Verkehrsverlagerungen auf die Schiene). Die Pünktlichkeit würde ohne diesen Mehrverkehr stärker steigen.
Veränderung der Zuverlässigkeit | ||
---|---|---|
Pünktlichkeit aller Güterzüge im Bezugsfall | 95 | % |
Veränderung der Pünktlichkeit aller Güterzüge (Planfall-Bezugsfall) | 0,00 | %-Punkte |
Veränderung der absoluten Anzahl pünktlicher Güterzüge (Planfall - Bezugsfall) | 32 | Züge/a |
Veränderung des Verspätungsumfanges aller verspäteteten Züge (Planfall - Bezugsfall) | 0 | Zug-h/a |
Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner | ||
Neubelastung oder stärker betroffen | 2) s. 1.10 | Einwohner |
Entlastung | 2) s. 1.10 | Einwohner |
Auswirkungen des Projektes auf den Güterverkehr | ||
---|---|---|
Aufkommensänderungen, davon aus | ||
Verlagerungen vom Lkw auf den Schienengüterverkehr | 10 | Tsd. t/a |
Verlagerungen vom Binnenschiff auf den Schienengüterverkehr | 0 | Tsd. t/a |
Veränderung der Lkw-Betriebsleistungen (Planfall - Bezugsfall) | -555 | Tsd. Lkw-km/a |
Veränderung der Lkw-Fahrten (Planfall - Bezugsfall) | -1 | Lkw-Fahrten/a |
Veränderung der Betriebsleistungen des Schienengüterverkehrs (Planfall - Bezugsfall) | -92 | Tsd. Zug-km/a |
Veränderung der Zugeinsatzzeiten des Schienengüterverkehrs (Planfall - Bezugsfall) | -5 | Tsd. Zug-h/a |
Veränderung der Transportleistungen des Schienengüterverkehrs, davon aus | ||
Verlagerungen vom Lkw auf den Schienengüterverkehr | 9.732 | Tsd. tkm/a |
Verlagerungen vom Binnenschiff auf den Schienengüterverkehr | 0 | Tsd. tkm/a |
Veränderung der Transportzeiten der Ladung (Planfall - Bezugsfall), davon aus | ||
verbleibendem Verkehr | -1.041 | Tsd. t-h/a |
Verlagerungen vom Lkw auf den Schienengüterverkehr | 68 | Tsd. t-h/a |
Verlagerungen vom Binnenschiff auf den Schienengüterverkehr | 0 | Tsd. t-h/a |
Veränderung der Abgasemissionen (Summe Personen- und Güterverkehr über alle Verkehrsmittel, Planfall - Bezugsfall) | ||
Stickoxid (NOx) | -1 | t/a |
Kohlenmonoxid (CO) | -1 | t/a |
Kohlendioxid (CO2) | -872 | t/a |
Kohlenwasserstoff (HC) | -1 | t/a |
Feinstaub (PM) | 0 | t/a |
Schwefeldioxid (SO2) | 0 | t/a |
Nutzenkomponenten des Güterverkehrs | Jährliche Nutzen [T€/Jahr] | Barwert der Nutzen [Mio. Euro] | |
---|---|---|---|
Veränderung der Betriebskosten | NB | ||
Lkw | 522 | 9,2 | |
Schienengüterverkehr | 954 | 16,9 | |
Binnenschiff | 0 | 0,0 | |
Veränderung der Abgasbelastungen | NA | ||
Lkw | 63 | 1,1 | |
Schienengüterverkehr | 89 | 1,6 | |
Binnenschiff | 0 | 0,0 | |
Veränderung der Verkehrssicherheit | NS | ||
Lkw | 19 | 0,3 | |
Schienengüterverkehr | 33 | 0,6 | |
Binnenschiff | 0 | 0,0 | |
Veränderung der Transportzeit der Ladung | NTZ | ||
aus verbleibendem Verkehr | 1.028 | 18,2 | |
aus Verlagerungen vom Lkw auf den Schienengüterverkehr | -25 | -0,4 | |
aus Verlagerungen vom Binnenschiff auf den Schienengüterverkehr | 0 | 0,0 | |
Veränderung der impliziten Nutzen | NI | ||
aus Verlagerungen vom Lkw auf den Schienengüterverkehr | -136 | -2,4 | |
aus Verlagerungen vom Binnenschiff auf den Schienengüterverkehr | 0 | 0,0 | |
Veränderung der Zuverlässigkeit | NZ | ||
aus verbleibendem Verkehr | 15 | 0,3 | |
Summe Nutzen Güterverkehr | 2.561 | 45,3 |
Sonstige Nutzenkomponenten | Jährliche Nutzen [T€/Jahr] | Barwert der Nutzen [Mio. Euro] | |
---|---|---|---|
Veränderung der Instandhaltungs- und Betriebskosten der Verkehrswege | NW | -330 | -5,8 |
Veränderung der Lebenszyklusemissionen von Treibhausgasen der Infrastruktur | NL | -11 | -0,2 |
Veränderung der Geräuschbelastungen | NG | ||
innerorts | 2) s. 1.10 | 2) s. 1.10 | |
außerorts | 2) s. 1.10 | 2) s. 1.10 | |
Summe Nutzen Personenverkehr | 0 | 0,0 | |
Summe Nutzen Güterverkehr | 2.561 | 45,3 | |
Summe Nutzen | 2.220 | 39,3 |
Bewertungsrelevante Kosten | Kosten [Mio. €] | Barwert der Kosten [Mio. €] |
---|---|---|
Noch offene Planungskosten für Aus- und Neubau | 6,3 | - |
Aus- und Neubaukosten | 34,8 | - |
Summe bewertungsrelevante Investitionskosten | 41,1 | 35,3 |
Barwert der Nutzen | 39,2 Mio. € |
Barwert der bewertungsrelevanten Investitionskosten | 35,3 Mio. € |
Nutzen-Kosten-Verhältnis (NKV) | 1,1 |
Grundlagen der Barwertermittlung | |
---|---|
Dauer der noch ausstehenden Planungen | 7 Jahre |
Dauer der Bauphase | 2 Jahre |
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer) | 25 Jahre |
Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert] | 2,50 |
Beschreibung | Bewertung | ||||
---|---|---|---|---|---|
Nr. | Kriterium | Differenz Planfall-Bezugsfall | Nutzen [Tsd. €/a] | Barwert [Mio. €] | |
1.1 | Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner | - | - | 2) s. 1.10 | 0,000 |
Neubelastung oder stärker betroffen | 2) s. 1.10 | Einw. | - | - | |
Entlastung | 2) s. 1.10 | Einw. | - | - | |
1.2 | Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand) | 2) s. 1.10 | qm | 2) s. 1.10 | 0,000 |
1.3 | Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen) | -872 | t/a | 126 | 2,200 |
1.4 | Luftschadstoff-Emissionen | ||||
Stickoxid-Emissionen (NOX) | -1 | t/a | 8 | 0,100 | |
Kohlenmonoxid-Emissionen (CO) | -1 | t/a | 0 | 0,000 | |
Kohlenwasserstoff-Emissionen (HC) | -1 | t/a | 2 | 0,000 | |
Feinstaub-Emissionen | 0 | t/a | 2 | 0,000 | |
Schwefeldioxid-Emissionen (SO2) | 0 | t/a | 3 | 0,100 | |
Nutzensumme Umwelt | 2,50 |
Eine raumordnerische Analyse wurde nicht durchgeführt.
