1 Gesamtprojekt

Korridor Mittelrhein: Zielnetz I

1.1 Übersicht

Quellbild nicht vorhanden
Abb. 1: Lage der Maßnahme

1.2 Grunddaten

Projektnummer2-004-v03
MaßnahmetitelKorridor Mittelrhein: Zielnetz I
TeilmaßnahmenNeu-/Ausbau Frankfurt/M - Mannheim - Karlsruhe, Ausbau Hagen / Köln - Siegen - Gießen - Friedberg - Hanau
Maßnahmenbeschreibung2-gleisige NBS Zeppelinheim – MA-Waldhof, Vmax 300 km/h, 2-gleisige Verbindungsstrecke im Korridor Klein-Gerau / Weiterstadt / Griesheim; 2. Gleis MA-Käfertal – MA Rbf; 3. u. 4. Gleis ABS / 2-gleisige NBS Molzau – Graben-Neudorf – Karlsruhe, Vmax 200 km/h; Verknüpfungen in Zeppelinheim, MA-Waldhof, Weiterstadt / Griesheim, Darmstadt u. Graben-Neudorf höhenfrei; 1-gleisige Verbindungsspange zwischen Wiesbadener u. Frankfurter Ast der Schnellfahrstrecke Köln – Rhein/Main mit niveaugleicher Einfädelung in Wiesbadener u. niveaufreier Einfädelung in Frankfurter Ast (Wallauer Spange); 3. Gleise Karlsruhe – Durmersheim u. Groß Gerau-Dornberg – Riedstadt-Goddelau; Herstellung KV-Profil P/C 400 Hagen – Siegen Ost Gbf, Au – Siegen – Siegen Ost Gbf u. Siegen – Siegen-Weidenau; Blockverdichtung Kreuztal – Siegen u. Wetzlar – Gießen-Bergwald – Friedberg; durchgehend 2 Gleise Blankenberg – Merten u. Schla­dern – Rosbach; höhenfreie Verknüpfungen in Friedberg u. Großkrotzenburg; 4-gleisiger Ausbau F-Stadion–Zeppelinheim inkl. Güterzuggleis F-Stadion (Str. 3658)
Länge313,60 km

DringlichkeitseinstufungVordringlicher Bedarf (VB)

Kostenbestandteile (netto ohne Mehrwertsteuer)[Mio. €]
Ausbau-/Neubaukosten
(Baukosten ohne Ersatzanteile, ohne Planungskosten)
3.219,9
Erhaltungs- bzw. Ersatzkosten595,2
Gesamte Planungskosten für Aus-/Neubau579,6
Noch zu tätigende Planungskosten für Aus-/Neubau483,0
Gesamte Haushaltsrelevante Projektkosten BVWP
(Gesamtprojektkosten, ggf. mit Ersatzanteilen, inkl. der gesamten Planungskosten)
4.394,7
Haushaltsrelevante Projektkosten BVWP
(Gesamtprojektkosten, ggf. mit Ersatzanteilen, inkl. noch zu tätigende Planungskosten)
4.298,1
Bewertungsrelevante Ausbau-/Neubaukosten
(Aus- und Neubaukosten, inkl. noch zu tätigender Planungskosten für Aus-/Neubau)
3.702,9
Bewertungsrelevante Ausbau-/Neubaukosten, Preisstand 20121)
(Aus- und Neubaukosten, inkl. noch zu tätigender Planungskosten für Aus-/Neubau)
3.520,3

2) Für die gesamtwirtschaftliche Bewertung wird bei allen Verkehrsträgern der Preisstand 2012 gewählt.

BewertungsergebnisseProjektbewertung
Nutzen-Kosten-Verhältnis (NKV) (Modul A)2,2
Umweltbetroffenheit (Modul B)hoch
Raumordnerische Bedeutung (Modul C)hoch
Engpassbeseitigung / starke Engpassminderungja
Fahrzeitverkürzungen [in Minuten]9

Begründung der Dringlichkeitseinstufung

mittleres bis hohes NKV, Engpassbeseitigung, Reisezeitverkürzung, TEN-Kernnetzkorridor;

Als Konzeptentwurf zur Bewertung der 2-gleisige Verbindungsstrecke im Korridor Klein-Gerau / Weiterstadt / Griesheim wurde eine zweigleisige Verbindungskurve süd-/westlich von Weiterstadt betrachtet. Dieser Verlauf liegt der gesamtwirtschaftlichen, umweltfachlichen, städtebaulichen und raumordnerischen Bewertung bzw. Beurteilung zugrunde. Er stellt keine Vorfestlegung für den folgenden Planungsprozess dar, der den konkreten Verlauf im Dialog mit der Bevölkerung bestimmt.

Projektbegründung/Notwendigkeit des Projektes

Der Eisenbahnkorridor Mittelrheinachse – Rhein/Main – Rhein/Neckar – Karlsruhe, der sich von Köln nach Frankfurt/Main und weiter über Mannheim bis nach Karlsruhe erstreckt, weist mit die höchsten Zugbelastungen und gleichzeitig auch die größten Engpässe im deutschen Eisenbahnnetz auf.

Während im Mittelrheinbereich südlich von Köln aktuell rd. 450 Züge verkehren, sind es im Kernbereich zwischen Mainz / Frankfurt (Main) und Mannheim rd. 700 Züge, die überwiegend bis nach Graben-Neudorf weiterlaufen. Hierdurch sind die Kapazitätsgrenzen erreicht bzw. die Strecken bereits überlastet. Diese Engpässe führen dazu, dass die für die Schiene erreichbaren Nachfragepotenziale sowohl im Personen- als auch im Güterverkehr bereits jetzt nicht ausgeschöpft werden können. Für das Jahr 2030 wird erwartet, dass der Raum zwischen Frankfurt (Main) und Mannheim so stark überlastet ist, dass rd. 30 SGV-Züge pro Tag nicht abgefahren werden können, sodass die damit verbundenen Verkehre auf die Straße abwandern. Darüber hinaus sind die Anwohner im Mittelrheintal aufgrund der geographischen und verkehrlichen Verhältnisse einer hohen Lärmbelastung ausgesetzt.

Ziel der in diesem Korridor untersuchten Projekte ist die

  • Bereitstellung ausreichender Trassenkapazitäten für den Schienengüterverkehr zur Abwicklung der prognostizierten Transportmengen
  • Ermöglichung von Verdichtungen der Bedienungsangebote des Schienenpersonenfern- und -nahverkehrs sowie die Verkürzung der Fahrzeiten, insbesondere zwischen Frankfurt und Mannheim
  • Erhöhung der Betriebsqualität durch Entmischung von schnellen und langsamen Zügen
  • Verbesserung der Anbindung von Darmstadt (Nordanbindung und ggf. Südanbindung, soweit verkehrliches Erfordernis im weiteren Planungsprozess erbracht wird) und Wiesbaden an den Schienenpersonenfernverkehr und den Flughafen Frankfurt
  • Entlastung der Anwohner an den Bestandsstrecken vom Schienenlärm durch Bündelung des Schienengüterverkehrs auf autobahnparallelen Neubaustrecken
  • Führung der autobahnparallelen Neubaustrecke Frankfurt - Mannheim in Bündelung mit der BAB 5 und der BAB 67 (südlich des Darmstädter Kreuzes) und gemeinsame Umsetzung mit dem Sanierungs- und Ausbaubedarf der BAB 67. Nutzung tagsüber für den Schienenpersonenfernverkehr und nachts für den Schienengüterverkehr (siehe Planfall 1 c der Korridorstudie Mittelrhein), um die Bestandsstrecken entlasten zu können. Die Weiterführung der Trasse ab dem Viernheimer Dreieck in südlicher Richtung hat die Untersuchungsergebnisse des Eisenbahnknoten Mannheim zu berücksichtigen.
  • Zur Entlastung der Bestandsstrecken vom nächtlichen Güterverkehr ist eine Verbindungskurve an die Neubaustrecke Frankfurt-Mannheim alternativ über eine Spange nördlich von Weiterstadt, südlich von Weiterstadt, südlich von Klein-Gerau an der BAB 67 oder südlich von Darmstadt herzustellen. Damit werden die infrastrukturellen Voraussetzungen für eine Verkehrslenkung zur Lärmentlastung geschaffen, die nicht Gegenstand der Bundesverkehrswegeplanung ist. Verkehrslenkende Maßnahmen sind durch den Infrastrukturbetreiber zu planen und umzusetzen.

In diese Überlegungen wurden auch mögliche Alternativrouten zu den Mittelrheinstrecken beispielsweise von Hagen / Köln über Siegen nach Hanau einbezogen.

1.3 Lage der Trasse und betroffene Kreise

Länderübergreifendes Projektja
Betroffene BundesländerBW, HE, NW, RP
Betroffene Kreise / kreisfreie StädteRhein-Sieg-Kreis; Hagen, Stadt; Märkischer Kreis; Olpe, Kreis; Siegen-Wittgenstein, Kreis; Darmstadt, Stadt; Frankfurt am Main, Stadt; Bergstraße, Landkreis; Darmstadt-Dieburg, Landkreis; Groß-Gerau, Landkreis; Main-Kinzig-Kreis; Main-Taunus-Kreis; Offenbach, Landkreis; Wetteraukreis; Gießen, Landkreis; Lahn-Dill-Kreis; Altenkirchen (Westerwald), Kreis; Karlsruhe, Stadt; Karlsruhe, Landkreis; Rastatt, Landkreis; Mannheim, Universitätsstadt
Betroffene Wahlkreise (des Bundes)Rhein-Sieg-Kreis I (097); Hagen - Ennepe-Ruhr-Kreis I (138); Siegen-Wittgenstein (148); Olpe - Märkischer Kreis I (149); Märkischer Kreis II (150); Lahn-Dill (172); Gießen (173); Wetterau I (177); Hanau (180); Groß-Gerau (184); Offenbach (185); Darmstadt (186); Bergstraße (188); Neuwied (198); Karlsruhe-Stadt (271); Karlsruhe-Land (272); Rastatt (273); Mannheim (275); Rhein-Neckar (277); Bruchsal - Schwetzingen (278)

1.4 Alternativenprüfung

Vor der Bewertung wurden Alternativen verschiedener Projektteile geprüft: 2-gleisige NBS Niederschelden - Niederdielfen ODER Erweiterung des 1-gleisigen Giersberg-Tunnels (Siegen - Siegen Ost Gbf) ODER Verzicht auf beide Alternativen, höhenfreie ODER höhengleiche Ein-/Ausfädelungen in Wetzlar u. Dutenhofen; 1-gleisige ODER 2-gleisige Verbindung zur Güterstrecke 2324 (Abzw. Troisdorf Nord / Troisdorf Vorbahnhof) (2-004-V01 bzw. 2-004-V02)

1.5 Verkehrsbelastungen im Bezugs- und Planfall

Quellbild nicht vorhanden
Abb. 2: Bedienungsangebote des SPV im Bezugsfall

Quellbild nicht vorhanden
Abb. 3: Verkehrsbelastungen des SPV im Bezugsfall 2030 (Reisende/Jahr)

Quellbild nicht vorhanden
Verkehrsbelastung in SGV-Zügen/Tag – Bezugsfall 2030 Südabschnitt
Quellbild nicht vorhanden
Verkehrsbelastung in SGV-Zügen/Tag – Bezugsfall 2030 Nordabschnitt
Abb. 4: Verkehrsbelastungen des SGV im Bezugsfall 2030 (Züge/Tag)

Quellbild nicht vorhanden
Abb. 5: Bedienungsangebote des SPV im Planfall

Quellbild nicht vorhanden
Abb. 6: Verkehrsbelastungen des SPV im Planfall 2030 (Reisende/Jahr)

Quellbild nicht vorhanden
Verkehrsbelastung in SGV-Zügen/Tag – Planfall 2-004-V03 Südabschnitt
Quellbild nicht vorhanden
Verkehrsbelastung in SGV-Zügen/Tag – Planfall 2-004-V03 Nordabschnitt
Abb. 7: Verkehrsbelastungen des SGV im Planfall 2030 (Züge/Tag)

Quellbild nicht vorhanden
Abb. 8: Differenz-Belastungen des SPV zwischen dem Planfall und dem Bezugsfall 2030 (Reisende/Jahr)

Quellbild nicht vorhanden
Differenzbelastung in SGV-Zügen/Tag zwischen Planfall 2-004-V03 und Bezugsfall 2030 Südabschnitt
Quellbild nicht vorhanden
Differenzbelastung in SGV-Zügen/Tag zwischen Planfall 2-004-V03 und Bezugsfall 2030 Nordabschnitt
Abb. 9: Differenz-Belastungen des SGV zwischen dem Planfall und dem Bezugsfall 2030 (Züge/Tag)

Engpassauflösung im Maßnahmenbereich

Quellbild nicht vorhanden
Auslastung - Bezugsfall 2030 Südabschnitt
Quellbild nicht vorhanden
Auslastung - Bezugsfall 2030 Nordabschnitt
Quellbild nicht vorhanden
Auslastung - Planfall 2-004-V03 Südabschnitt
Quellbild nicht vorhanden

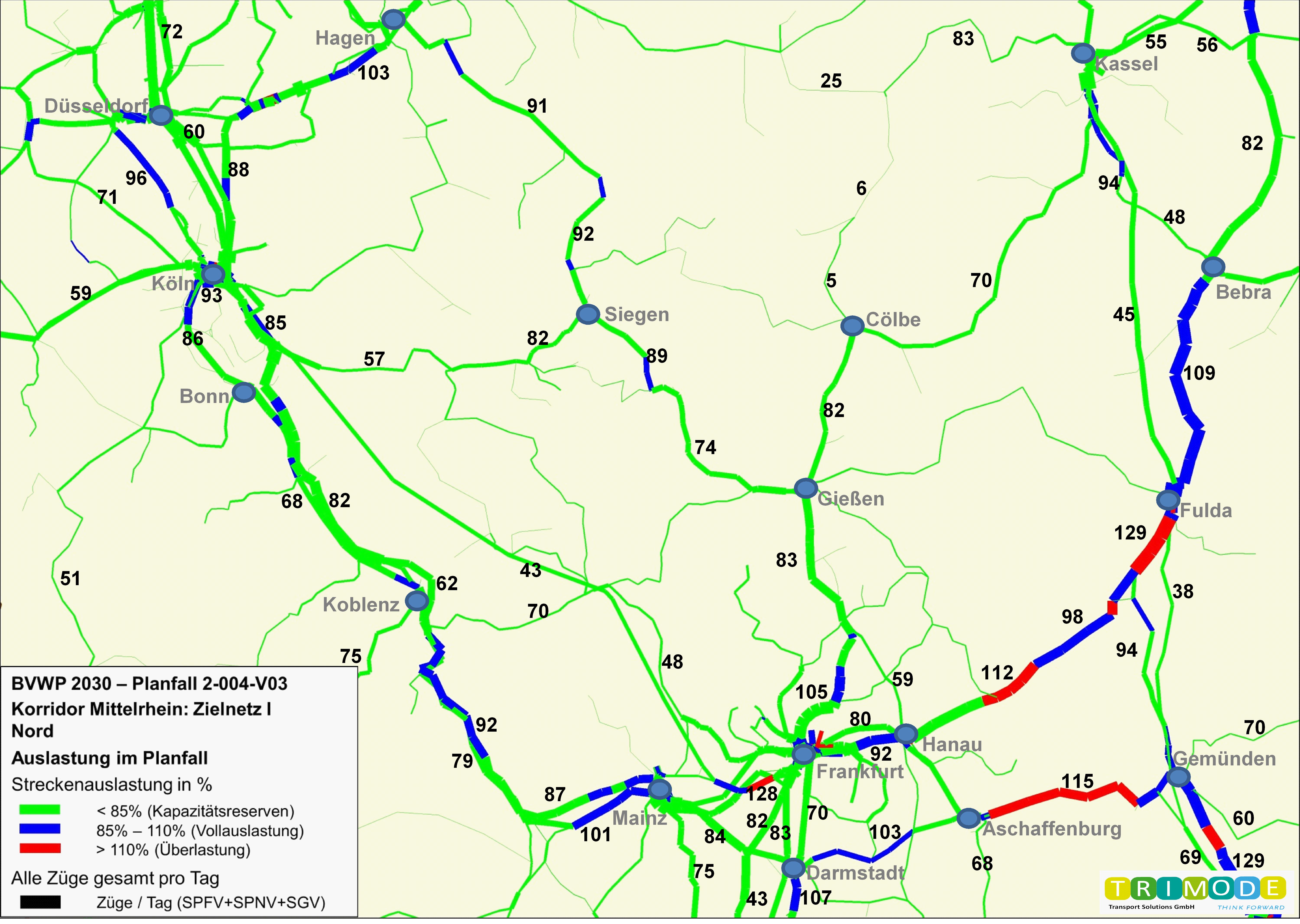

Auslastung - Planfall 2-004-V03 Nordabschnitt
Abb. 10: Engpassbeseitigung – Durchschnittliche Streckenauslastung im Bezugs- und Planfall im Maßnahmenbereich in %

Verminderung der Überlastung im Schienennetz

Anzahl Kilometer Schiene mit einer Überlastung
(Auslastung > 110%) im deutschen Schienennetz
Bezugsfall 2030Planfall 2030
ZeitscheibeKilometer Schienenstrecke
(Anteil am Gesamtnetz)
Kilometer Schienenstrecke
(Anteil am Gesamtnetz)
06-09 Uhr3.200 km (8,2%)3.084 km (7,9%)
09-16 Uhr1.950 km (5,0%)1.931 km (4,9%)
16-19 Uhr2.498 km (6,4%)2.514 km (6,4%)
19-22 Uhr1.967 km (5,0%)1.902 km (4,9%)
22-06 Uhr556 km (1,4%)465 km (1,2%)
Gesamter Tag762 km (1,9%)745 km (1,9%)

Verminderung von außerplanmäßigen Wartezeiten im deutschen Schienennetz

Entwicklung von außerplanmäßigen Wartezeiten (vergleichbar mit Stauwartezeiten) im deutschen Netz
Bezugsfall 2030119.343 Zug-h/a
Planfall 2030117.884 Zug-h/a
Änderung-1.459 Zug-h/a (-1,2% des Bezugsfalls)

Hierbei ist zu berücksichtigen, dass es durch Realisierung des Projektes im Planfall zu höheren Kapazitäten und damit zu Mehrverkehr kommt (z.B. durch Verkehrsverlagerungen auf die Schiene). Die Pünktlichkeit würde ohne diesen Mehrverkehr stärker steigen.


Veränderung der Zuverlässigkeit
Pünktlichkeit aller Güterzüge im Bezugsfall95%
Veränderung der Pünktlichkeit aller Güterzüge (Planfall-Bezugsfall)0,02%-Punkte
Veränderung der absoluten Anzahl pünktlicher Güterzüge (Planfall - Bezugsfall)3.397Züge/a
Veränderung des Verspätungsumfanges aller verspäteteten Züge (Planfall - Bezugsfall)-58Zug-h/a
Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner
Neubelastung oder stärker betroffen78.670Einwohner
Entlastung147.670Einwohner

Ausgewählte Fahrzeitverkürzung im Maßnahmenbereich

Frankfurt/M - Mannheim 9 min, Frankfurt-Flughafen - Mannheim 8 min, Wiesbaden - Frankfurt-Flughafen 19 min (ggü. S-Bahn), Frankfurt-Flughafen - Darmstadt 15 min (ggü. Flughafenbus)

1.6 Zentrale verkehrliche / physikalische Wirkungen

Auswirkungen des Projektes auf den Personenverkehr
Aufkommensänderungen, davon aus
Verlagerungen vom Pkw auf den Schienenpersonenverkehr2.464Tsd. Personenfahrten/a
Verlagerungen vom Schienenpersonenverkehr auf den Pkw1.218Tsd. Personenfahrten/a
Verlagerungen vom Luftverkehr auf den Schienenpersonenverkehr142Tsd. Personenfahrten/a
induziertem Verkehr im Schienenpersonenverkehr98Tsd. Personenfahrten/a
Veränderung der Pkw-Betriebsleistungen (Planfall - Bezugsfall)-223.550Tsd. Pkw-km/a
Veränderung der Betriebsleistungen des Schienenpersonenverkehrs (Planfall - Bezugsfall)4.333Tsd. Zug-km/a
Veränderung der Zugeinsatzzeiten des Schienenpersonenverkehrs (Planfall - Bezugsfall)17Tsd. Zug-h/a
Veränderung der Verkehrsleistungen des Schienenpersonenverkehrs (Planfall - Bezugsfall), davon aus
verbleibendem Verkehr im Schienenpersonenverkehr-121.010Tsd. Personen-km/a
verlagertem Verkehr vom Pkw auf den Schienenpersonenverkehr362.720Tsd. Personen-km/a
verlagertem Verkehr vom SPV auf den Pkw35.676Tsd. Personen-km/a
verlagertem Verkehr vom Luftverkehr auf den Schienenpersonenverkehr87.190Tsd. Personen-km/a
induziertem Verkehr im Schienenpersonenverkehr41.908Tsd. Personen-km/a
Veränderung der Reisezeiten (Planfall - Bezugsfall), davon aus
verbleibendem Verkehr im Schienenpersonenverkehr-5.532Tsd. Personen-h/a
verlagertem Verkehr vom Pkw auf den Schienenpersonenverkehr414Tsd. Personen-h/a
verlagertem Verkehr vom SPV auf den Pkw-482Tsd. Personen-h/a
verlagertem Verkehr vom Luftverkehr auf den Schienenpersonenverkehr138Tsd. Personen-h/a
induziertem Verkehr im Schienenpersonenverkehr414Tsd. Personen-h/a

Auswirkungen des Projektes auf den Güterverkehr
Aufkommensänderungen, davon aus
Verlagerungen vom Lkw auf den Schienengüterverkehr1.791Tsd. t/a
Verlagerungen vom Binnenschiff auf den Schienengüterverkehr117Tsd. t/a
Veränderung der Lkw-Betriebsleistungen (Planfall - Bezugsfall)-77.012Tsd. Lkw-km/a
Veränderung der Lkw-Fahrten (Planfall - Bezugsfall)-140Lkw-Fahrten/a
Veränderung der Betriebsleistungen des Schienengüterverkehrs (Planfall - Bezugsfall)2.011Tsd. Zug-km/a
Veränderung der Zugeinsatzzeiten des Schienengüterverkehrs (Planfall - Bezugsfall)39Tsd. Zug-h/a
Veränderung der Transportleistungen des Schienengüterverkehrs, davon aus
Verlagerungen vom Lkw auf den Schienengüterverkehr1.178.840Tsd. tkm/a
Verlagerungen vom Binnenschiff auf den Schienengüterverkehr74.629Tsd. tkm/a
Veränderung der Transportzeiten der Ladung (Planfall - Bezugsfall), davon aus
verbleibendem Verkehr-1.979Tsd. t-h/a
Verlagerungen vom Lkw auf den Schienengüterverkehr13.809Tsd. t-h/a
Verlagerungen vom Binnenschiff auf den Schienengüterverkehr-8.715Tsd. t-h/a

Veränderung der Abgasemissionen (Summe Personen- und Güterverkehr über alle Verkehrsmittel, Planfall - Bezugsfall)
Stickoxid (NOx)-59t/a
Kohlenmonoxid (CO)-60t/a
Kohlendioxid (CO2)-65.133t/a
Kohlenwasserstoff (HC)35t/a
Feinstaub (PM)0t/a
Schwefeldioxid (SO2)-5t/a

1.7 Nutzen-Kosten-Analyse (Modul A)

Nutzen

Nutzenkomponenten des PersonenverkehrsJährliche
Nutzen
[T€/Jahr]
Barwert
der Nutzen
[Mio. Euro]
Veränderung der BetriebskostenNB
Pkw57.4611.375,9
Schienenpersonenverkehr -7.990-191,3
Luftverkehr8.045192,7
Veränderung der AbgasbelastungenNA
Pkw4.695112,4
Schienenpersonenverkehr -2.128-50,9
Luftverkehr2.317-50,9
Veränderung der VerkehrssicherheitNS
Pkw7.601182,0
Schienenpersonenverkehr -1.530-36,6
Veränderung der ReisezeitNRZ
aus verbleibendem Verkehr138.8583.325,0
aus induziertem Verkehr -14.588-349,3
aus Verlagerungen zwischen Pkw und Schienenpersonenverkehr-8.352-200,0
aus Verlagerungen zwischen Luft- und Schienenpersonenverkehr-8.140-194,9
davon Reisezeitnutzen aus Einzelreisezeitgewinnen (< 2 min)2.10050,3
Veränderung der impliziten NutzenNI
aus induziertem Verkehr 21.906524,6
aus Verlagerungen zwischen Pkw und Schienenpersonenverkehr33.658806,0
aus Verlagerungen zwischen Luft- und Schienenpersonenverkehr7.162171,5
Summe Nutzen Personenverkehr238.9755.722,4

Nutzenkomponenten des GüterverkehrsJährliche
Nutzen
[T€/Jahr]
Barwert
der Nutzen
[Mio. Euro]
Veränderung der BetriebskostenNB
Lkw74.7811.790,7
Schienengüterverkehr-21.167-506,9
Binnenschiff2.76566,2
Veränderung der AbgasbelastungenNA
Lkw8.702208,4
Schienengüterverkehr-2.608-62,5
Binnenschiff4039,7
Veränderung der VerkehrssicherheitNS
Lkw2.61862,7
Schienengüterverkehr-710-17,0
Binnenschiff150,3
Veränderung der Transportzeit der LadungNTZ
aus verbleibendem Verkehr20,1
aus Verlagerungen vom Lkw auf den Schienengüterverkehr-9.650-231,1
aus Verlagerungen vom Binnenschiff auf den Schienengüterverkehr50212,0
Veränderung der impliziten NutzenNI
aus Verlagerungen vom Lkw auf den Schienengüterverkehr-786-18,8
aus Verlagerungen vom Binnenschiff auf den Schienengüterverkehr-1.251-29,9
Veränderung der ZuverlässigkeitNZ
aus verbleibendem Verkehr84920,3
Summe Nutzen Güterverkehr54.4651.304,2

Sonstige NutzenkomponentenJährliche
Nutzen
[T€/Jahr]
Barwert
der Nutzen
[Mio. Euro]
Veränderung der Instandhaltungs- und Betriebskosten der VerkehrswegeNW-10.796-258,5
Veränderung der Lebenszyklusemissionen von Treibhausgasen der InfrastrukturNL-987-23,6
Veränderung der GeräuschbelastungenNG
innerorts1.88645,2
außerorts-728-17,4

Summe Nutzen Personenverkehr238.9755.722,4
Summe Nutzen Güterverkehr 54.4651.304,2
Summe Nutzen282.8156.772,3

Kosten

Bewertungsrelevante KostenKosten
[Mio. €]
Barwert
der Kosten
[Mio. €]
Noch offene Planungskosten für Aus- und Neubau459,2-
Aus- und Neubaukosten3.061,1-
Summe bewertungsrelevante Investitionskosten3.520,33.097,2

Nutzen-Kosten-Verhältnis

Barwert der Nutzen6.772,1 Mio. €
Barwert der bewertungsrelevanten Investitionskosten3.097,2 Mio. €
Nutzen-Kosten-Verhältnis (NKV)2,2

Grundlagen der Barwertermittlung
Dauer der noch ausstehenden Planungen5 Jahre
Dauer der Bauphase6 Jahre
Dauer der Betriebsphase (mittlere über alle Anlagenteile gewichtete Nutzungsdauer)39 Jahre

1.8 Umwelt- und Naturschutzfachliche Beurteilung (Modul B)

Ergebnisübersicht

Umweltbeitrag Teil 1: Nutzensumme Umwelt [Mio. Euro Barwert]276,80

Umweltbeitrag Teil 2: Umwelt-Betroffenheit [gering/mittel/hoch] oder "Projekt planfestgestellt"hoch
Planfall 4b umfaßt u.a. die zweigleisige Neubaustrecke Zeppelinheim - MA-Waldhof über Viernheim (NBS-RM-RN-1, NBS-RM-RN-2, NBS-RM-RN-3, die zweigleisige Weiterstadter Kurve (VbK-Weit-1), den zweigleisigen Ausbau MA-Käfertal - MA Rbf (ABS-4010-1, ABS-4051-1), den viergleisigen Ausbau Molzau - Graben-Neudorf - Karlsruhe (ABS-4020-1, NBS-GNK-1), die eingleisige, elektrifizierte Verbindungsspange zwischen dem Wiesbadener und Frankfurter Ast der Schnellfahrstrecke Köln - Rhein/Main (VbK-Wall), die Nordanbindung Darmstadt Hbf (VbK-Darmst-N), den dreigleisigen Ausbau Karlsruhe - Durmersheim (ABS-4020-3), den Neubau eines S-Bahngleises Groß Gerau-Dornberg - Riedstadt-Goddelau (ABS-4010-3), die Herstellung der durchgehenden Zweigleisigkeit in den Abschnitten Blankenberg - Merten und Schladern - Rosbach (ABS-2651-1, ABS-2651-2), die höhenfreie Verknüpfungen in Friedberg und Großkrotzenburg (VbK-Fried, VbK-Groß) sowie den viergleisigen Ausbau F-Stadion - Zeppelinheim inkl. Gütergleis F-Stadion (Str. 3658) (ABS-4010-2, VbK-FFM-S). Im Zuge des Vorhabens werden 10 Natura 2000-Gebiete direkt durchfahren (5 FFH, 5 SPA). Innerhalb der WZ liegen insgesamt 22 Natura 2000-Gebiete (4 SPA, 18 FFH). Erhebliche Beeinträchtigungen sind für 6 Natura 2000-Gebiete wahrscheinlich (4 SPA und 2 FFH-Gebiete). Für 16 FFH-Gebiete können e.B. nicht ausgeschlossen werden. Mehrere BfN-Kern- und Großräume (Wald-,Trocken, Feucht) und BfN-Großsäugerlebensraume werden beansprucht. Vom Planfall werden 6 BfN-Lebensraumachsen (Feucht, Wald, GS) zerschnitten. Mehrere ÜSG sind u.a. im Bereich der NBS-RM-RN-2 (am Fanggraben südlich von Pfungstadt, am Hegbach südlich von Walldorf-Mörfelden, sowie bei Gräfenhausen am Mühlbach und südl. Weiterstadt am Darmbach) durch die VbK-Weit-1 (Darmbach) betroffen. Mehrere WSG Zone II werden direkt durchfahren, im Bereich der Neubaustrecken NBS-GNK-1, NBS-RM-RN2, VbK-Fried und VbK-Groß. Weitere Beeinträchtigungen entstehen durch die Querung von LSG, Naturparken im Bereich der NBS-GNK-1, NBS-RM-RN-1, NBS-RM-RN-2, NBS-RM-RN-3, VbK-Wall, VbK-Weit-1. Die Neubaustrecke der VbK-Groß quert berührt randlich den Obergermanisch-raetischen-Limes, ein UNESCO-Welterbe. Die o.g. Umweltbeeinträchtigungen führen insgesamt zu einer hohen Umweltbetroffenheit.

Beschreibung und Bewertung der voraussichtlichen erheblichen Umweltauswirkungen

Umweltbeitrag Teil 1
(monetarisierte Umweltkriterien, übernommen aus der Nutzen-Kosten-Analyse)

Beschreibung Bewertung
Nr. Kriterium Differenz Planfall-Bezugsfall Nutzen [Tsd. €/a]Barwert
[Mio. €]
1.1Veränderung der Anzahl von Verkehrslärm betroffenen Einwohner--1.88645,200
Neubelastung oder stärker betroffen78.670Einw.--
Entlastung147.670Einw.--
1.2Veränderung der Geräuschbelastung außerorts (fiktive außerörtliche Lärmschutzwand)19.257qm-728-17,400
1.3Kohlendioxid-Emissionen (CO2) (bestehend aus CO2 aus Betrieb und CO2-Äquivalenten aus Lebenszyklusemissionen)-65.133t/a9.351223,900
1.4Luftschadstoff-Emissionen
Stickoxid-Emissionen (NOX)-59t/a90621,700
Kohlenmonoxid-Emissionen (CO)-60t/a40,100
Kohlenwasserstoff-Emissionen (HC)35t/a-54-1,300
Feinstaub-Emissionen0t/a1303,100
Schwefeldioxid-Emissionen (SO2)-5t/a581,400
Nutzensumme Umwelt276,80

Umweltbeitrag Teil 2
(nicht-monetarisierte Kriterien)

Nr. Kriterium Beschreibung Bewertung
absolut Betroffenheit
pro Strecken km
je Kriterium
2.1 Inanspruchnahme / Beeinträchtigung Naturschutzvorrangflächen mit herausragender Bedeutung 63,8 ha 0,41 ha/km hoch
2.2 Erhebliche Beeinträchtigung von Natura 2000-Gebieten hoch
Erhebliche Beeinträchtigung nicht ausgeschlossen 16 Anzahl Gebiete-- -
Erhebliche Beeinträchtigung wahrscheinlich 6 Anzahl Gebiete - - -
2.3 Inanspruchnahme von unzerschnittenen Kernräumen (UFR 250) 71,8 ha 0,46 ha/km hoch
2.4 Zerschneidung von unzerschnittenen Großräumen und Lebensraumachsen/-korridoren (BfN-Lebensraumnetzwerke) hoch
1a) Neubau: Zerschneidung von unzerschnittenen Großräumen (UFR 1.000/1.500: Feucht-, Trocken- und Waldlebensräume) 27,9 km 0,18 km/km -
1b) Neubau: Zerschneidung von unzerschnittenen Großsäuger-Lebensräumen (UFR 1.500) 33,9 km 0,22 km/km -
1c) Neubau: Zerschneidung von Lebensraumachsen/-korridoren 6 Anzahl - - -
2) Ausbau: Wiedervernetzung von Lebensraumnetzwerken - Anzahl - - -
2.5 Flächeninanspruchnahme 262,3 ha - - -
2.6 Durchfahrung von Überschwemmungsgebieten 1,7 km 0,01 km/km hoch
2.7 Durchfahrung von Wasserschutzgebieten 4,6 km 0,03 km/km hoch
2.8 Zerschneidung Unzerschnittener verkehrsarmer Räume (UZVR) 0,0 ha - - gering
2.9 Inanspruchnahme / Beeinträchtigung von Vorrangflächen des (Kultur-)Landschaftsschutzes 172,4 ha 1,10 ha/km hoch

Zusätzliche bewertungsrelevante Sachverhalte

Nicht bewertungsrelevant.

1.9 Raumordnerische Beurteilung (Modul C)

Gesamtergebnis

Begründung

Beurteilungsgrundlagen

EinstufungPunkte
geringe Raumwirksamkeit< 5
mittlere Raumwirksamkeit>= 5 bis < 10
hohe Raumwirksamkeit>= 10

Projektbewertungsergebnisse aus

A) An- und Verbindungsqualitäten im Straßenpersonenverkehr

B) Räumliche Ausprägungen von Erreichbarkeitsdefiziten

Zusammenfassung der Projektwirkungen

-

1.10 Ergänzende Betrachtungen

Nicht bewertungsrelevant.
